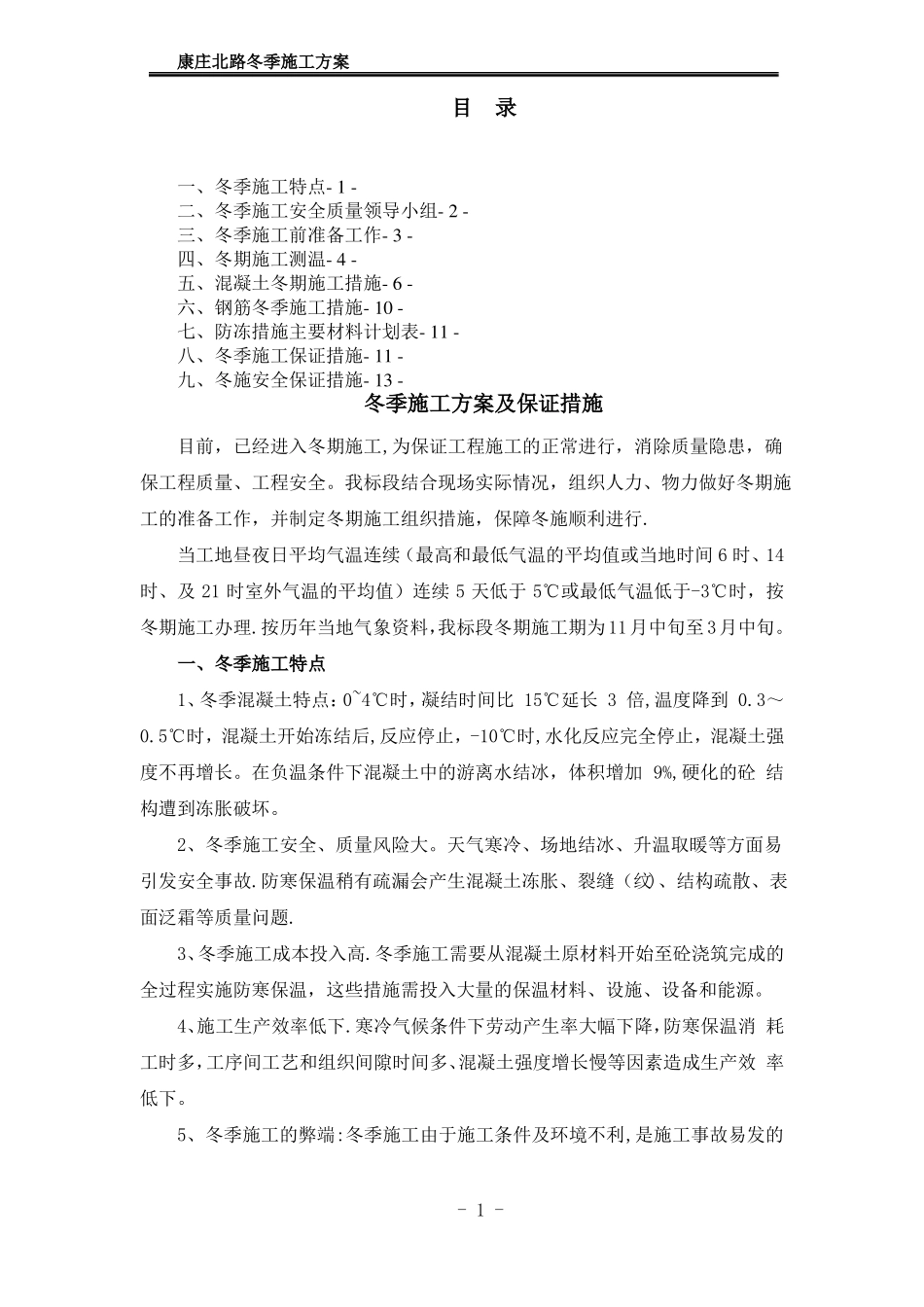

康庄北路冬季施工方案目录一、冬季施工特点-1-二、冬季施工安全质量领导小组-2-三、冬季施工前准备工作-3-四、冬期施工测温-4-五、混凝土冬期施工措施-6-六、钢筋冬季施工措施-10-七、防冻措施主要材料计划表-11-八、冬季施工保证措施-11-九、冬施安全保证措施-13-冬季施工方案及保证措施目前,已经进入冬期施工,为保证工程施工的正常进行,消除质量隐患,确保工程质量、工程安全
我标段结合现场实际情况,组织人力、物力做好冬期施工的准备工作,并制定冬期施工组织措施,保障冬施顺利进行
当工地昼夜日平均气温连续(最高和最低气温的平均值或当地时间6时、14时、及21时室外气温的平均值)连续5天低于5℃或最低气温低于-3℃时,按冬期施工办理
按历年当地气象资料,我标段冬期施工期为11月中旬至3月中旬
一、冬季施工特点1、冬季混凝土特点:0~4℃时,凝结时间比15℃延长3倍,温度降到0
5℃时,混凝土开始冻结后,反应停止,-10℃时,水化反应完全停止,混凝土强度不再增长
在负温条件下混凝土中的游离水结冰,体积增加9%,硬化的砼结构遭到冻胀破坏
2、冬季施工安全、质量风险大
天气寒冷、场地结冰、升温取暖等方面易引发安全事故
防寒保温稍有疏漏会产生混凝土冻胀、裂缝(纹)、结构疏散、表面泛霜等质量问题
3、冬季施工成本投入高
冬季施工需要从混凝土原材料开始至砼浇筑完成的全过程实施防寒保温,这些措施需投入大量的保温材料、设施、设备和能源
4、施工生产效率低下
寒冷气候条件下劳动产生率大幅下降,防寒保温消耗工时多,工序间工艺和组织间隙时间多、混凝土强度增长慢等因素造成生产效率低下
5、冬季施工的弊端:冬季施工由于施工条件及环境不利,是施工事故易发的-1-康庄北路冬季施工方案多发季节,而且质量事故具有隐蔽性和滞后性

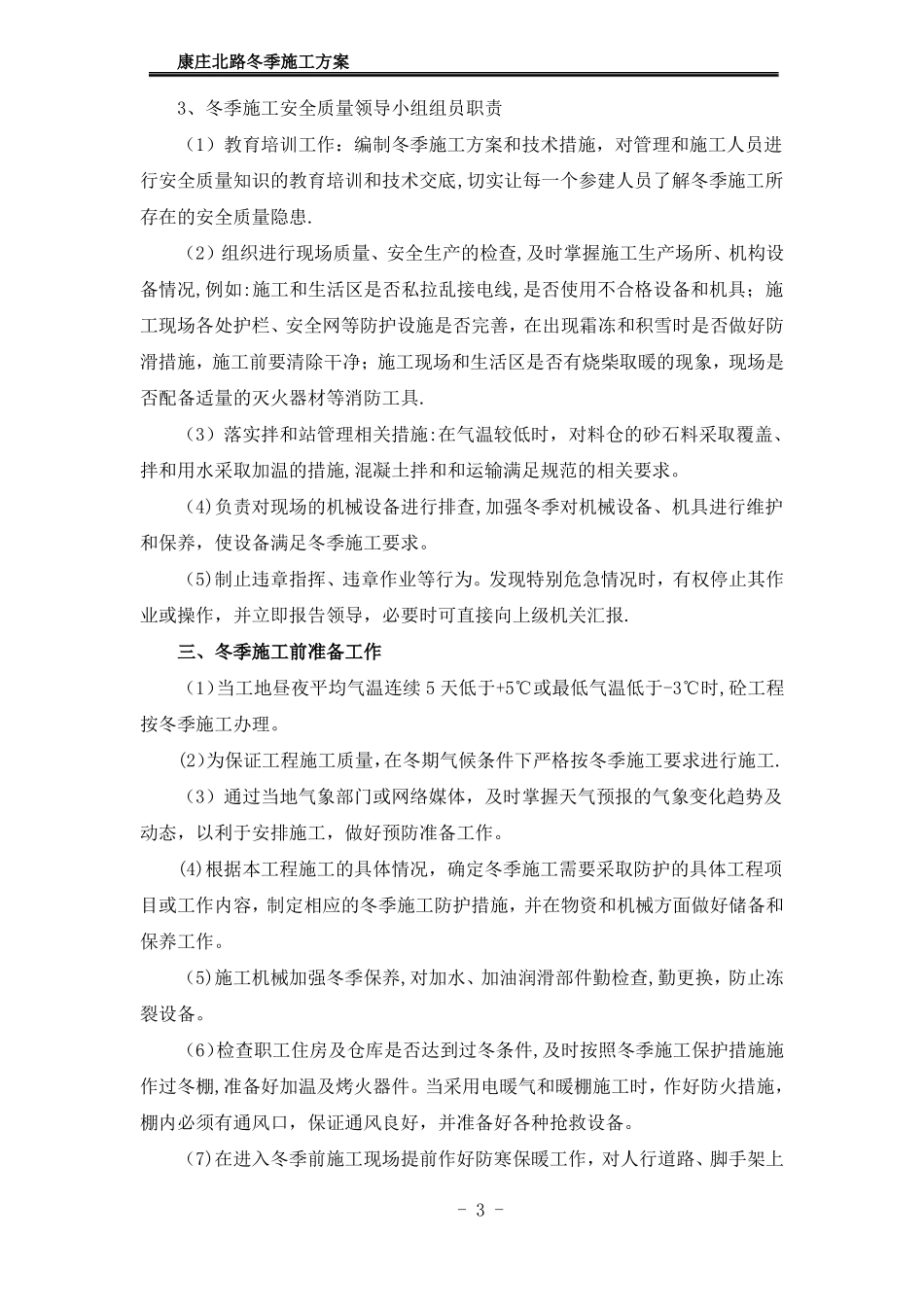

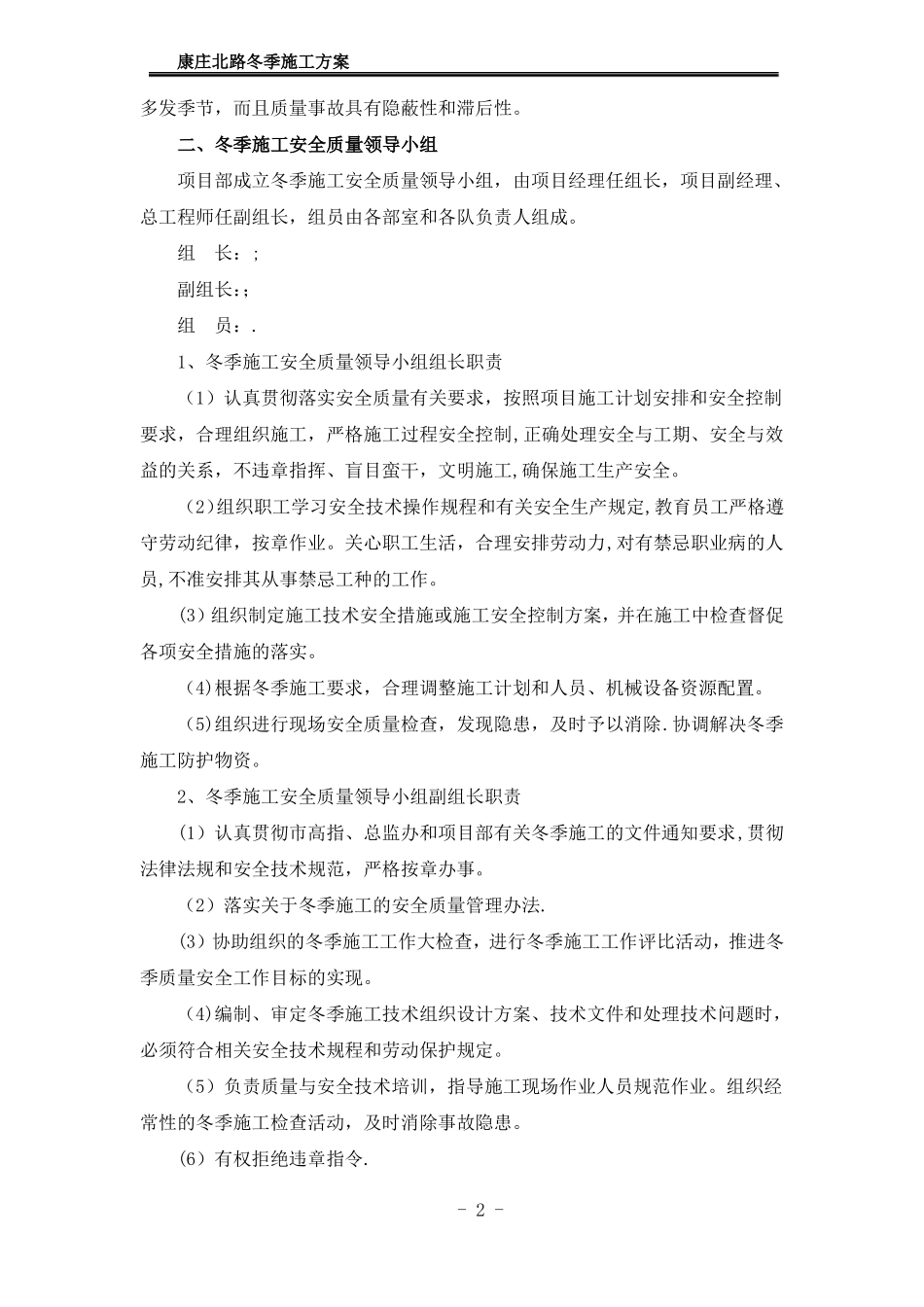

二、冬季施工安全质量领导小组项目部成立冬季施工安全质量领导小组,由项目
