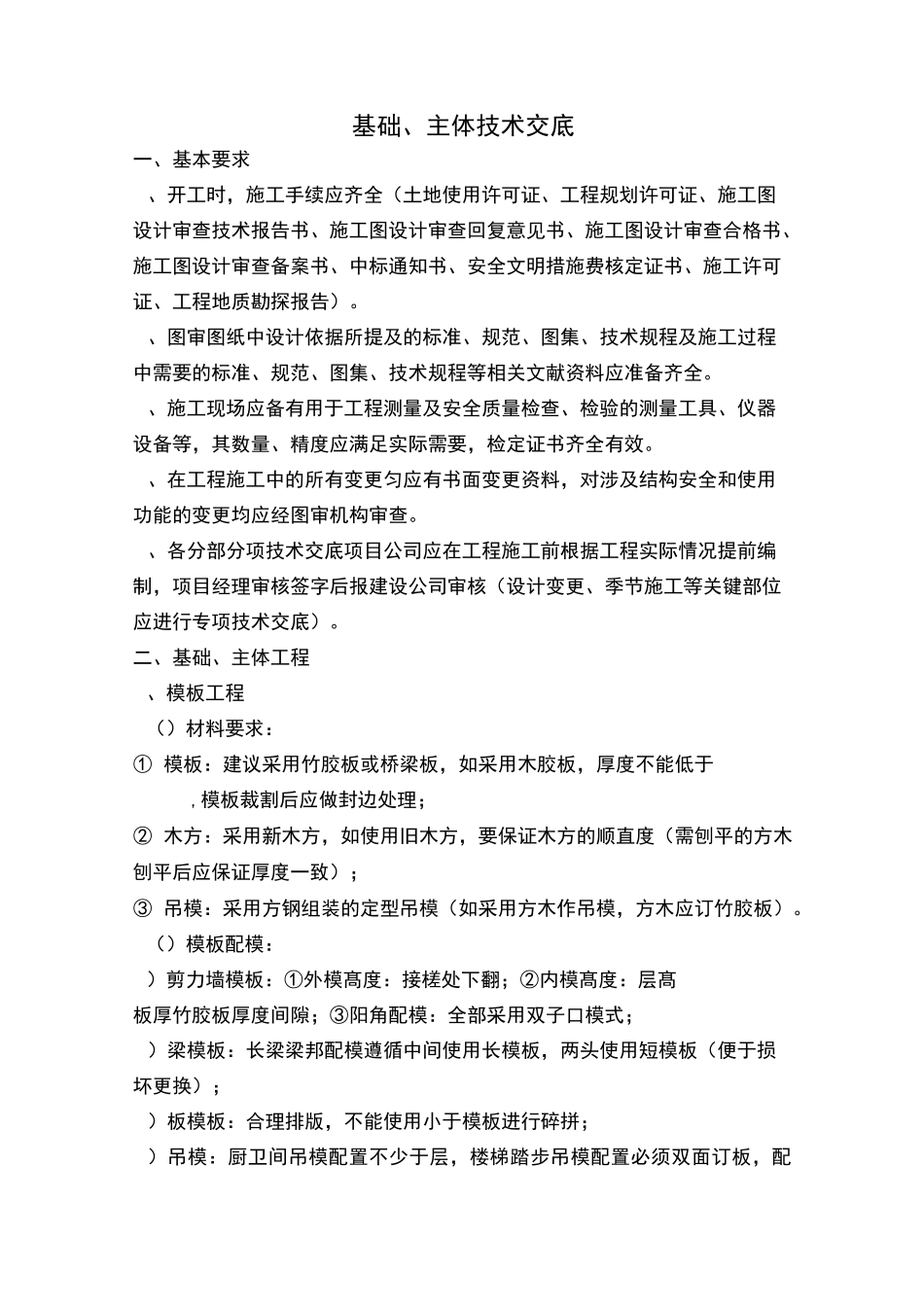

基础、主体技术交底一、基本要求、开工时,施工手续应齐全(土地使用许可证、工程规划许可证、施工图设计审查技术报告书、施工图设计审查回复意见书、施工图设计审查合格书、施工图设计审查备案书、中标通知书、安全文明措施费核定证书、施工许可证、工程地质勘探报告)。、图审图纸中设计依据所提及的标准、规范、图集、技术规程及施工过程中需要的标准、规范、图集、技术规程等相关文献资料应准备齐全。、施工现场应备有用于工程测量及安全质量检查、检验的测量工具、仪器设备等,其数量、精度应满足实际需要,检定证书齐全有效。、在工程施工中的所有变更匀应有书面变更资料,对涉及结构安全和使用功能的变更均应经图审机构审查。、各分部分项技术交底项目公司应在工程施工前根据工程实际情况提前编制,项目经理审核签字后报建设公司审核(设计变更、季节施工等关键部位应进行专项技术交底)。二、基础、主体工程、模板工程()材料要求:①模板:建议采用竹胶板或桥梁板,如采用木胶板,厚度不能低于,模板裁割后应做封边处理;②木方:采用新木方,如使用旧木方,要保证木方的顺直度(需刨平的方木刨平后应保证厚度一致);③吊模:采用方钢组装的定型吊模(如采用方木作吊模,方木应订竹胶板)。()模板配模:)剪力墙模板:①外模髙度:接槎处下翻;②内模髙度:层髙板厚竹胶板厚度间隙;③阳角配模:全部采用双子口模式;)梁模板:长梁梁邦配模遵循中间使用长模板,两头使用短模板(便于损坏更换);)板模板:合理排版,不能使用小于模板进行碎拼;)吊模:厨卫间吊模配置不少于层,楼梯踏步吊模配置必须双面订板,配置不少于层;)模板工程施工前,分项主管负责人应画好各部位模板排版图(图中应详细注明对拉螺栓的位置、间距,各组装部位节点做法,标高尺寸等,模板在施工过程中,严格按照模板排版图控制模板的配置及施工。()模板安装:)安装现浇结构的上层模板及其支架时,下层楼板应具有承受上层荷载的承载能力,上、下层支架的立柱应对准,并铺设垫板;)对跨度不小于米的现浇混凝土梁、板,其模板应按设计要求起拱;当设计无具体要求时,起拱髙度宜为跨度的/〜/;)剪力墙模板竖向拼缝处应在木方处留置子口,模板横向拼缝处应放置砼支撑;)楼梯斜板模板应用不低于三块模板拼接,在施工缝部位使用一块宽度左右的竹胶板(长度同斜板宽度)作为清扫口,砼浇筑前滑下进行封堵,施工缝挡板放置应垂直于楼梯斜板,有施工缝的楼梯斜板应重点控制接茬上下斜板的顺直度;)砼支撑宜放在对拉螺栓附近范围内,模板的拼缝处也应设施砼支撑;)现浇结构模板安装允许偏差:)厨卫间、阳台吊模安装时应将吊模净尺寸缩小,便于剪力墙模板安装及根部封堵。()模板清理:)模板与混凝土的接触面应清理干净(重点是吊模、外梁帮模板、电梯井模板等部位并涂刷隔离剂,但不得采用影响结构性能或妨碍装饰工程施工的隔离剂;)阳角配模处木方与模板结合部位应进行重点清理;)剪力墙、柱模板合模板前应将模板大面及角、楞等清理干净,满刷脱模剂;)浇筑混凝土前模板内的杂物应清理干净(锯末、烟头等);)在涂刷模板隔离剂时,不得玷污钢筋和混凝土接茬处。()模板加固:)基础上翻部位的模板应拉通线调直并加固牢固,严格控制截面尺寸,同时预留用来加固上部墙体的老螺栓;)层间接茬部位(外围剪力墙、柱、楼梯间、电梯间、通风道)应为下层预留老螺栓且在加固外围模板时弹线粘贴胶带,防止流浆、胀模,老螺栓宜留置在接槎下翻处,间距不宜大于;)髙度大于的梁中部应用螺栓加固,模板先封堵一侧,待梁钢筋绑扎完成后支设另一侧模板;)对拉螺栓孔的距离不宜大于,剪力墙底部两排对拉螺栓应采用双螺母,加固后不应松动;转角阴角处采用见方的木方做次龙骨,房间内模板加固应使用架管形成闭合加固圈,墙、柱端部不能使用木方、对拉螺栓代替架管,门洞口梁底阴角处应有木方,洞口应使用对撑加固。)剪力墙、柱模板根部应加设方木进行封堵,现场应保证方木的顺直度;)安装工程消防箱、配电箱模板应加固牢固;()模板拆除底模及其支架拆除时的混凝土强度应符合设计要求,当设计无具...
