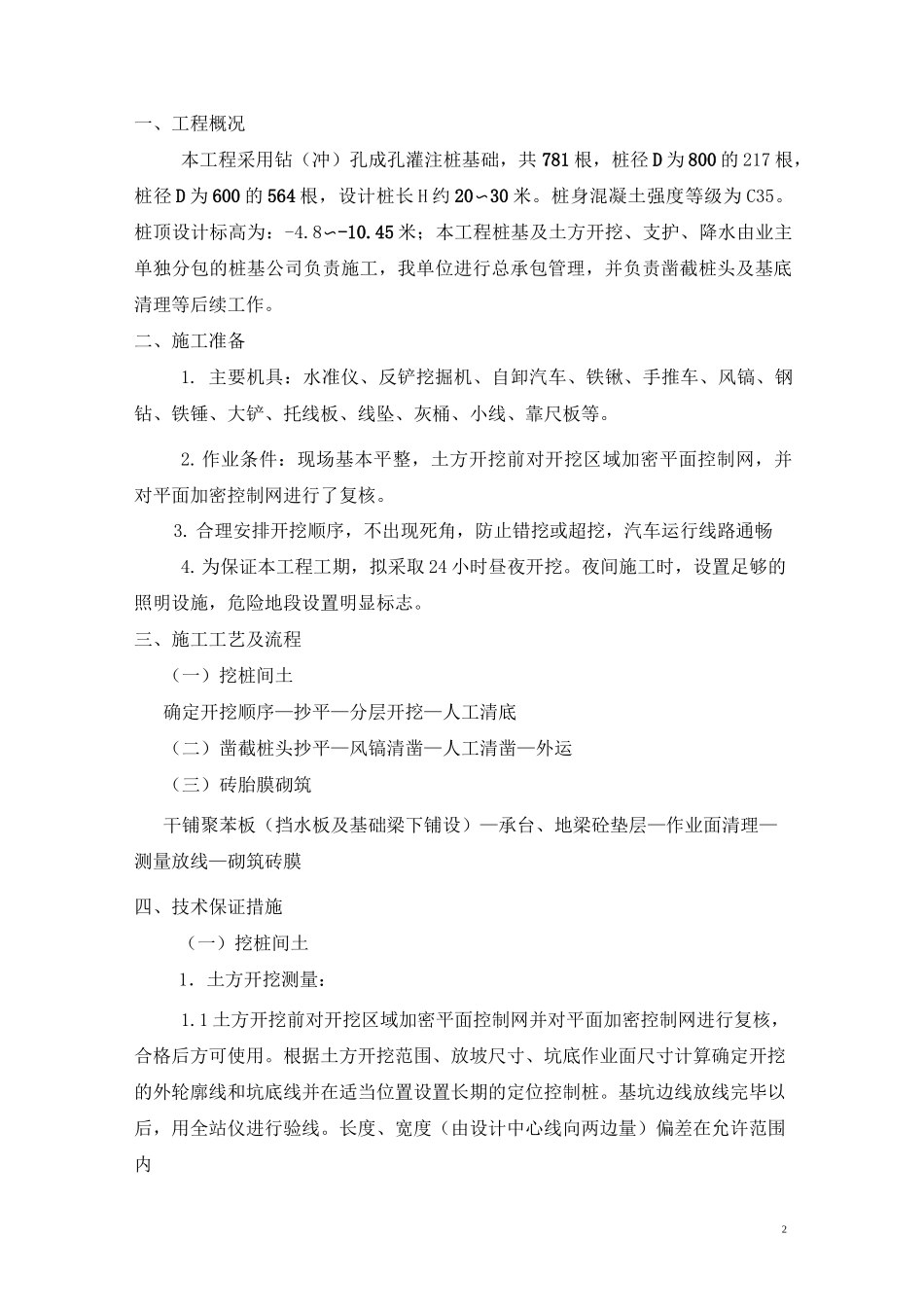

1一、工程概况2二、施工准备2三、施工工艺及流程2四、技术保证措施2五、质量标准及要求6六、成品保护措施6七、环境安全措施6附:桩承台、地梁土方开挖剖面图82一、工程概况本工程采用钻(冲)孔成孔灌注桩基础,共781根,桩径D为800的217根,桩径D为600的564根,设计桩长H约20〜30米
桩身混凝土强度等级为C35
桩顶设计标高为:-4
45米;本工程桩基及土方开挖、支护、降水由业主单独分包的桩基公司负责施工,我单位进行总承包管理,并负责凿截桩头及基底清理等后续工作
二、施工准备1
主要机具:水准仪、反铲挖掘机、自卸汽车、铁锹、手推车、风镐、钢钻、铁锤、大铲、托线板、线坠、灰桶、小线、靠尺板等
作业条件:现场基本平整,土方开挖前对开挖区域加密平面控制网,并对平面加密控制网进行了复核
合理安排开挖顺序,不出现死角,防止错挖或超挖,汽车运行线路通畅4
为保证本工程工期,拟采取24小时昼夜开挖
夜间施工时,设置足够的照明设施,危险地段设置明显标志

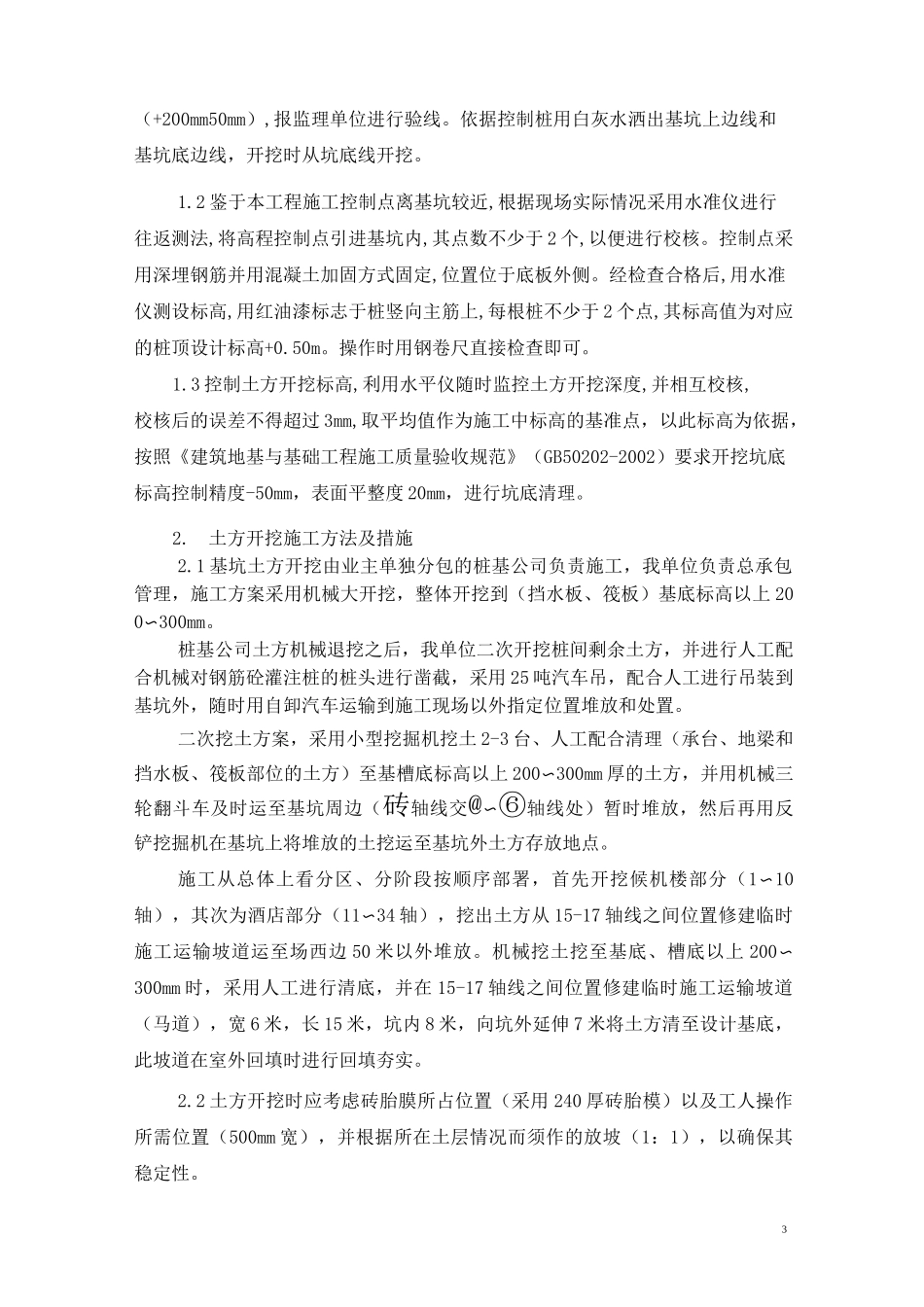

三、施工工艺及流程(一)挖桩间土确定开挖顺序—抄平—分层开挖—人工清底(二)凿截桩头抄平—风镐清凿—人工清凿—外运(三)砖胎膜砌筑干铺聚苯板(挡水板及基础梁下铺设)—承台、地梁砼垫层—作业面清理—测量放线—砌筑砖膜四、技术保证措施(一)挖桩间土1.土方开挖测量:1
1土方开挖前对开挖区域加密平面控制网并对平面加密控制网进行复核,合格后方可使用
根据土方开挖范围、放坡尺寸、坑底作业面尺寸计算确定开挖的外轮廓线和坑底线并在适当位置设置长期的定位控制桩
基坑边线放线完毕以后,用全站仪进行验线
长度、宽度(由设计中心线向两边量)偏差在允许范围内3(+200mm50mm),报监理单位进行验线
依据控制桩用白灰水洒出基坑上边线和基坑底边线,开挖时从坑底线开挖
2鉴于本工程施工控制点离基坑较近,根据现场实际情况采用水准仪
