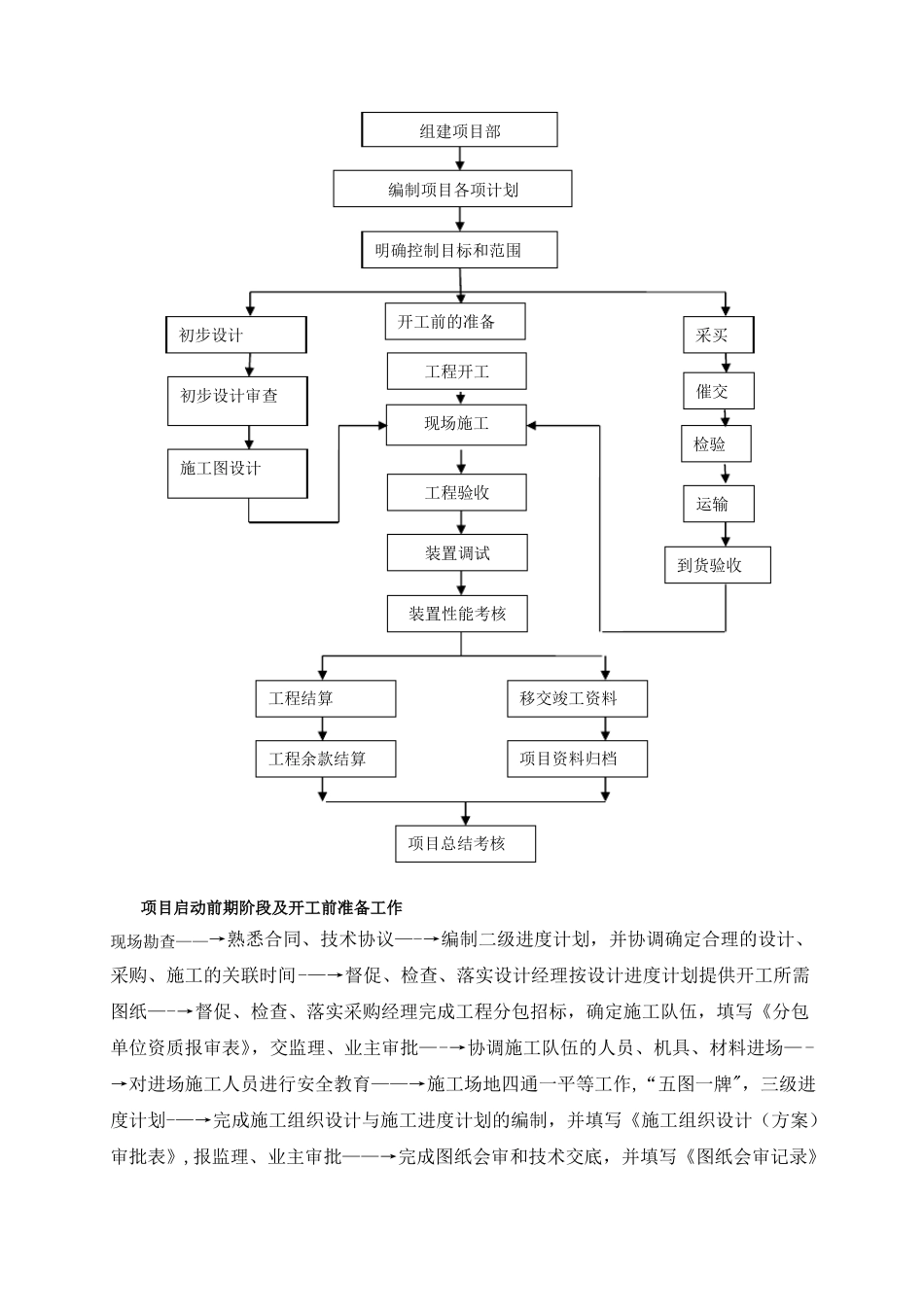

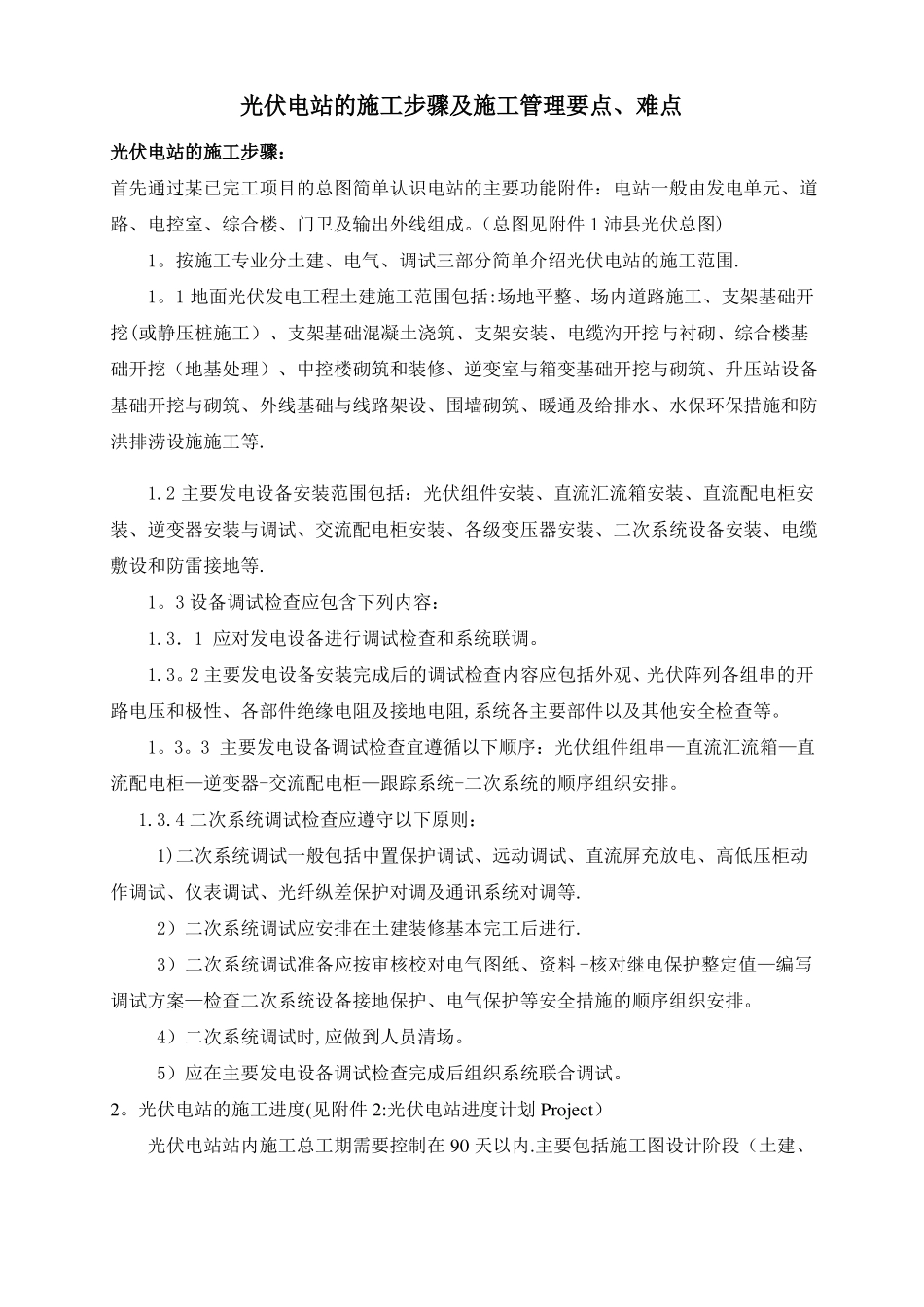

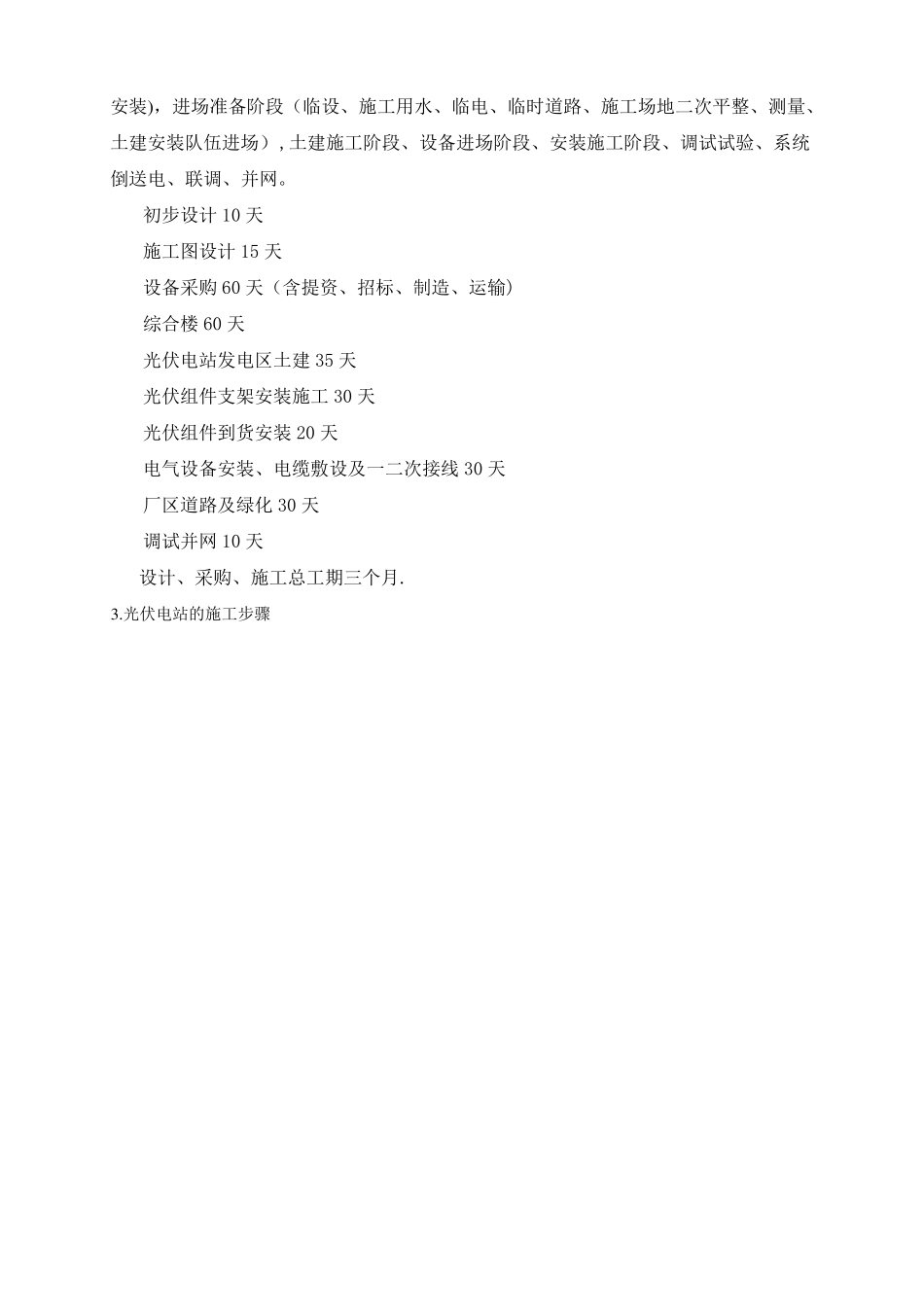

光伏电站的施工步骤及施工管理要点、难点光伏电站的施工步骤:首先通过某已完工项目的总图简单认识电站的主要功能附件:电站一般由发电单元、道路、电控室、综合楼、门卫及输出外线组成。(总图见附件1沛县光伏总图)1。按施工专业分土建、电气、调试三部分简单介绍光伏电站的施工范围.1。1地面光伏发电工程土建施工范围包括:场地平整、场内道路施工、支架基础开挖(或静压桩施工)、支架基础混凝土浇筑、支架安装、电缆沟开挖与衬砌、综合楼基础开挖(地基处理)、中控楼砌筑和装修、逆变室与箱变基础开挖与砌筑、升压站设备基础开挖与砌筑、外线基础与线路架设、围墙砌筑、暖通及给排水、水保环保措施和防洪排涝设施施工等.1.2主要发电设备安装范围包括:光伏组件安装、直流汇流箱安装、直流配电柜安装、逆变器安装与调试、交流配电柜安装、各级变压器安装、二次系统设备安装、电缆敷设和防雷接地等.1。3设备调试检查应包含下列内容:1.3.1应对发电设备进行调试检查和系统联调。1.3。2主要发电设备安装完成后的调试检查内容应包括外观、光伏阵列各组串的开路电压和极性、各部件绝缘电阻及接地电阻,系统各主要部件以及其他安全检查等。1。3。3主要发电设备调试检查宜遵循以下顺序:光伏组件组串—直流汇流箱—直流配电柜—逆变器-交流配电柜—跟踪系统-二次系统的顺序组织安排。1.3.4二次系统调试检查应遵守以下原则:1)二次系统调试一般包括中置保护调试、远动调试、直流屏充放电、高低压柜动作调试、仪表调试、光纤纵差保护对调及通讯系统对调等.2)二次系统调试应安排在土建装修基本完工后进行.3)二次系统调试准备应按审核校对电气图纸、资料-核对继电保护整定值—编写调试方案—检查二次系统设备接地保护、电气保护等安全措施的顺序组织安排。4)二次系统调试时,应做到人员清场。5)应在主要发电设备调试检查完成后组织系统联合调试。2。光伏电站的施工进度(见附件2:光伏电站进度计划Project)光伏电站站内施工总工期需要控制在90天以内.主要包括施工图设计阶段(土建、安装),进场准备阶段(临设、施工用水、临电、临时道路、施工场地二次平整、测量、土建安装队伍进场),土建施工阶段、设备进场阶段、安装施工阶段、调试试验、系统倒送电、联调、并网。初步设计10天施工图设计15天设备采购60天(含提资、招标、制造、运输)综合楼60天光伏电站发电区土建35天光伏组件支架安装施工30天光伏组件到货安装20天电气设备安装、电缆敷设及一二次接线30天厂区道路及绿化30天调试并网10天设计、采购、施工总工期三个月.3.光伏电站的施工步骤组建项目部编制项目各项计划明确控制目标和范围初步设计开工前的准备工程开工采买催交初步设计审查施工图设计现场施工检验工程验收运输装置调试到货验收装置性能考核工程结算移交竣工资料工程余款结算项目资料归档项目总结考核项目启动前期阶段及开工前准备工作现场勘查——→熟悉合同、技术协议—-→编制二级进度计划,并协调确定合理的设计、采购、施工的关联时间-—→督促、检查、落实设计经理按设计进度计划提供开工所需图纸—-→督促、检查、落实采购经理完成工程分包招标,确定施工队伍,填写《分包单位资质报审表》,交监理、业主审批—-→协调施工队伍的人员、机具、材料进场—-→对进场施工人员进行安全教育——→施工场地四通一平等工作,“五图一牌",三级进度计划-—→完成施工组织设计与施工进度计划的编制,并填写《施工组织设计(方案)审批表》,报监理、业主审批——→完成图纸会审和技术交底,并填写《图纸会审记录》和《技术交底记录》-—→开工报告.注:1.现场勘查重点观察地形,是否存在大坡、大坑、湿地、进场道路情况、施工用水、电、通信,如与勘察及可研重大偏离项立即汇报总部。2。施工队伍先期进场人员为测量人员,测量人员在光伏电站土建支架基础建设过程中为重中之重,为确保工期,每10MWp发电单元不得少于八名测量人员。3.光伏电站施工过程施工人员安全教育重点教育登高、防触电、防机械伤害,光伏阵列串联后形成高压直流电,如不慎与人体形成环路,将会产生重大安全事故。一般在将光伏阵列接入系统前应保持组串处于断...
