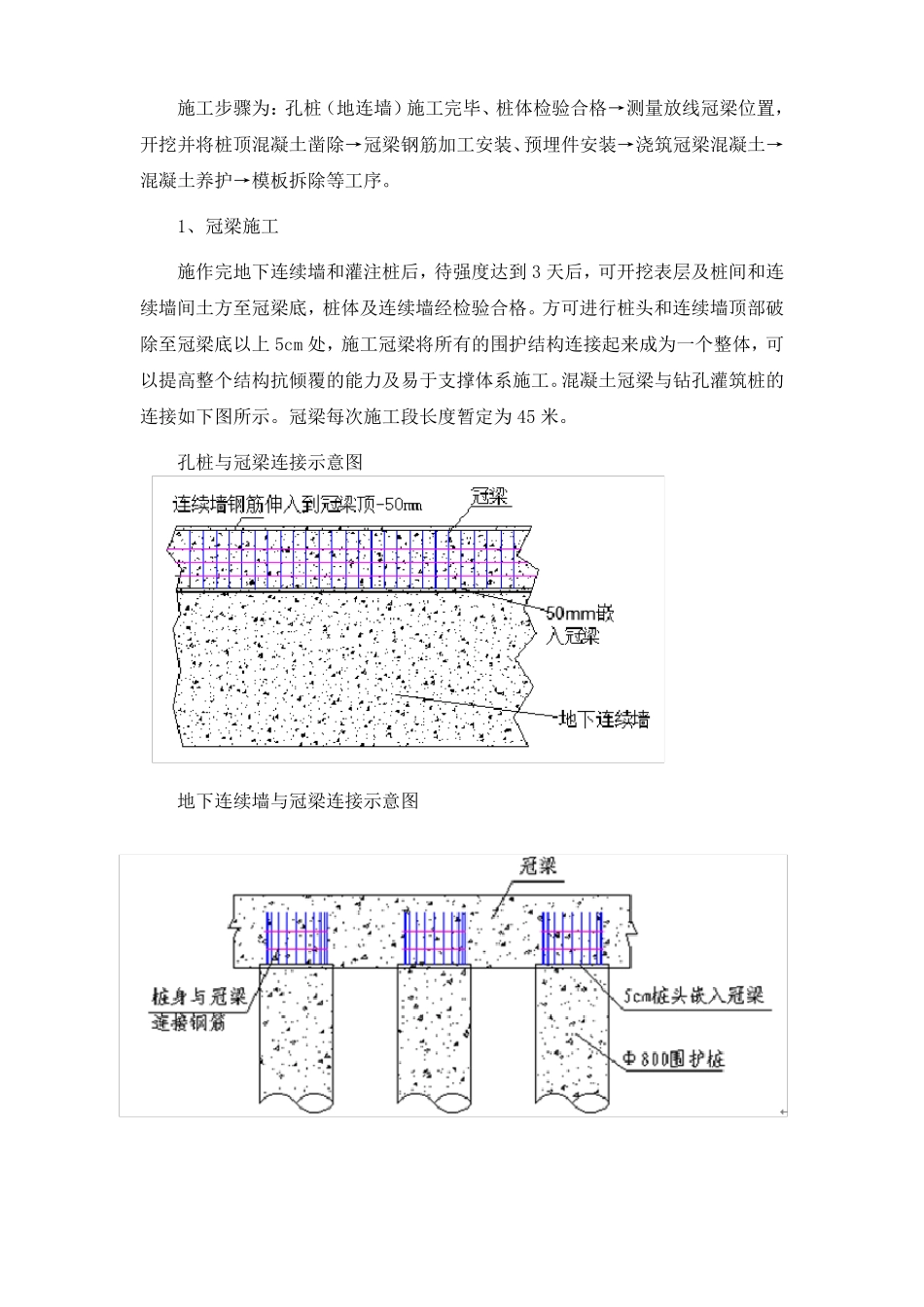

施工步骤为:孔桩(地连墙)施工完毕、桩体检验合格→测量放线冠梁位置,开挖并将桩顶混凝土凿除→冠梁钢筋加工安装、预埋件安装→浇筑冠梁混凝土→混凝土养护→模板拆除等工序

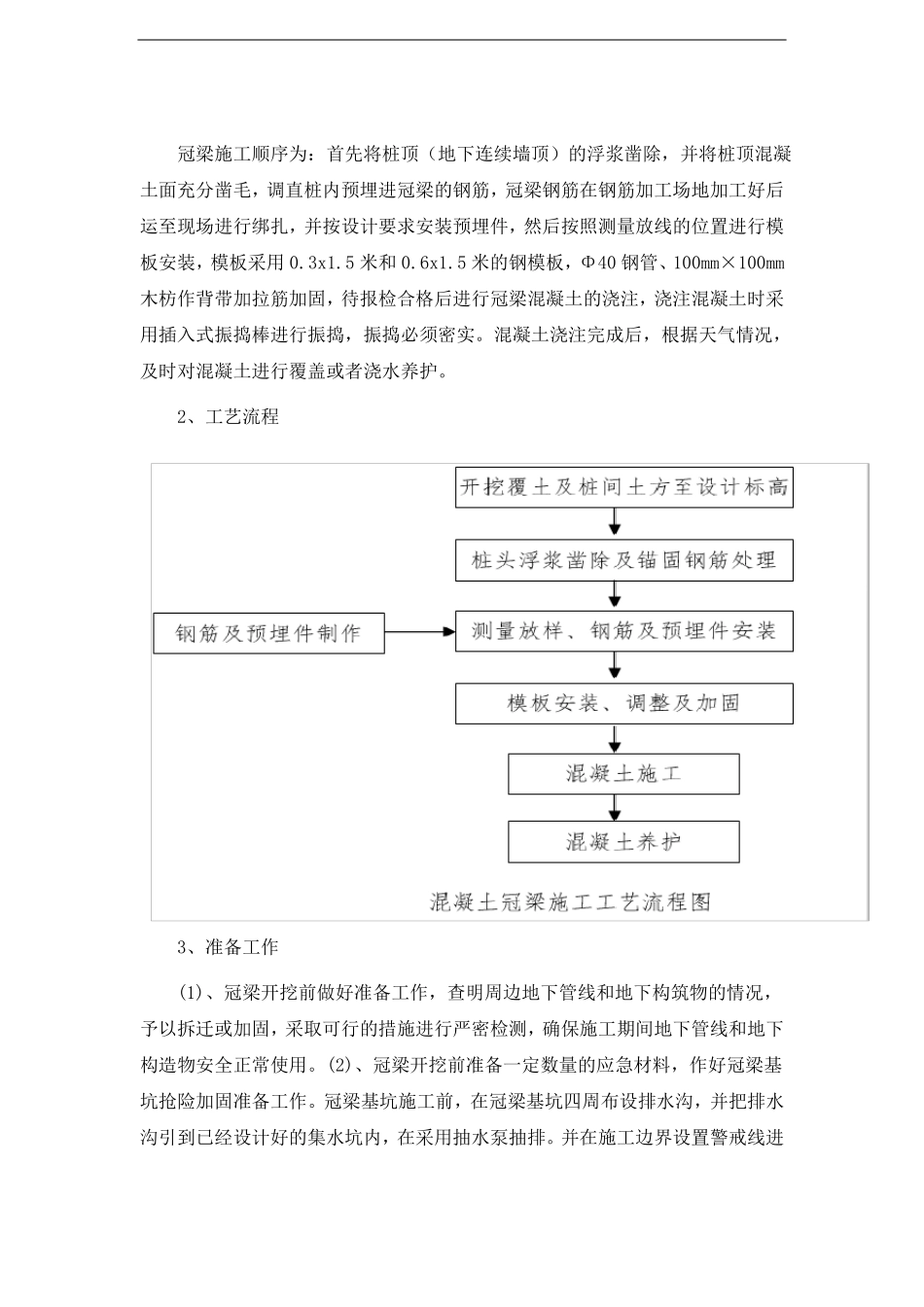

1、冠梁施工施作完地下连续墙和灌注桩后,待强度达到3天后,可开挖表层及桩间和连续墙间土方至冠梁底,桩体及连续墙经检验合格
方可进行桩头和连续墙顶部破除至冠梁底以上5cm处,施工冠梁将所有的围护结构连接起来成为一个整体,可以提高整个结构抗倾覆的能力及易于支撑体系施工
混凝土冠梁与钻孔灌筑桩的连接如下图所示
冠梁每次施工段长度暂定为45米
孔桩与冠梁连接示意图地下连续墙与冠梁连接示意图冠梁施工顺序为:首先将桩顶(地下连续墙顶)的浮浆凿除,并将桩顶混凝土面充分凿毛,调直桩内预埋进冠梁的钢筋,冠梁钢筋在钢筋加工场地加工好后运至现场进行绑扎,并按设计要求安装预埋件,然后按照测量放线的位置进行模板安装,模板采用0
5米的钢模板,Φ40钢管、100mm×100mm木枋作背带加拉筋加固,待报检合格后进行冠梁混凝土的浇注,浇注混凝土时采用插入式振捣棒进行振捣,振捣必须密实
混凝土浇注完成后,根据天气情况,及时对混凝土进行覆盖或者浇水养护
2、工艺流程3、准备工作(1)、冠梁开挖前做好准备工作,查明周边地下管线和地下构筑物的情况,予以拆迁或加固,采取可行的措施进行严密检测,确保施工期间地下管线和地下构造物安全正常使用
(2)、冠梁开挖前准备一定数量的应急材料,作好冠梁基坑抢险加固准备工作
冠梁基坑施工前,在冠梁基坑四周布设排水沟,并把排水沟引到已经设计好的集水坑内,在采用抽水泵抽排
并在施工边界设置警戒线进行维护

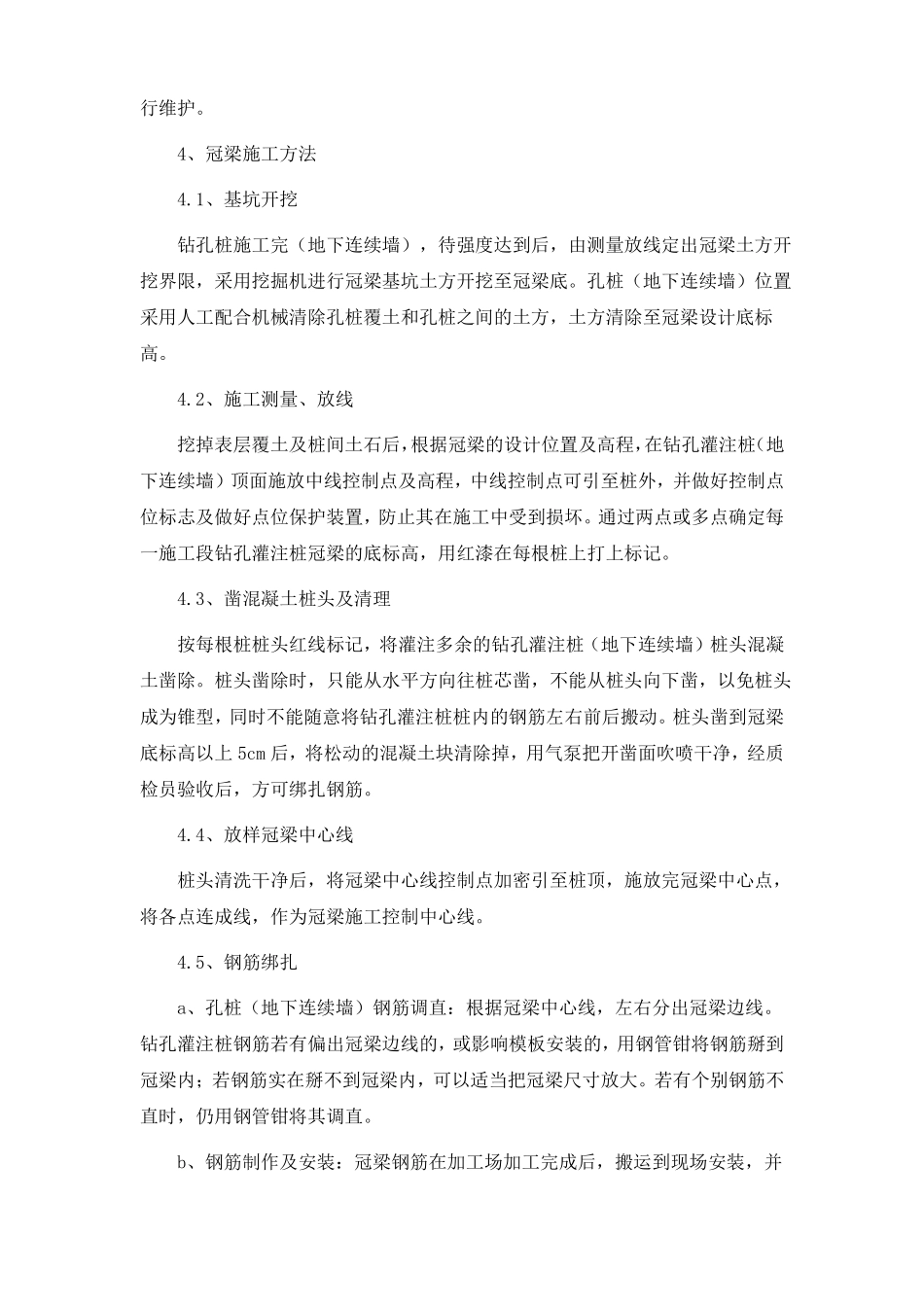

4、冠梁施工方法4
1、基坑开挖钻孔桩施工完(地下连续墙),待强度达到后,由测量放线定出冠梁土方开挖界限,采用挖掘机进行冠梁基坑土方开挖至冠梁底
孔桩(地下连续墙)位置采用人工配合机械清除孔桩覆
