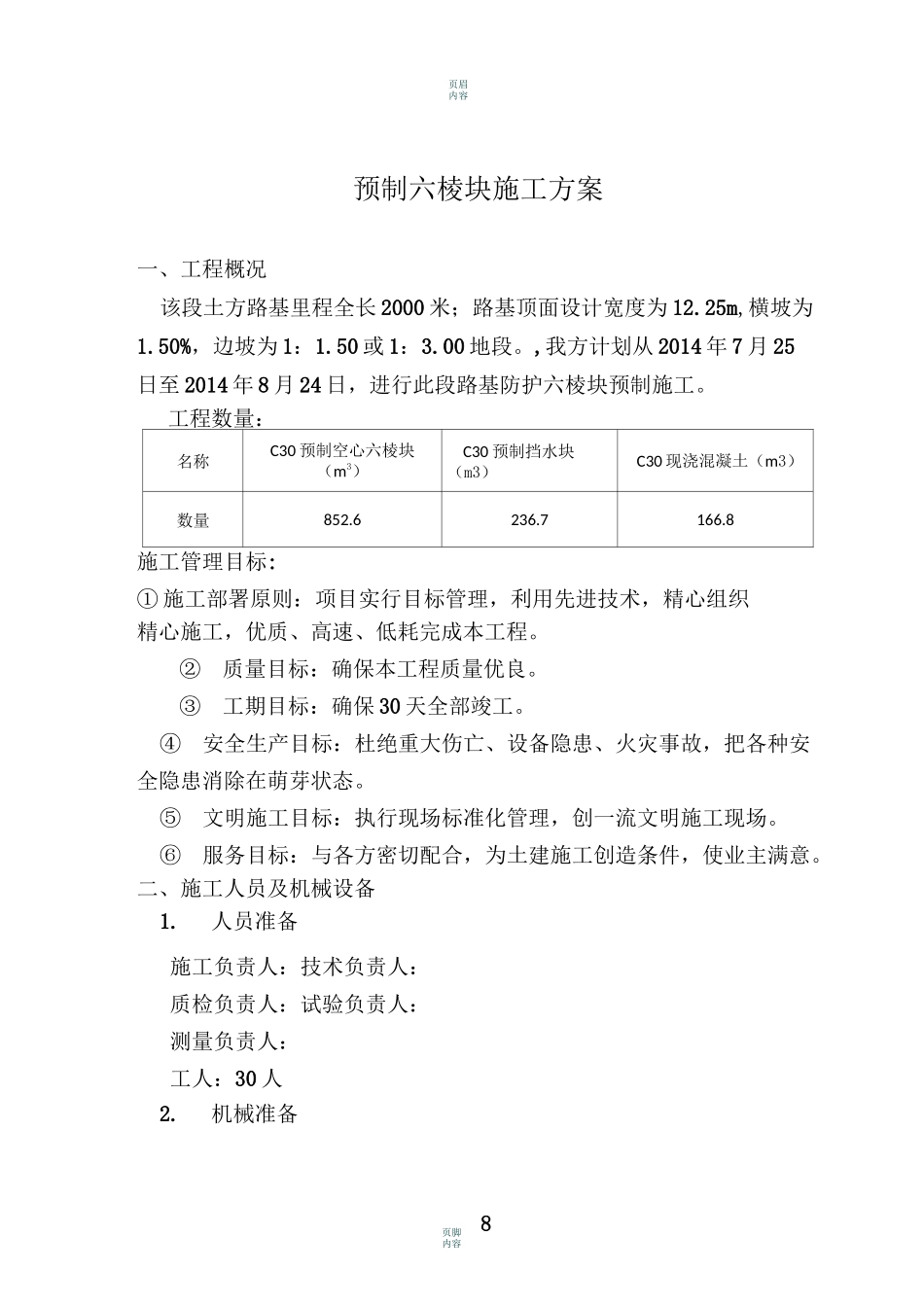

页眉内容8页脚内容预制六棱块施工方案一、工程概况该段土方路基里程全长2000米;路基顶面设计宽度为12
25m,横坡为1
50%,边坡为1:1
50或1:3
,我方计划从2014年7月25日至2014年8月24日,进行此段路基防护六棱块预制施工
工程数量:名称C30预制空心六棱块(m3)C30预制挡水块(m3)C30现浇混凝土(m3)数量852
8施工管理目标:①施工部署原则:项目实行目标管理,利用先进技术,精心组织精心施工,优质、高速、低耗完成本工程
②质量目标:确保本工程质量优良
③工期目标:确保30天全部竣工
④安全生产目标:杜绝重大伤亡、设备隐患、火灾事故,把各种安全隐患消除在萌芽状态
⑤文明施工目标:执行现场标准化管理,创一流文明施工现场
⑥服务目标:与各方密切配合,为土建施工创造条件,使业主满意
二、施工人员及机械设备1
人员准备施工负责人:技术负责人:质检负责人:试验负责人:测量负责人:工人:30人2

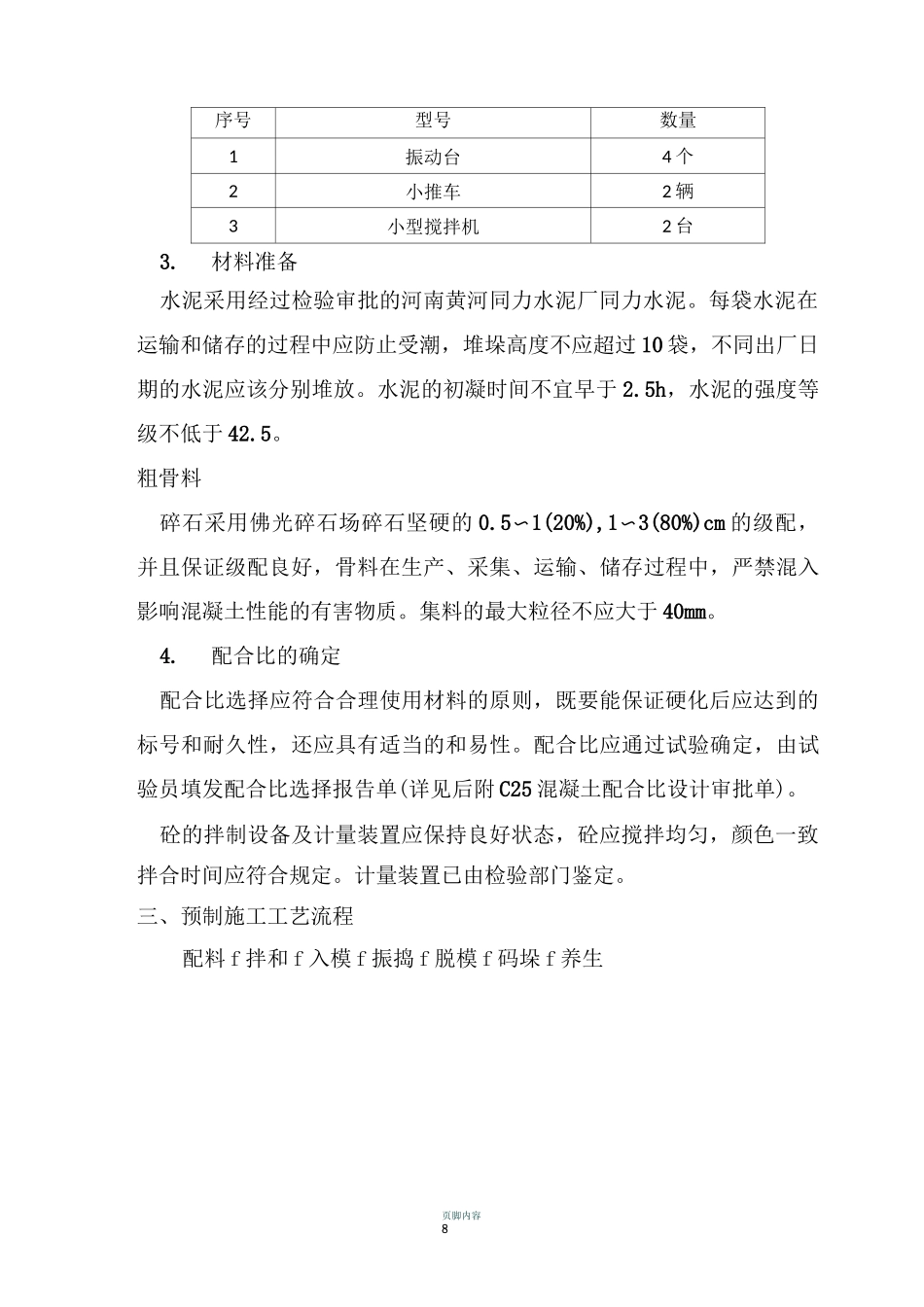

机械准备页脚内容8序号型号数量1振动台4个2小推车2辆3小型搅拌机2台3
材料准备水泥采用经过检验审批的河南黄河同力水泥厂同力水泥
每袋水泥在运输和储存的过程中应防止受潮,堆垛高度不应超过10袋,不同出厂日期的水泥应该分别堆放
水泥的初凝时间不宜早于2
5h,水泥的强度等级不低于42
粗骨料碎石采用佛光碎石场碎石坚硬的0
5〜1(20%),1〜3(80%)cm的级配,并且保证级配良好,骨料在生产、采集、运输、储存过程中,严禁混入影响混凝土性能的有害物质
集料的最大粒径不应大于40mm
配合比的确定配合比选择应符合合理使用材料的原则,既要能保证硬化后应达到的标号和耐久性,还应具有适当的和易性
配合比应通过试验确定,由试验员填发配合比选择报告单(详见后附C25混凝土配合比设计审批单)
砼的拌制设备及计量装置应保持良好状态,砼应搅
