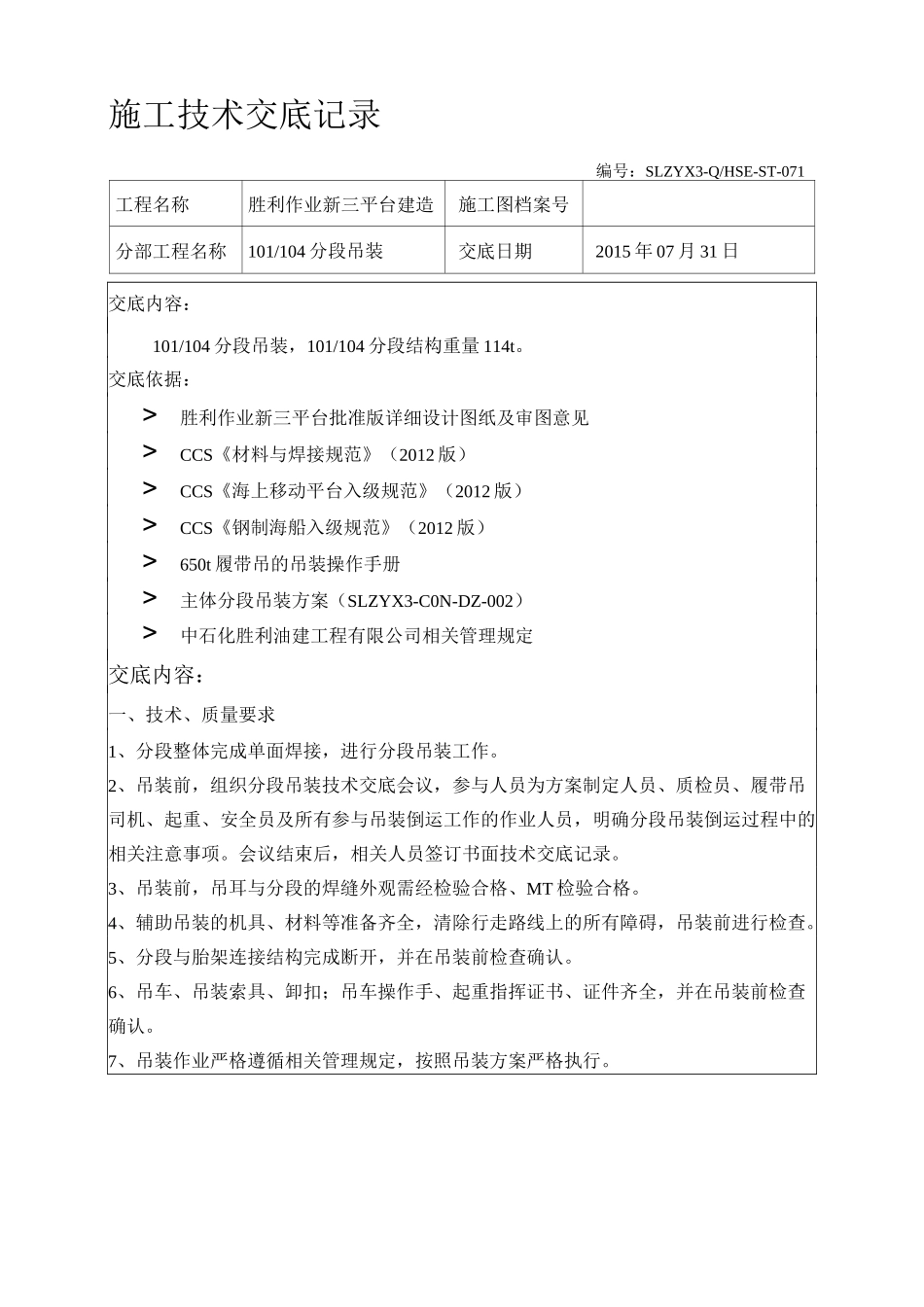

施工技术交底记录编号:SLZYX3-Q/HSE-ST-071工程名称胜利作业新三平台建造施工图档案号分部工程名称101/104分段吊装交底日期2015年07月31日交底内容:101/104分段吊装,101/104分段结构重量114t
交底依据:>胜利作业新三平台批准版详细设计图纸及审图意见>CCS《材料与焊接规范》(2012版)>CCS《海上移动平台入级规范》(2012版)>CCS《钢制海船入级规范》(2012版)>650t履带吊的吊装操作手册>主体分段吊装方案(SLZYX3-C0N-DZ-002)>中石化胜利油建工程有限公司相关管理规定交底内容:一、技术、质量要求1、分段整体完成单面焊接,进行分段吊装工作
2、吊装前,组织分段吊装技术交底会议,参与人员为方案制定人员、质检员、履带吊司机、起重、安全员及所有参与吊装倒运工作的作业人员,明确分段吊装倒运过程中的相关注意事项
会议结束后,相关人员签订书面技术交底记录
3、吊装前,吊耳与分段的焊缝外观需经检验合格、MT检验合格
4、辅助吊装的机具、材料等准备齐全,清除行走路线上的所有障碍,吊装前进行检查
5、分段与胎架连接结构完成断开,并在吊装前检查确认
6、吊车、吊装索具、卸扣;吊车操作手、起重指挥证书、证件齐全,并在吊装前检查确认
7、吊装作业严格遵循相关管理规定,按照吊装方案严格执行

二、安全要求:一、风险分析:1、吊装作业;2、动火作业;3、用电作业;4、焊接作业;5、打磨电作业;二、安全措施:具体安全措施见附件

技术:接收人:质量:安全:审核:❖动火作业的安全措施1、动火作业人员应持证上岗
2、作业区域应设置警戒线,严禁与作业无关人员或车辆进入用火区域,并配备消防设备
3、在正常运行的生产区域内,可不动火的一律不用火,拆下来的设备、管线均应拆下来移到安全地方
4、用火审批人应亲临现场检查、督促或落实防火措施
5、一张用火
