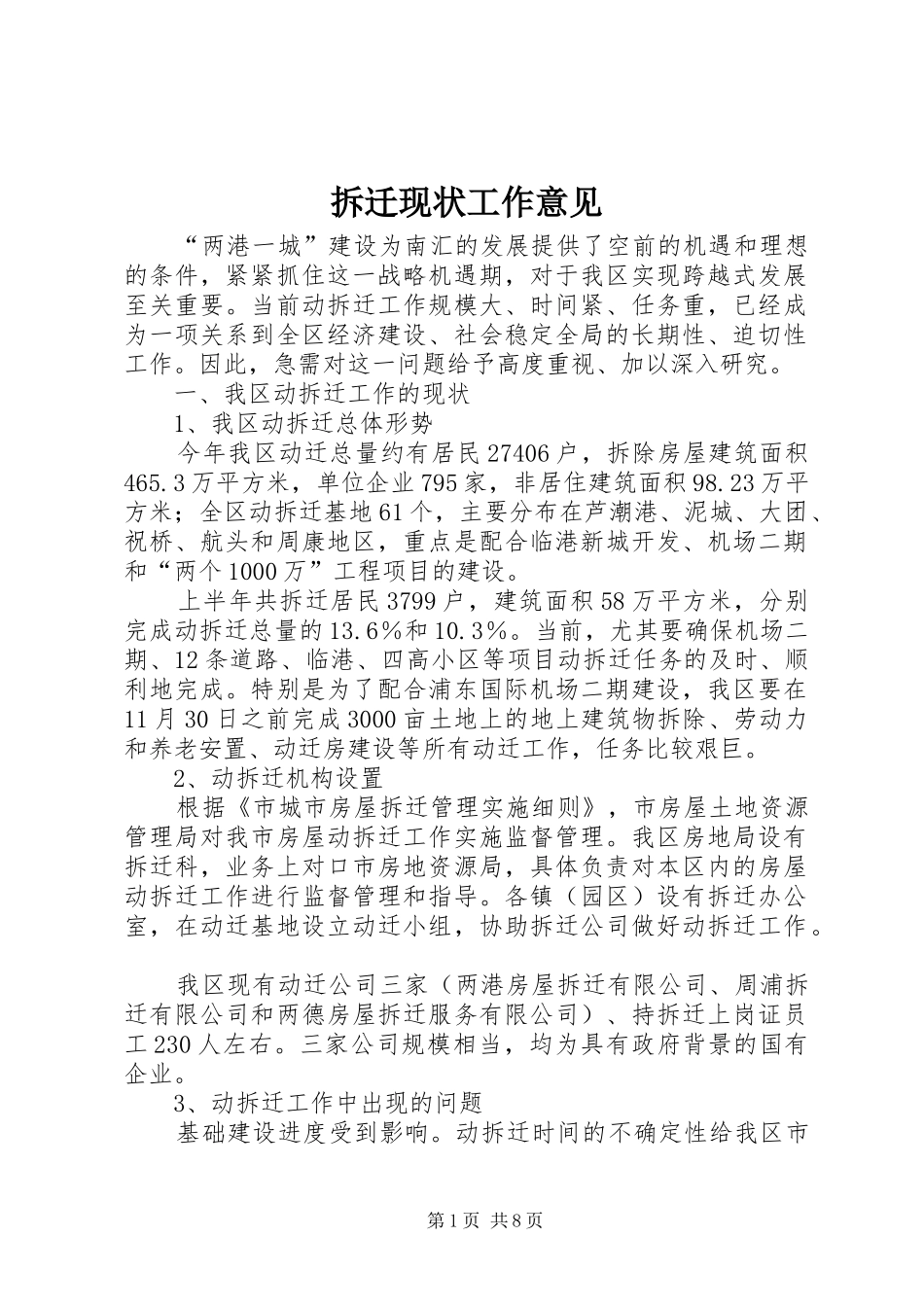

拆迁现状工作意见“两港一城”建设为南汇的发展提供了空前的机遇和理想的条件,紧紧抓住这一战略机遇期,对于我区实现跨越式发展至关重要
当前动拆迁工作规模大、时间紧、任务重,已经成为一项关系到全区经济建设、社会稳定全局的长期性、迫切性工作
因此,急需对这一问题给予高度重视、加以深入研究
一、我区动拆迁工作的现状1、我区动拆迁总体形势今年我区动迁总量约有居民27406户,拆除房屋建筑面积465
3万平方米,单位企业795家,非居住建筑面积98
23万平方米;全区动拆迁基地61个,主要分布在芦潮港、泥城、大团、祝桥、航头和周康地区,重点是配合临港新城开发、机场二期和“两个1000万”工程项目的建设
上半年共拆迁居民3799户,建筑面积58万平方米,分别完成动拆迁总量的13
当前,尤其要确保机场二期、12条道路、临港、四高小区等项目动拆迁任务的及时、顺利地完成
特别是为了配合浦东国际机场二期建设,我区要在11月30日之前完成3000亩土地上的地上建筑物拆除、劳动力和养老安置、动迁房建设等所有动迁工作,任务比较艰巨
2、动拆迁机构设置根据《市城市房屋拆迁管理实施细则》,市房屋土地资源管理局对我市房屋动拆迁工作实施监督管理
我区房地局设有拆迁科,业务上对口市房地资源局,具体负责对本区内的房屋动拆迁工作进行监督管理和指导
各镇(园区)设有拆迁办公室,在动迁基地设立动迁小组,协助拆迁公司做好动拆迁工作
我区现有动迁公司三家(两港房屋拆迁有限公司、周浦拆迁有限公司和两德房屋拆迁服务有限公司)、持拆迁上岗证员工230人左右
三家公司规模相当,均为具有政府背景的国有企业
3、动拆迁工作中出现的问题基础建设进度受到影响
动拆迁时间的不确定性给我区市第1页共8页政道路、重点工程、实事项目建设造成不小的影响,当前重点建设的12条道路中周祝公路、周邓公路、秀浦路等均因动拆迁难度大而进展不快
