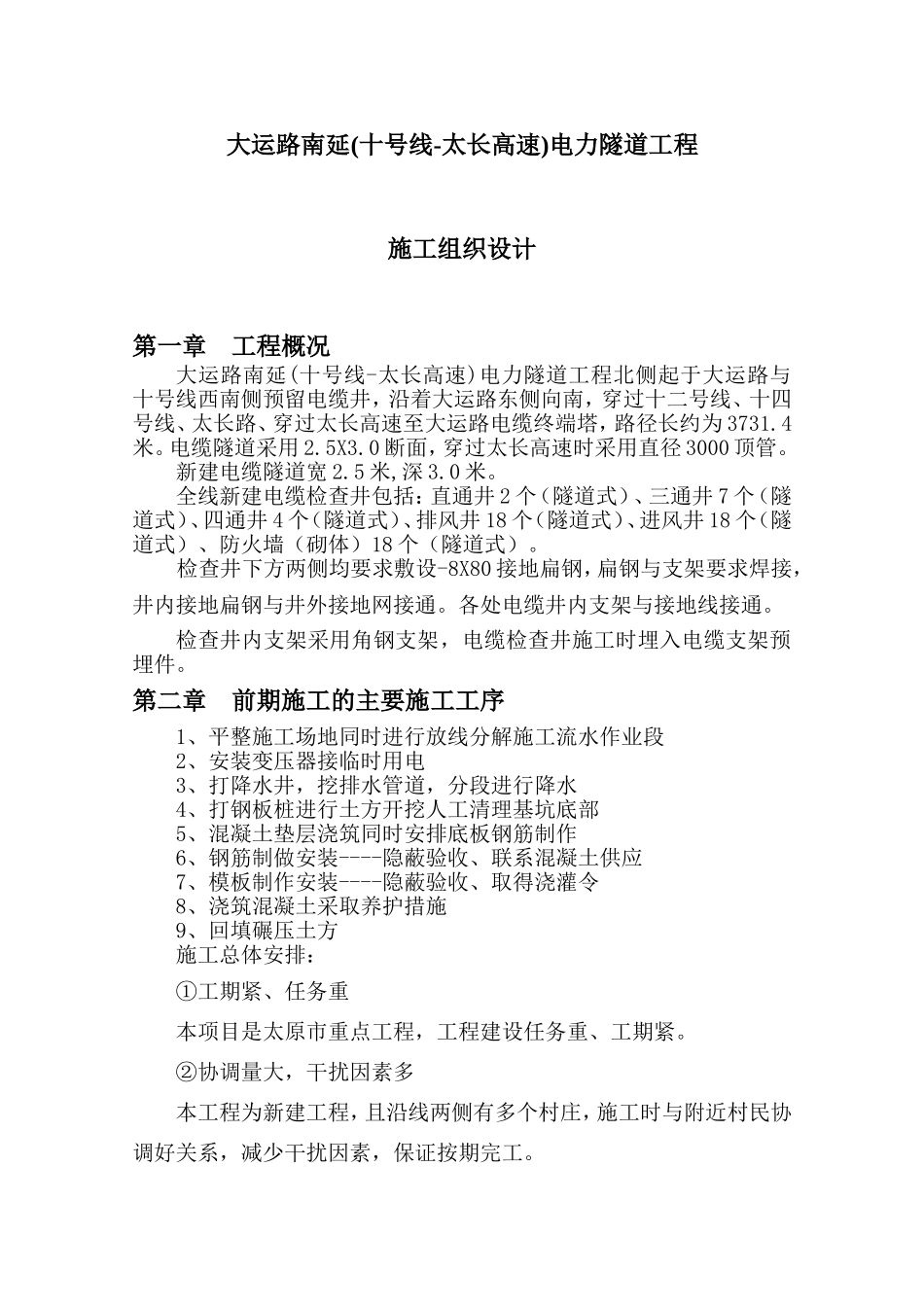

大运路南延(十号线-太长高速)电力隧道工程施工组织设计编制:___________________审核:___________________审批:___________________山西诚信市政建设有限公司年月日大运路南延(十号线-太长高速)电力隧道工程施工组织设计第一章工程概况大运路南延(十号线-太长高速)电力隧道工程北侧起于大运路与十号线西南侧预留电缆井,沿着大运路东侧向南,穿过十二号线、十四号线、太长路、穿过太长高速至大运路电缆终端塔,路径长约为3731
电缆隧道采用2
0断面,穿过太长高速时采用直径3000顶管
新建电缆隧道宽2
全线新建电缆检查井包括:直通井2个(隧道式)、三通井7个(隧道式)、四通井4个(隧道式)、排风井18个(隧道式)、进风井18个(隧道式)、防火墙(砌体)18个(隧道式)
检查井下方两侧均要求敷设-8X80接地扁钢,扁钢与支架要求焊接,井内接地扁钢与井外接地网接通
各处电缆井内支架与接地线接通
检查井内支架采用角钢支架,电缆检查井施工时埋入电缆支架预埋件
第二章前期施工的主要施工工序1、平整施工场地同时进行放线分解施工流水作业段2、安装变压器接临时用电3、打降水井,挖排水管道,分段进行降水4、打钢板桩进行土方开挖人工清理基坑底部5、混凝土垫层浇筑同时安排底板钢筋制作6、钢筋制做安装----隐蔽验收、联系混凝土供应7、模板制作安装----隐蔽验收、取得浇灌令8、浇筑混凝土采取养护措施9、回填碾压土方施工总体安排:①工期紧、任务重本项目是太原市重点工程,工程建设任务重、工期紧
②协调量大,干扰因素多本工程为新建工程,且沿线两侧有多个村庄,施工时与附近村民协调好关系,减少干扰因素,保证按期完工

项目经理项目副经理项目总工工程技术机械管理质量安全材料供应对外协调生活后勤第三章工期、质量、安全、文明施工目标1
