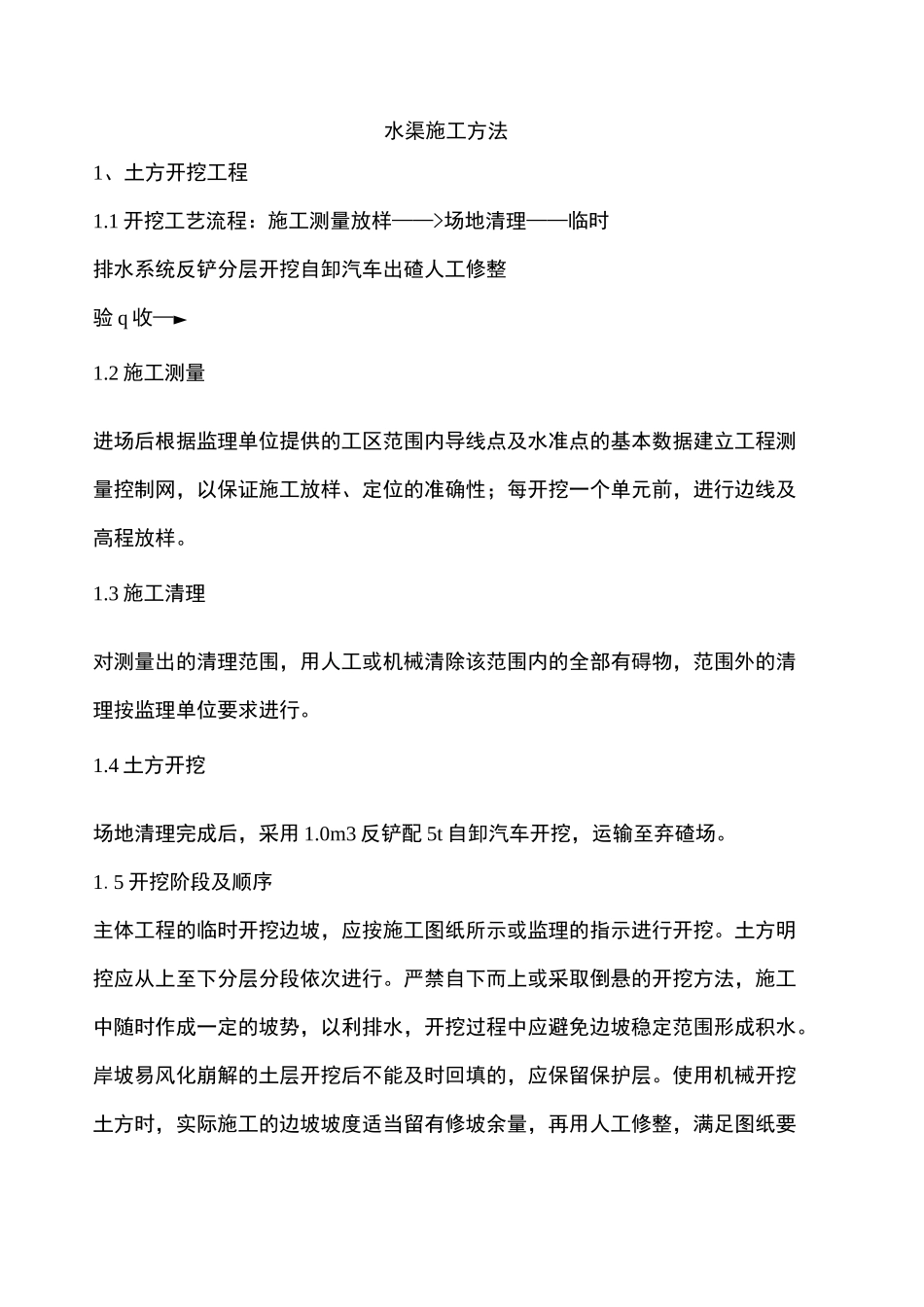

水渠施工方法1、土方开挖工程1
1开挖工艺流程:施工测量放样——>场地清理——临时排水系统反铲分层开挖自卸汽车出碴人工修整验q收—►1
2施工测量进场后根据监理单位提供的工区范围内导线点及水准点的基本数据建立工程测量控制网,以保证施工放样、定位的准确性;每开挖一个单元前,进行边线及高程放样
3施工清理对测量出的清理范围,用人工或机械清除该范围内的全部有碍物,范围外的清理按监理单位要求进行
4土方开挖场地清理完成后,采用1
0m3反铲配5t自卸汽车开挖,运输至弃碴场
5开挖阶段及顺序主体工程的临时开挖边坡,应按施工图纸所示或监理的指示进行开挖
土方明控应从上至下分层分段依次进行
严禁自下而上或采取倒悬的开挖方法,施工中随时作成一定的坡势,以利排水,开挖过程中应避免边坡稳定范围形成积水
岸坡易风化崩解的土层开挖后不能及时回填的,应保留保护层
使用机械开挖土方时,实际施工的边坡坡度适当留有修坡余量,再用人工修整,满足图纸要求的坡度和平整度
在每项开挖工程开始前,尽可能结合永久性排水设施的布量,规划好开挖区域内外的临时性排水措施在开挖边坡遇有地下水渗流时,在边坡修理工整和加固前,采取有效果的疏导和保护措施
为防止修整后的开挖边坡遭受雨水冲刷,边坡的护面和加固工作在雨季前完成
冬季施工的开挖边坡修整及其护面和加固工作,宜在解冻后进行
土方开挖过程中,如出现裂缝和滑动迹象时,应立即暂停施工和采取应急抢救措施,并通知监理,必要时,按监理的指示设置观测点,及时观测边坡变化情况,并做好记录
6土方开挖前的质量检查和验收土方开挖前,应会同监理进行以下各项的质量检查和验收
1用于开挖工程工程量计量的原始地形测量剖面的复核检查
2按施工图纸所示的工程建筑物开挖尺寸进行开挖剖面测量放样成果的检查,开挖剖面放样成果,应经监理复核签认后,作为工程量计量的依据
