跟踪审计月报格式(总9页)XXXXXX项目跟踪审计月报第期年月日至年月日跟踪审计单位(章):编制人(签字):项目负责人(签字):编制日期:本月工程进度情况及分析工程名称建设单位设计单位监理单位施工单位跟踪审计单位4工程概况:(示例)本月工程进度情况:本月气候条件较为不利,虽然晴天天数较多,但气温较低,不利于灰土的施工,施工单位暂时停止96区灰土的施工,开辟小型结构物、河塘填筑等工程的施工作业面
本月具体施工进度情况如下:C1工区:1、完成K0+920〜K1+050右幅外侧开挖、填碎石土、94区灰土;2、完成K1+680〜K1+860老路西侧外侧开挖、填碎石土、94区灰土;3、完成K2+020〜K2+221右幅外侧开挖、填碎石土、94区灰土;4、完成K1+050〜k1+140段土方开挖、换填碎石土、94区灰土;5、完成K0+820处河塘回填5%灰土;6、完成K0+790〜k0+920西幅外侧土方开挖、换填碎石土、94区灰土
C2工区1、完成K7+930-K8+090段右半幅5%灰土94区灰土;2、完成K8+310-K8+496

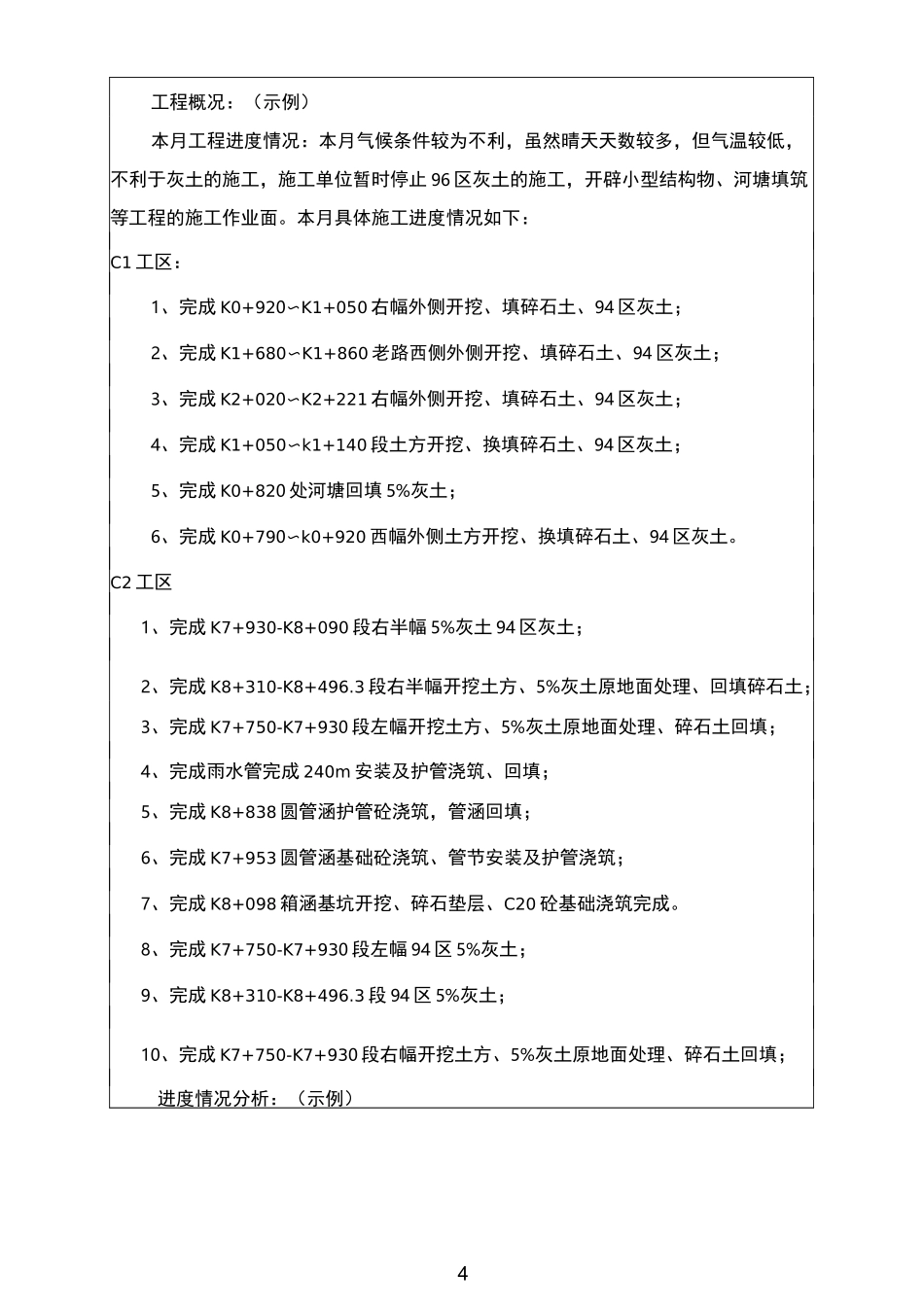

3段右半幅开挖土方、5%灰土原地面处理、回填碎石土;3、完成K7+750-K7+930段左幅开挖土方、5%灰土原地面处理、碎石土回填;4、完成雨水管完成240m安装及护管浇筑、回填;5、完成K8+838圆管涵护管砼浇筑,管涵回填;6、完成K7+953圆管涵基础砼浇筑、管节安装及护管浇筑;7、完成K8+098箱涵基坑开挖、碎石垫层、C20砼基础浇筑完成
8、完成K7+750-K7+930段左幅94区5%灰土;9、完成K8+310-K8+496
3段94区5%灰土;10、完成K7+750-K7+930段右幅开挖土方、5%灰土原地面处理、碎石土回填;进度情况分析:(示例)51、本月气候条件较为不利,虽然晴天天数较多,但气温较低,不利于灰土的施工
2、由于拆迁
