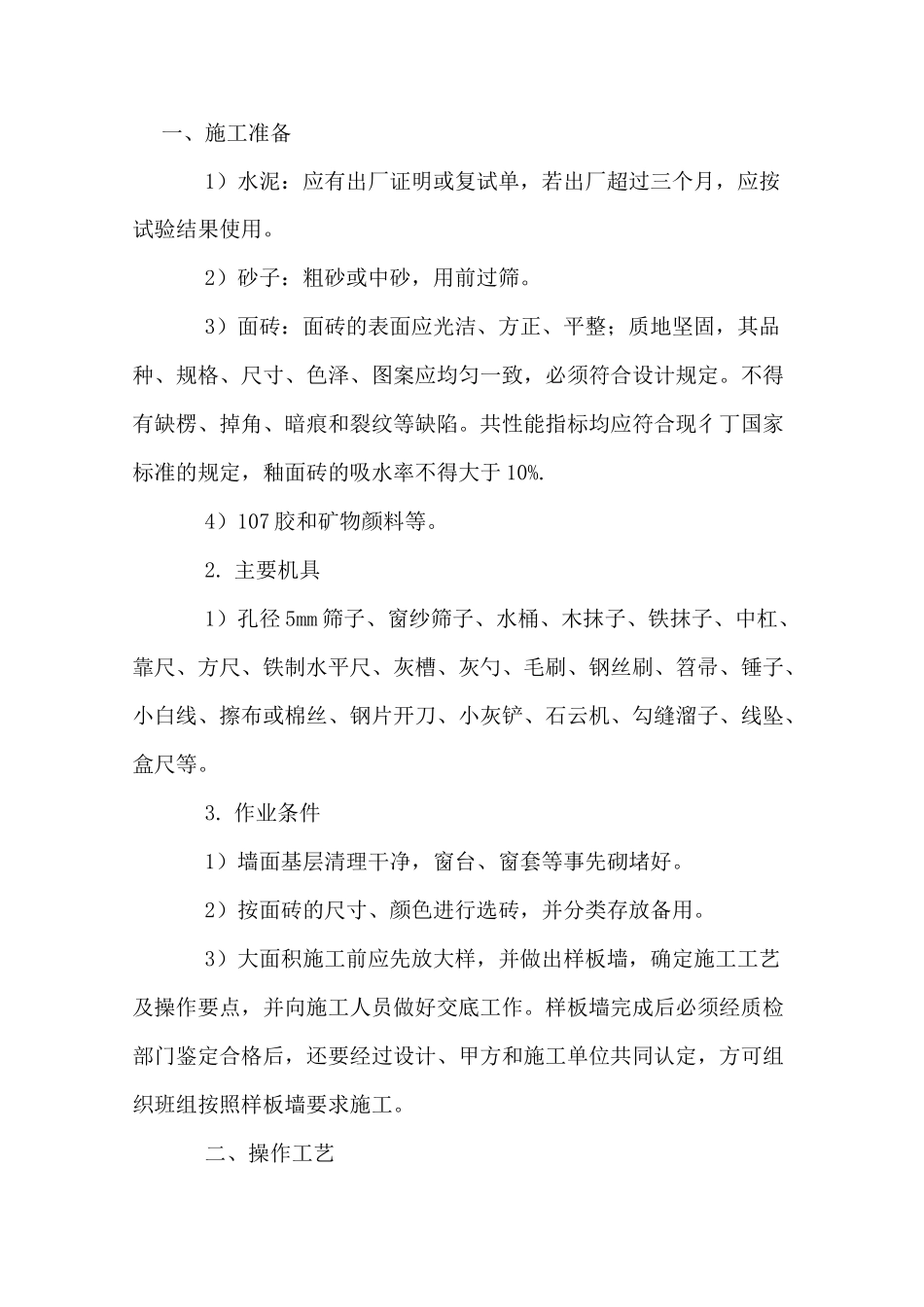

一、施工准备1)水泥:应有出厂证明或复试单,若出厂超过三个月,应按试验结果使用
2)砂子:粗砂或中砂,用前过筛
3)面砖:面砖的表面应光洁、方正、平整;质地坚固,其品种、规格、尺寸、色泽、图案应均匀一致,必须符合设计规定
不得有缺楞、掉角、暗痕和裂纹等缺陷
共性能指标均应符合现彳丁国家标准的规定,釉面砖的吸水率不得大于10%
4)107胶和矿物颜料等
主要机具1)孔径5mm筛子、窗纱筛子、水桶、木抹子、铁抹子、中杠、靠尺、方尺、铁制水平尺、灰槽、灰勺、毛刷、钢丝刷、笤帚、锤子、小白线、擦布或棉丝、钢片开刀、小灰铲、石云机、勾缝溜子、线坠、盒尺等
作业条件1)墙面基层清理干净,窗台、窗套等事先砌堵好
2)按面砖的尺寸、颜色进行选砖,并分类存放备用
3)大面积施工前应先放大样,并做出样板墙,确定施工工艺及操作要点,并向施工人员做好交底工作
样板墙完成后必须经质检部门鉴定合格后,还要经过设计、甲方和施工单位共同认定,方可组织班组按照样板墙要求施工

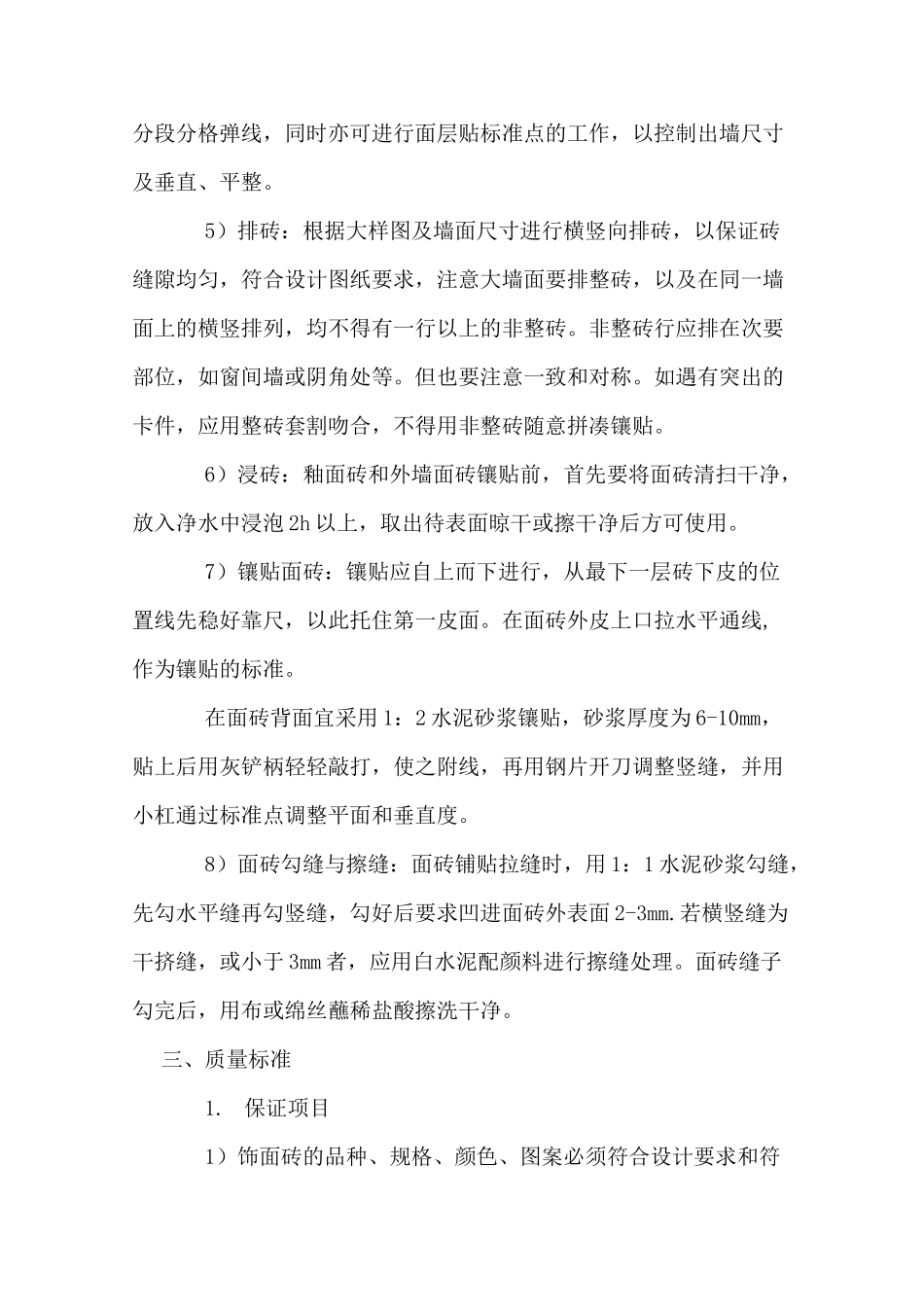

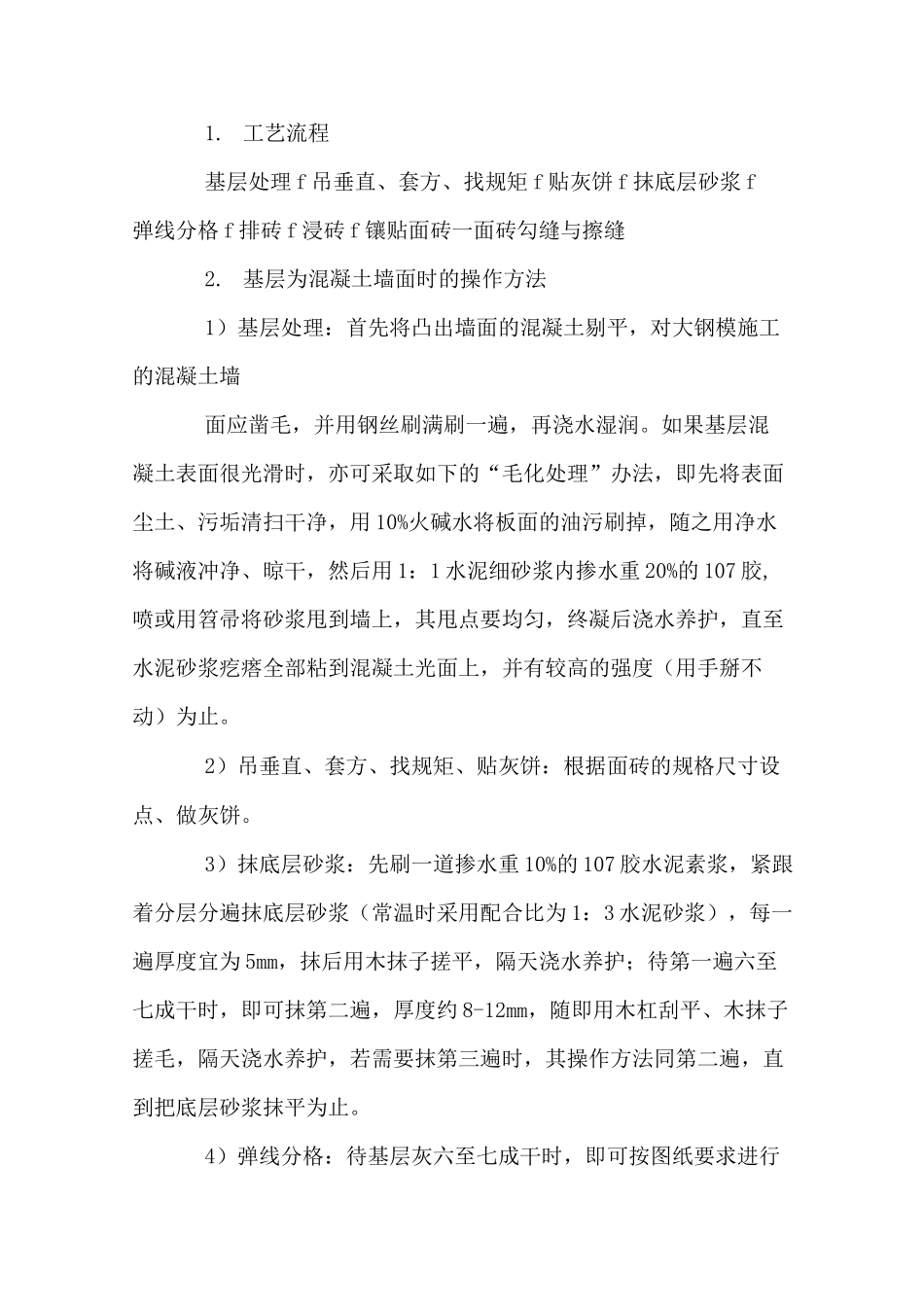

二、操作工艺1
工艺流程基层处理f吊垂直、套方、找规矩f贴灰饼f抹底层砂浆f弹线分格f排砖f浸砖f镶贴面砖一面砖勾缝与擦缝2
基层为混凝土墙面时的操作方法1)基层处理:首先将凸出墙面的混凝土剔平,对大钢模施工的混凝土墙面应凿毛,并用钢丝刷满刷一遍,再浇水湿润
如果基层混凝土表面很光滑时,亦可采取如下的“毛化处理”办法,即先将表面尘土、污垢清扫干净,用10%火碱水将板面的油污刷掉,随之用净水将碱液冲净、晾干,然后用1:1水泥细砂浆内掺水重20%的107胶,喷或用笤帚将砂浆甩到墙上,其甩点要均匀,终凝后浇水养护,直至水泥砂浆疙瘩全部粘到混凝土光面上,并有较高的强度(用手掰不动)为止
2)吊垂直、套方、找规矩、贴灰饼:根据面砖的规格尺寸设点、做灰饼
3)抹底层砂浆:先刷一道掺水重10%的107胶水泥素浆,紧跟着分层分遍抹底层砂浆(常温
