市政道路工程施工重点、难点的施工方案根据本工程施工内容,本工程重点和难点为管道和路基工程
一、沟槽开挖土方施工1、根据本工程挖土深度,清场后根据设计标高位置,撒灰线示出开挖宽度
沟槽挖土采用挖掘机作业,人工配合清底
槽壁按规范要求放坡
严禁挖陡坡、倒坡
安排专人检查观望,发现土体裂缝或其它险情立即通知沟槽作业人员迅速离开
根据土质情况,采取相应措施
2、事先计算好回填土数量,余土当时外运
3、沟槽机械挖土应控制好深度,水准仪要紧跟着测量,并且预留15㎝左右土层,用人工清底,以防止超深,如果挖土超深,应用砂石或低标号砼找平,不得填土
4、准备一些木桩,如果出现局部塌方,应及时打桩阻止塌方
在塌方段突击施工,并请监理现场监督,同时做好安全防范工作
5、在遇有其它管线交叉处,应采用人工开挖,并小心操作防止损坏其它地下管线
6、沟槽开挖前,应做好沿线电杆及建筑物的保护工作,根据现场情况,拟定相应的保护措施
本工程重难点工程为d1350大管径施工,平均开挖深度均在2-7
3米之间,我部为确保工程质量及施工安全采用分台阶大开挖施工,具体采用工艺流程见下图:1、沟槽开挖(1)测量放线施工准备测量放样大口径深井管降水沟槽分台阶开挖管道安装沟槽回填闭水试验管道工程开工前,测量人员认真学习复核图纸,按照图纸要求,准确放出管道中线位置,并施放挖槽边线、堆土堆料界线及临时用地范围

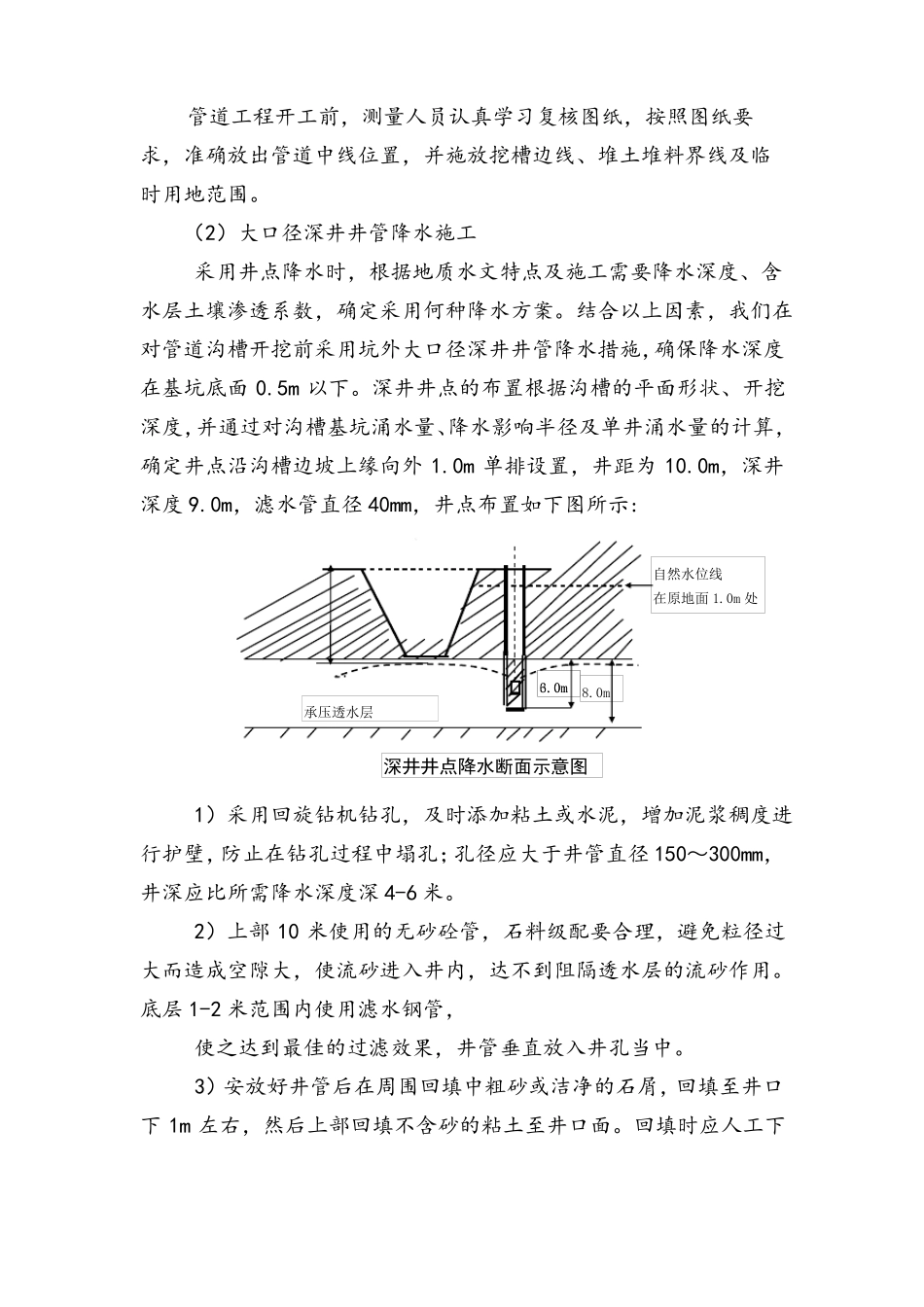

(2)大口径深井井管降水施工采用井点降水时,根据地质水文特点及施工需要降水深度、含水层土壤渗透系数,确定采用何种降水方案
结合以上因素,我们在对管道沟槽开挖前采用坑外大口径深井井管降水措施,确保降水深度在基坑底面0
深井井点的布置根据沟槽的平面形状、开挖深度,并通过对沟槽基坑涌水量、降水影响半径及单井涌水量的计算,确定井点沿沟槽边坡上缘向外1
0m单排设置,井距为10
0m,深井深度9

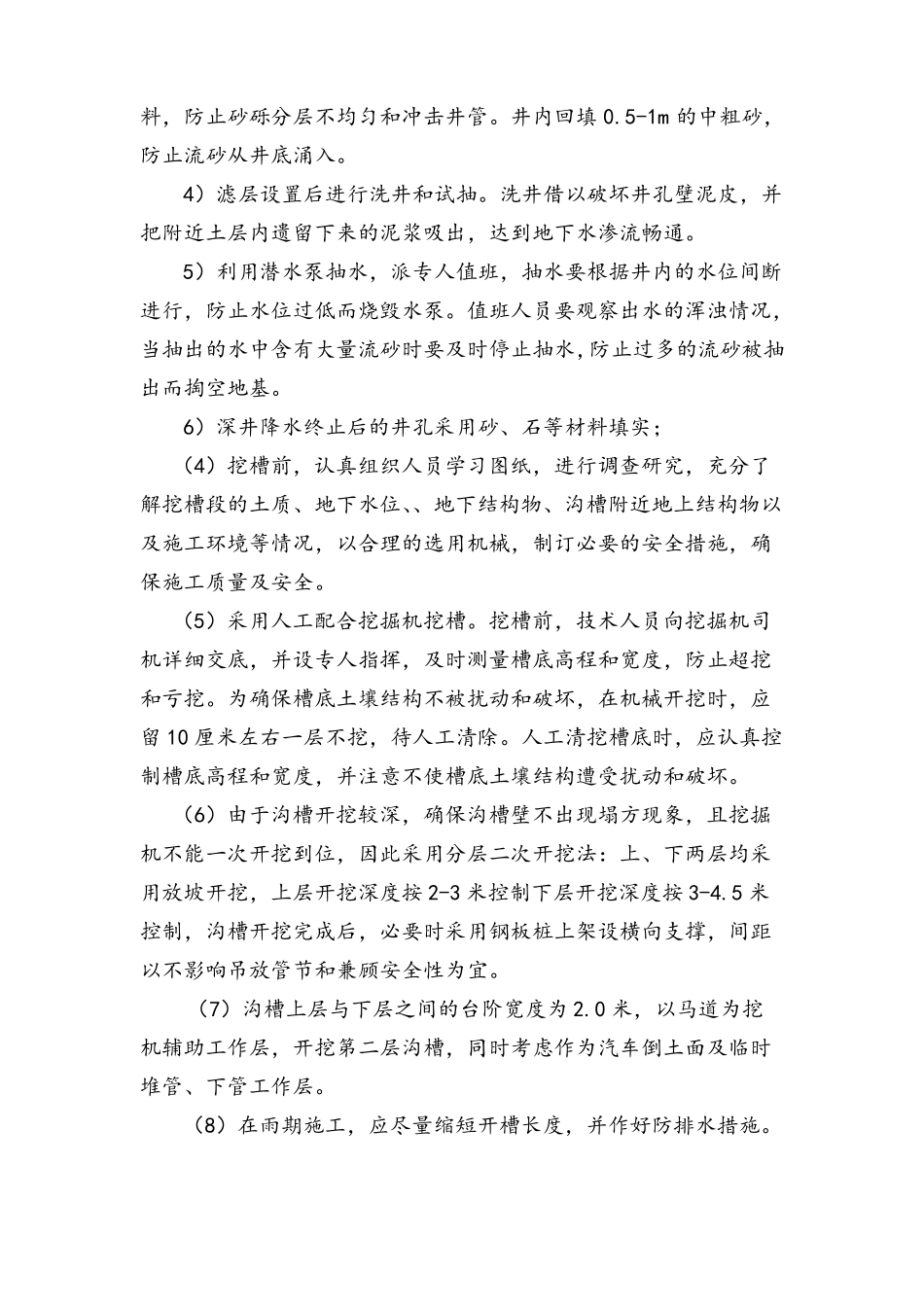

0m,滤水管直径40mm
