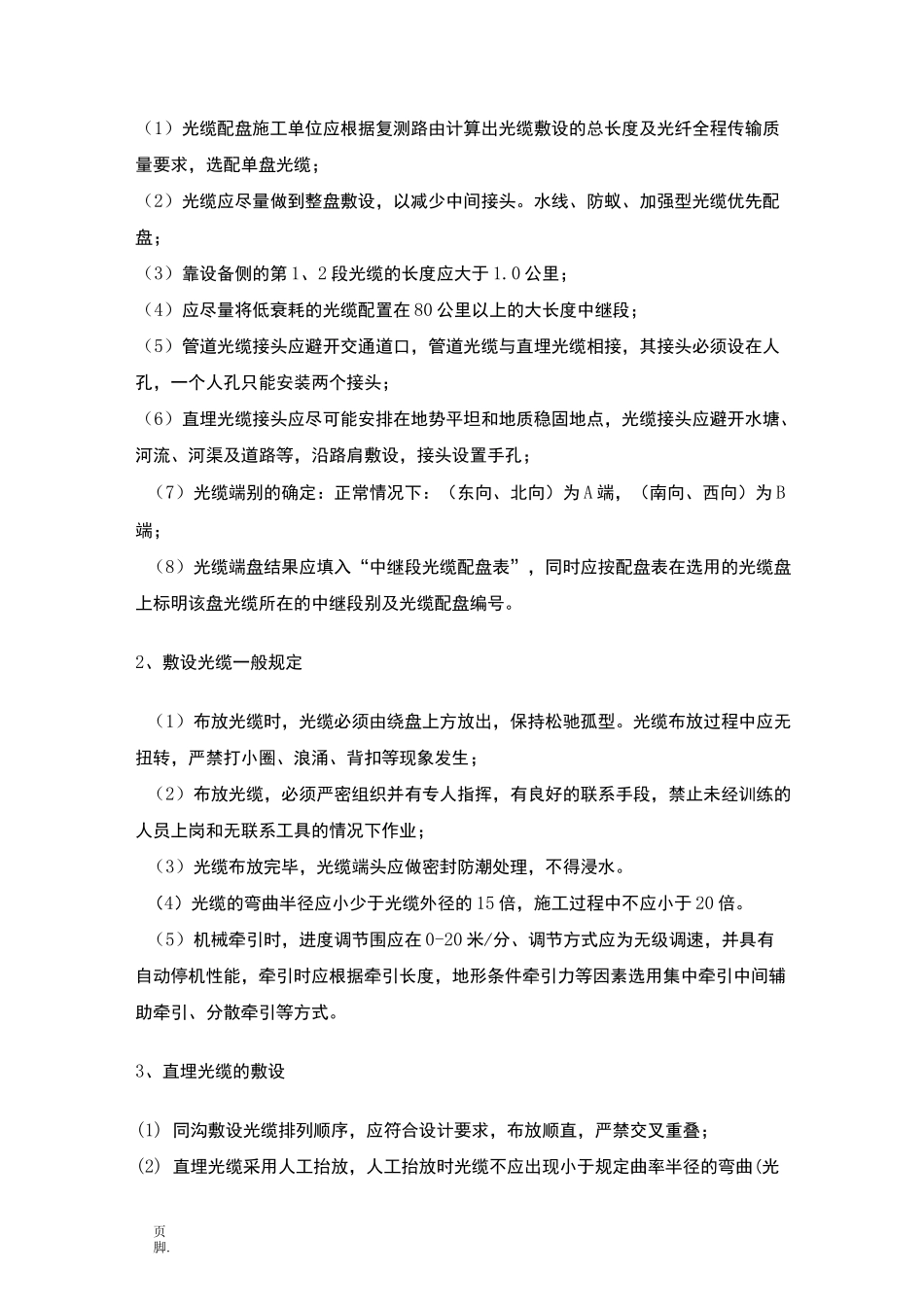

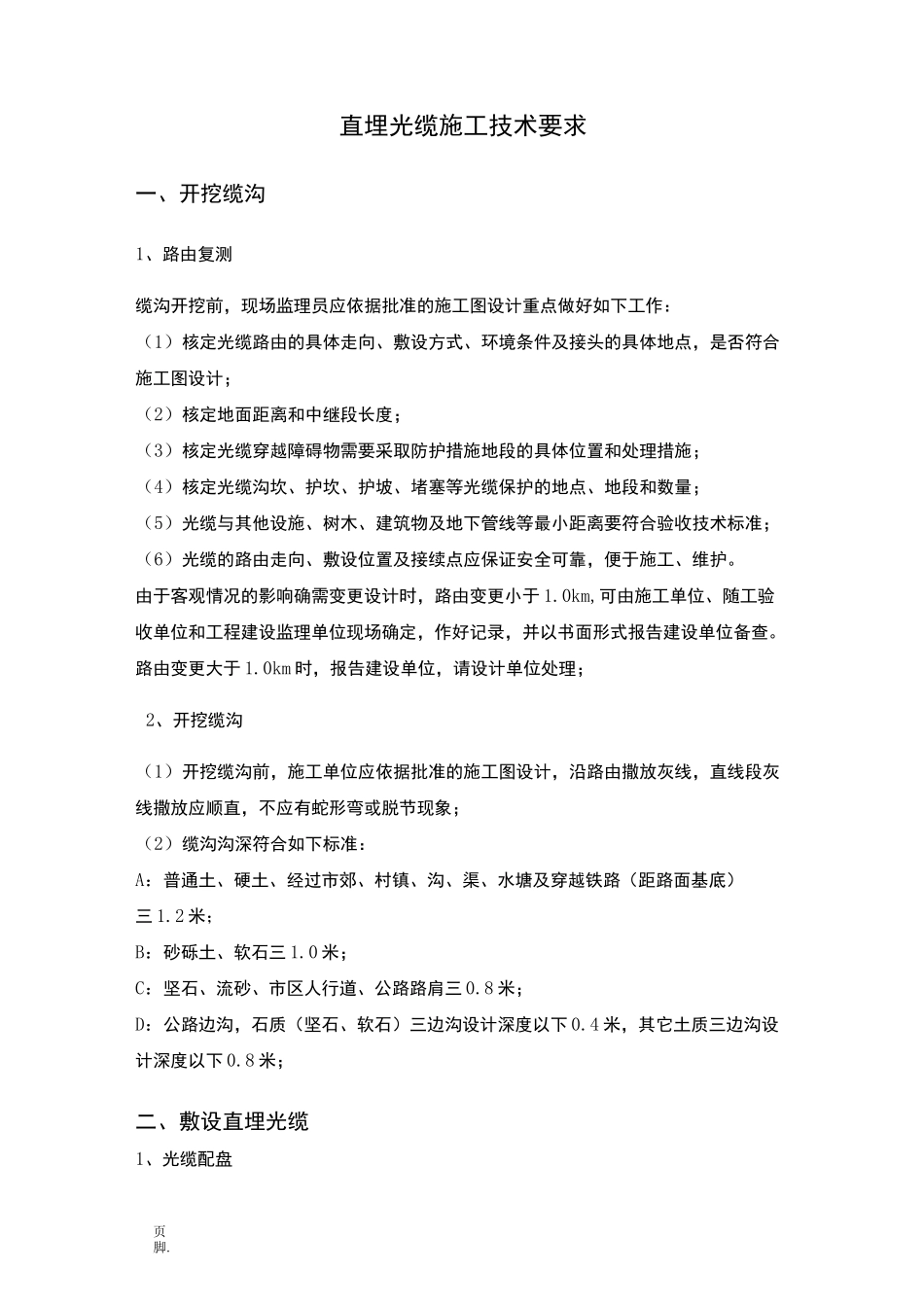

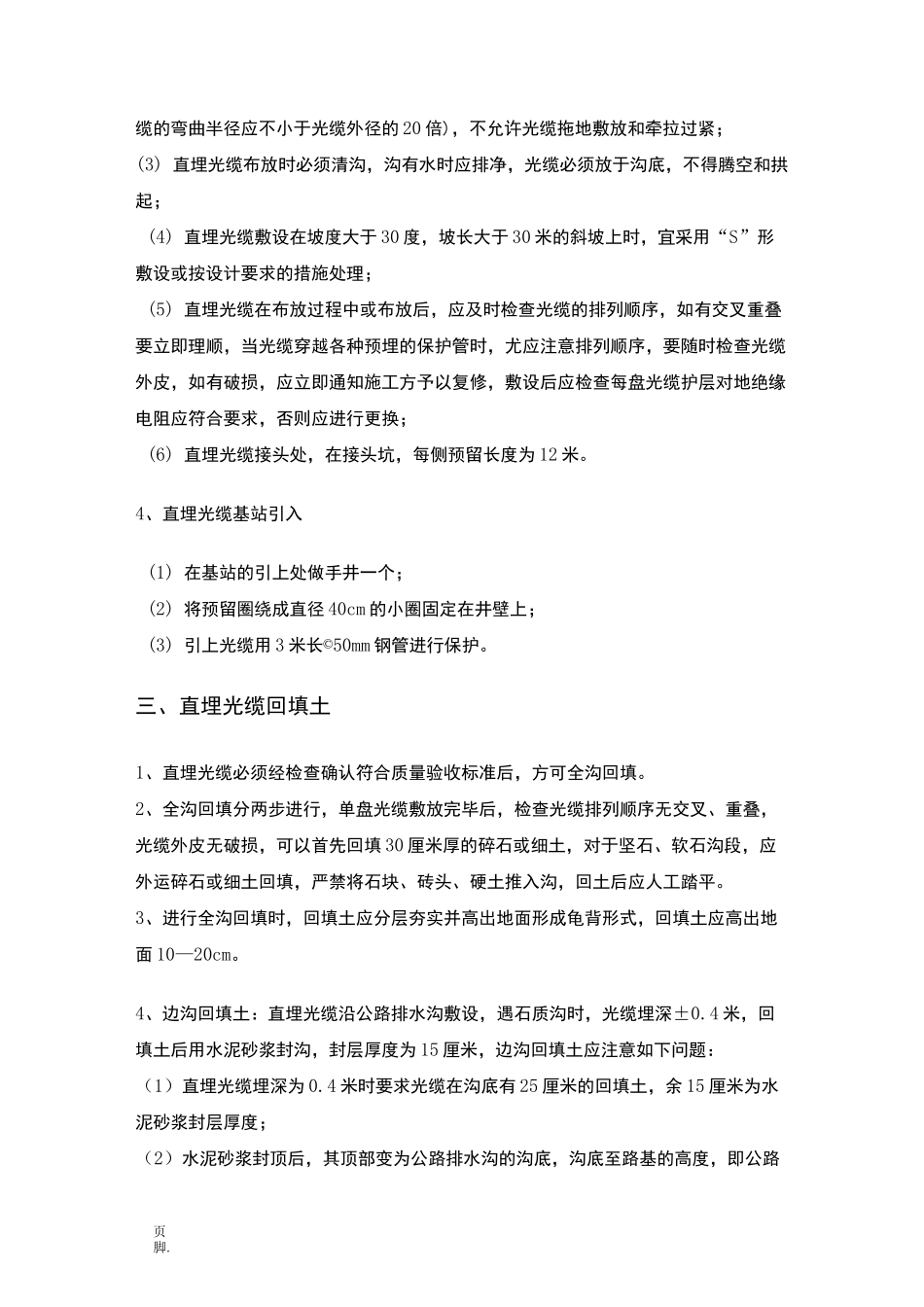

直埋光缆施工技术要求一、开挖缆沟1、路由复测缆沟开挖前,现场监理员应依据批准的施工图设计重点做好如下工作:(1)核定光缆路由的具体走向、敷设方式、环境条件及接头的具体地点,是否符合施工图设计;(2)核定地面距离和中继段长度;(3)核定光缆穿越障碍物需要采取防护措施地段的具体位置和处理措施;(4)核定光缆沟坎、护坎、护坡、堵塞等光缆保护的地点、地段和数量;(5)光缆与其他设施、树木、建筑物及地下管线等最小距离要符合验收技术标准;(6)光缆的路由走向、敷设位置及接续点应保证安全可靠,便于施工、维护
由于客观情况的影响确需变更设计时,路由变更小于1
0km,可由施工单位、随工验收单位和工程建设监理单位现场确定,作好记录,并以书面形式报告建设单位备查
路由变更大于1
0km时,报告建设单位,请设计单位处理;2、开挖缆沟(1)开挖缆沟前,施工单位应依据批准的施工图设计,沿路由撒放灰线,直线段灰线撒放应顺直,不应有蛇形弯或脱节现象;(2)缆沟沟深符合如下标准:A:普通土、硬土、经过市郊、村镇、沟、渠、水塘及穿越铁路(距路面基底)三1
2米;B:砂砾土、软石三1
0米;C:坚石、流砂、市区人行道、公路路肩三0
8米;D:公路边沟,石质(坚石、软石)三边沟设计深度以下0
4米,其它土质三边沟设计深度以下0
8米;二、敷设直埋光缆1、光缆配盘页脚
(1)光缆配盘施工单位应根据复测路由计算出光缆敷设的总长度及光纤全程传输质量要求,选配单盘光缆;(2)光缆应尽量做到整盘敷设,以减少中间接头
水线、防蚁、加强型光缆优先配盘;(3)靠设备侧的第1、2段光缆的长度应大于1
