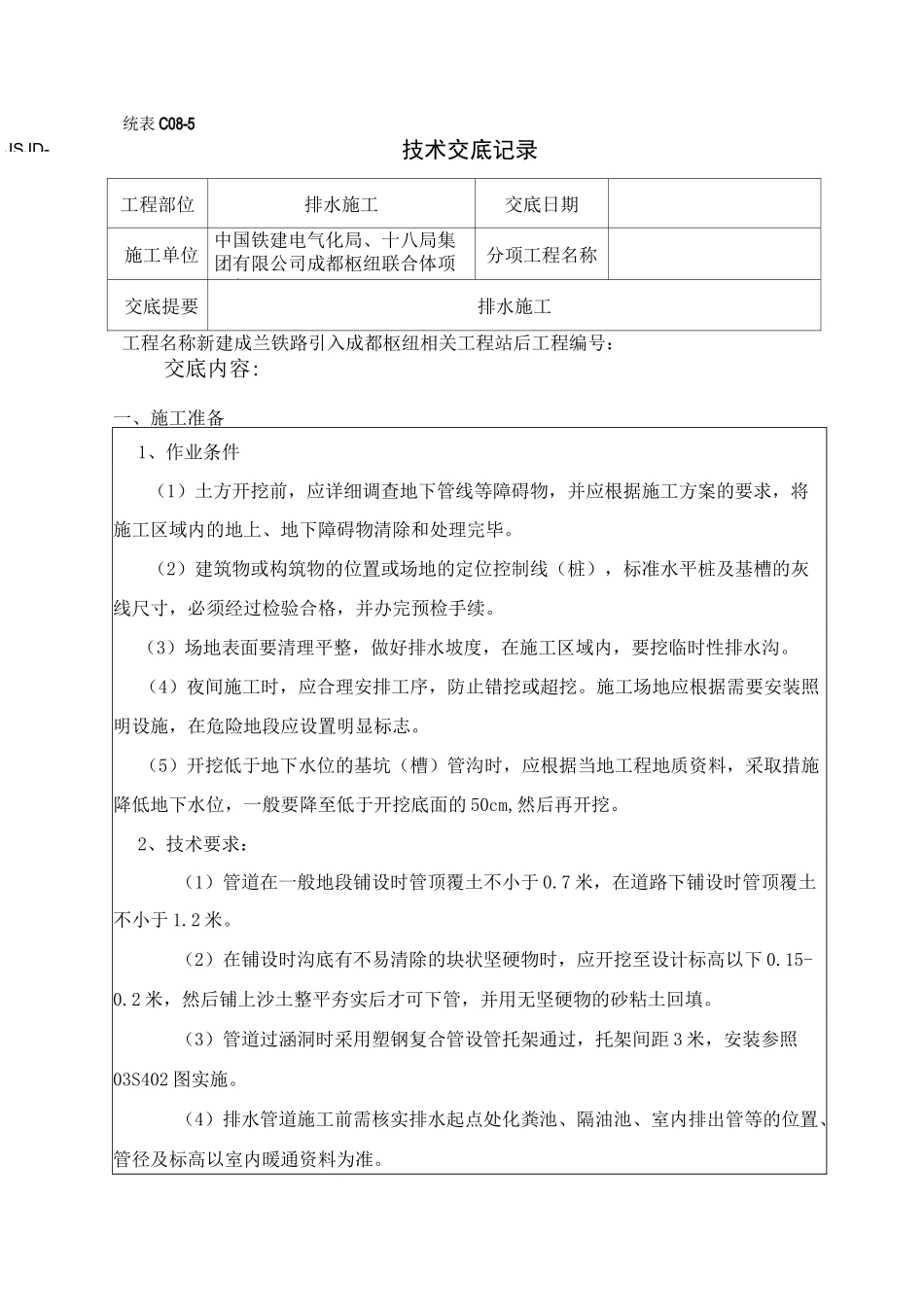

JSJD-技术交底记录工程部位排水施工交底日期施工单位中国铁建电气化局、十八局集团有限公司成都枢纽联合体项目部分项工程名称交底提要排水施工交底内容:一、施工准备1、作业条件(1)土方开挖前,应详细调查地下管线等障碍物,并应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕
(2)建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格,并办完预检手续
(3)场地表面要清理平整,做好排水坡度,在施工区域内,要挖临时性排水沟
(4)夜间施工时,应合理安排工序,防止错挖或超挖
施工场地应根据需要安装照明设施,在危险地段应设置明显标志
(5)开挖低于地下水位的基坑(槽)管沟时,应根据当地工程地质资料,采取措施降低地下水位,一般要降至低于开挖底面的50cm,然后再开挖
2、技术要求:(1)管道在一般地段铺设时管顶覆土不小于0
7米,在道路下铺设时管顶覆土不小于1
(2)在铺设时沟底有不易清除的块状坚硬物时,应开挖至设计标高以下0
2米,然后铺上沙土整平夯实后才可下管,并用无坚硬物的砂粘土回填
(3)管道过涵洞时采用塑钢复合管设管托架通过,托架间距3米,安装参照03S402图实施
(4)排水管道施工前需核实排水起点处化粪池、隔油池、室内排出管等的位置、管径及标高以室内暖通资料为准

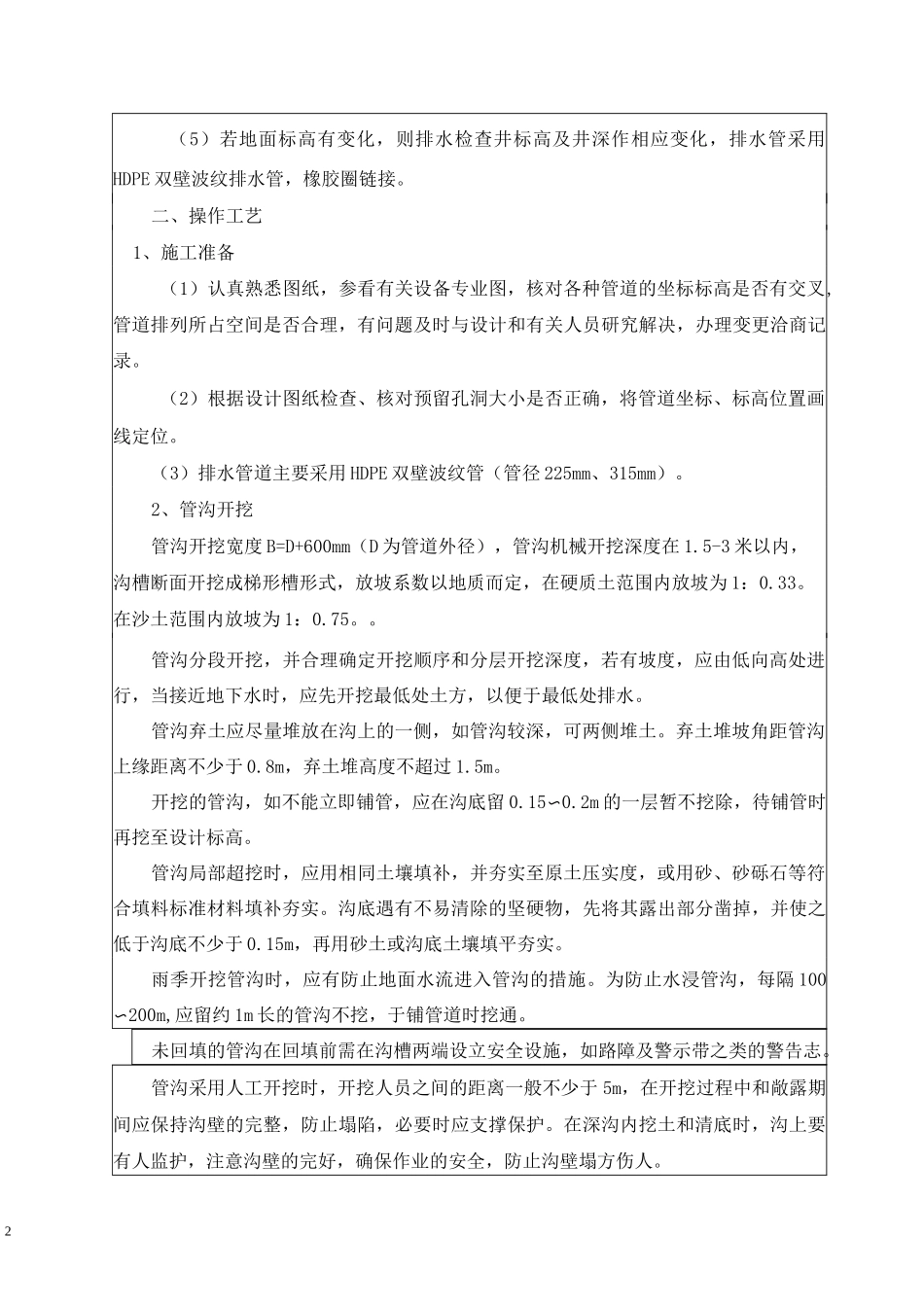

统表C08-5工程名称新建成兰铁路引入成都枢纽相关工程站后工程编号:2(5)若地面标高有变化,则排水检查井标高及井深作相应变化,排水管采用HDPE双壁波纹排水管,橡胶圈链接
二、操作工艺1、施工准备(1)认真熟悉图纸,参看有关设备专业图,核对各种管道的坐标标高是否有交叉,管道排列所占空间是否合理,有问题及时与设计和有关人员研究解决,办理变更洽商记录
(2)根据设计图纸检查、核对预留孔洞大小是否正确,将管道坐标、标高位置画线定位

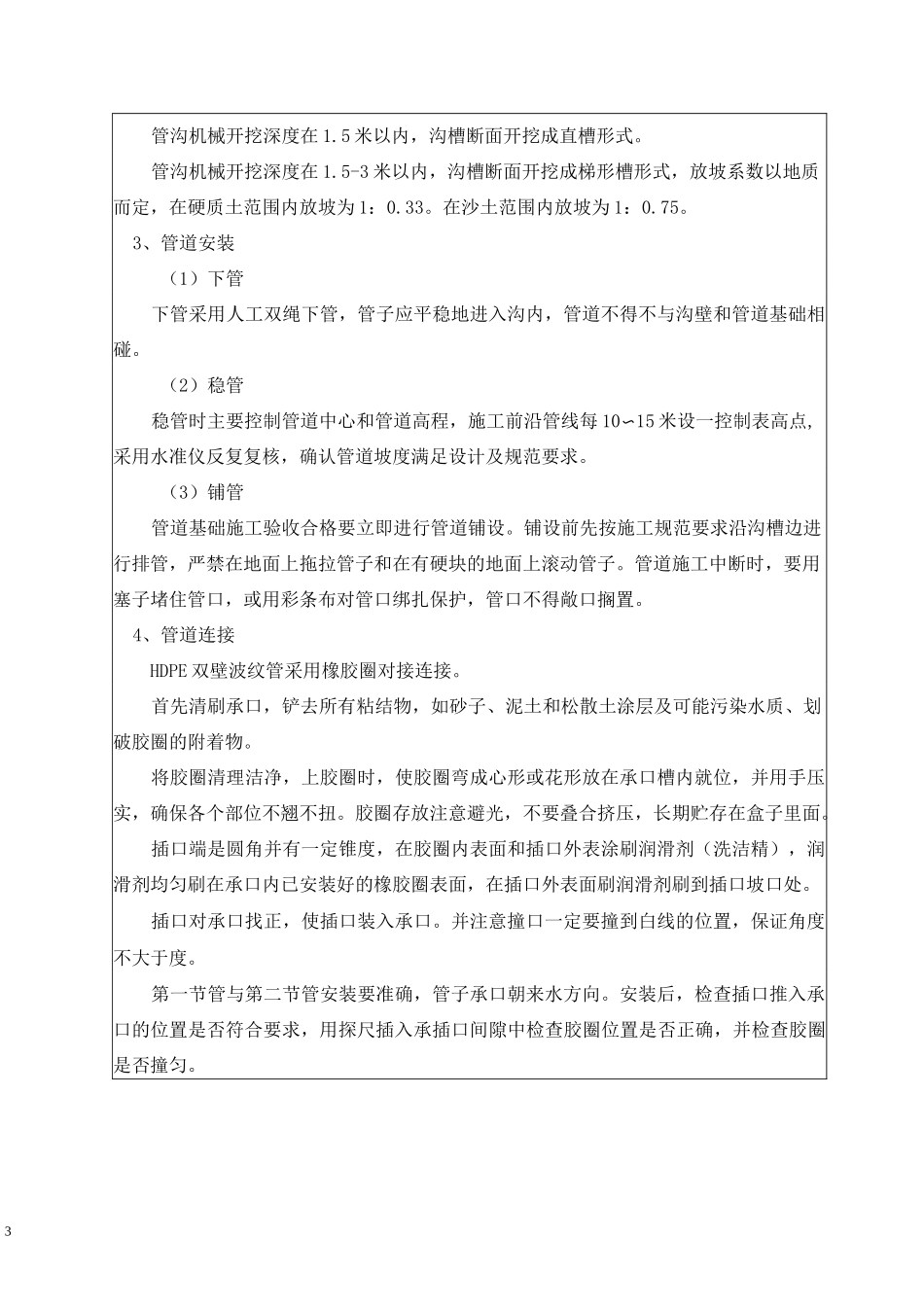

(3)排水管道主要
