防护、排水工程施工方案一、工程概况本项目位于江西省鹰潭市贵溪市境内,是贵溪市连接南部乡镇的重要道路,实际由两部分组成,第一部分为省道S206象山至金屯段;第二部分为县道X203金屯至塘湾段
本项目路线起于贵溪市雄石街道象山村G320与X325交叉位置处,沿线途径雷溪镇张桥村、南山村、鲶桥村、市农科所用地、流口镇横路村、金屯镇金屯村、市农技学校用地,路线终点位于塘湾镇塘湾村
全线防护工程有浸浆砌片石护坡,片石砼挡土墙共37375m3;排水工程有:混凝土盖板边沟16270m,红砂岩条石排水沟:24071m,急流槽、横向排水、集水井等
二、地形地貌本项目总体位于贵溪市境内,线路走向均呈近南北向,所处地貌属信江及其支流河冲积平原及剥蚀低丘高岗地
因此按其地貌单元可将调查区划分为剥蚀低丘高岗地貌、信江河流冲积平原、剥蚀岗埠地貌及信江支流须溪河冲积平原等
本合同施工用电共布设变压器10台,用电也较为便利,个别地段用电采用柴油发电机,沿线用水较为便利

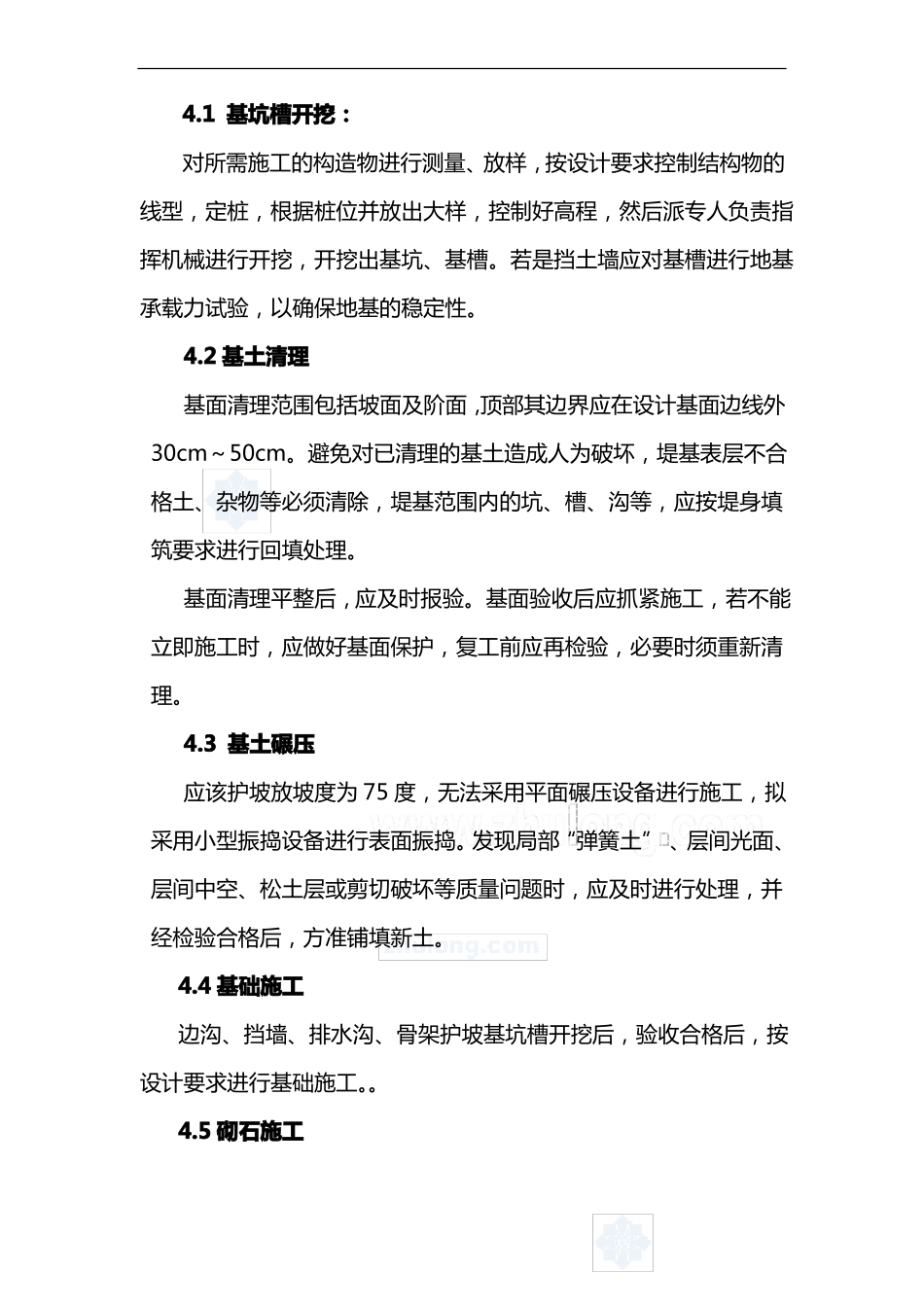

三、编制依据:《贵塘公路改建工程防护排水设计图》《GB50203—2002砌体工程施工质量验收规范》四、主要分项工程施工方法4
1基坑槽开挖:对所需施工的构造物进行测量、放样,按设计要求控制结构物的线型,定桩,根据桩位并放出大样,控制好高程,然后派专人负责指挥机械进行开挖,开挖出基坑、基槽
若是挡土墙应对基槽进行地基承载力试验,以确保地基的稳定性
2基土清理基面清理范围包括坡面及阶面,顶部其边界应在设计基面边线外30cm~50cm
避免对已清理的基土造成人为破坏,堤基表层不合格土、杂物等必须清除,堤基范围内的坑、槽、沟等,应按堤身填筑要求进行回填处理
基面清理平整后,应及时报验
基面验收后应抓紧施工,若不能立即施工时,应做好基面保护,复工前应再检验,必要时须重新清理
3基土碾压应该护坡放坡度为75度,无法采用平面碾压设备进行施工,拟
