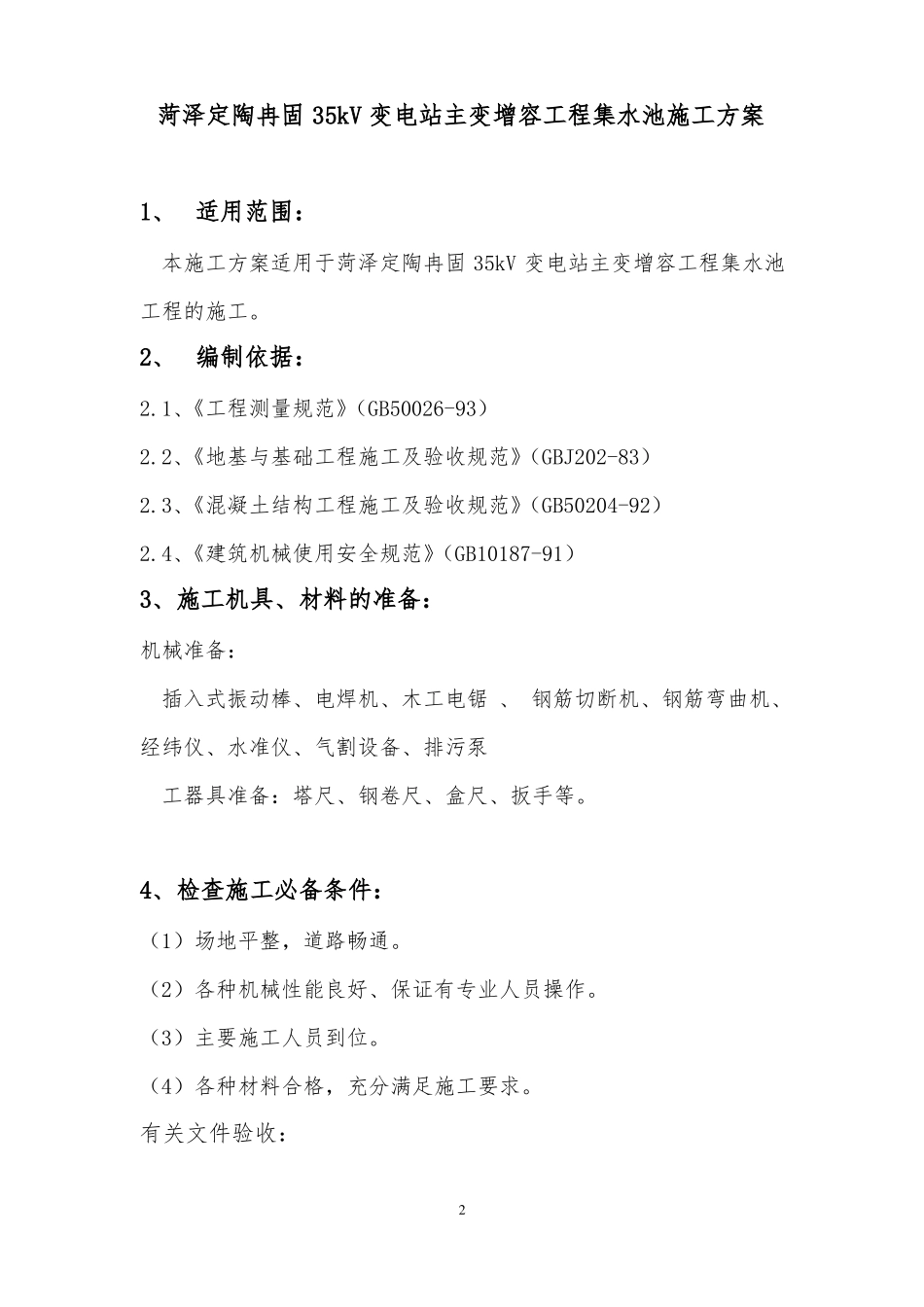

菏泽定陶冉固35kV变电站主变增容工程变电站集水池施工方案2019年3月菏泽定陶冉固35kV变电站主变增容工程集水池施工方案1、适用范围:本施工方案适用于菏泽定陶冉固35kV变电站主变增容工程集水池工程的施工。2、编制依据:2.1、《工程测量规范》(GB50026-93)2.2、《地基与基础工程施工及验收规范》(GBJ202-83)2.3、《混凝土结构工程施工及验收规范》(GB50204-92)2.4、《建筑机械使用安全规范》(GB10187-91)3、施工机具、材料的准备:机械准备:插入式振动棒、电焊机、木工电锯、钢筋切断机、钢筋弯曲机、经纬仪、水准仪、气割设备、排污泵工器具准备:塔尺、钢卷尺、盒尺、扳手等。4、检查施工必备条件:(1)场地平整,道路畅通。(2)各种机械性能良好、保证有专业人员操作。(3)主要施工人员到位。(4)各种材料合格,充分满足施工要求。有关文件验收:2(1)图纸会审。(2)各种材料供货的材质报告及合格证书。(3)混凝土配比实验报告。产品质量验收:(1)钢筋无锈蚀、爆皮、油污。(2)钢架杆无裂纹、紧固件完好。(3)砂石料原材及级配合理。5、施工准备工作平整场地测量放线开挖基坑铺砂垫层和垫木或砌刃脚砖座沉井浇筑布设降水井点或挖排水沟、集水井抽出垫木沉井下沉封底浇筑底板混凝土施工内隔墙、梁、板、顶板及辅助设施。钢筋由人工绑扎,在沉井位置预制成钢筋骨架.井壁与底板预留连接筋,并在下沉前向上弯折与井壁平行,以便井壁下沉.混凝土浇注用商品混凝土泵车.沉井浇筑宜对称、均匀地分层浇筑,每层厚度为300mm,避免造成不均匀沉降使沉井倾斜。每节沉井应一次连续浇筑完成,第一节沉井的砼强度达到70%后才允许浇筑上节沉井的砼下沉验算沉井下沉前应进行砼强度检查、外观检查。并根据规范要求,对各种形式的沉井在施工阶段进行结构强度计算、下沉验算和抗浮验算。下沉系数验算:K=G/(T+R)3R-刃脚反力.实际施工时刃脚底部土方被掏空,所以R为0。T-井壁摩擦力,因为基底土为粉质土,摩擦阻力取22Kpa。自重:G=V×d=105×2500=262.5×103KGV-混凝土体积d-钢筋混凝土比重2500kg/m31KG=9.8×10-3KN所以下沉系数:K=262.5×9.8×10-3/22=1.16在安全范围之内。安全系数为1.05~1.25。所以沉井靠自身重力能够克服摩阻力沉降到位,为安全起见,沉井在基坑中制作,减少下沉深度;井壁与土壁间注入泥浆,以减少下沉摩阻力等措施。沉井下沉时,第一节砼强度达到设计强度,其余各节应达到设计强度的70%。井壁孔洞处理沉井壁上有时与地下通道、地沟、进水口、管道等连接的孔洞,为避免沉井下沉时地下水和泥土涌入,也为避免沉井各处重量不均,使重心偏移,易造成沉井下沉时倾斜,所以在下沉前必须进行处理。对较大孔洞,在沉井制作时在洞口预埋钢框、螺栓,用钢板、方木封闭,中填与孔洞砼重量相等的砂石或铁块配量。对进水孔则采取一次做好,内侧用钢板封闭。沉井封闭后拆除封闭钢板、挡木等。6、下沉施工方法下沉方案选择沉井下沉采用排水下沉方案。当土质条件较差,可能发生涌土、涌4砂、冒水或沉井产生位移、倾斜及沉井阶段下沉较快有超沉可能时,才向沉井内灌水,采用不排水下沉。排水下沉的排水方法:排水下沉的排水方法为明排水,利用集水井排水。在沉井内部设集水坑.用排污泵排水,以降低地下水位,使井内保持挖干土。现场备两台排污泵互为备用.下沉挖土方法:排水下沉挖土方法为人工挖土。挖土应分层、均匀、对称地进行,使沉井能均匀竖直下沉。有底架、隔墙分隔的沉井,各孔挖土面高差不宜超过1m。如下沉系数较大,一般先挖中间部分,沿沉井刃脚周围保留土堤,使沉井挤土下沉;如下沉系数较小,应事先根据情况分别采用泥浆润滑套、空气幕或其他减阻措施,使沉井连续下沉,避免长时间停歇。井孔中间宜保留适当高度的土体,不得将中间部分开挖过深。沉井下沉过程中,如井壁外恻土体发生塌陷,应急时采取回填措施,以减少下沉时四周土体开裂、塌陷对、周围环境的影响。沉井下沉过程中,每8h至少测量2次。当下沉速度较快时,应加强观测,如发现偏斜,位移时,应及时纠正。沉井的辅助下沉方法:泥浆是用泥浆泵、砂浆泵或气压罐通预埋在井壁体内或设在井内的垂直压浆管压入,使...
