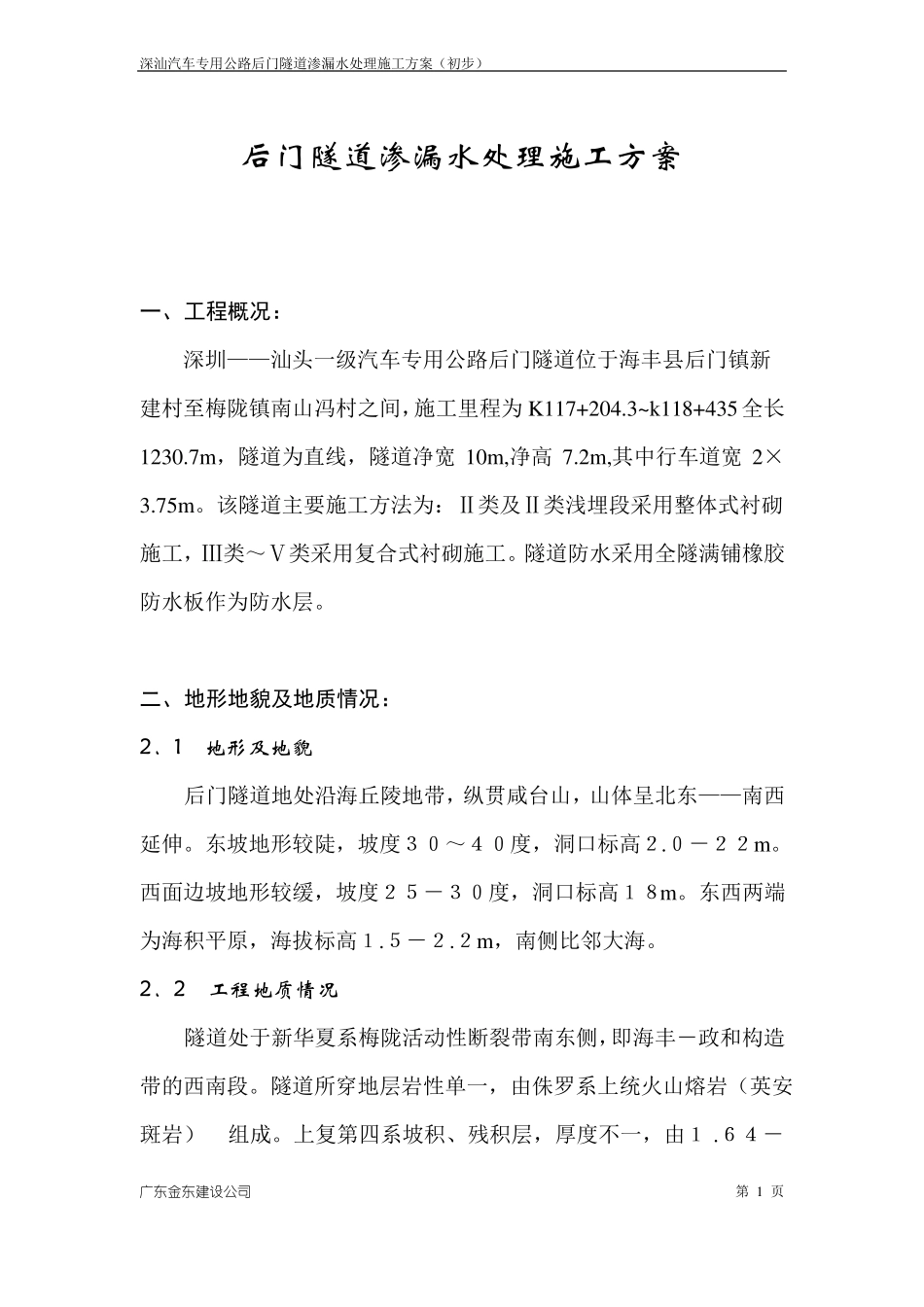

深汕汽车专用公路后门隧道渗漏水处理施工方案(初步)后门隧道渗漏水处理施工方案一、工程概况:深圳——汕头一级汽车专用公路后门隧道位于海丰县后门镇新建村至梅陇镇南山冯村之间,施工里程为K117+204
3~k118+435全长1230
7m,隧道为直线,隧道净宽10m,净高7
2m,其中行车道宽2×3
该隧道主要施工方法为:Ⅱ类及Ⅱ类浅埋段采用整体式衬砌施工,Ⅲ类~Ⅴ类采用复合式衬砌施工
隧道防水采用全隧满铺橡胶防水板作为防水层

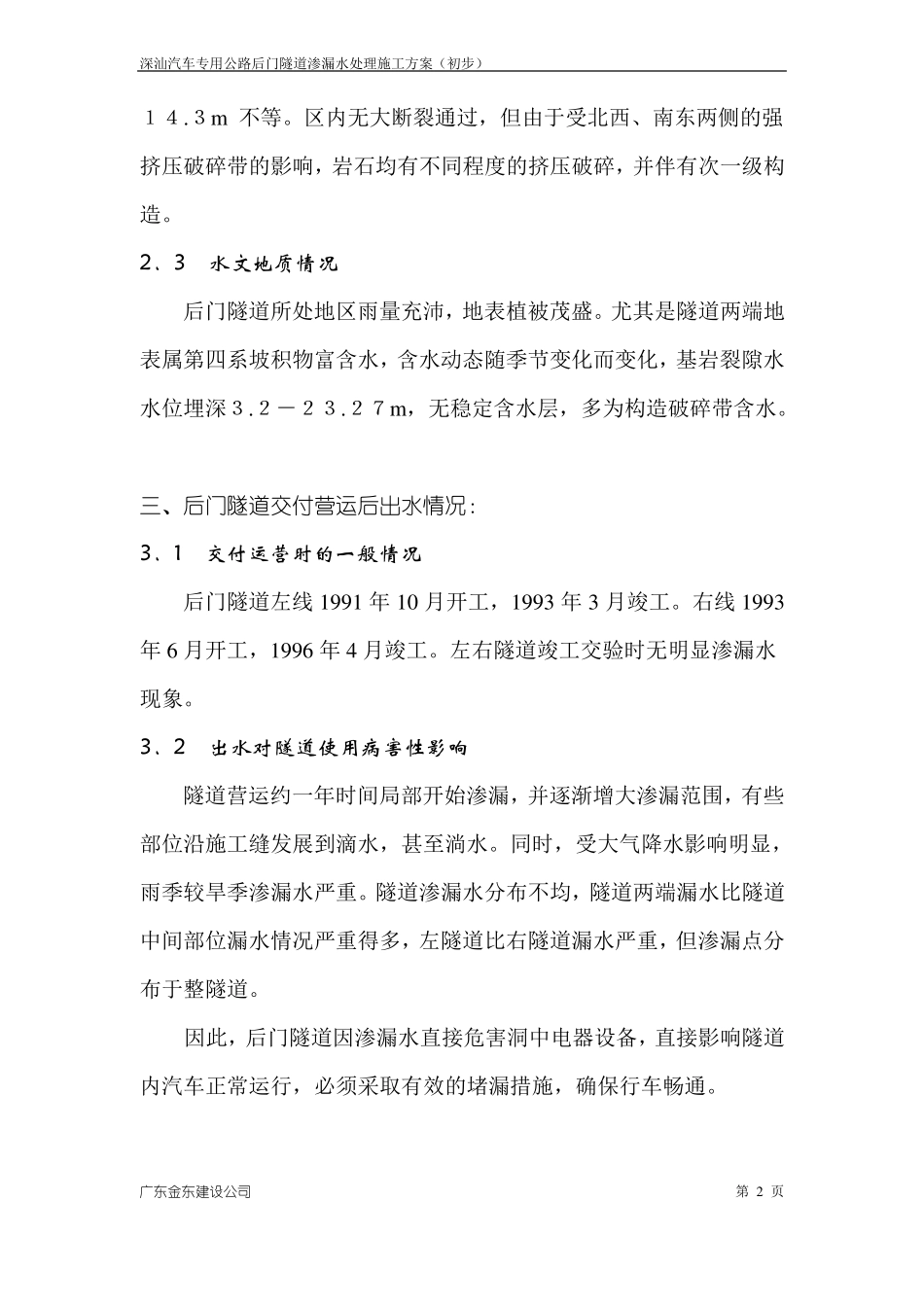

二、地形地貌及地质情况:2.1地形及地貌后门隧道地处沿海丘陵地带,纵贯咸台山,山体呈北东——南西延伸
东坡地形较陡,坡度30~40度,洞口标高2
西面边坡地形较缓,坡度25-30度,洞口标高18m
东西两端为海积平原,海拔标高1
2m,南侧比邻大海
2.2工程地质情况隧道处于新华夏系梅陇活动性断裂带南东侧,即海丰-政和构造带的西南段
隧道所穿地层岩性单一,由侏罗系上统火山熔岩(英安斑岩)组成
上复第四系坡积、残积层,厚度不一,由1
64-广东金东建设公司第1页深汕汽车专用公路后门隧道渗漏水处理施工方案(初步)14
区内无大断裂通过,但由于受北西、南东两侧的强挤压破碎带的影响,岩石均有不同程度的挤压破碎,并伴有次一级构造
2.3水文地质情况后门隧道所处地区雨量充沛,地表植被茂盛
尤其是隧道两端地表属第四系坡积物富含水,含水动态随季节变化而变化,基岩裂隙水水位埋深3
27m,无稳定含水层,多为构造破碎带含水
三、后门隧道交付营运后出水情况:3.1交付运营时的一般情况后门隧道左线1991年10月开工,1993年3月竣工
右线1993年6月开工,1996年4月竣工
左右隧道竣工交验时无明显渗漏水现象

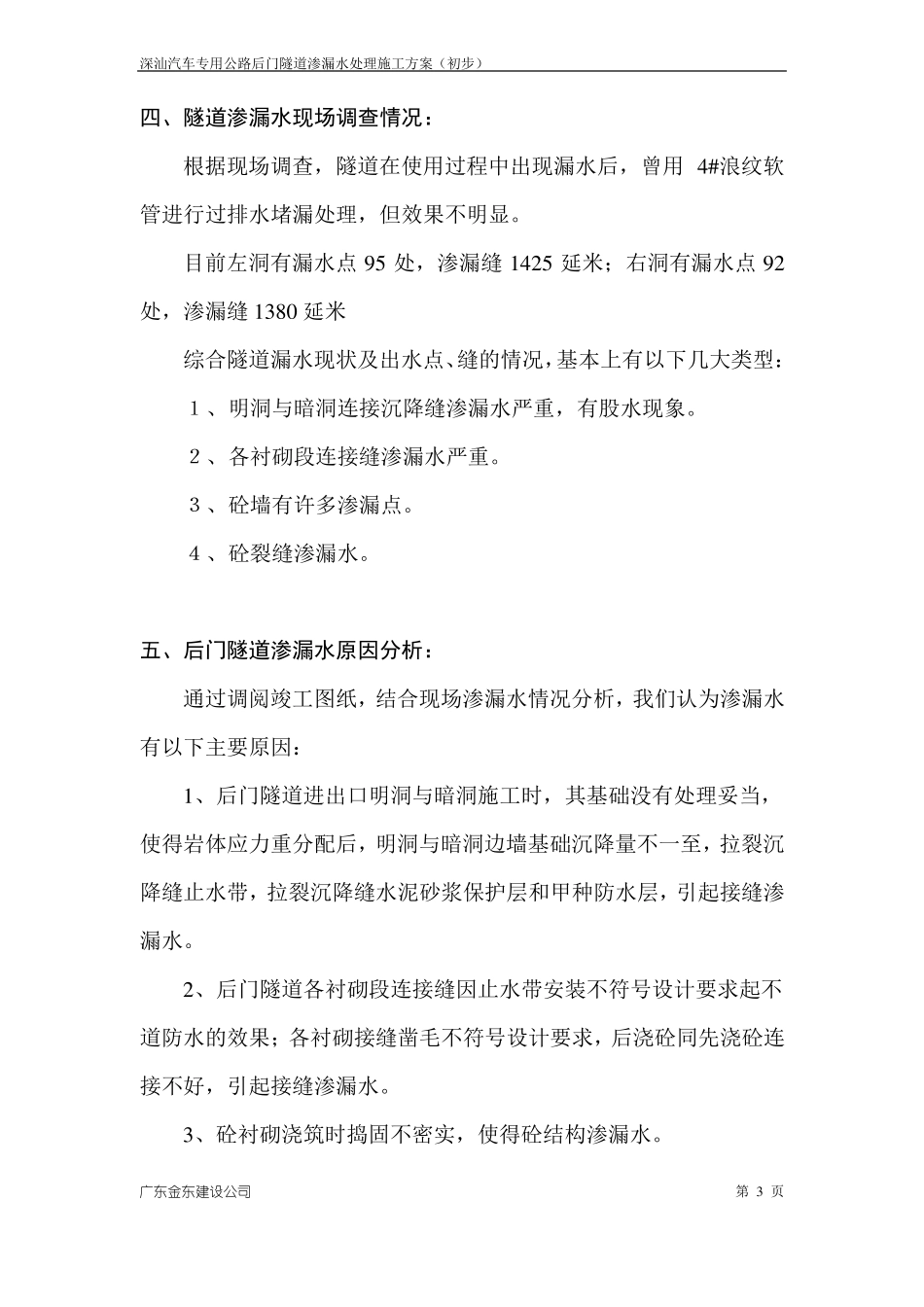

3.2出水对隧道使用病害性影响隧道营运约一年时间局部开始渗漏,并逐渐增大渗漏范围,有些部位沿施工缝发展到滴水,甚至
