锚杆支护施工工艺方法目录1、施工准备

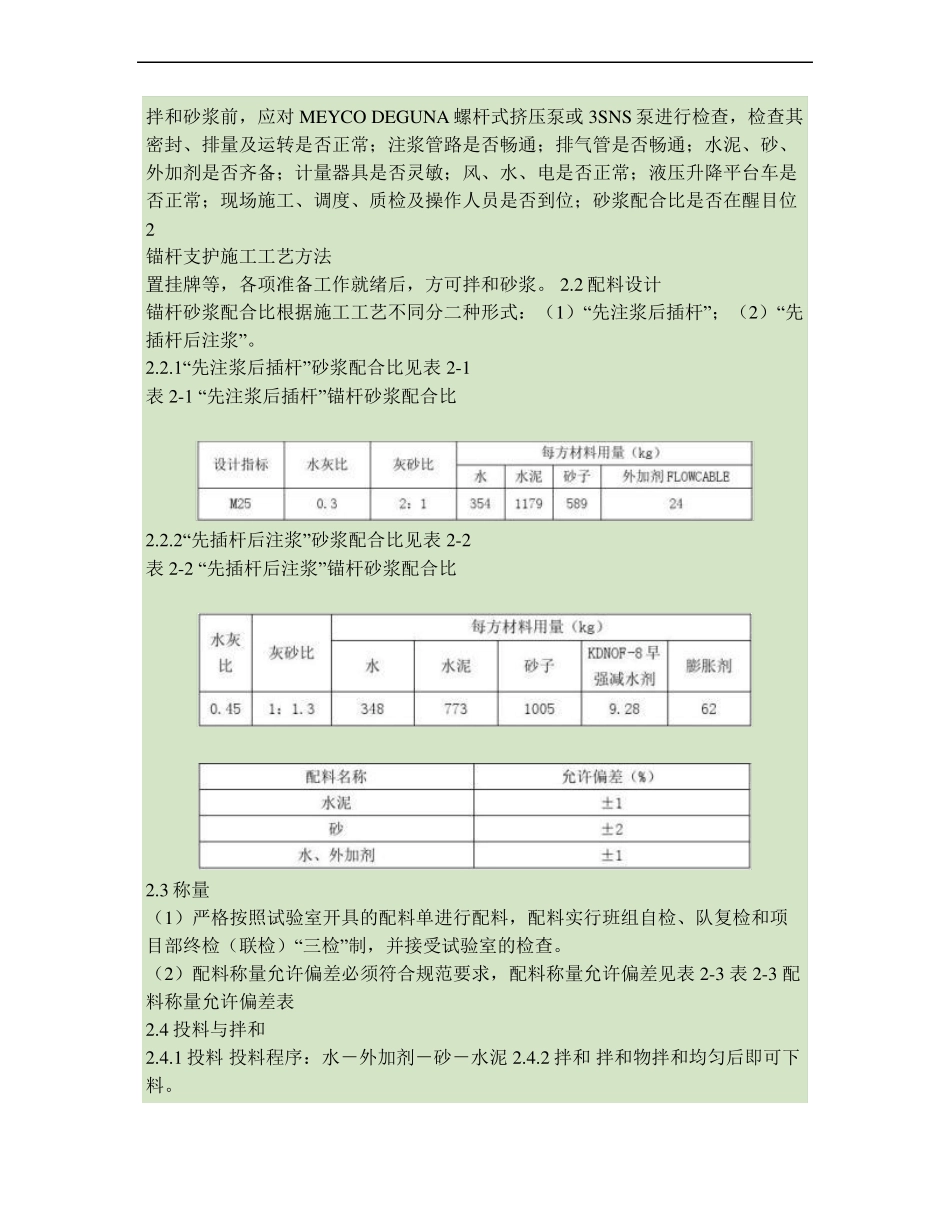

12、砂浆拌和
23、支护锚杆施工
44、检验和试验
85、施工进度安排

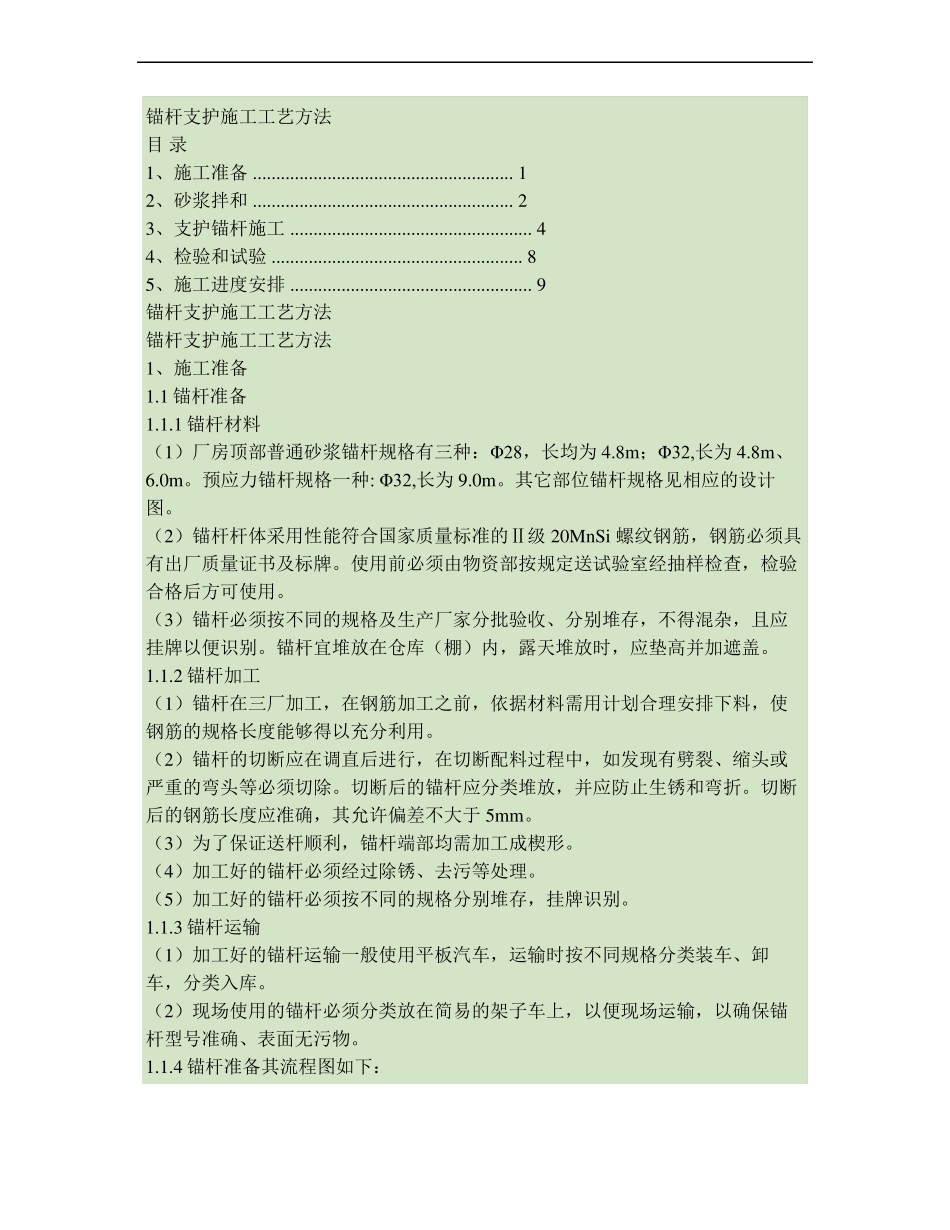

9锚杆支护施工工艺方法锚杆支护施工工艺方法1、施工准备1
1锚杆准备1
1锚杆材料(1)厂房顶部普通砂浆锚杆规格有三种:Φ28,长均为4
8m;Φ32,长为4
预应力锚杆规格一种:Φ32,长为9
其它部位锚杆规格见相应的设计图
(2)锚杆杆体采用性能符合国家质量标准的Ⅱ级20MnSi螺纹钢筋,钢筋必须具有出厂质量证书及标牌
使用前必须由物资部按规定送试验室经抽样检查,检验合格后方可使用
(3)锚杆必须按不同的规格及生产厂家分批验收、分别堆存,不得混杂,且应挂牌以便识别
锚杆宜堆放在仓库(棚)内,露天堆放时,应垫高并加遮盖
2锚杆加工(1)锚杆在三厂加工,在钢筋加工之前,依据材料需用计划合理安排下料,使钢筋的规格长度能够得以充分利用
(2)锚杆的切断应在调直后进行,在切断配料过程中,如发现有劈裂、缩头或严重的弯头等必须切除
切断后的锚杆应分类堆放,并应防止生锈和弯折
切断后的钢筋长度应准确,其允许偏差不大于5mm
(3)为了保证送杆顺利,锚杆端部均需加工成楔形
(4)加工好的锚杆必须经过除锈、去污等处理
