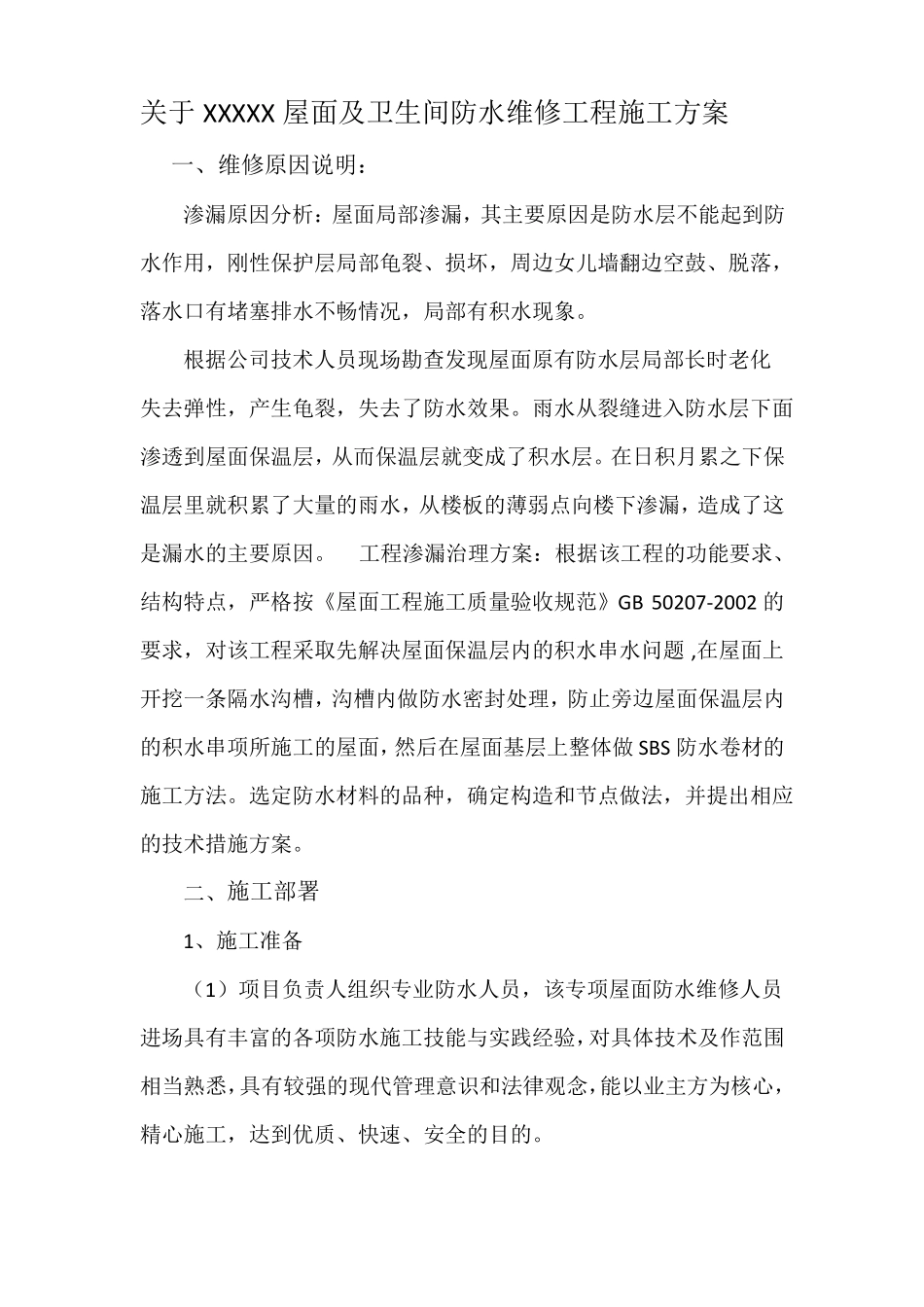

XXXXXXX工程屋面及卫生间防水处理方案编制人:审核人:审批人:编制日期:关于XXXXX屋面及卫生间防水维修工程施工方案一、维修原因说明:渗漏原因分析:屋面局部渗漏,其主要原因是防水层不能起到防水作用,刚性保护层局部龟裂、损坏,周边女儿墙翻边空鼓、脱落,落水口有堵塞排水不畅情况,局部有积水现象
根据公司技术人员现场勘查发现屋面原有防水层局部长时老化失去弹性,产生龟裂,失去了防水效果
雨水从裂缝进入防水层下面渗透到屋面保温层,从而保温层就变成了积水层
在日积月累之下保温层里就积累了大量的雨水,从楼板的薄弱点向楼下渗漏,造成了这是漏水的主要原因
工程渗漏治理方案:根据该工程的功能要求、结构特点,严格按《屋面工程施工质量验收规范》GB50207-2002的要求,对该工程采取先解决屋面保温层内的积水串水问题,在屋面上开挖一条隔水沟槽,沟槽内做防水密封处理,防止旁边屋面保温层内的积水串项所施工的屋面,然后在屋面基层上整体做SBS防水卷材的施工方法
选定防水材料的品种,确定构造和节点做法,并提出相应的技术措施方案
二、施工部署1、施工准备(1)项目负责人组织专业防水人员,该专项屋面防水维修人员进场具有丰富的各项防水施工技能与实践经验,对具体技术及作范围相当熟悉,具有较强的现代管理意识和法律观念,能以业主方为核心,精心施工,达到优质、快速、安全的目的
(2)材料准备:工程开工前,项目准备符合质量环境、职业健康安全要求的合格产品
防水材料选用:屋面定选用SBS“弹性体”改性沥青防水卷材
该产品具有弹性好,抗拉强度和延伸率高,低温柔度好,耐穿刺,耐老化性好等特点
适用于工业与民用建筑物的屋面及地下室、桥梁、道路、隧道、游泳池、水库、水渠等防水工程

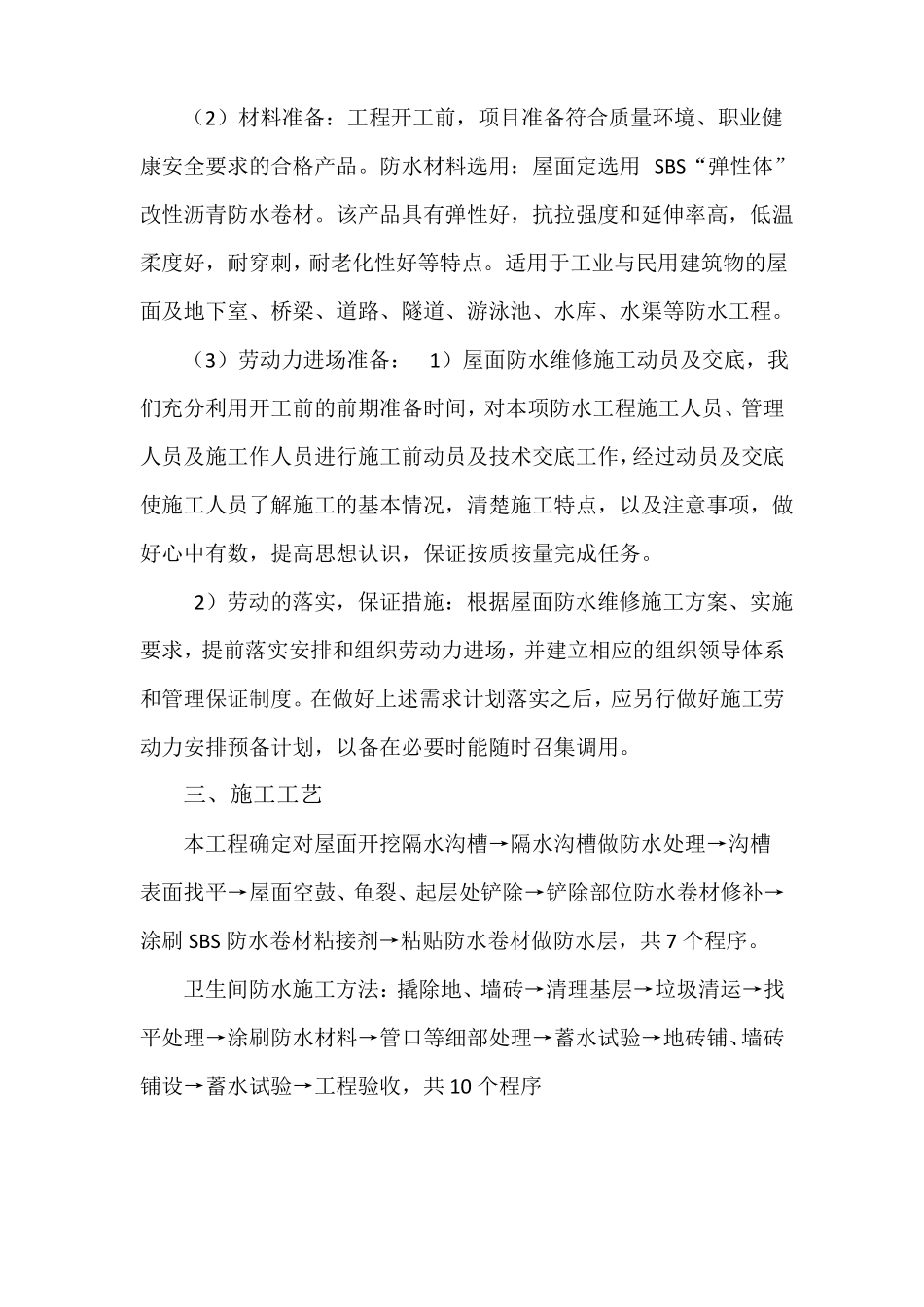

(3)劳动力进场准备:1)屋面防水维修施工动员及交底,我们充分利用开工前的前期准备时间,对本项防水工程施工人员、管理人员及施工作人员进行施工前动
