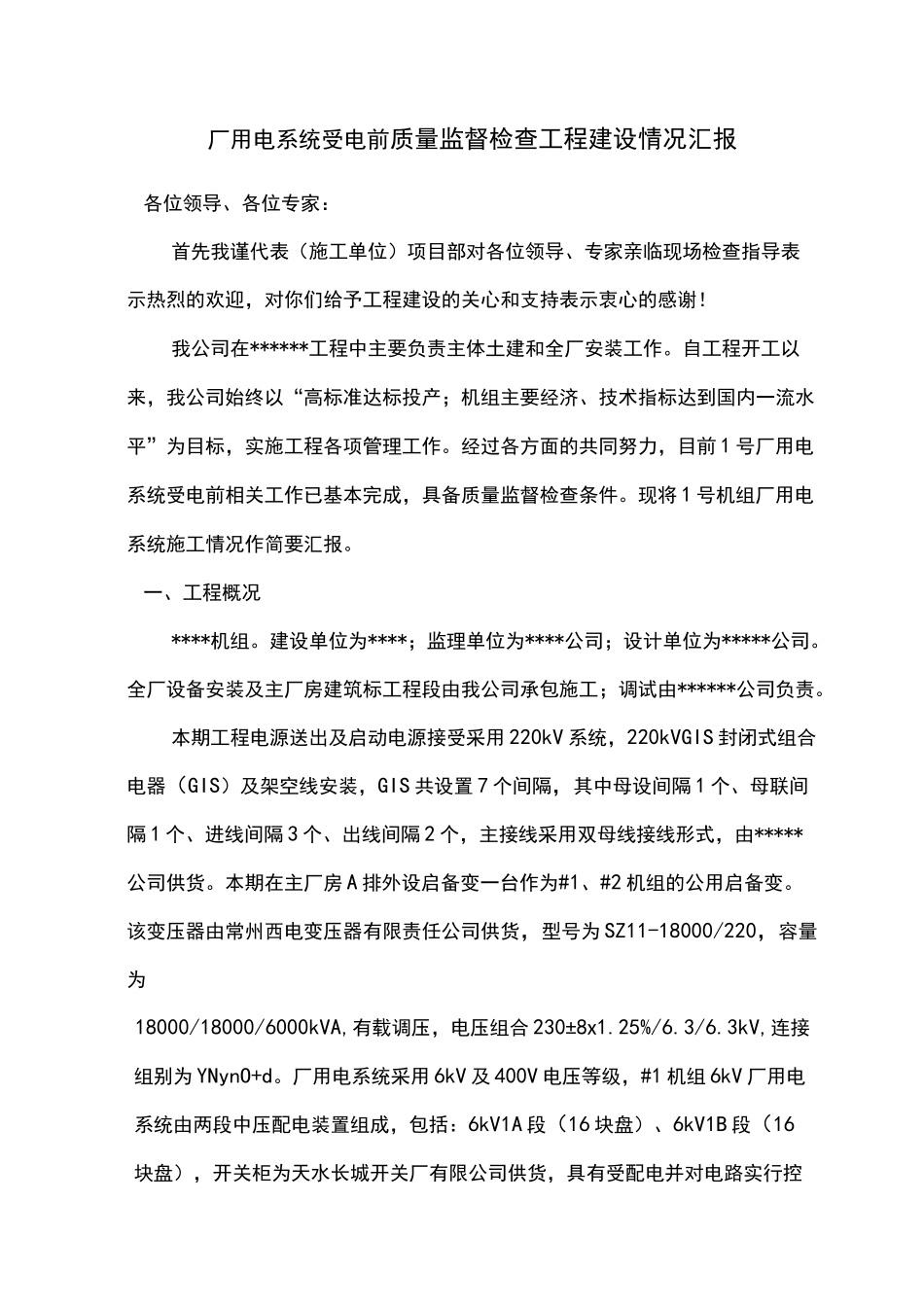

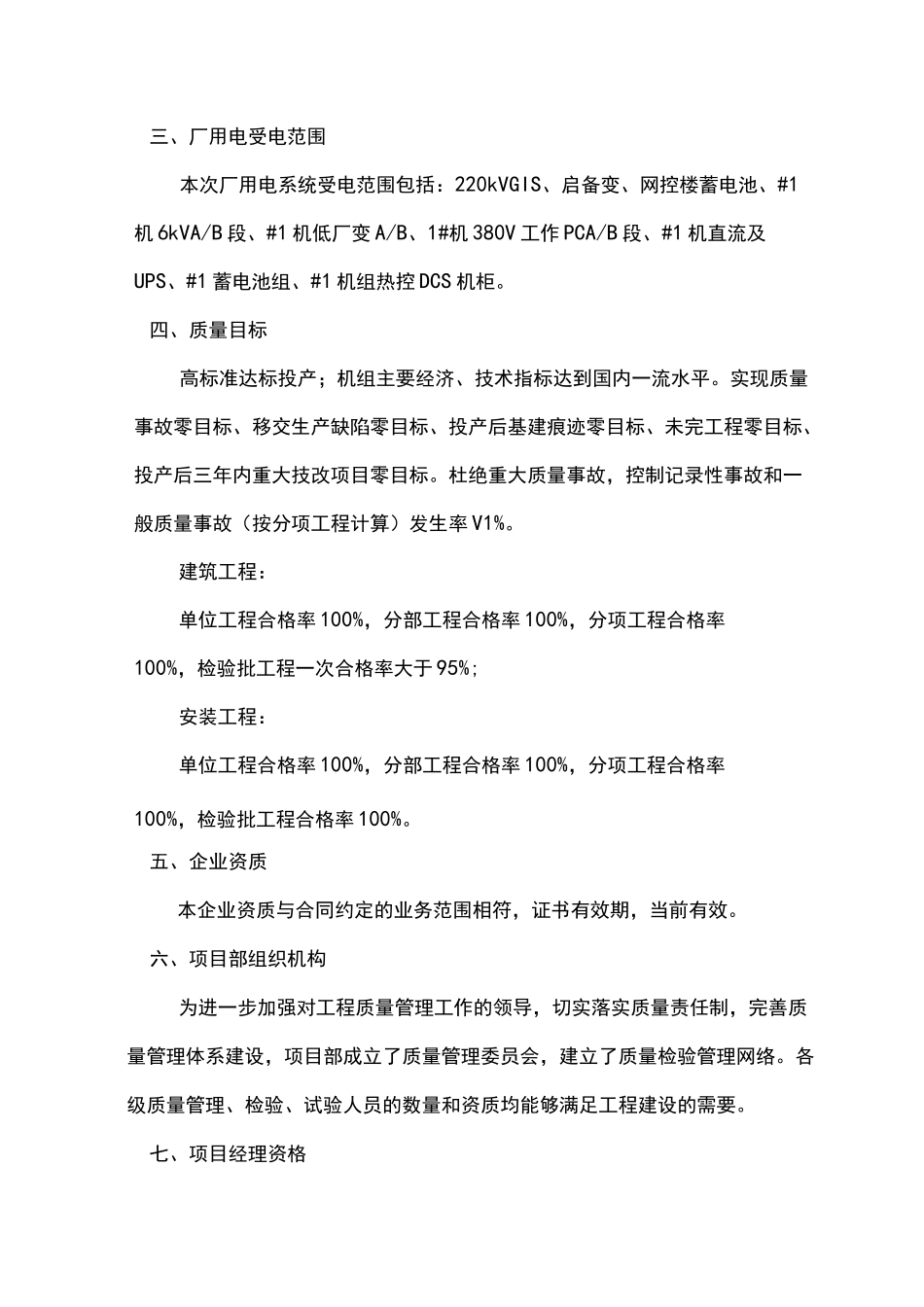

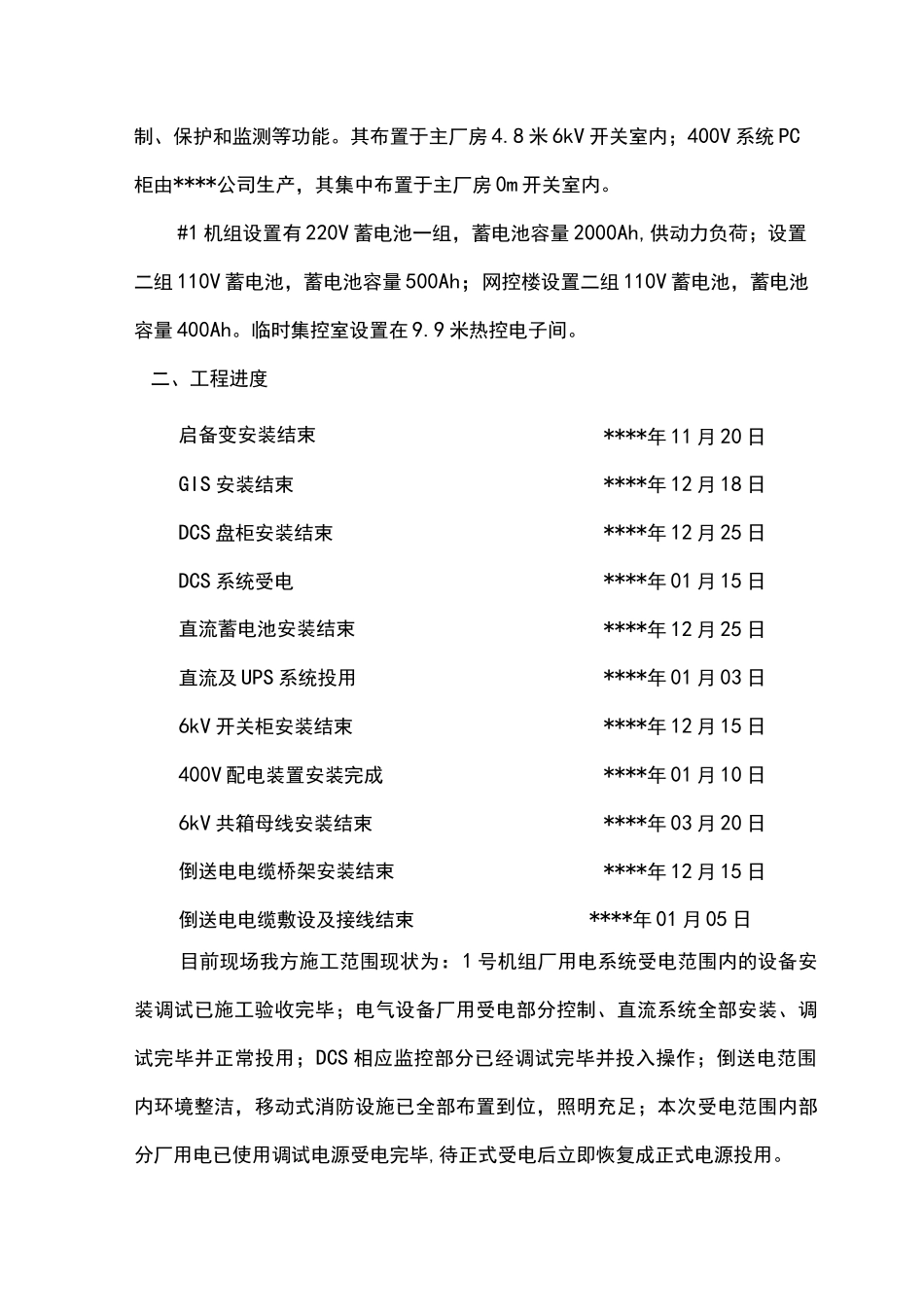

厂用电系统受电前质量监督检查工程建设情况汇报各位领导、各位专家:首先我谨代表(施工单位)项目部对各位领导、专家亲临现场检查指导表示热烈的欢迎,对你们给予工程建设的关心和支持表示衷心的感谢!我公司在******工程中主要负责主体土建和全厂安装工作。自工程开工以来,我公司始终以“高标准达标投产;机组主要经济、技术指标达到国内一流水平”为目标,实施工程各项管理工作。经过各方面的共同努力,目前1号厂用电系统受电前相关工作已基本完成,具备质量监督检查条件。现将1号机组厂用电系统施工情况作简要汇报。一、工程概况****机组。建设单位为****;监理单位为****公司;设计单位为*****公司。全厂设备安装及主厂房建筑标工程段由我公司承包施工;调试由******公司负责。本期工程电源送出及启动电源接受采用220kV系统,220kVGIS封闭式组合电器(GIS)及架空线安装,GIS共设置7个间隔,其中母设间隔1个、母联间隔1个、进线间隔3个、出线间隔2个,主接线采用双母线接线形式,由*****公司供货。本期在主厂房A排外设启备变一台作为#1、#2机组的公用启备变。该变压器由常州西电变压器有限责任公司供货,型号为SZ11-18000/220,容量为18000/18000/6000kVA,有载调压,电压组合230±8x1.25%/6.3/6.3kV,连接组别为YNynO+d。厂用电系统采用6kV及400V电压等级,#1机组6kV厂用电系统由两段中压配电装置组成,包括:6kV1A段(16块盘)、6kV1B段(16块盘),开关柜为天水长城开关厂有限公司供货,具有受配电并对电路实行控制、保护和监测等功能。其布置于主厂房4.8米6kV开关室内;400V系统PC柜由****公司生产,其集中布置于主厂房0m开关室内。#1机组设置有220V蓄电池一组,蓄电池容量2000Ah,供动力负荷;设置二组110V蓄电池,蓄电池容量500Ah;网控楼设置二组110V蓄电池,蓄电池容量400Ah。临时集控室设置在9.9米热控电子间。二、工程进度启备变安装结束****年11月20日GIS安装结束****年12月18日DCS盘柜安装结束****年12月25日DCS系统受电****年01月15日直流蓄电池安装结束****年12月25日直流及UPS系统投用****年01月03日6kV开关柜安装结束****年12月15日400V配电装置安装完成****年01月10日6kV共箱母线安装结束****年03月20日倒送电电缆桥架安装结束****年12月15日倒送电电缆敷设及接线结束****年01月05日目前现场我方施工范围现状为:1号机组厂用电系统受电范围内的设备安装调试已施工验收完毕;电气设备厂用受电部分控制、直流系统全部安装、调试完毕并正常投用;DCS相应监控部分已经调试完毕并投入操作;倒送电范围内环境整洁,移动式消防设施已全部布置到位,照明充足;本次受电范围内部分厂用电已使用调试电源受电完毕,待正式受电后立即恢复成正式电源投用。三、厂用电受电范围本次厂用电系统受电范围包括:220kVGIS、启备变、网控楼蓄电池、#1机6kVA/B段、#1机低厂变A/B、1#机380V工作PCA/B段、#1机直流及UPS、#1蓄电池组、#1机组热控DCS机柜。四、质量目标高标准达标投产;机组主要经济、技术指标达到国内一流水平。实现质量事故零目标、移交生产缺陷零目标、投产后基建痕迹零目标、未完工程零目标、投产后三年内重大技改项目零目标。杜绝重大质量事故,控制记录性事故和一般质量事故(按分项工程计算)发生率V1%。建筑工程:单位工程合格率100%,分部工程合格率100%,分项工程合格率100%,检验批工程一次合格率大于95%;安装工程:单位工程合格率100%,分部工程合格率100%,分项工程合格率100%,检验批工程合格率100%。五、企业资质本企业资质与合同约定的业务范围相符,证书有效期,当前有效。六、项目部组织机构为进一步加强对工程质量管理工作的领导,切实落实质量责任制,完善质量管理体系建设,项目部成立了质量管理委员会,建立了质量检验管理网络。各级质量管理、检验、试验人员的数量和资质均能够满足工程建设的需要。七、项目经理资格项目经理资格满足要求,并取得企业法定代表人授权。序号姓名证书名称发证单位证件编号项目职位1一级注册建造师中华人民共和国住房和城乡建设部项目经理2安全B证江苏省住房和城乡建设厅八、质量检查、特殊工种及特种作业质量检查人员...
