页脚市污水处理厂二期工程管线工程沟槽降排水施工方案编制:审核:审批:省第一安装工程2015年3月30日

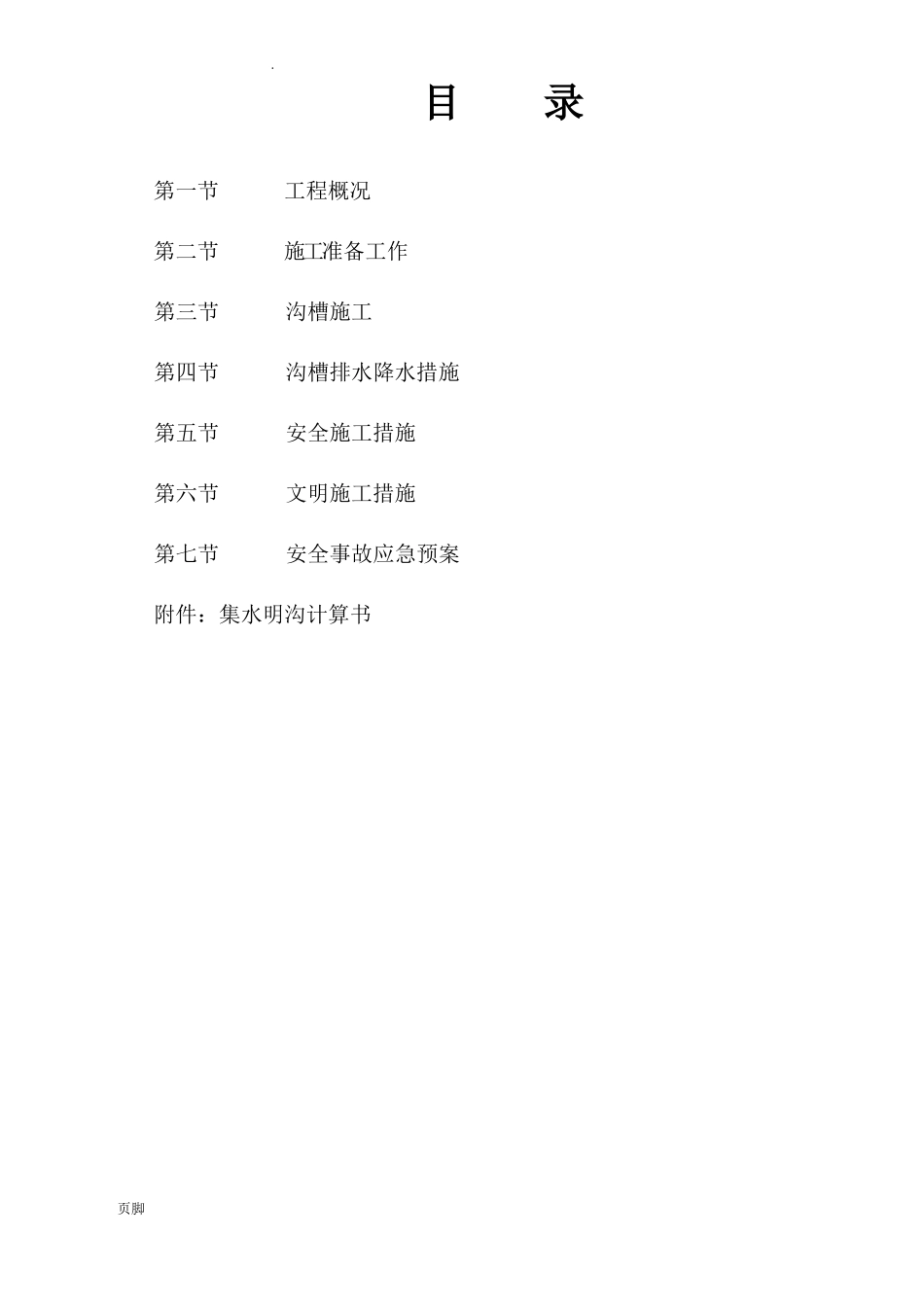

目录第一节工程概况第二节施工准备工作第三节沟槽施工第四节沟槽排水降水措施第五节安全施工措施第六节文明施工措施第七节安全事故应急预案附件:集水明沟计算书页脚

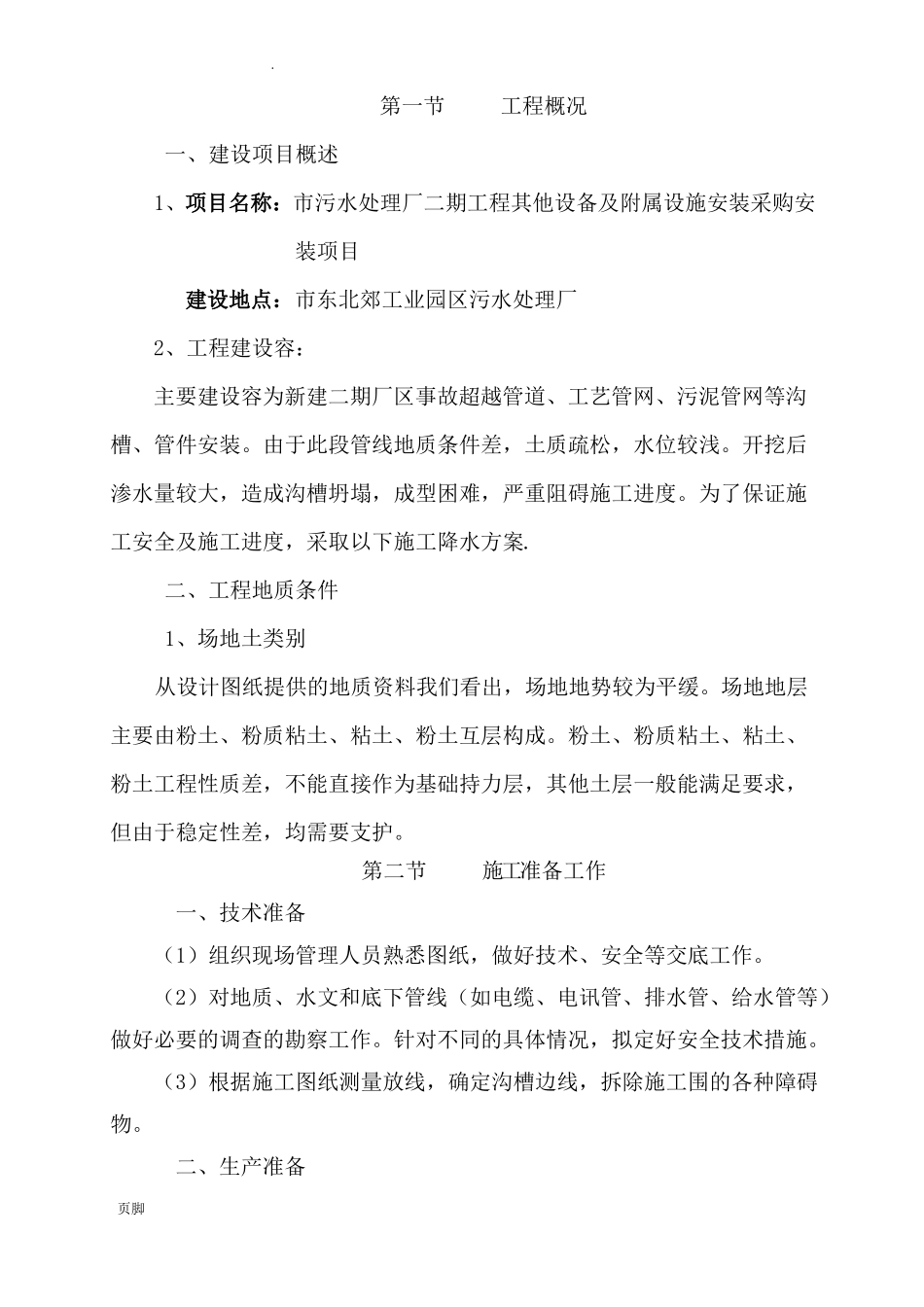

第一节工程概况一、建设项目概述1、项目名称:市污水处理厂二期工程其他设备及附属设施安装采购安装项目建设地点:市东北郊工业园区污水处理厂2、工程建设容:主要建设容为新建二期厂区事故超越管道、工艺管网、污泥管网等沟槽、管件安装
由于此段管线地质条件差,土质疏松,水位较浅
开挖后渗水量较大,造成沟槽坍塌,成型困难,严重阻碍施工进度
为了保证施工安全及施工进度,采取以下施工降水方案
二、工程地质条件1、场地土类别从设计图纸提供的地质资料我们看出,场地地势较为平缓
场地地层主要由粉土、粉质粘土、粘土、粉土互层构成
粉土、粉质粘土、粘土、粉土工程性质差,不能直接作为基础持力层,其他土层一般能满足要求,但由于稳定性差,均需要支护
第二节施工准备工作一、技术准备(1)组织现场管理人员熟悉图纸,做好技术、安全等交底工作
(2)对地质、水文和底下管线(如电缆、电讯管、排水管、给水管等)做好必要的调查的勘察工作
针对不同的具体情况,拟定好安全技术措施
(3)根据施工图纸测量放线,确定沟槽边线,拆除施工围的各种障碍物
二、生产准备页脚
(1)搭建现场办公、生活设施
布置好施工用电线路,接入临时用水水源,并准备二台75KW柴油发电机以备应急之用
同时配备专职水电工,保障施工用水正常和用电安全
(2)拟定材料进场及预制品加工定货计划,配备适量的周转材料,同时做好施工现场材料分类堆放工作
(3)作好施工机械及设备的调试及运转工作
第三节沟槽施工一、沟槽土方开挖沟槽采用直槽开挖型式
土方开挖前,每30米用人工开挖一横向探槽,用于查看沟槽有无其他地下
