GRC安装工艺在安装GRC之前,应到现场实地勘察,检查脚手架是否有障安装和其它影响安装的因素
预先与工地协商,确保在外墙抹灰之前安装
如有其它外墙装饰,应先与其协商如何进行施工工序,以免相互影响
在施工前,应先到实地勘察建筑结构能否安装GRC,以确保安装质量,做出具体方案
确定工期安排人员,解决安装过程中会发生的常见问题,为保质、保量、保工期的完成安装工作做好充分准备
GRC安装工艺分为:线板、罗马柱、窗套、圆雕浮雕(园林小品)喷泉、栏杆扶手系列等安装工艺
线板安装1、首先在被装饰建筑上,确定安装位置和安装的线板然后画出水平线
2、然后从一端开始向一端拉线开始安装

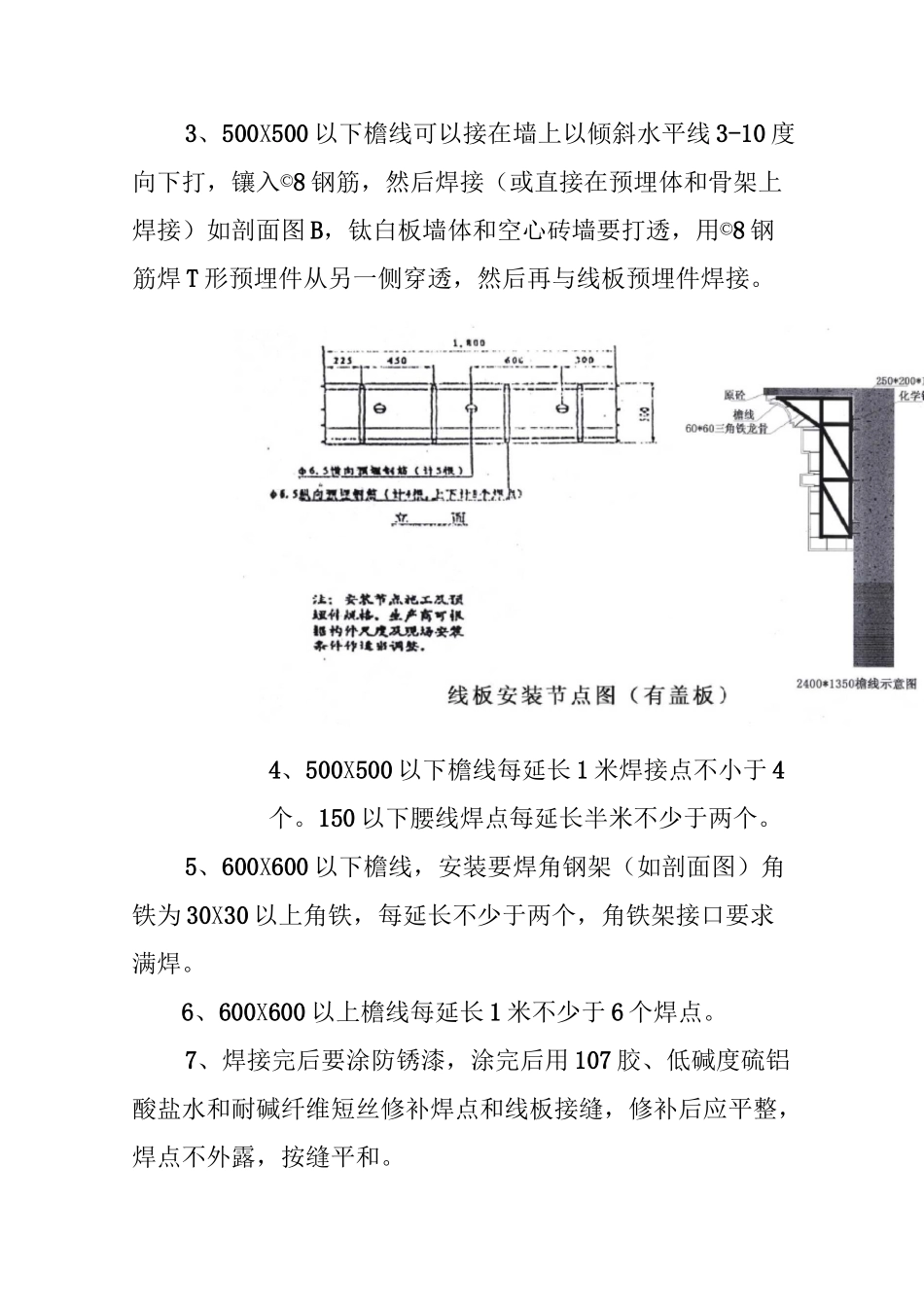

3、500X500以下檐线可以接在墙上以倾斜水平线3-10度向下打,镶入©8钢筋,然后焊接(或直接在预埋体和骨架上焊接)如剖面图B,钛白板墙体和空心砖墙要打透,用©8钢筋焊T形预埋件从另一侧穿透,然后再与线板预埋件焊接
4、500X500以下檐线每延长1米焊接点不小于4个
150以下腰线焊点每延长半米不少于两个
5、600X600以下檐线,安装要焊角钢架(如剖面图)角铁为30X30以上角铁,每延长不少于两个,角铁架接口要求满焊
6、600X600以上檐线每延长1米不少于6个焊点
7、焊接完后要涂防锈漆,涂完后用107胶、低碱度硫铝酸盐水和耐碱纤维短丝修补焊点和线板接缝,修补后应平整,焊点不外露,按缝平和
8小檐线150-300,做时带盖,可以安装完后,修补一下,与墙体的缝隙即可
然后上端封盖,可以做盖板,也可以垫板粉平,最后做防水(我方不包此项防水)
9、安装时带花饰檐线,在拐角处要对花
10、安装完后线要平,接缝对齐不错位,牢固,焊点预埋不外露,经修理后交漆工做涂漆处理
罗马柱安装罗马柱安装分为整柱安装和半柱安装A、半柱安装1、在被安装建筑下端弹出水平线
2、然后先安装柱脚(或柱基、柱脚基上放柱脚)柱脚安装完后
