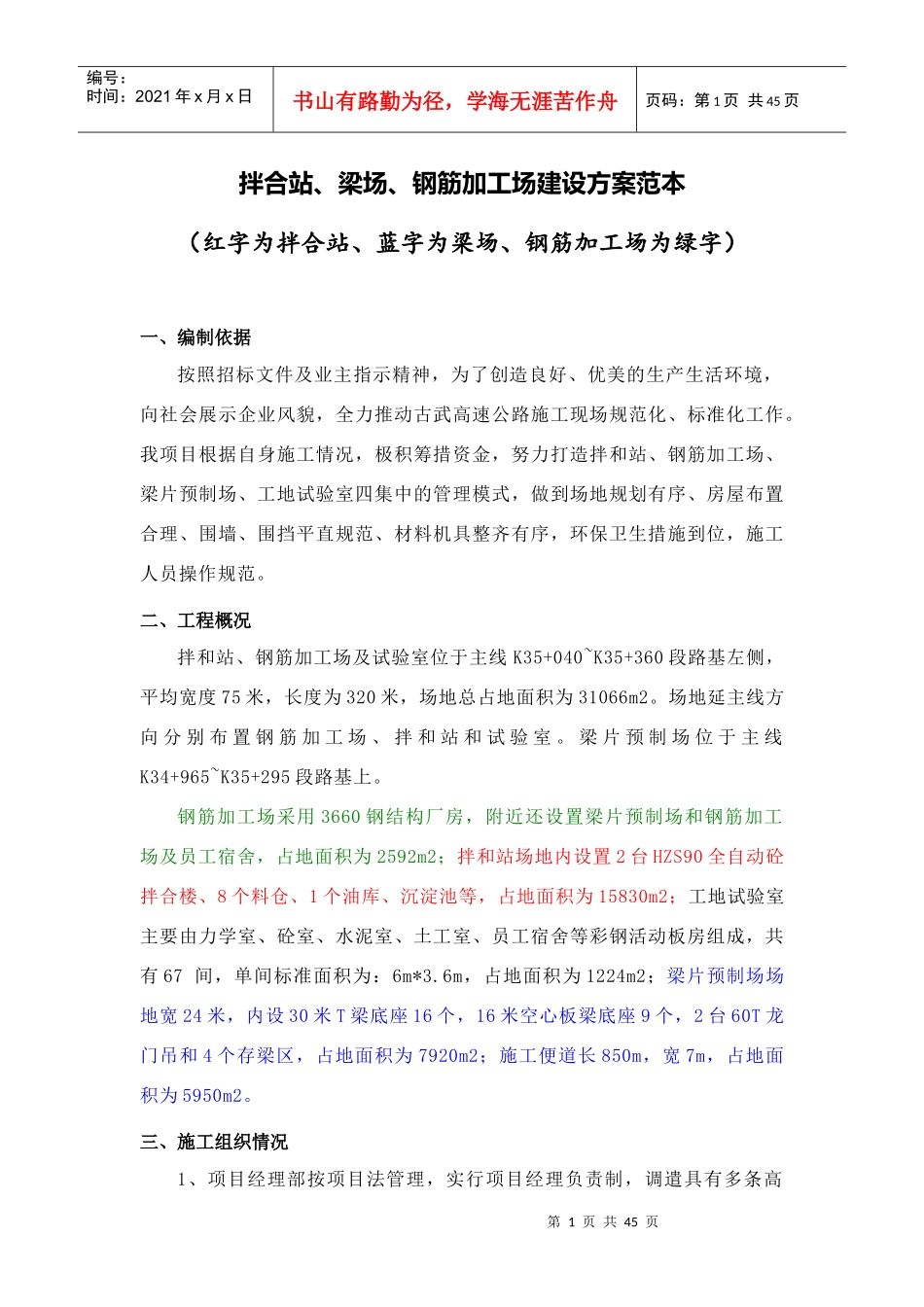

第1页共45页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共45页拌合站、梁场、钢筋加工场建设方案范本(红字为拌合站、蓝字为梁场、钢筋加工场为绿字)一、编制依据按照招标文件及业主指示精神,为了创造良好、优美的生产生活环境,向社会展示企业风貌,全力推动古武高速公路施工现场规范化、标准化工作
我项目根据自身施工情况,极积筹措资金,努力打造拌和站、钢筋加工场、梁片预制场、工地试验室四集中的管理模式,做到场地规划有序、房屋布置合理、围墙、围挡平直规范、材料机具整齐有序,环保卫生措施到位,施工人员操作规范
二、工程概况拌和站、钢筋加工场及试验室位于主线K35+040~K35+360段路基左侧,平均宽度75米,长度为320米,场地总占地面积为31066m2
场地延主线方向分别布置钢筋加工场、拌和站和试验室
梁片预制场位于主线K34+965~K35+295段路基上
钢筋加工场采用3660钢结构厂房,附近还设置梁片预制场和钢筋加工场及员工宿舍,占地面积为2592m2;拌和站场地内设置2台HZS90全自动砼拌合楼、8个料仓、1个油库、沉淀池等,占地面积为15830m2;工地试验室主要由力学室、砼室、水泥室、土工室、员工宿舍等彩钢活动板房组成,共有67间,单间标准面积为:6m*3
6m,占地面积为1224m2;梁片预制场场地宽24米,内设30米T梁底座16个,16米空心板梁底座9个,2台60T龙门吊和4个存梁区,占地面积为7920m2;施工便道长850m,宽7m,占地面积为5950m2

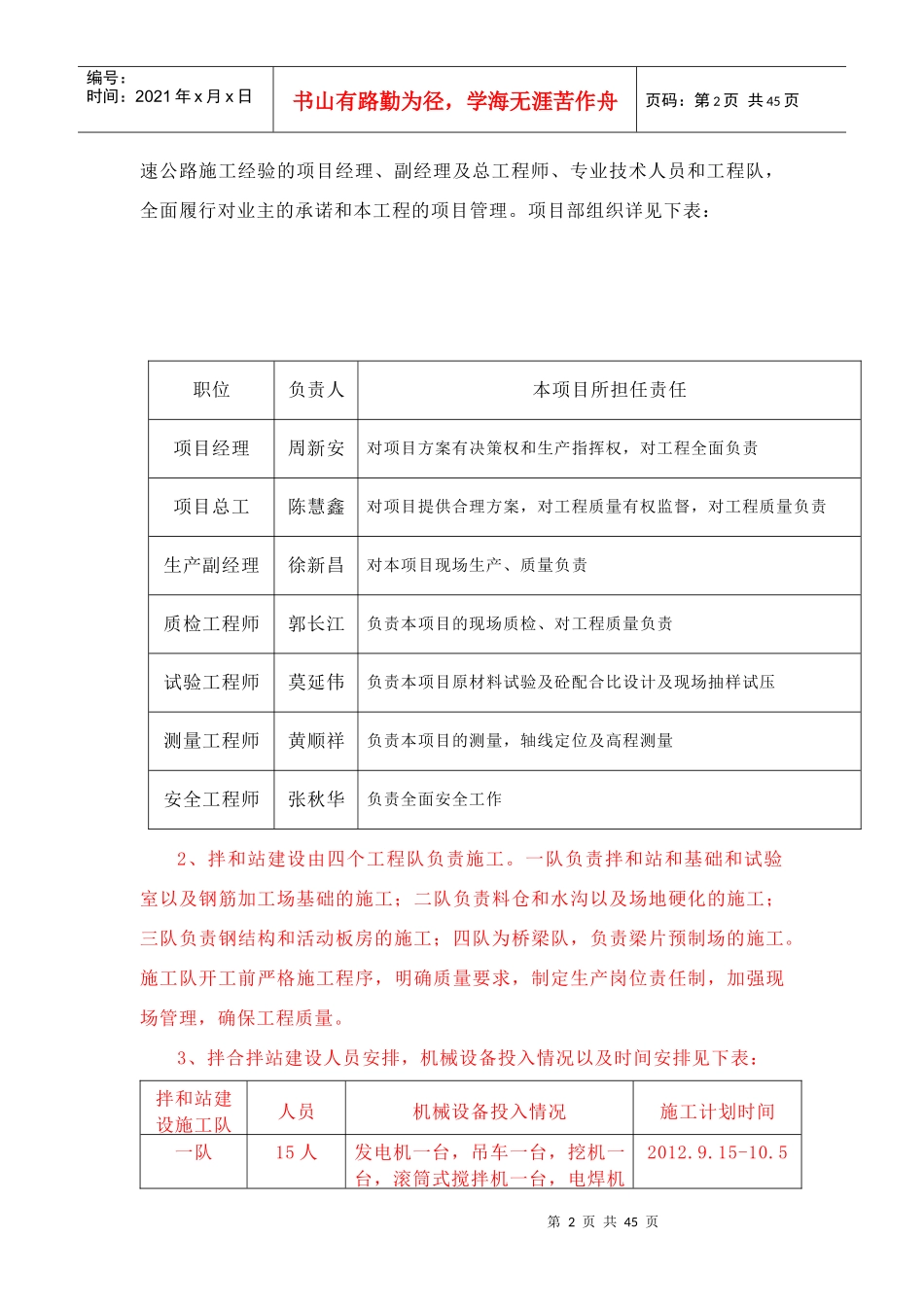

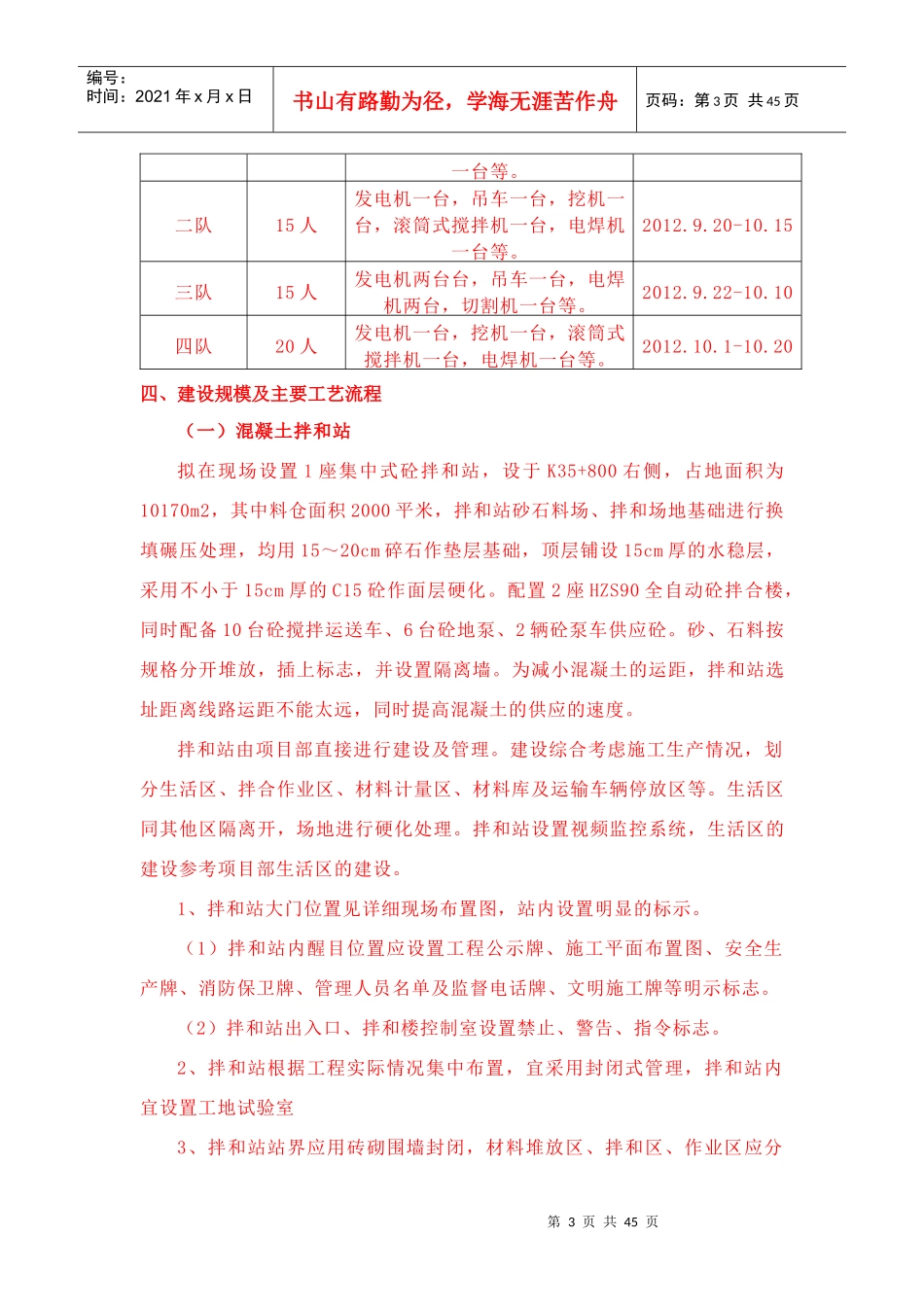

三、施工组织情况1、项目经理部按项目法管理,实行项目经理负责制,调遣具有多条高第2页共45页第1页共45页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共45页速公路施工经验的项目经理、副经理及总工程师、专业技术人员和工程队,全面履行对业主的承诺和本工程的项
