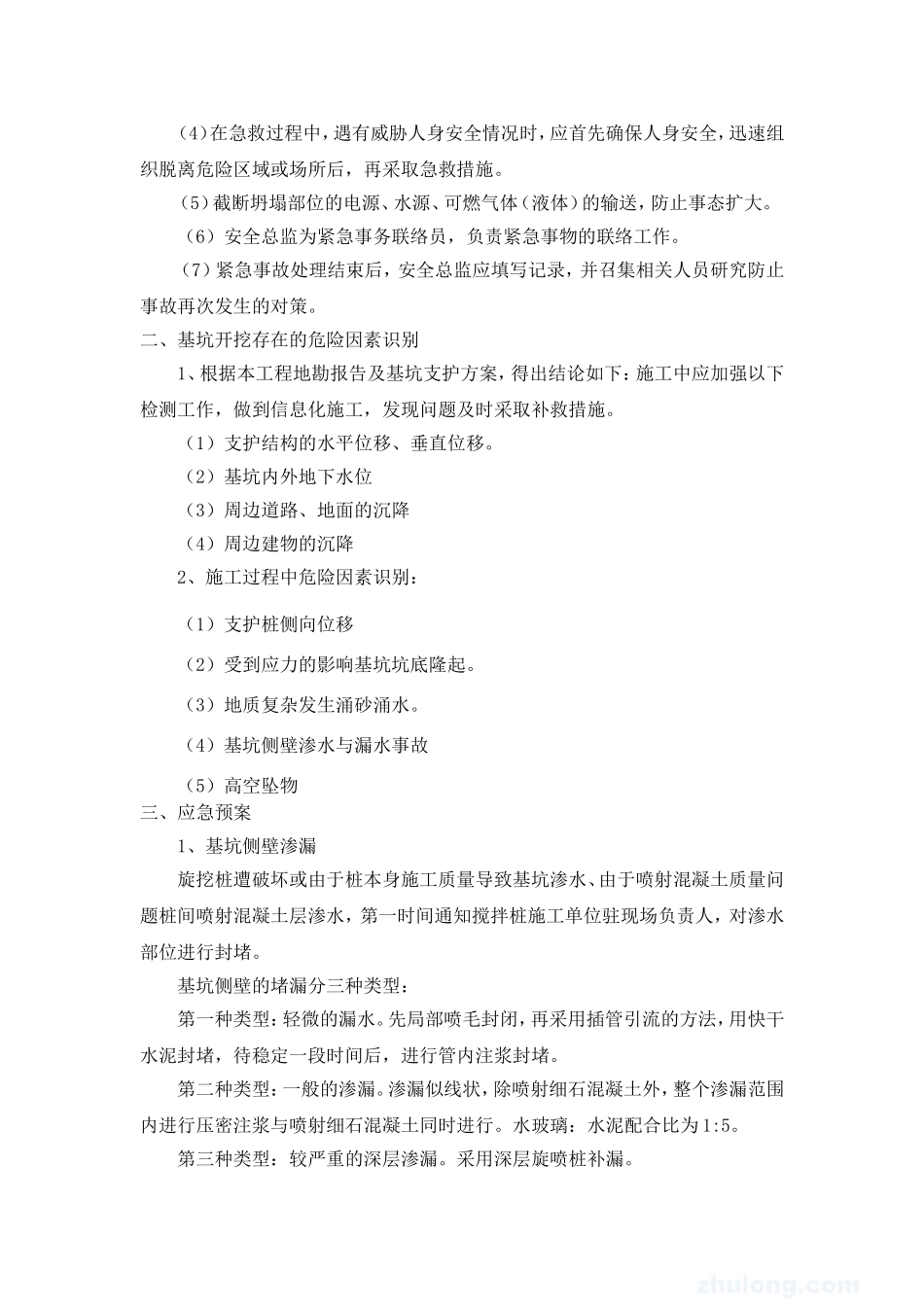

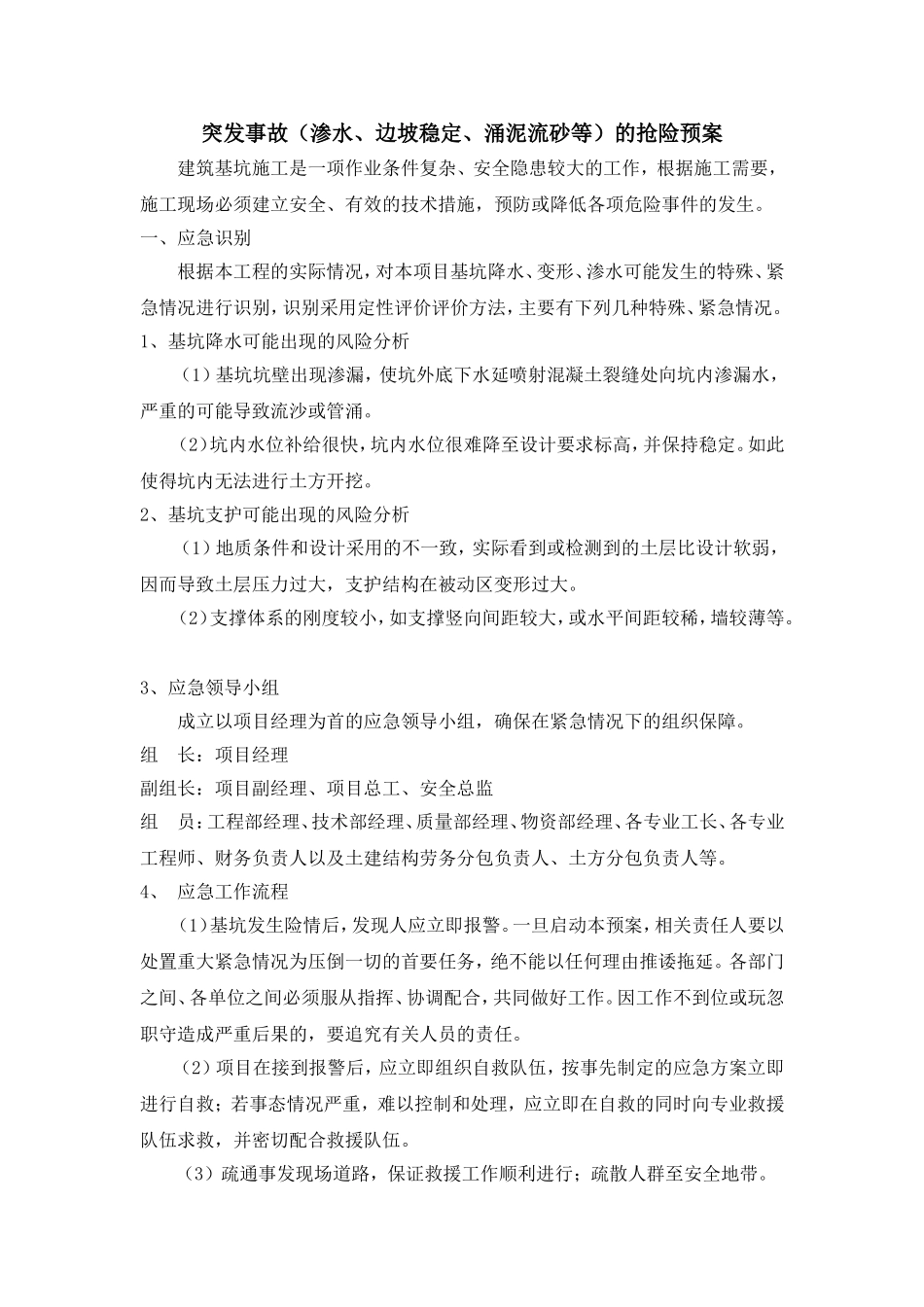

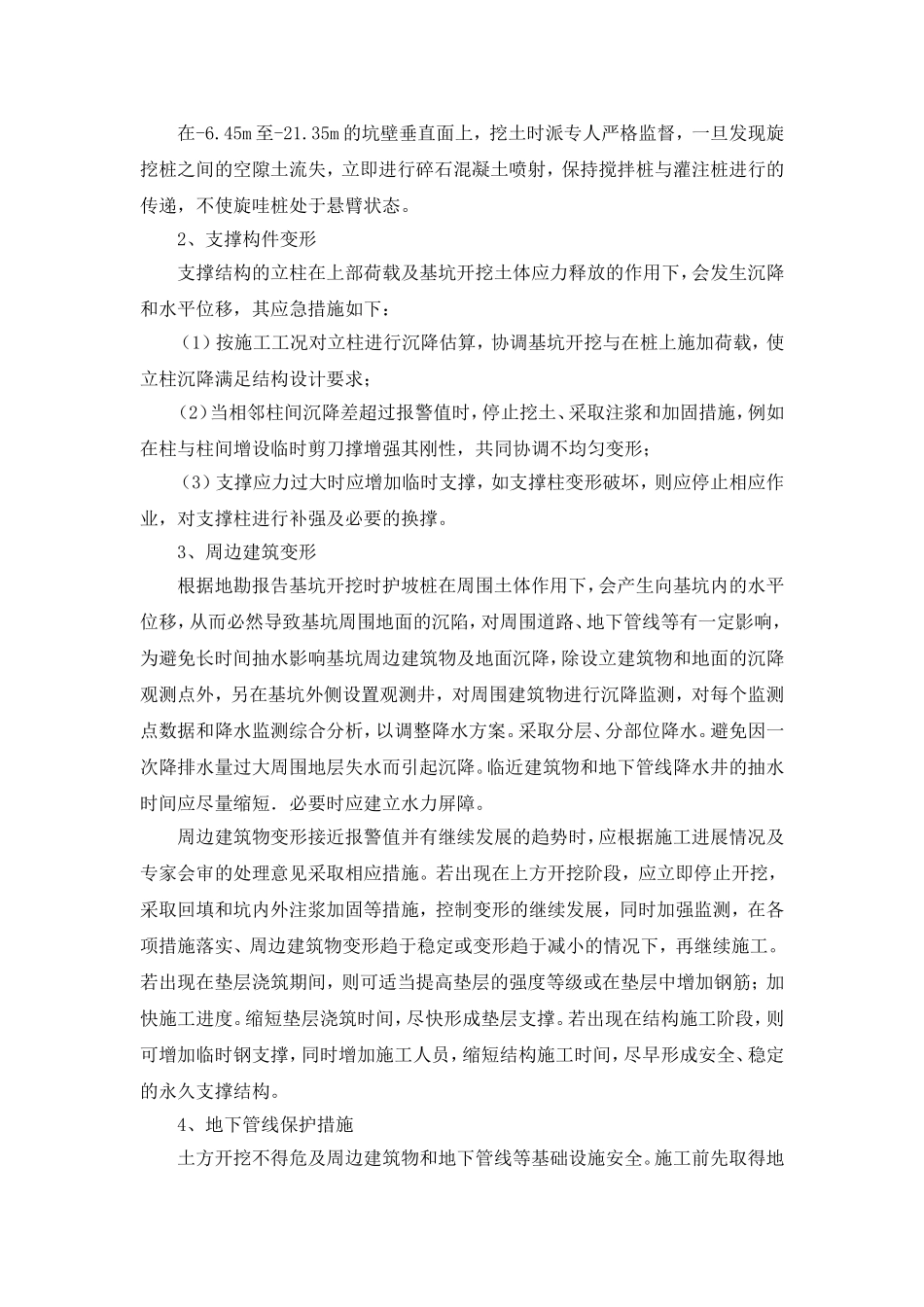

突发事故(渗水、边坡稳定、涌泥流砂等)的抢险预案建筑基坑施工是一项作业条件复杂、安全隐患较大的工作,根据施工需要,施工现场必须建立安全、有效的技术措施,预防或降低各项危险事件的发生。一、应急识别根据本工程的实际情况,对本项目基坑降水、变形、渗水可能发生的特殊、紧急情况进行识别,识别采用定性评价评价方法,主要有下列几种特殊、紧急情况。1、基坑降水可能出现的风险分析(1)基坑坑壁出现渗漏,使坑外底下水延喷射混凝土裂缝处向坑内渗漏水,严重的可能导致流沙或管涌。(2)坑内水位补给很快,坑内水位很难降至设计要求标高,并保持稳定。如此使得坑内无法进行土方开挖。2、基坑支护可能出现的风险分析(1)地质条件和设计采用的不一致,实际看到或检测到的土层比设计软弱,因而导致土层压力过大,支护结构在被动区变形过大。(2)支撑体系的刚度较小,如支撑竖向间距较大,或水平间距较稀,墙较薄等。3、应急领导小组成立以项目经理为首的应急领导小组,确保在紧急情况下的组织保障。组长:项目经理副组长:项目副经理、项目总工、安全总监组员:工程部经理、技术部经理、质量部经理、物资部经理、各专业工长、各专业工程师、财务负责人以及土建结构劳务分包负责人、土方分包负责人等。4、应急工作流程(1)基坑发生险情后,发现人应立即报警。一旦启动本预案,相关责任人要以处置重大紧急情况为压倒一切的首要任务,绝不能以任何理由推诿拖延。各部门之间、各单位之间必须服从指挥、协调配合,共同做好工作。因工作不到位或玩忽职守造成严重后果的,要追究有关人员的责任。(2)项目在接到报警后,应立即组织自救队伍,按事先制定的应急方案立即进行自救;若事态情况严重,难以控制和处理,应立即在自救的同时向专业救援队伍求救,并密切配合救援队伍。(3)疏通事发现场道路,保证救援工作顺利进行;疏散人群至安全地带。(4)在急救过程中,遇有威胁人身安全情况时,应首先确保人身安全,迅速组织脱离危险区域或场所后,再采取急救措施。(5)截断坍塌部位的电源、水源、可燃气体(液体)的输送,防止事态扩大。(6)安全总监为紧急事务联络员,负责紧急事物的联络工作。(7)紧急事故处理结束后,安全总监应填写记录,并召集相关人员研究防止事故再次发生的对策。二、基坑开挖存在的危险因素识别1、根据本工程地勘报告及基坑支护方案,得出结论如下:施工中应加强以下检测工作,做到信息化施工,发现问题及时采取补救措施。(1)支护结构的水平位移、垂直位移。(2)基坑内外地下水位(3)周边道路、地面的沉降(4)周边建物的沉降2、施工过程中危险因素识别:(1)支护桩侧向位移(2)受到应力的影响基坑坑底隆起。(3)地质复杂发生涌砂涌水。(4)基坑侧壁渗水与漏水事故(5)高空坠物三、应急预案1、基坑侧壁渗漏旋挖桩遭破坏或由于桩本身施工质量导致基坑渗水、由于喷射混凝土质量问题桩间喷射混凝土层渗水,第一时间通知搅拌桩施工单位驻现场负责人,对渗水部位进行封堵。基坑侧壁的堵漏分三种类型:第一种类型:轻微的漏水。先局部喷毛封闭,再采用插管引流的方法,用快干水泥封堵,待稳定一段时间后,进行管内注浆封堵。第二种类型:一般的渗漏。渗漏似线状,除喷射细石混凝土外,整个渗漏范围内进行压密注浆与喷射细石混凝土同时进行。水玻璃:水泥配合比为1:5。第三种类型:较严重的深层渗漏。采用深层旋喷桩补漏。在-6.45m至-21.35m的坑壁垂直面上,挖土时派专人严格监督,一旦发现旋挖桩之间的空隙土流失,立即进行碎石混凝土喷射,保持搅拌桩与灌注桩进行的传递,不使旋哇桩处于悬臂状态。2、支撑构件变形支撑结构的立柱在上部荷载及基坑开挖土体应力释放的作用下,会发生沉降和水平位移,其应急措施如下:(1)按施工工况对立柱进行沉降估算,协调基坑开挖与在桩上施加荷载,使立柱沉降满足结构设计要求;(2)当相邻柱间沉降差超过报警值时,停止挖土、采取注浆和加固措施,例如在柱与柱间增设临时剪刀撑增强其刚性,共同协调不均匀变形;(3)支撑应力过大时应增加临时支撑,如支撑柱变形破坏,则应停止相应作业,对支撑柱进行补强及必...
