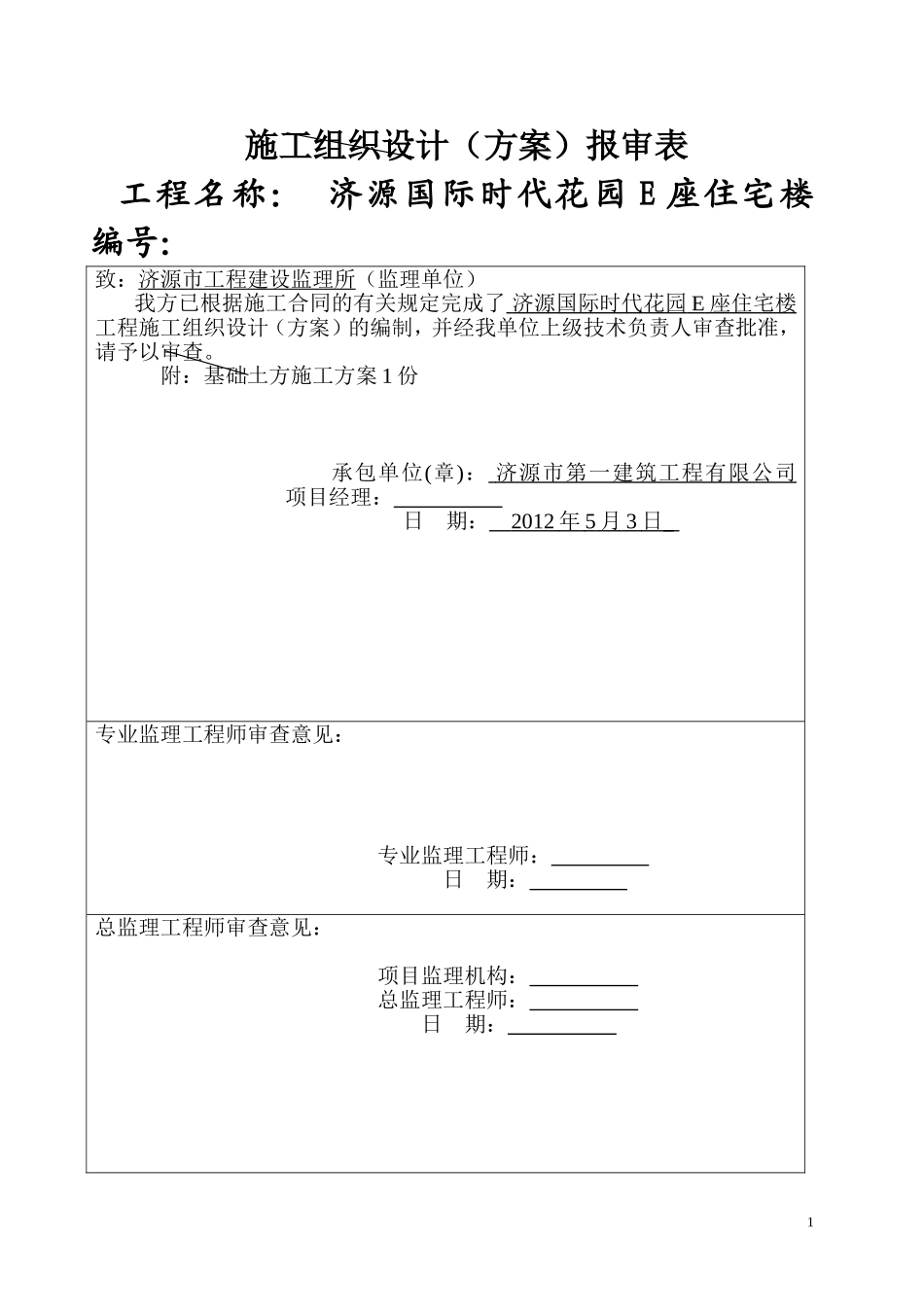

施工组织设计(方案)报审表工程名称:济源国际时代花园E座住宅楼编号:致:济源市工程建设监理所(监理单位)我方已根据施工合同的有关规定完成了济源国际时代花园E座住宅楼工程施工组织设计(方案)的编制,并经我单位上级技术负责人审查批准,请予以审查
附:基础土方施工方案1份承包单位(章):济源市第一建筑工程有限公司项目经理:日期:2012年5月3日专业监理工程师审查意见:专业监理工程师:日期:总监理工程师审查意见:项目监理机构:总监理工程师:日期:1济源国际时代花园E座住宅楼基础土方施工方案编制:审核:审批:2济源市第一建筑工程有限公司一、工程概况拟建的济源国际时代花园E座住宅楼工程,位于济源市济水大道东段,本工程为地上26层,1-2层为商业用房,3层以上住宅,层高为2
9米,地下1层层高为4
9米,设计建筑总高度为79
8m,总建筑面积为29276

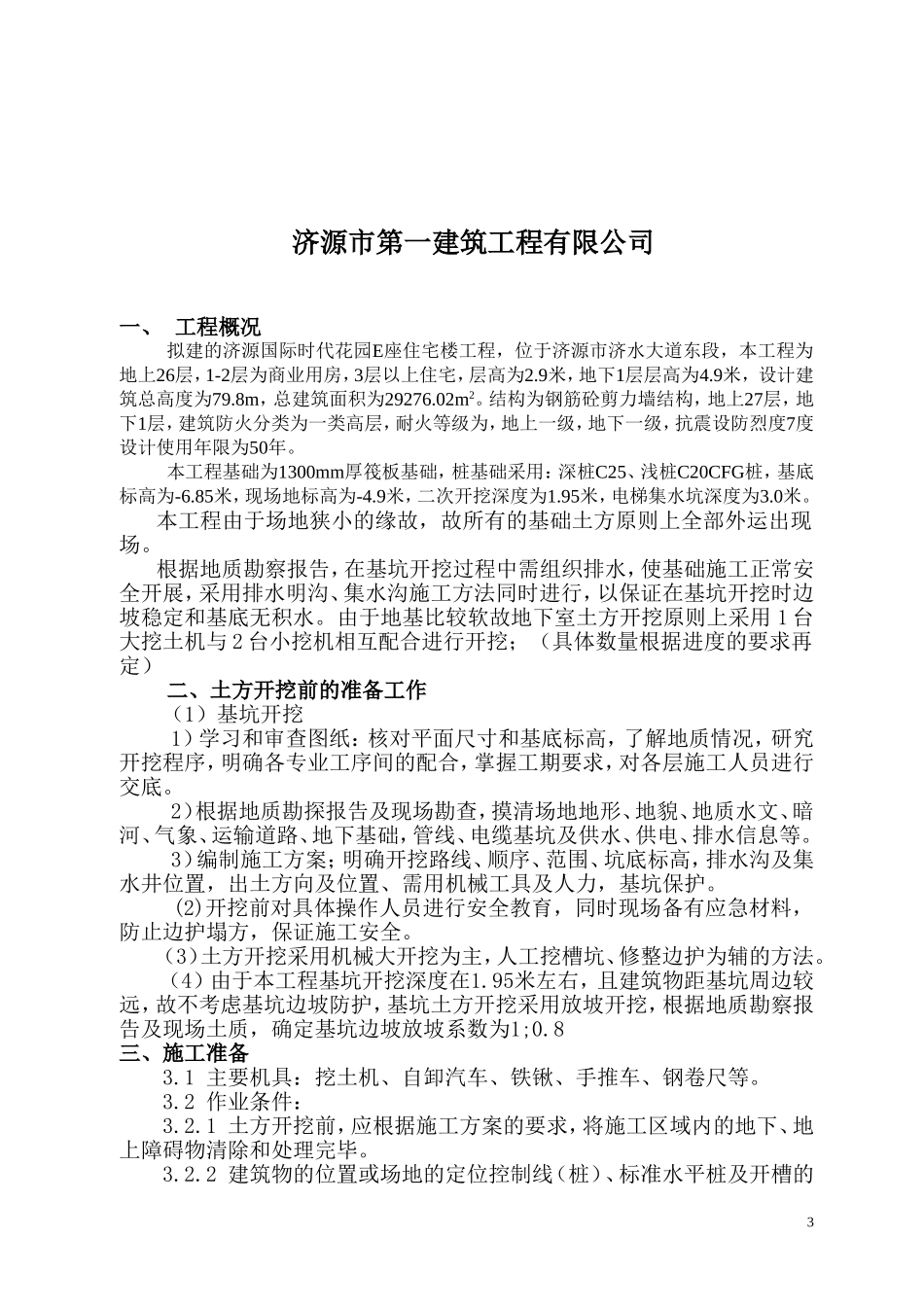

结构为钢筋砼剪力墙结构,地上27层,地下1层,建筑防火分类为一类高层,耐火等级为,地上一级,地下一级,抗震设防烈度7度设计使用年限为50年
本工程基础为1300mm厚筏板基础,桩基础采用:深桩C25、浅桩C20CFG桩,基底标高为-6
85米,现场地标高为-4
9米,二次开挖深度为1
95米,电梯集水坑深度为3
本工程由于场地狭小的缘故,故所有的基础土方原则上全部外运出现场
根据地质勘察报告,在基坑开挖过程中需组织排水,使基础施工正常安全开展,采用排水明沟、集水沟施工方法同时进行,以保证在基坑开挖时边坡稳定和基底无积水
由于地基比较软故地下室土方开挖原则上采用1台大挖土机与2台小挖机相互配合进行开挖;(具体数量根据进度的要求再定)二、土方开挖前的准备工作(1)基坑开挖1)学习和审查图纸:核对平面尺寸和基底标高,了解地质情况,研究开挖程序,明确各专业工序间的配合,掌握工期要求,对各层施工人员进行交底
2)根据地质勘探报告
