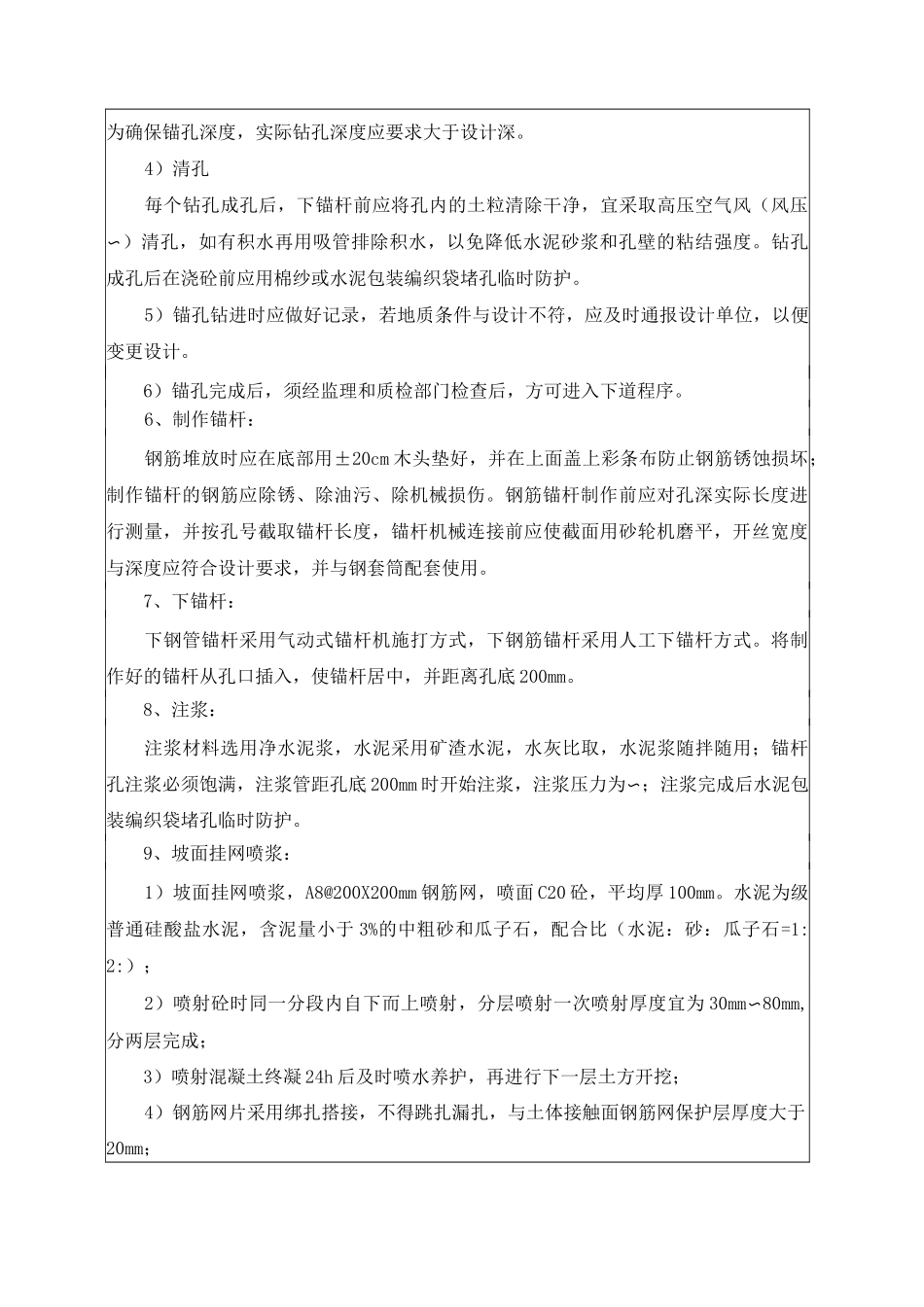

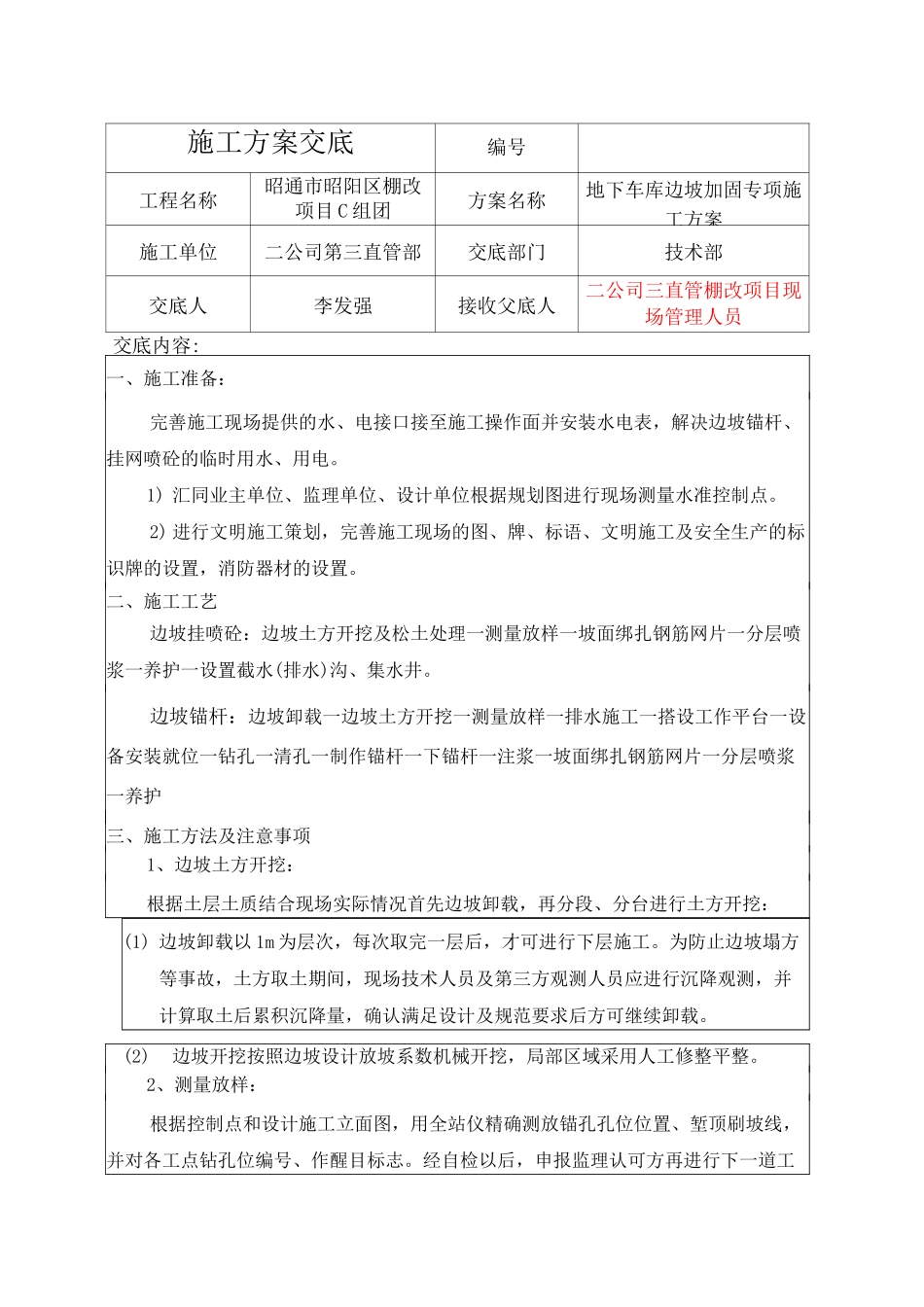

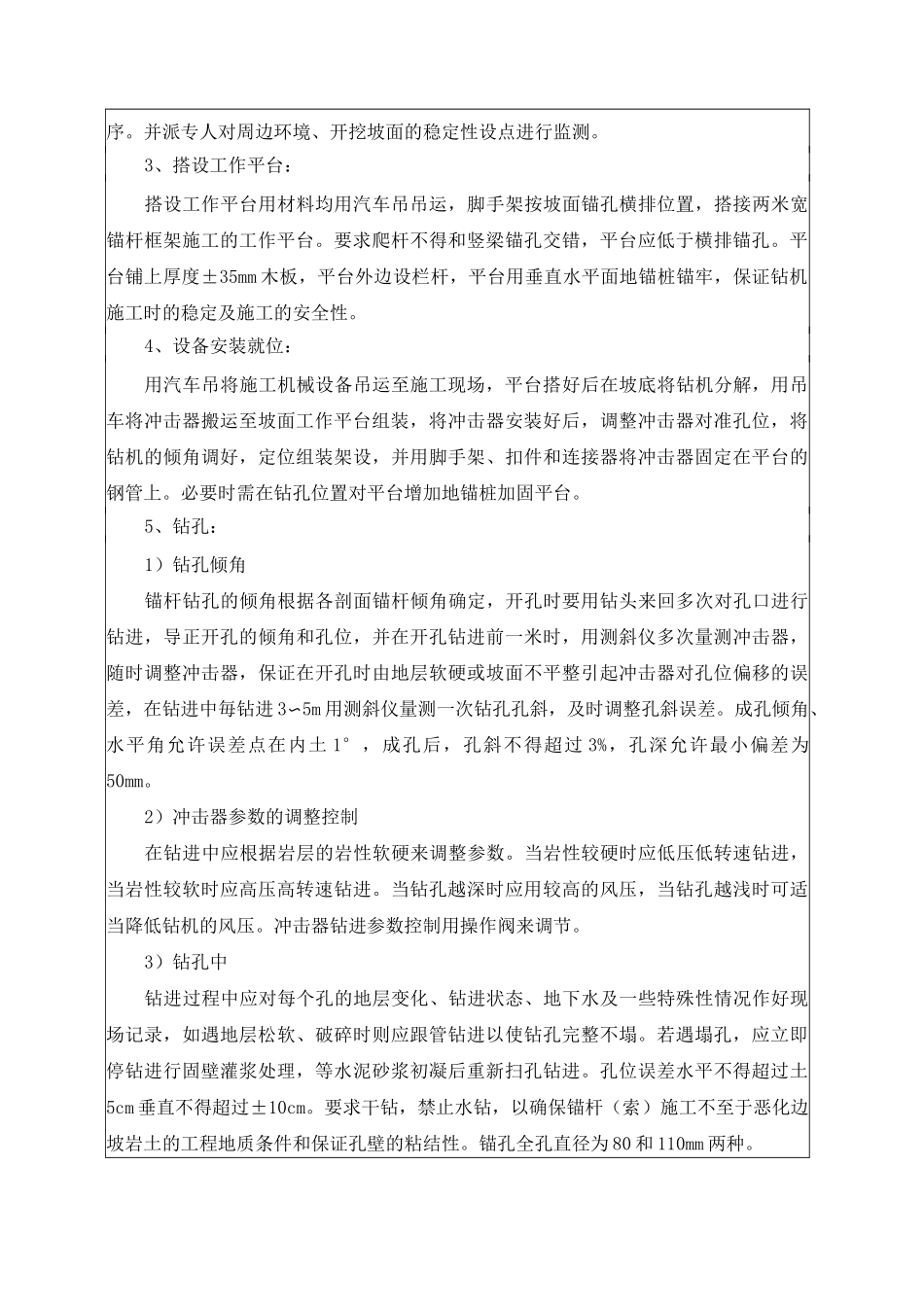

施工方案交底编号工程名称昭通市昭阳区棚改项目C组团方案名称地下车库边坡加固专项施工方案施工单位二公司第三直管部交底部门技术部交底人李发强接收父底人二公司三直管棚改项目现场管理人员交底内容:一、施工准备:完善施工现场提供的水、电接口接至施工操作面并安装水电表,解决边坡锚杆、挂网喷砼的临时用水、用电
1)汇同业主单位、监理单位、设计单位根据规划图进行现场测量水准控制点
2)进行文明施工策划,完善施工现场的图、牌、标语、文明施工及安全生产的标识牌的设置,消防器材的设置
二、施工工艺边坡挂喷砼:边坡土方开挖及松土处理一测量放样一坡面绑扎钢筋网片一分层喷浆一养护一设置截水(排水)沟、集水井
边坡锚杆:边坡卸载一边坡土方开挖一测量放样一排水施工一搭设工作平台一设备安装就位一钻孔一清孔一制作锚杆一下锚杆一注浆一坡面绑扎钢筋网片一分层喷浆一养护三、施工方法及注意事项1、边坡土方开挖:根据土层土质结合现场实际情况首先边坡卸载,再分段、分台进行土方开挖:(1)边坡卸载以1m为层次,每次取完一层后,才可进行下层施工
为防止边坡塌方等事故,土方取土期间,现场技术人员及第三方观测人员应进行沉降观测,并计算取土后累积沉降量,确认满足设计及规范要求后方可继续卸载
(2)边坡开挖按照边坡设计放坡系数机械开挖,局部区域采用人工修整平整
2、测量放样:根据控制点和设计施工立面图,用全站仪精确测放锚孔孔位位置、堑顶刷坡线,并对各工点钻孔位编号、作醒目标志
经自检以后,申报监理认可方再进行下一道工序
并派专人对周边环境、开挖坡面的稳定性设点进行监测
3、搭设工作平台:搭设工作平台用材料均用汽车吊吊运,脚手架按坡面锚孔横排位置,搭接两米宽锚杆框架施工的工作平台
要求爬杆不得和竖梁锚孔交错,平台应低于横排锚孔
平台铺上厚度±35mm木板,平台外边设栏杆,平台用垂直水平面地锚桩锚牢,保证钻机施工时的稳定及施工的安全性
