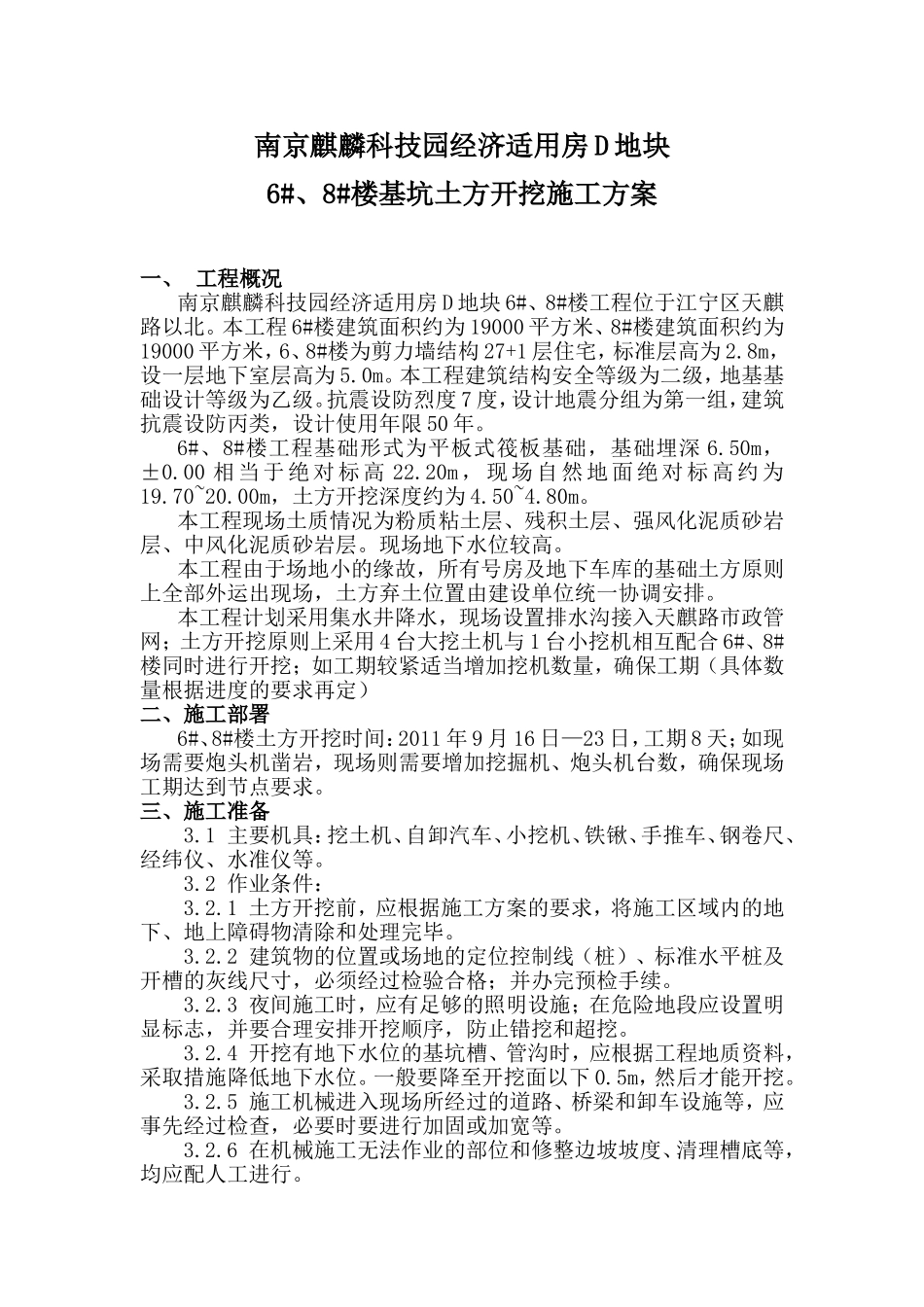

南京麒麟科技园经济适用房D地块6#、8#楼基坑土方开挖施工方案一、工程概况南京麒麟科技园经济适用房D地块6#、8#楼工程位于江宁区天麒路以北
本工程6#楼建筑面积约为19000平方米、8#楼建筑面积约为19000平方米,6、8#楼为剪力墙结构27+1层住宅,标准层高为2
8m,设一层地下室层高为5
本工程建筑结构安全等级为二级,地基基础设计等级为乙级
抗震设防烈度7度,设计地震分组为第一组,建筑抗震设防丙类,设计使用年限50年
6#、8#楼工程基础形式为平板式筏板基础,基础埋深6
50m,±0
00相当于绝对标高22
20m,现场自然地面绝对标高约为19
00m,土方开挖深度约为4
本工程现场土质情况为粉质粘土层、残积土层、强风化泥质砂岩层、中风化泥质砂岩层
现场地下水位较高
本工程由于场地小的缘故,所有号房及地下车库的基础土方原则上全部外运出现场,土方弃土位置由建设单位统一协调安排
本工程计划采用集水井降水,现场设置排水沟接入天麒路市政管网;土方开挖原则上采用4台大挖土机与1台小挖机相互配合6#、8#楼同时进行开挖;如工期较紧适当增加挖机数量,确保工期(具体数量根据进度的要求再定)二、施工部署6#、8#楼土方开挖时间:2011年9月16日—23日,工期8天;如现场需要炮头机凿岩,现场则需要增加挖掘机、炮头机台数,确保现场工期达到节点要求
三、施工准备3
1主要机具:挖土机、自卸汽车、小挖机、铁锹、手推车、钢卷尺、经纬仪、水准仪等
2作业条件:3
1土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕
2建筑物的位置或场地的定位控制线(桩)、标准水平桩及开槽的灰线尺寸,必须经过检验合格;并办完预检手续
3夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错
