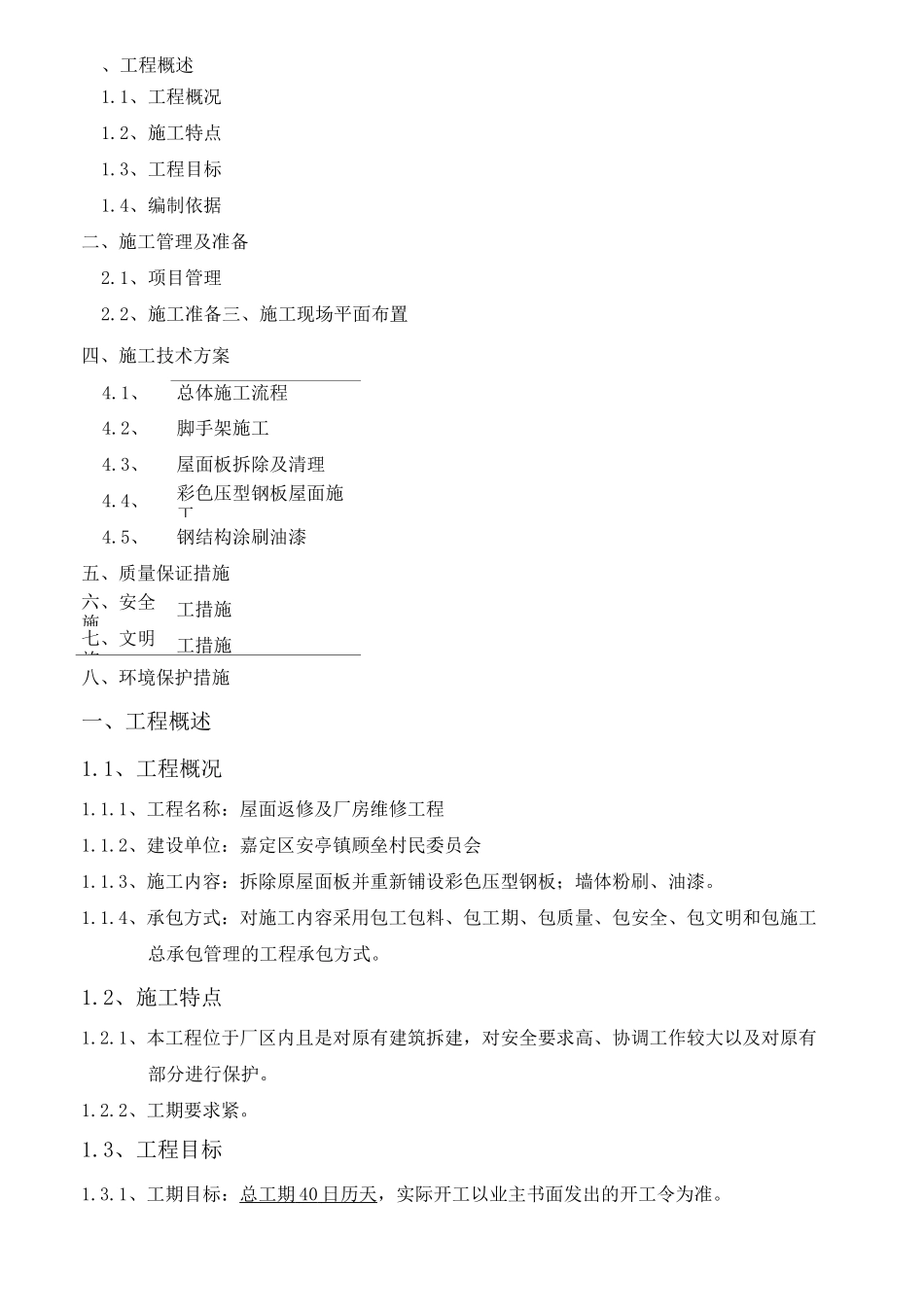

屋面返修及厂房维修工程施工组织设计、工程概述1
1、工程概况1
2、施工特点1
3、工程目标1
4、编制依据二、施工管理及准备2
1、项目管理2
2、施工准备三、施工现场平面布置四、施工技术方案4
1、总体施工流程4
2、脚手架施工4
3、屋面板拆除及清理4
4、彩色压型钢板屋面施工4

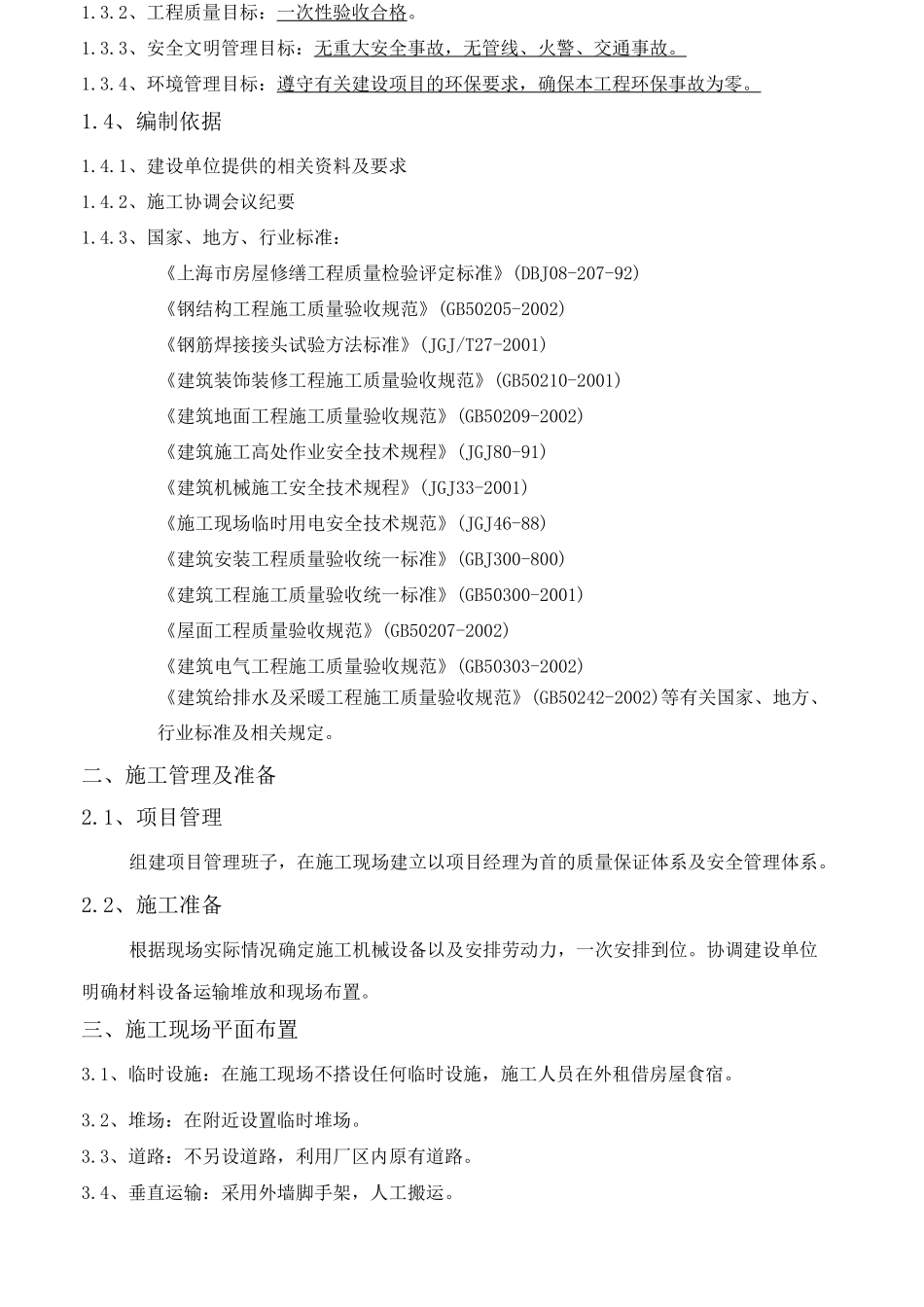

5、钢结构涂刷油漆五、质量保证措施六、安全施工措施七、文明施工措施八、环境保护措施一、工程概述1
1、工程概况1
1、工程名称:屋面返修及厂房维修工程1
2、建设单位:嘉定区安亭镇顾垒村民委员会1
3、施工内容:拆除原屋面板并重新铺设彩色压型钢板;墙体粉刷、油漆
4、承包方式:对施工内容采用包工包料、包工期、包质量、包安全、包文明和包施工总承包管理的工程承包方式
2、施工特点1
1、本工程位于厂区内且是对原有建筑拆建,对安全要求高、协调工作较大以及对原有部分进行保护
2、工期要求紧
3、工程目标1
1、工期目标:总工期40日历天,实际开工以业主书面发出的开工令为准
2、工程质量目标:一次性验收合格
3、安全文明管理目标:无重大安全事故,无管线、火警、交通事故
4、环境管理目标:遵守有关建设项目的环保要求,确保本工程环保事故为零
4、编制依据1
1、建设单位提供的相关资料及要求1
2、施工协调会议纪要1
3、国家、地方、行业标准:《上海市房屋修缮工程质量检验评定标准》(DBJ08-207-92)《钢结构工程施工质量验收规范》(GB50205-2002)《钢筋焊接接头试验方法标准》(JGJ/T27-2001)《建筑装饰装修工程施工质量验收规范》(GB50210-2001)《建筑地面工程施工质量验收规范》(GB50209-2002)《建筑施工高处作业安全技术规程》(JGJ80-91)《建筑机械施工安全技术规程》(J
