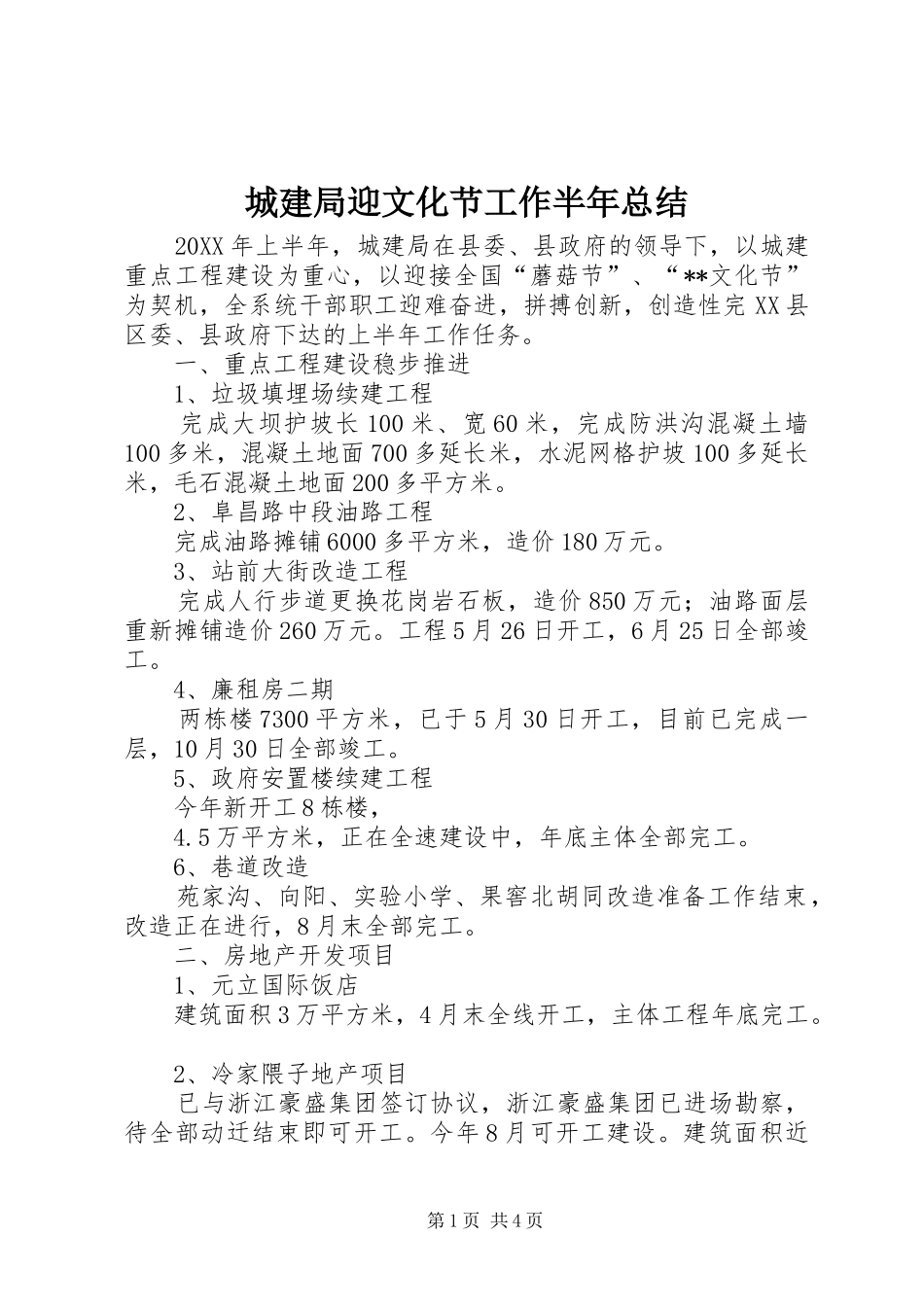

城建局迎文化节工作半年总结20XX年上半年,城建局在县委、县政府的领导下,以城建重点工程建设为重心,以迎接全国“蘑菇节”、“**文化节”为契机,全系统干部职工迎难奋进,拼搏创新,创造性完XX县区委、县政府下达的上半年工作任务
一、重点工程建设稳步推进1、垃圾填埋场续建工程完成大坝护坡长100米、宽60米,完成防洪沟混凝土墙100多米,混凝土地面700多延长米,水泥网格护坡100多延长米,毛石混凝土地面200多平方米
2、阜昌路中段油路工程完成油路摊铺6000多平方米,造价180万元
3、站前大街改造工程完成人行步道更换花岗岩石板,造价850万元;油路面层重新摊铺造价260万元
工程5月26日开工,6月25日全部竣工
4、廉租房二期两栋楼7300平方米,已于5月30日开工,目前已完成一层,10月30日全部竣工
5、政府安置楼续建工程今年新开工8栋楼,4
5万平方米,正在全速建设中,年底主体全部完工
6、巷道改造苑家沟、向阳、实验小学、果窖北胡同改造准备工作结束,改造正在进行,8月末全部完工
二、房地产开发项目1、元立国际饭店建筑面积3万平方米,4月末全线开工,主体工程年底完工
2、冷家隈子地产项目已与浙江豪盛集团签订协议,浙江豪盛集团已进场勘察,待全部动迁结束即可开工
今年8月可开工建设
建筑面积近第1页共4页30万平方米
3、新政府楼后地产项目动迁户318户、企业4家,我局组织全局力量昼夜走访、座谈,正在紧张动迁中,争取今年开工建设,建筑面积15万平方米
4、万润滨河花园项目建筑面积13万平方米,已开工6栋楼3万多平方米
即将开工4栋,2万多平方米
5、翡翠明珠二期、**国宝二期、越都华庭二期、颐华园二期共25万平方米,已于4月30日全线开工,年底全部竣工
三、市容市貌及环境卫生管理、整治工作结合“两节”和“创城”要求,我局组织市政、环卫、建工、园林、东山公园等单位,紧紧抓
