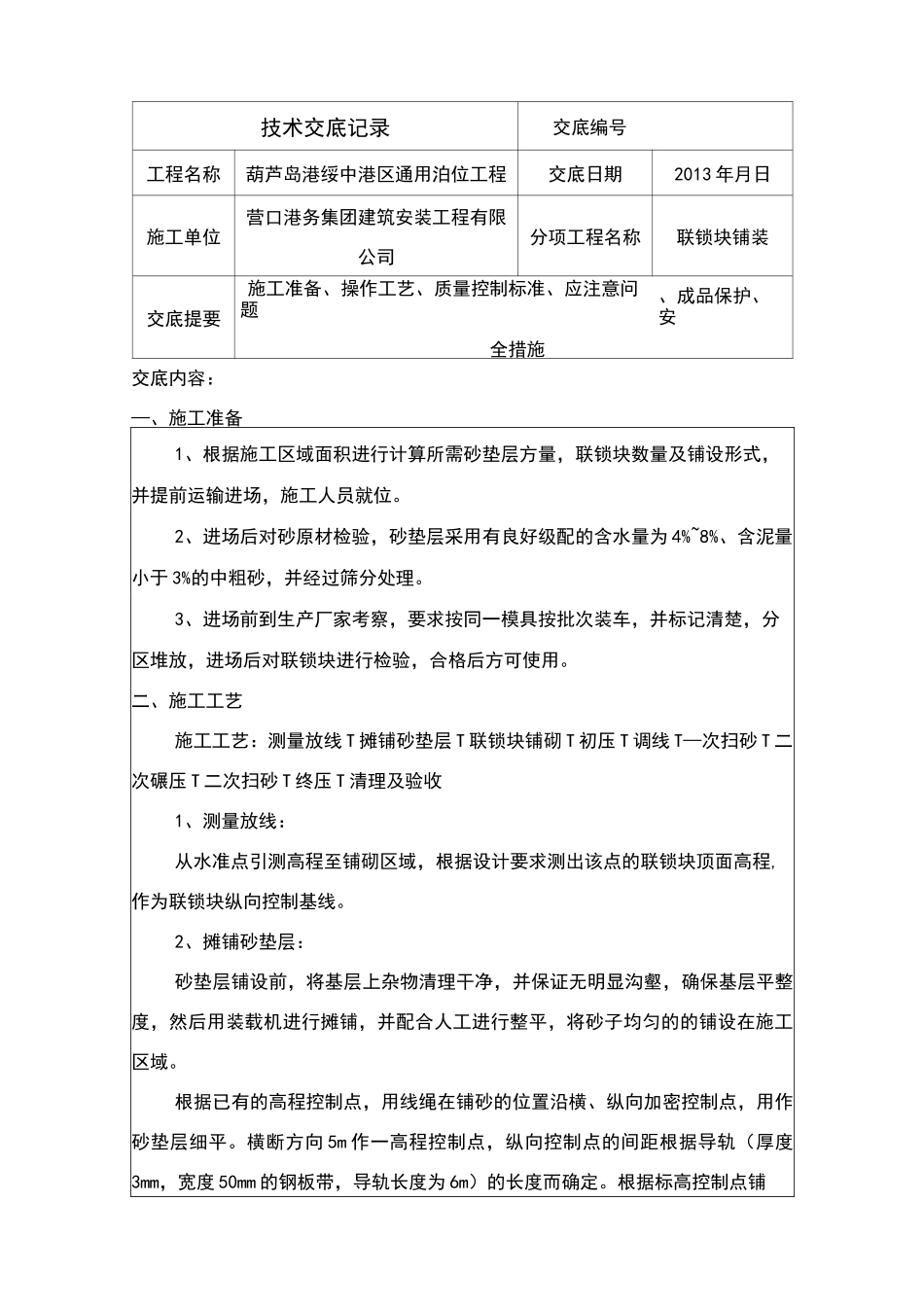

技术交底记录交底编号工程名称葫芦岛港绥中港区通用泊位工程交底日期2013年月日施工单位营口港务集团建筑安装工程有限公司分项工程名称联锁块铺装交底提要施工准备、操作工艺、质量控制标准、应注意问题全措施、成品保护、安交底内容:—、施工准备1、根据施工区域面积进行计算所需砂垫层方量,联锁块数量及铺设形式,并提前运输进场,施工人员就位

2、进场后对砂原材检验,砂垫层采用有良好级配的含水量为4%~8%、含泥量小于3%的中粗砂,并经过筛分处理
3、进场前到生产厂家考察,要求按同一模具按批次装车,并标记清楚,分区堆放,进场后对联锁块进行检验,合格后方可使用
二、施工工艺施工工艺:测量放线T摊铺砂垫层T联锁块铺砌T初压T调线T—次扫砂T二次碾压T二次扫砂T终压T清理及验收1、测量放线:从水准点引测高程至铺砌区域,根据设计要求测出该点的联锁块顶面高程,作为联锁块纵向控制基线
2、摊铺砂垫层:砂垫层铺设前,将基层上杂物清理干净,并保证无明显沟壑,确保基层平整度,然后用装载机进行摊铺,并配合人工进行整平,将砂子均匀的的铺设在施工区域
根据已有的高程控制点,用线绳在铺砂的位置沿横、纵向加密控制点,用作砂垫层细平
横断方向5m作一高程控制点,纵向控制点的间距根据导轨(厚度3mm,宽度50mm的钢板带,导轨长度为6m)的长度而确定

根据标高控制点铺设导轨,在导轨上用刮杠分块进行刮平并初步压实,一般要两次才能保证砂垫层技术负责人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术底可不填写
