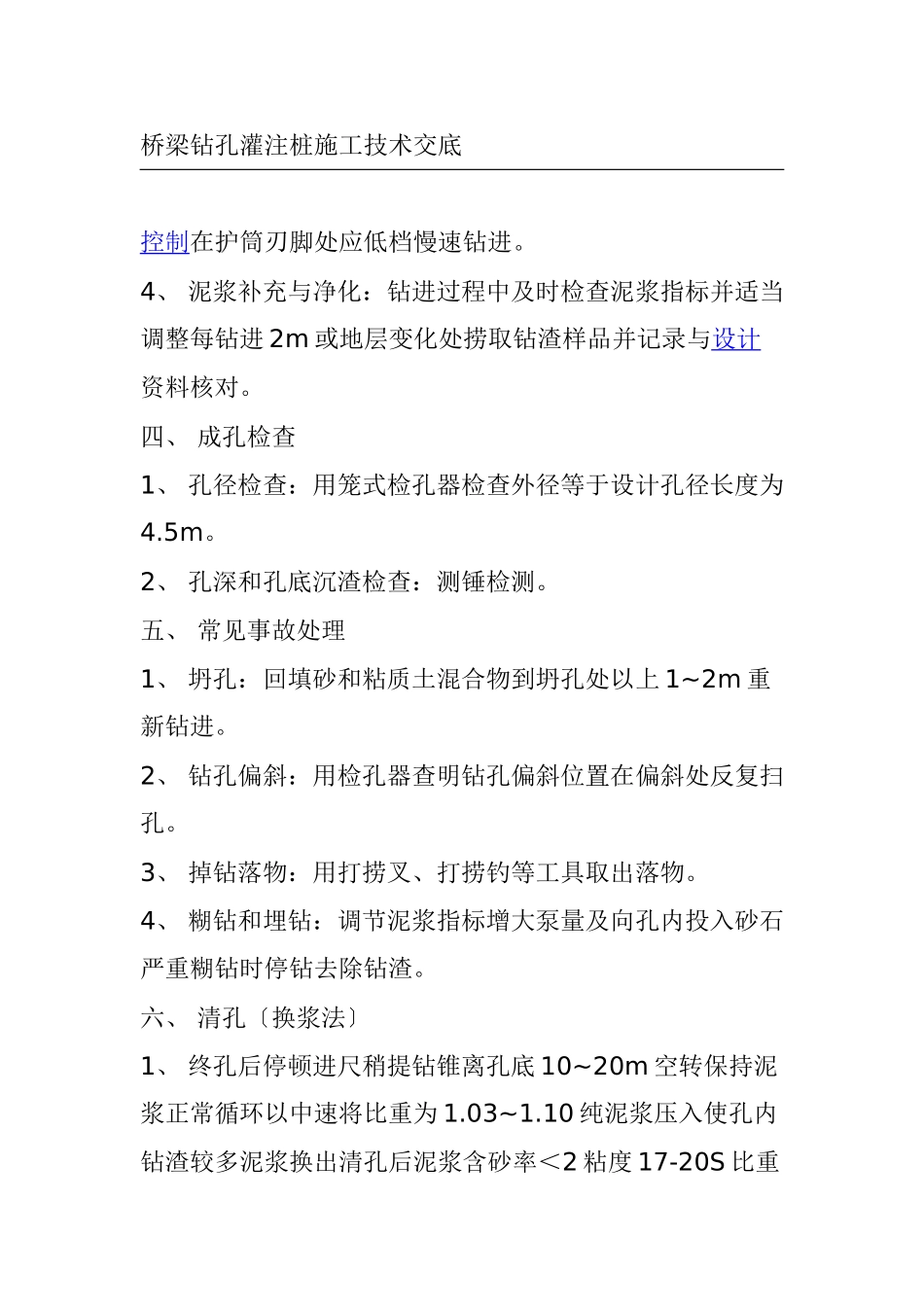

桥梁钻孔灌注桩施工技术交底控制在护筒刃脚处应低档慢速钻进
4、泥浆补充与净化:钻进过程中及时检查泥浆指标并适当调整每钻进2m或地层变化处捞取钻渣样品并记录与设计资料核对
四、成孔检查1、孔径检查:用笼式检孔器检查外径等于设计孔径长度为4
2、孔深和孔底沉渣检查:测锤检测
五、常见事故处理1、坍孔:回填砂和粘质土混合物到坍孔处以上1~2m重新钻进
2、钻孔偏斜:用检孔器查明钻孔偏斜位置在偏斜处反复扫孔
3、掉钻落物:用打捞叉、打捞钓等工具取出落物
4、糊钻和埋钻:调节泥浆指标增大泵量及向孔内投入砂石严重糊钻时停钻去除钻渣

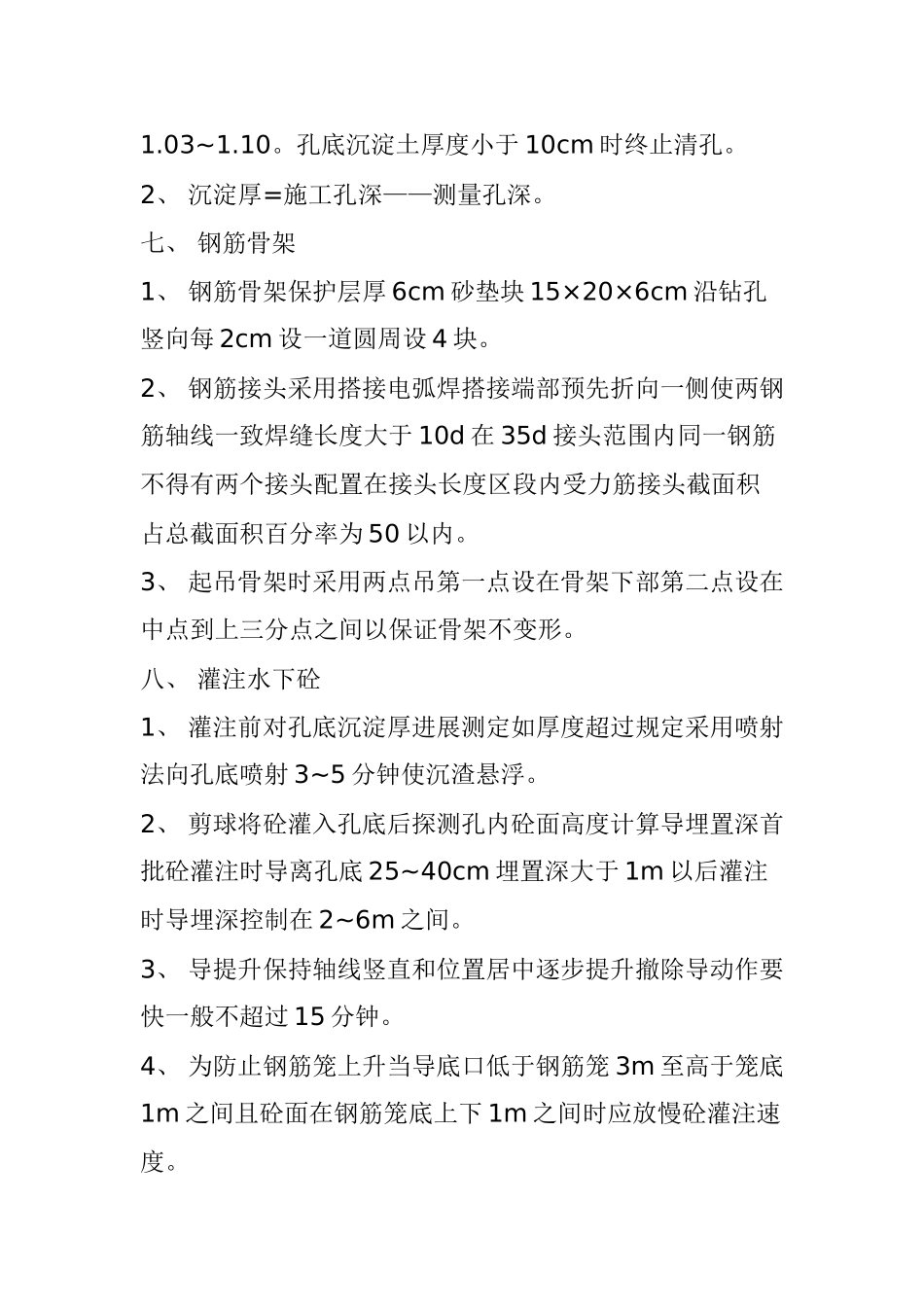

六、清孔〔换浆法〕1、终孔后停顿进尺稍提钻锥离孔底10~20m空转保持泥浆正常循环以中速将比重为1
10纯泥浆压入使孔内钻渣较多泥浆换出清孔后泥浆含砂率<2粘度17-20S比重1
孔底沉淀土厚度小于10cm时终止清孔
2、沉淀厚=施工孔深——测量孔深
七、钢筋骨架1、钢筋骨架保护层厚6cm砂垫块15×20×6cm沿钻孔竖向每2cm设一道圆周设4块
2、钢筋接头采用搭接电弧焊搭接端部预先折向一侧使两钢筋轴线一致焊缝长度大于10d在35d接头范围内同一钢筋不得有两个接头配置在接头长度区段内受力筋接头截面积占总截面积百分率为50以内
3、起吊骨架时采用两点吊第一点设在骨架下部第二点设在中点到上三分点之间以保证骨架不变形
八、灌注水下砼1、灌注前对孔底沉淀厚进展测定如厚度超过规定采用喷射法向孔底喷射3~5分钟使沉渣悬浮
2、剪球将砼灌入孔底后探测孔内砼面高度计算导埋置深首批砼灌注时导离孔底25~40cm埋置深大于1m以后灌注时导埋深控制在2~6m之间
3、导提升保持轴线竖直和位置居中逐步提升撤除导动作要快一般不超过15分钟

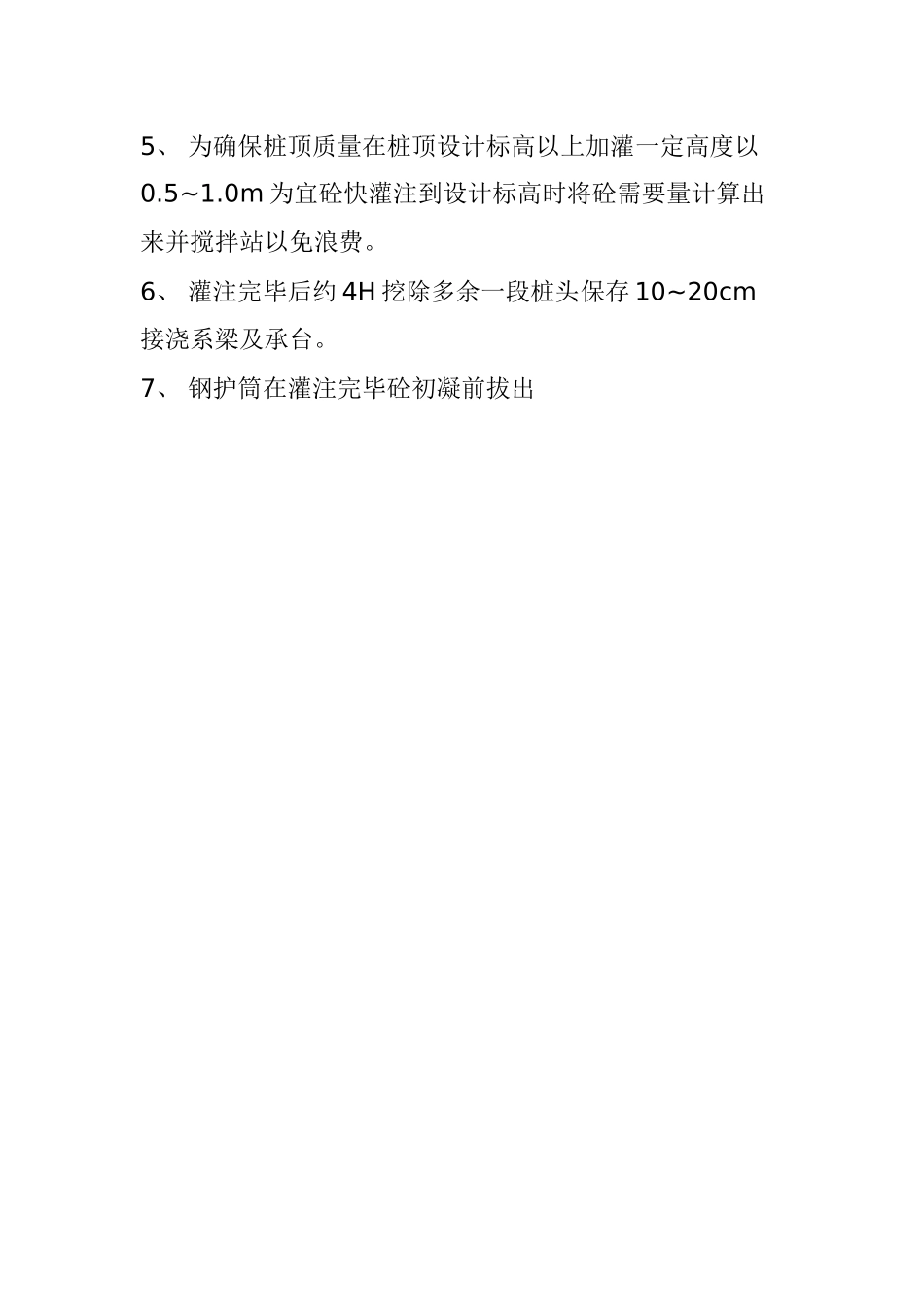

4、为防止钢筋笼上升当导底口低于钢筋笼3m至高于笼底1m之间且砼面在钢筋笼底上下1m之间时应放慢砼灌注速度
