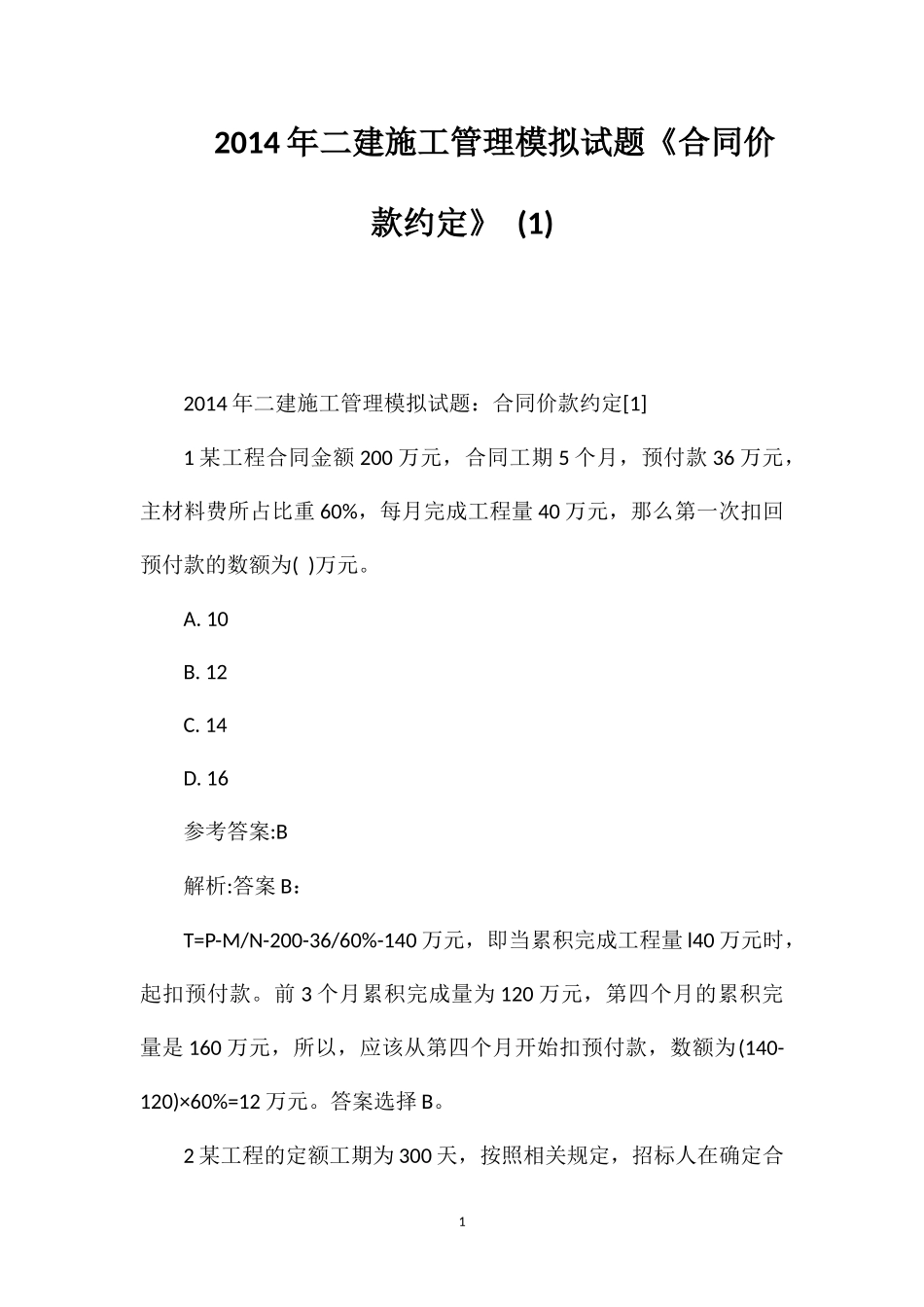

2014年二建施工管理模拟试题《合同价款约定》(1)2014年二建施工管理模拟试题:合同价款约定[1]1某工程合同金额200万元,合同工期5个月,预付款36万元,主材料费所占比重60%,每月完成工程量40万元,那么第一次扣回预付款的数额为()万元
16参考答案:B解析:答案B:T=P-M/N-200-36/60%-140万元,即当累积完成工程量l40万元时,起扣预付款
前3个月累积完成量为120万元,第四个月的累积完量是160万元,所以,应该从第四个月开始扣预付款,数额为(140-120)×60%=12万元

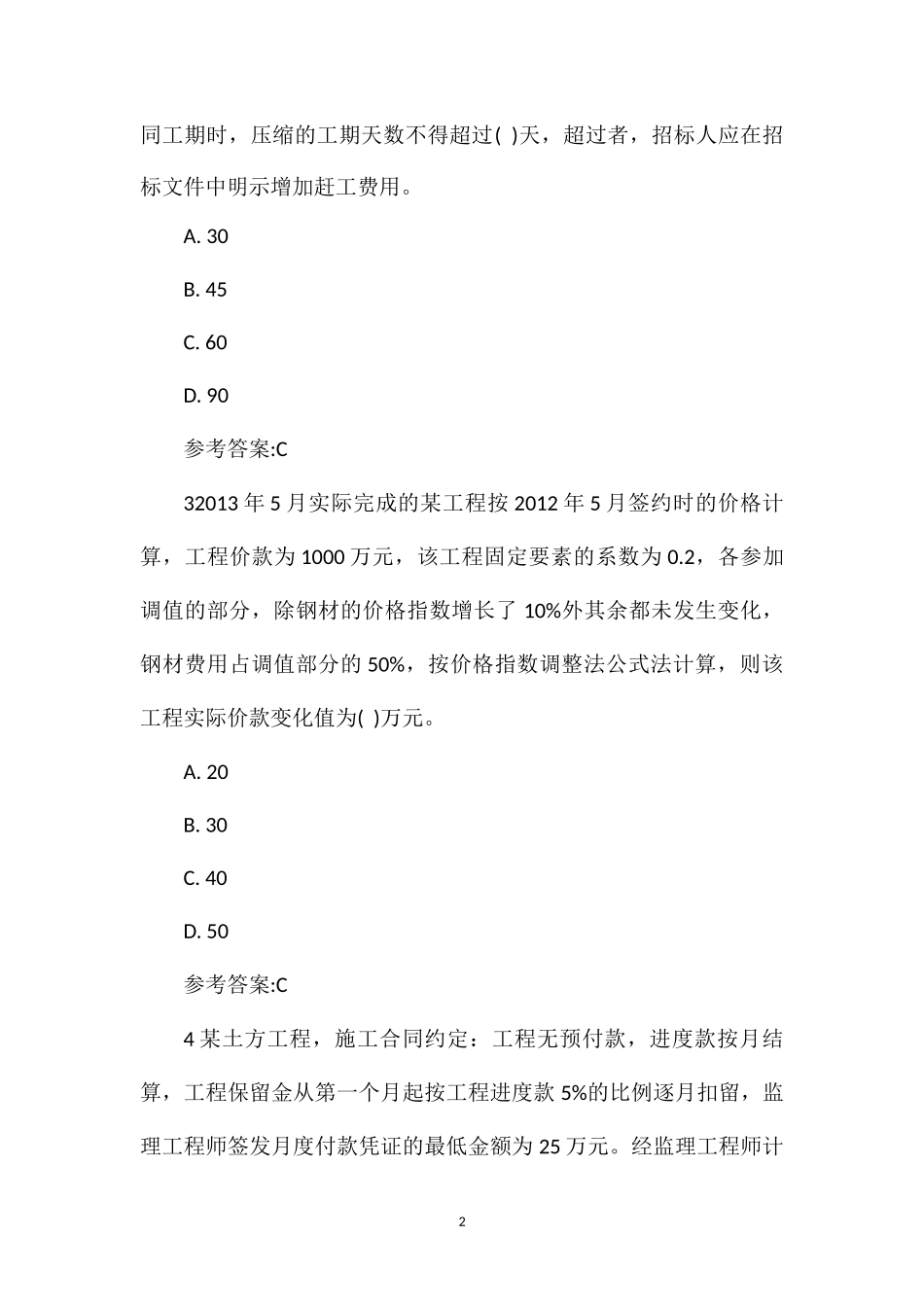

2某工程的定额工期为300天,按照相关规定,招标人在确定合1同工期时,压缩的工期天数不得超过()天,超过者,招标人应在招标文件中明示增加赶工费用
90参考答案:C32013年5月实际完成的某工程按2012年5月签约时的价格计算,工程价款为1000万元,该工程固定要素的系数为0
2,各参加调值的部分,除钢材的价格指数增长了10%外其余都未发生变化,钢材费用占调值部分的50%,按价格指数调整法公式法计算,则该工程实际价款变化值为()万元
50参考答案:C4某土方工程,施工合同约定:工程无预付款,进度款按月结算,工程保留金从第一个月起按工程进度款5%的比例逐月扣留,监理工程师签发月度付款凭证的最低金额为25万元
经监理工程师计2量确认,施工单位第一个月完成工程款23万元,第二个月完成工程款42万元,则第二个月监理工程师签发的实际付款凭证金额为()万元
90余下全文C
75参考答案:D5根据现行合同价款的调整要求,承包人采购材料和工程设备的,应在合同中约定主要材料或工程设备价格变化的范围和幅度,如没有约定,则单价变化超过()时,超过部分应做
