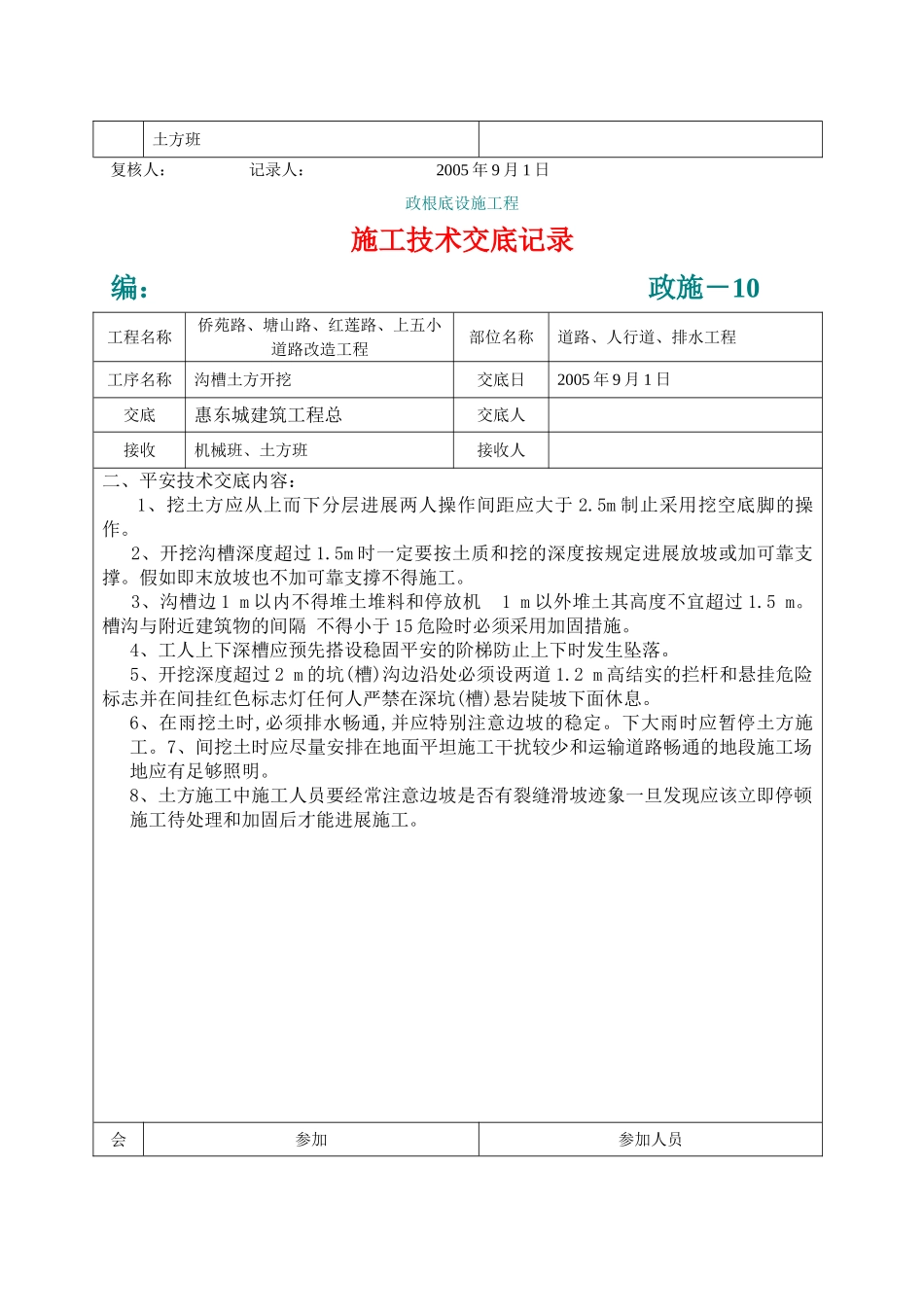

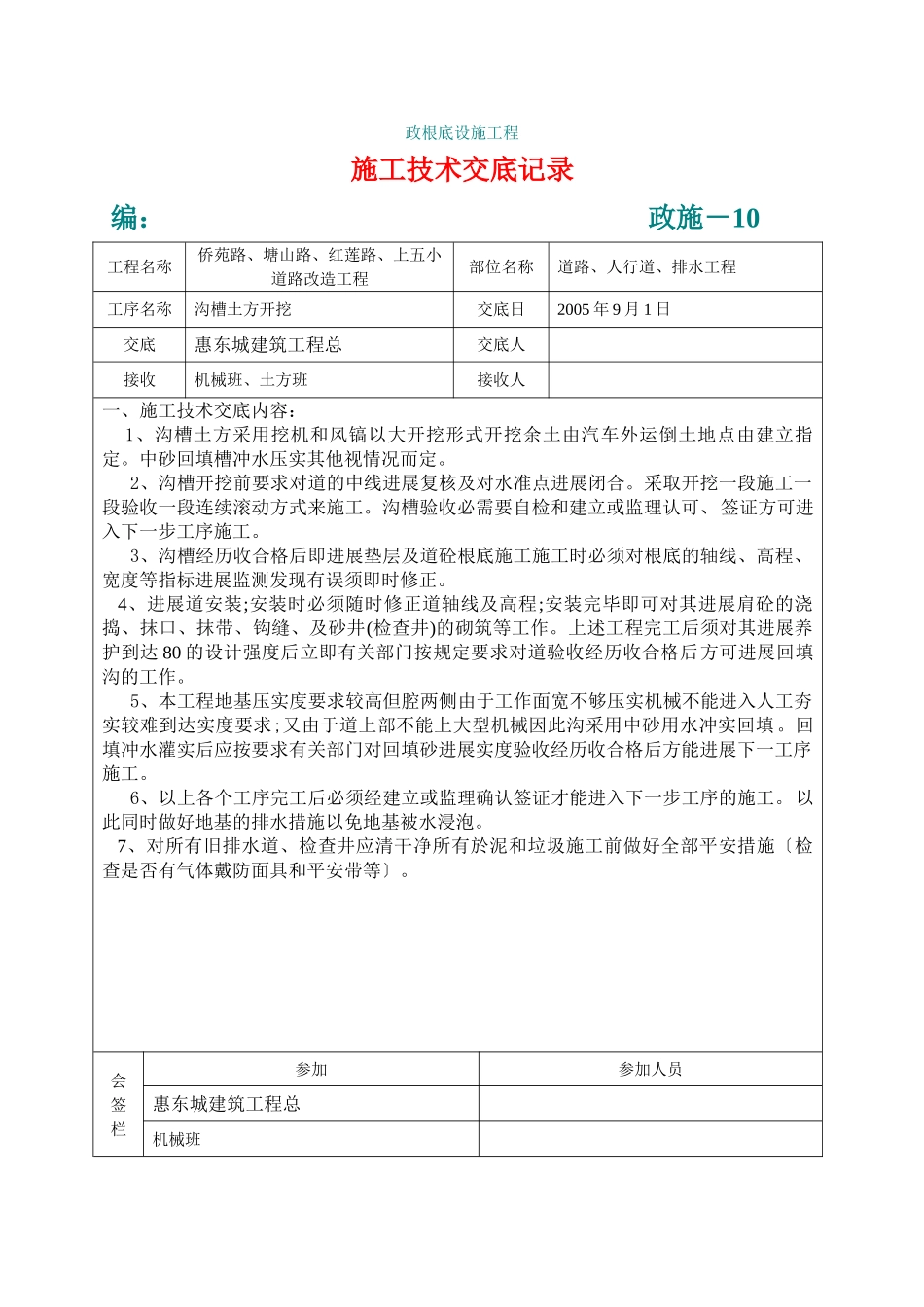

政根底设施工程施工技术交底记录编:政施-10工程名称侨苑路、塘山路、红莲路、上五小道路改造工程部位名称道路、人行道、排水工程工序名称沟槽土方开挖交底日2005年9月1日交底惠东城建筑工程总交底人接收机械班、土方班接收人一、施工技术交底内容:1、沟槽土方采用挖机和风镐以大开挖形式开挖余土由汽车外运倒土地点由建立指定
中砂回填槽冲水压实其他视情况而定
2、沟槽开挖前要求对道的中线进展复核及对水准点进展闭合
采取开挖一段施工一段验收一段连续滚动方式来施工
沟槽验收必需要自检和建立或监理认可、签证方可进入下一步工序施工
3、沟槽经历收合格后即进展垫层及道砼根底施工施工时必须对根底的轴线、高程、宽度等指标进展监测发现有误须即时修正
4、进展道安装;安装时必须随时修正道轴线及高程;安装完毕即可对其进展肩砼的浇捣、抹口、抹带、钩缝、及砂井(检查井)的砌筑等工作
上述工程完工后须对其进展养护到达80的设计强度后立即有关部门按规定要求对道验收经历收合格后方可进展回填沟的工作
5、本工程地基压实度要求较高但腔两侧由于工作面宽不够压实机械不能进入人工夯实较难到达实度要求;又由于道上部不能上大型机械因此沟采用中砂用水冲实回填
回填冲水灌实后应按要求有关部门对回填砂进展实度验收经历收合格后方能进展下一工序施工
6、以上各个工序完工后必须经建立或监理确认签证才能进入下一步工序的施工
以此同时做好地基的排水措施以免地基被水浸泡
7、对所有旧排水道、检查井应清干净所有於泥和垃圾施工前做好全部平安措施〔检查是否有气体戴防面具和平安带等〕
会签栏参加参加人员惠东城建筑工程总机械班土方班复核人:记录人:2005年9月1日政根底设施工程施工技术交底记录编:政施-10工程名称侨苑路、塘山路、红莲路、上五小道路改造工程部位名称道路、人行道、排水工程工序名称沟槽土方开挖交底日2005年9月1日交底惠东城建筑工程总交底人
