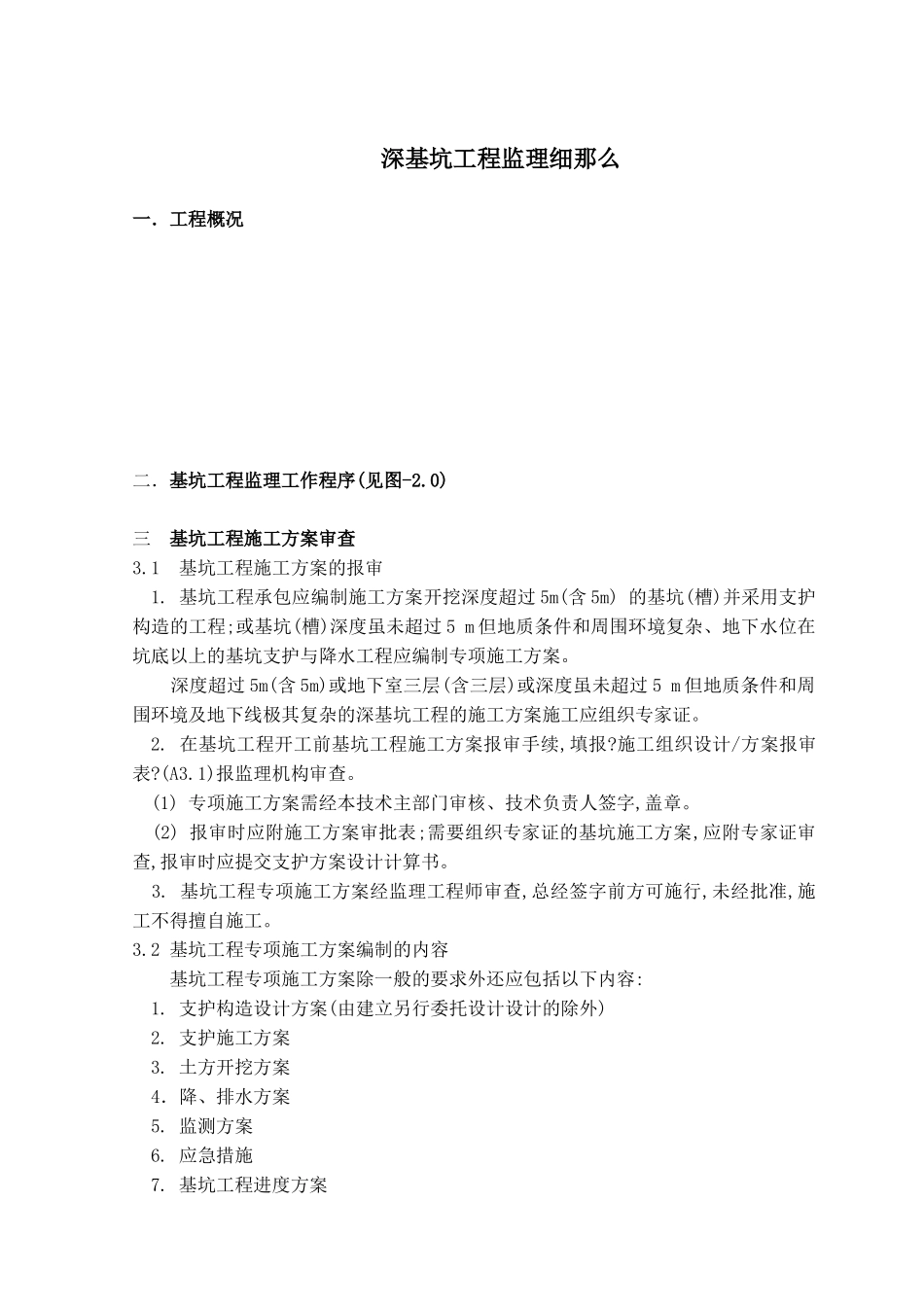

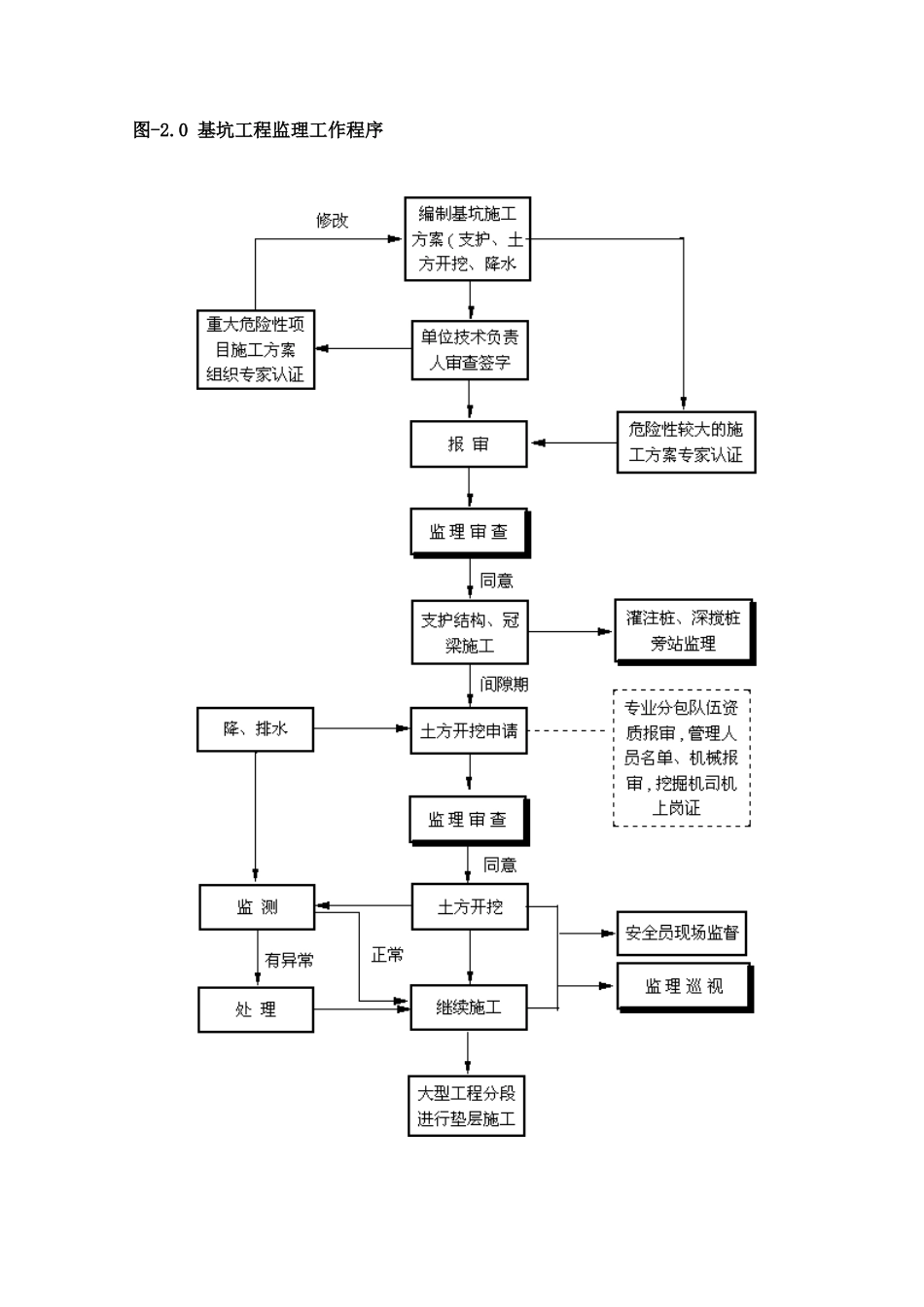

深基坑工程监理细那么一.工程概况二.基坑工程监理工作程序(见图-2.0)三基坑工程施工方案审查3.1基坑工程施工方案的报审1.基坑工程承包应编制施工方案开挖深度超过5m(含5m)的基坑(槽)并采用支护构造的工程;或基坑(槽)深度虽未超过5m但地质条件和周围环境复杂、地下水位在坑底以上的基坑支护与降水工程应编制专项施工方案。深度超过5m(含5m)或地下室三层(含三层)或深度虽未超过5m但地质条件和周围环境及地下线极其复杂的深基坑工程的施工方案施工应组织专家证。2.在基坑工程开工前基坑工程施工方案报审手续,填报?施工组织设计/方案报审表?(A3.1)报监理机构审查。(1)专项施工方案需经本技术主部门审核、技术负责人签字,盖章。(2)报审时应附施工方案审批表;需要组织专家证的基坑施工方案,应附专家证审查,报审时应提交支护方案设计计算书。3.基坑工程专项施工方案经监理工程师审查,总经签字前方可施行,未经批准,施工不得擅自施工。3.2基坑工程专项施工方案编制的内容基坑工程专项施工方案除一般的要求外还应包括以下内容:1.支护构造设计方案(由建立另行委托设计设计的除外)2.支护施工方案3.土方开挖方案4.降、排水方案5.监测方案6.应急措施7.基坑工程进度方案图-2.0基坑工程监理工作程序监理工程师审查时应注意其内容的完好性、协调性。3.3基坑工程施工方案的审查要点3.3.1支护构造方案1.选用的支护构造形式是否合理,施工工艺有无保证,施工可行性如何,有无考虑地质条件、环境条件、施工条件、施工季节的影响。2.支护构造的设计根据、设计参数是否可靠,验算结果能否满足平安度要求。有无考虑塔吊根底对支护构造的不利影响电梯井、集水井等部分加深部位如何处理。3.有无考虑基底以下承压水的影响,有无出现基坑底土体隆起的可能。4.施工机械能否满足设计要求。当采用深搅桩作止水帷幕时,现有桩机搭接长度能否满足;桩机能否穿过或到达设计深度要求等。5.支护构造的平面布置有无考虑排水明沟、集水坑的布置和施工作业面的需要。6.边坡采用放坡时,坡度应满足边坡稳定性和周边环境条件要求。坡面应加以保护,对于基坑面积大、深度较深、施工较长以及雨季施工的基坑工程,坡面应用钢丝网水泥或钢筋网混凝土面保护。7.基坑外设计允许施工荷载。3.3.2.土方开挖方案1.土方开挖前应科学地安排施工顺序,编制详细的挖土进度方案。土方开挖的顺序、必须与支护设计工况相一致,施工进度安排应合理,支护构造(包括压顶梁)的强度应满足设计要求。2.含水率较高时,应提早降低地下水,目前常用的有井点降水、井降水,采用何种降水方式,应根据土质情况与开挖深度确定,必要时可先进展工艺试验。3.大面积软土深基坑工程挖土应分层、分区、分块进展,土方开挖后应尽快进展垫层等后续工序的施工,尽量缩短基坑底的暴露时间。4.边坡坡面应加以保护,一般基坑可用塑料布覆盖,对于基坑面积大、深度较深、施工较长以及雨季施工的基坑工程,坡面应用钢丝网水泥或钢筋网混凝土面保护。5.保护支护构造、工程桩的措施。3.3.3.降、排水方案1.在地下水位较高的基坑工程中,应采取降水措施,为土方开挖提供一个良好的工作条件,同时,也为城道路交通创造一个文明的环境条件。2.当根底底面低于地下水位时,应采取降水或排水措施使地下水位降至设计底面标高以下500mm以满足施工需要。3.地下降水方案应根据土质情况、开挖深度进展设计,系统安装后应进展试运行坑内、外降水时应考虑对周围环境的影响,必要时应采取相应的措施。对于周围环境复杂的深基坑宜采用坑内降水必要时应事先做降水试验以便掌握坑内降水引起坑外地下位变化的规律。4.基坑四周应设置明沟和集水坑排水,对于部分超深部位〔如:电梯井、集水井可采取轻型井点或井降水的进展处理。5.大面积基坑中间可设置盲沟,间距、截面大小应根据排水面积确定。盲沟应与集水井形成排水系统,并在施工方案中画出平面布置图。6.对排水或降水困难的淤泥质地基中宜铺砂石垫层,以便于疏、排水。7.坡顶、坡底应设置排水系统防止外来水入侵;外部排水系统应通畅,不得渗漏,以免影响边坡构造。8.对于无桩基或虽有桩基但不能满足抗浮要求的工程尚应考虑施工和使用间的抗浮问题。3.3.4.监测与应急措施1....
