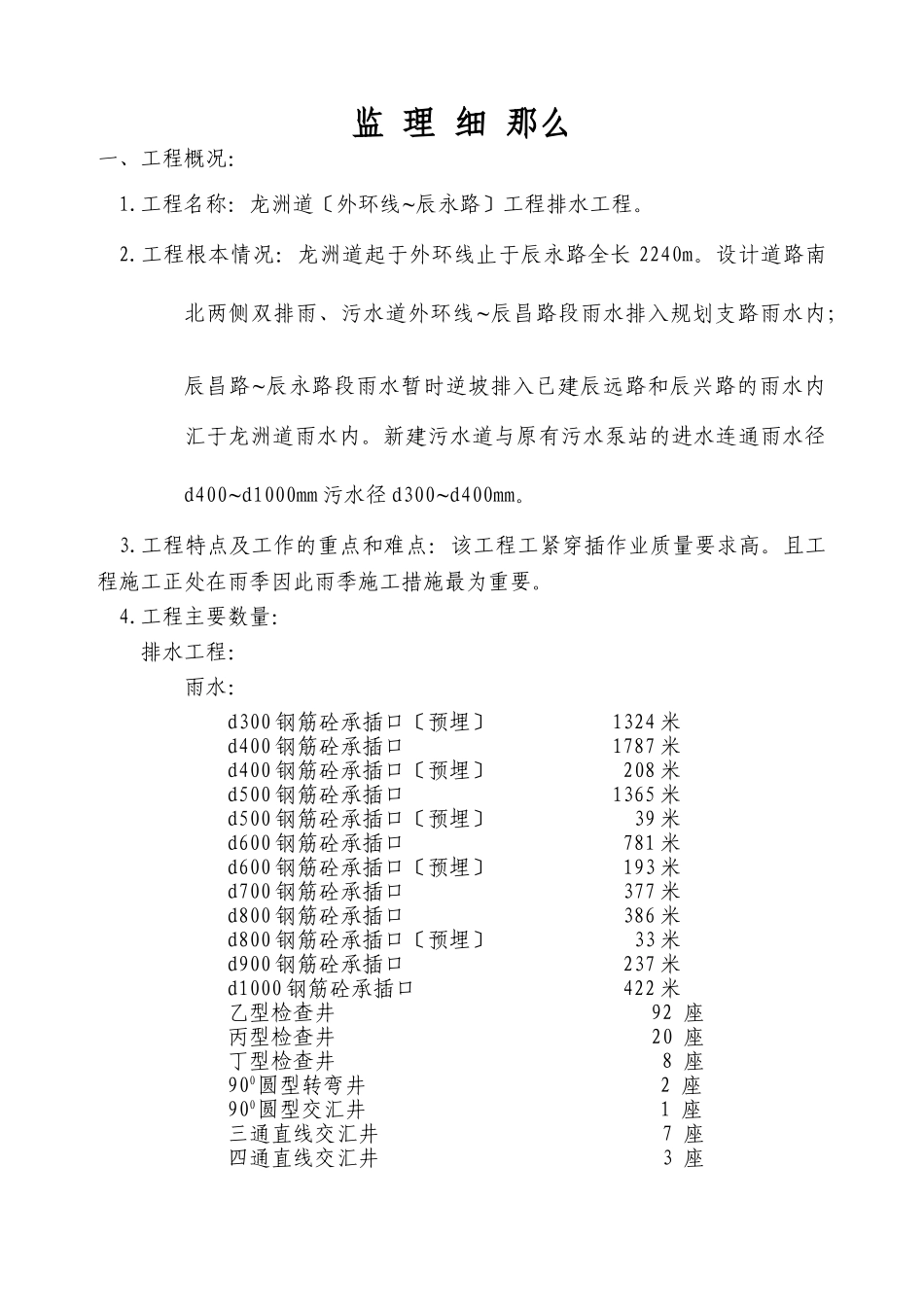

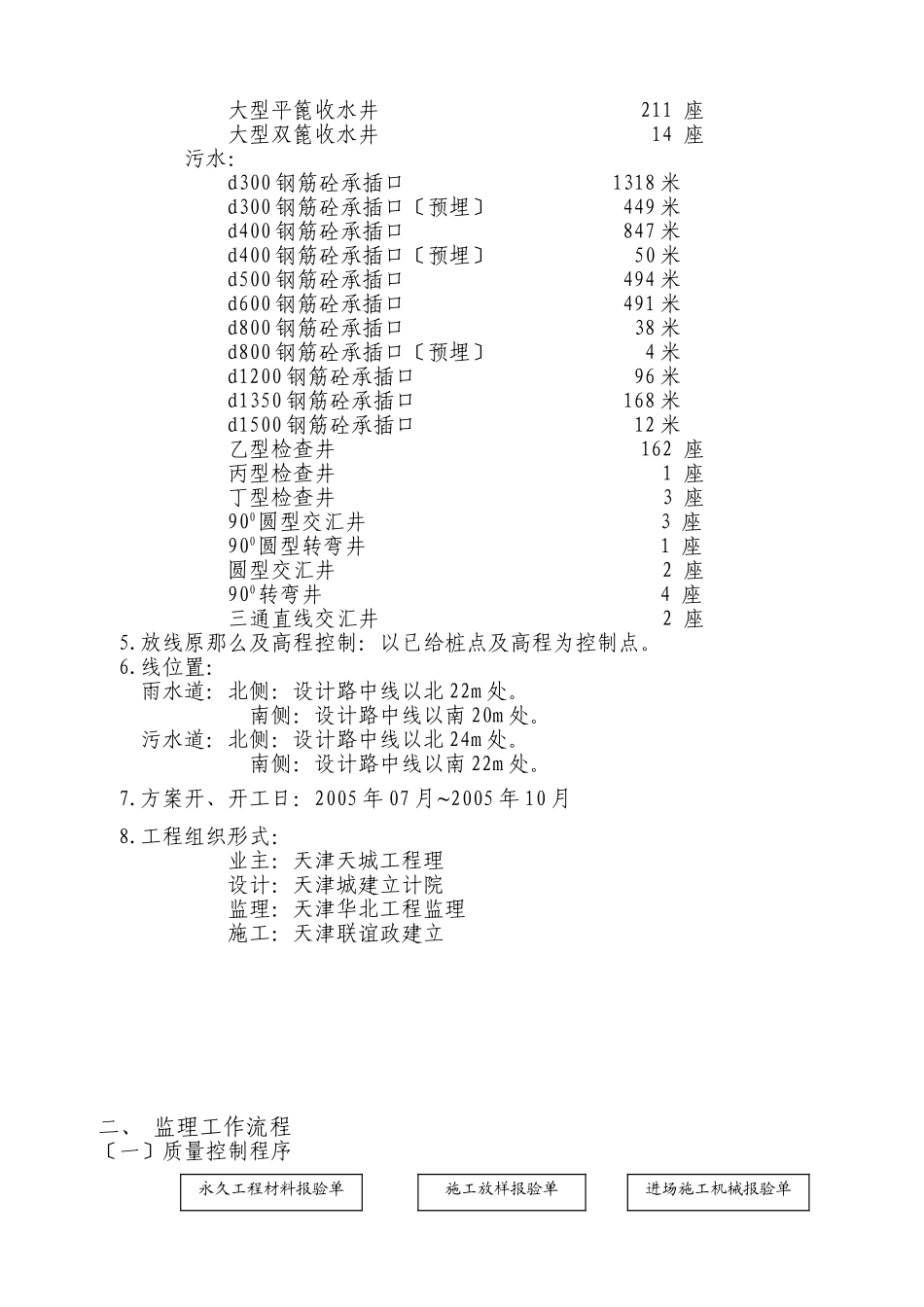

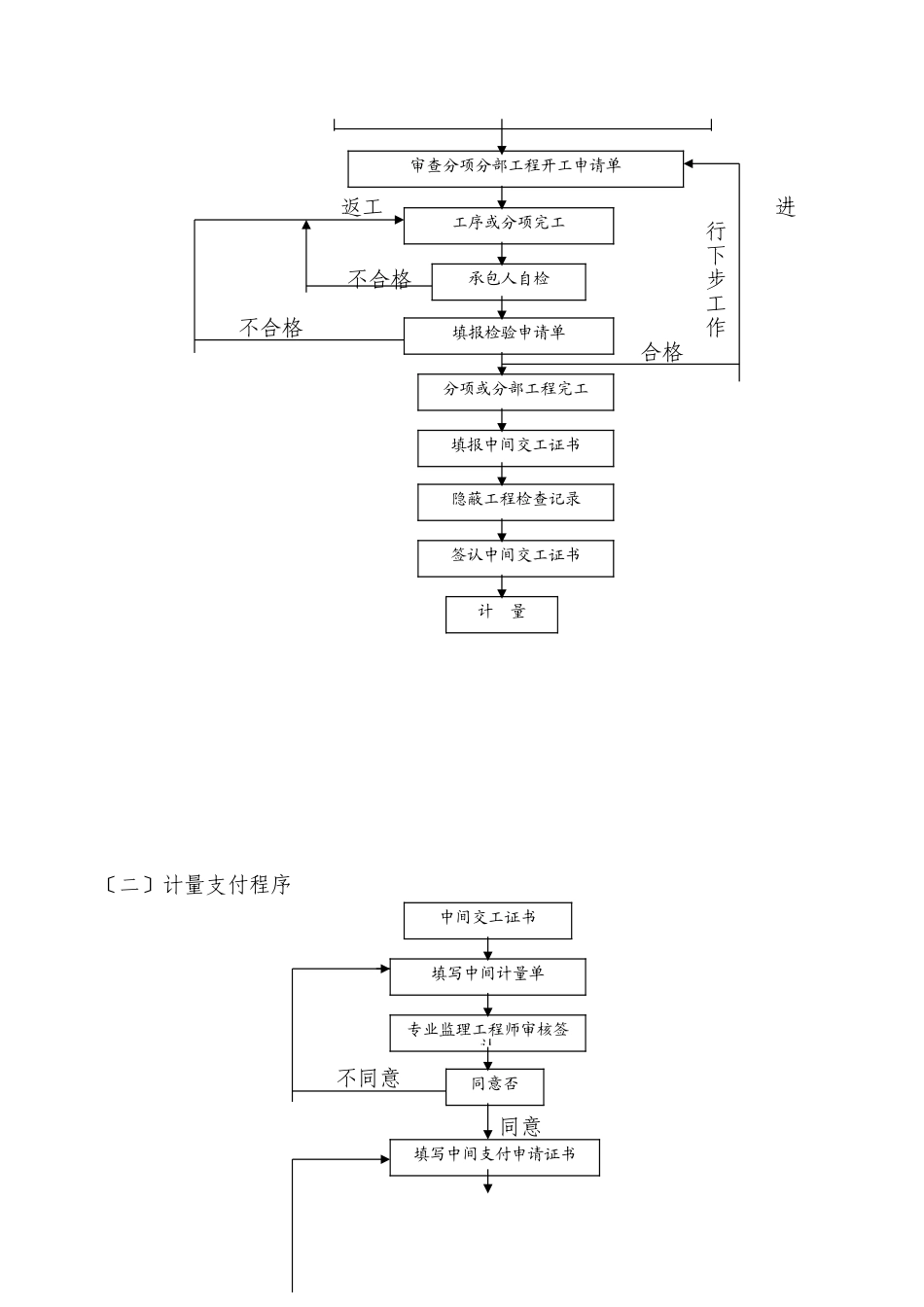

监理细那么一、工程概况:1.工程名称:龙洲道〔外环线~辰永路〕工程排水工程。2.工程根本情况:龙洲道起于外环线止于辰永路全长2240m。设计道路南北两侧双排雨、污水道外环线~辰昌路段雨水排入规划支路雨水内;辰昌路~辰永路段雨水暂时逆坡排入已建辰远路和辰兴路的雨水内汇于龙洲道雨水内。新建污水道与原有污水泵站的进水连通雨水径d400~d1000mm污水径d300~d400mm。3.工程特点及工作的重点和难点:该工程工紧穿插作业质量要求高。且工程施工正处在雨季因此雨季施工措施最为重要。4.工程主要数量:排水工程:雨水:d300钢筋砼承插口〔预埋〕1324米d400钢筋砼承插口1787米d400钢筋砼承插口〔预埋〕208米d500钢筋砼承插口1365米d500钢筋砼承插口〔预埋〕39米d600钢筋砼承插口781米d600钢筋砼承插口〔预埋〕193米d700钢筋砼承插口377米d800钢筋砼承插口386米d800钢筋砼承插口〔预埋〕33米d900钢筋砼承插口237米d1000钢筋砼承插口422米乙型检查井92座丙型检查井20座丁型检查井8座900圆型转弯井2座900圆型交汇井1座三通直线交汇井7座四通直线交汇井3座大型平篦收水井211座大型双篦收水井14座污水:d300钢筋砼承插口1318米d300钢筋砼承插口〔预埋〕449米d400钢筋砼承插口847米d400钢筋砼承插口〔预埋〕50米d500钢筋砼承插口494米d600钢筋砼承插口491米d800钢筋砼承插口38米d800钢筋砼承插口〔预埋〕4米d1200钢筋砼承插口96米d1350钢筋砼承插口168米d1500钢筋砼承插口12米乙型检查井162座丙型检查井1座丁型检查井3座900圆型交汇井3座900圆型转弯井1座圆型交汇井2座900转弯井4座三通直线交汇井2座5.放线原那么及高程控制:以已给桩点及高程为控制点。6.线位置:雨水道:北侧:设计路中线以北22m处。南侧:设计路中线以南20m处。污水道:北侧:设计路中线以北24m处。南侧:设计路中线以南22m处。7.方案开、开工日:2005年07月~2005年10月8.工程组织形式:业主:天津天城工程理设计:天津城建立计院监理:天津华北工程监理施工:天津联谊政建立二、监理工作流程〔一〕质量控制程序永久工程材料报验单施工放样报验单进场施工机械报验单返工进行下不合格步工不合格作合格〔二〕计量支付程序不同意同意审查分项分部工程开工申请单工序或分项完工承包人自检填报检验申请单分项或分部工程完工填报中间交工证书隐蔽工程检查记录签认中间交工证书计量中间交工证书填写中间计量单专业监理工程师审核签认同意否填写中间支付申请证书不同意同意〔三〕进度控制程序否是是是否否否〔四〕质量理程序?施工阶段工程质量控制工作流程图?①否同意驻地监理工程师审核签字工程经理部审核签字同意否业主向承包人支付公布开工承包商提交施工进度方案按批准的进度审批分项、分部工程开工申请审批调整、单项工程进度方案监视检查单项工程施工进度正常否是否关键工作是否承包商原因调整、单项工程进度方案是否关键工作修改总体进度方案开工准备〔承包〕提交工程开工报审表〔承包〕审查开工〔监理〕批准开工申请〔监理〕分项分部工程施工〔承包〕附有:施工组织设计施工人员到场情况施工设备到场情况材料到场情况⑦②否③④是否是否是否⑦⑥是否检验批完成后自检〔承包〕自检合格?整改〔承包〕填报?报验申请表?〔承包〕检查检验批质量现场检查、试验室检验〔监理〕检查合格?整改签署?报验申请表?〔监理〕本分项分部工程是否全部完成转入下一个分项分部工程施工本分项分部工程完成填写?检验申请表?〔承包〕审查分项分部工程质量现场检查质量核查〔监理〕审查合格?整改〔承包〕签署?报验申请表?予以确认验收〔监理〕本工程的各分项分部工程是否均完成?是否否是是三、监理工作控制要点及目的值(一)监理工作控制要点1、明挖工程(1)开槽时注意开槽深度支槽开槽时深度达1.5米立即支撑;开槽时槽底严禁扰动尽量保持原状土。如超挖时超挖局部回填石料严禁回填素土。〔2〕承插口采用砂石根底的厚度要满足要求槽底排水畅通无积水图纸均匀假设有不符合设计要求情况应做相应处理。〔3〕当沟槽成型后不能长时间的亮槽应抓紧铺设道在此之前要保证材的完好性和胶圈的闭性。道完毕之后要对其闭性进展检验。〔4〕严格检...
