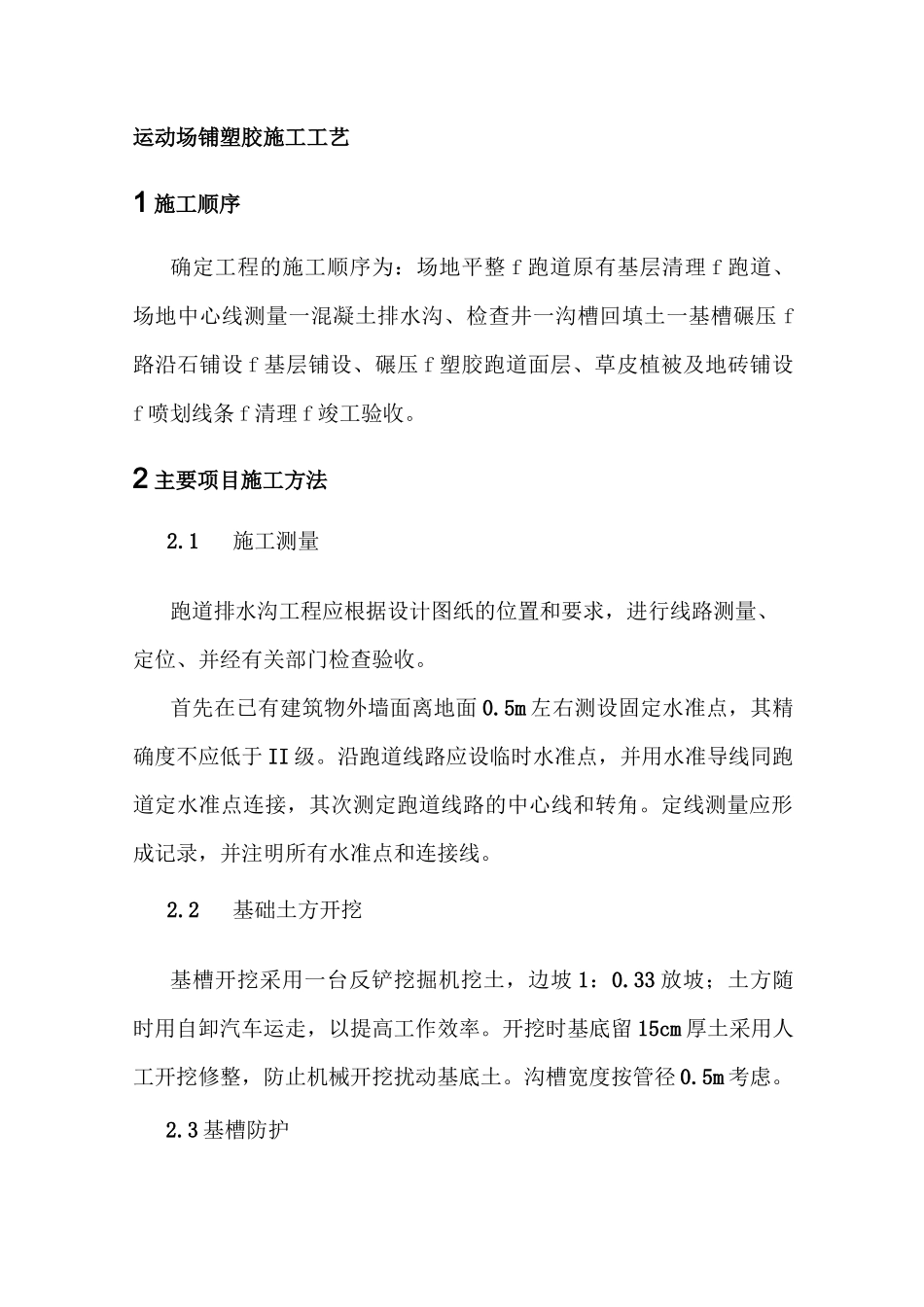

运动场铺塑胶施工工艺1施工顺序确定工程的施工顺序为:场地平整f跑道原有基层清理f跑道、场地中心线测量一混凝土排水沟、检查井一沟槽回填土一基槽碾压f路沿石铺设f基层铺设、碾压f塑胶跑道面层、草皮植被及地砖铺设f喷划线条f清理f竣工验收
2主要项目施工方法2
1施工测量跑道排水沟工程应根据设计图纸的位置和要求,进行线路测量、定位、并经有关部门检查验收
首先在已有建筑物外墙面离地面0
5m左右测设固定水准点,其精确度不应低于II级
沿跑道线路应设临时水准点,并用水准导线同跑道定水准点连接,其次测定跑道线路的中心线和转角
定线测量应形成记录,并注明所有水准点和连接线
2基础土方开挖基槽开挖采用一台反铲挖掘机挖土,边坡1:0
33放坡;土方随时用自卸汽车运走,以提高工作效率
开挖时基底留15cm厚土采用人工开挖修整,防止机械开挖扰动基底土
沟槽宽度按管径0

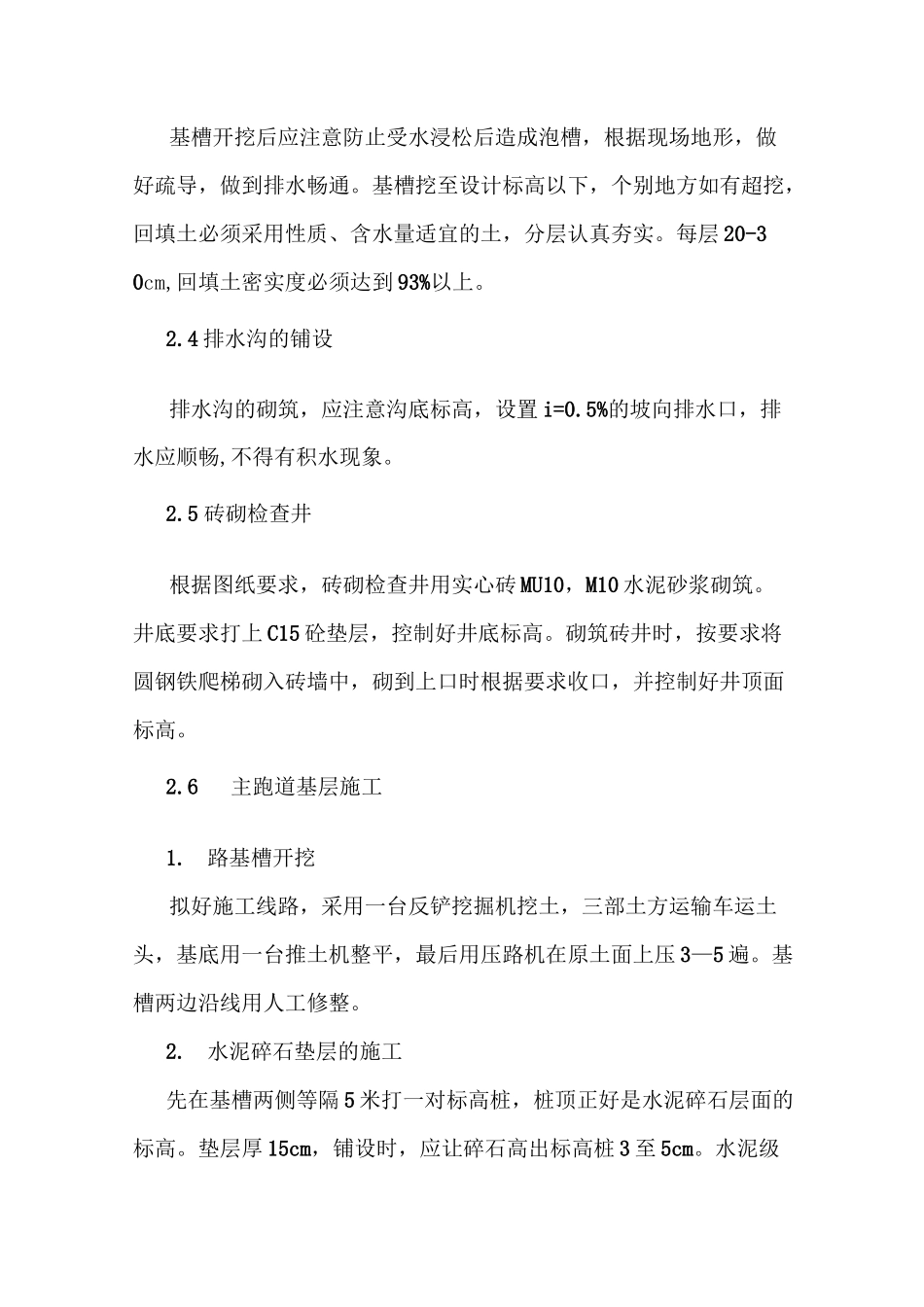

3基槽防护基槽开挖后应注意防止受水浸松后造成泡槽,根据现场地形,做好疏导,做到排水畅通
基槽挖至设计标高以下,个别地方如有超挖,回填土必须采用性质、含水量适宜的土,分层认真夯实
每层20-30cm,回填土密实度必须达到93%以上
4排水沟的铺设排水沟的砌筑,应注意沟底标高,设置i=0
5%的坡向排水口,排水应顺畅,不得有积水现象
5砖砌检查井根据图纸要求,砖砌检查井用实心砖MU10,M10水泥砂浆砌筑
井底要求打上C15砼垫层,控制好井底标高
砌筑砖井时,按要求将圆钢铁爬梯砌入砖墙中,砌到上口时根据要求收口,并控制好井顶面标高
6主跑道基层施工1
路基槽开挖拟好施工线路,采用一台反铲挖掘机挖土,三部土方运输车运土头,基底用一台推土机整平,最后用压路机在原土面上压3—5遍
基槽两边沿线用人工修整
水泥碎石垫层的施工先在基槽两侧等隔5米打一对标高桩,桩顶正好是水泥碎石层面的标高

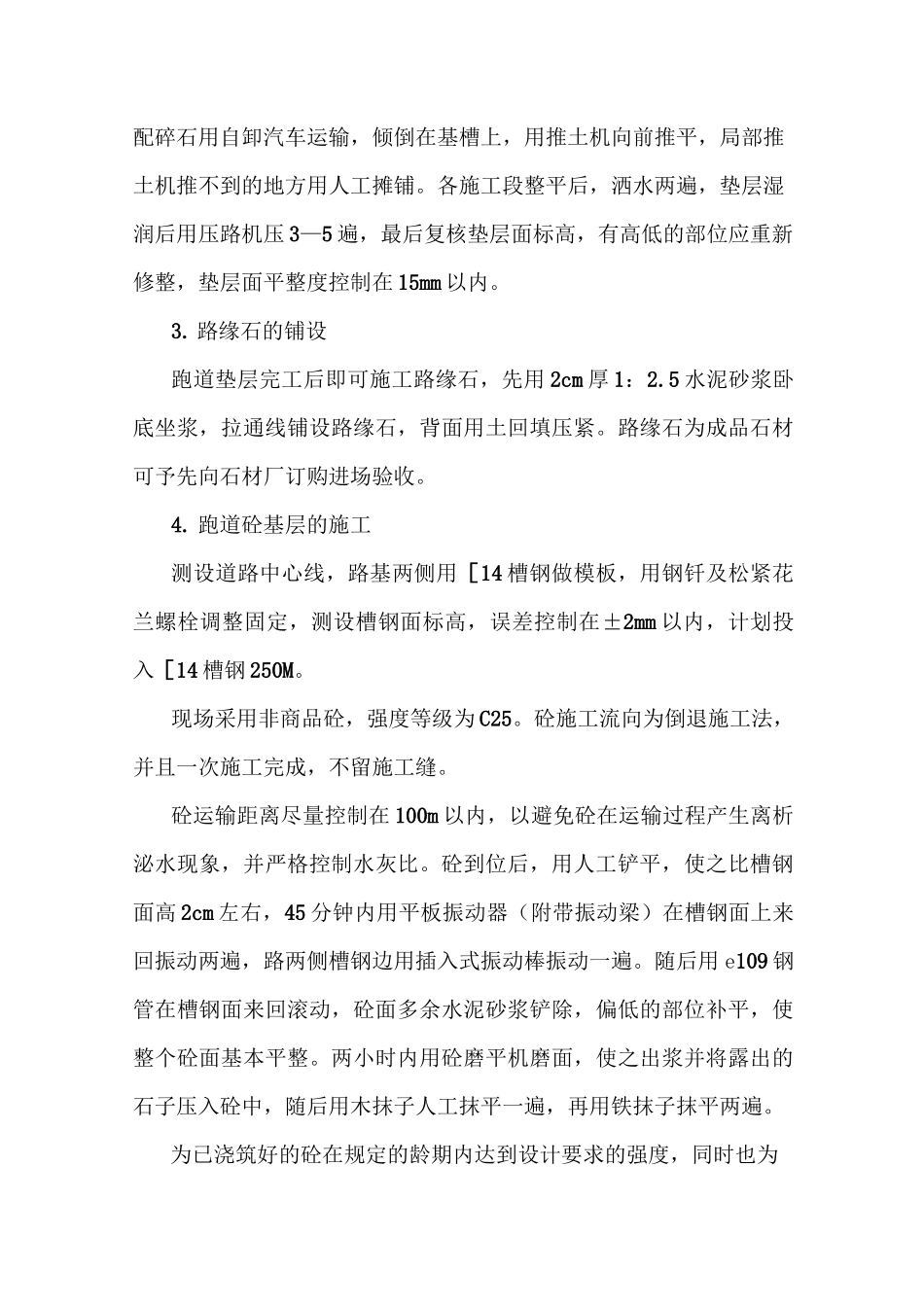

垫层厚15cm,铺设时
