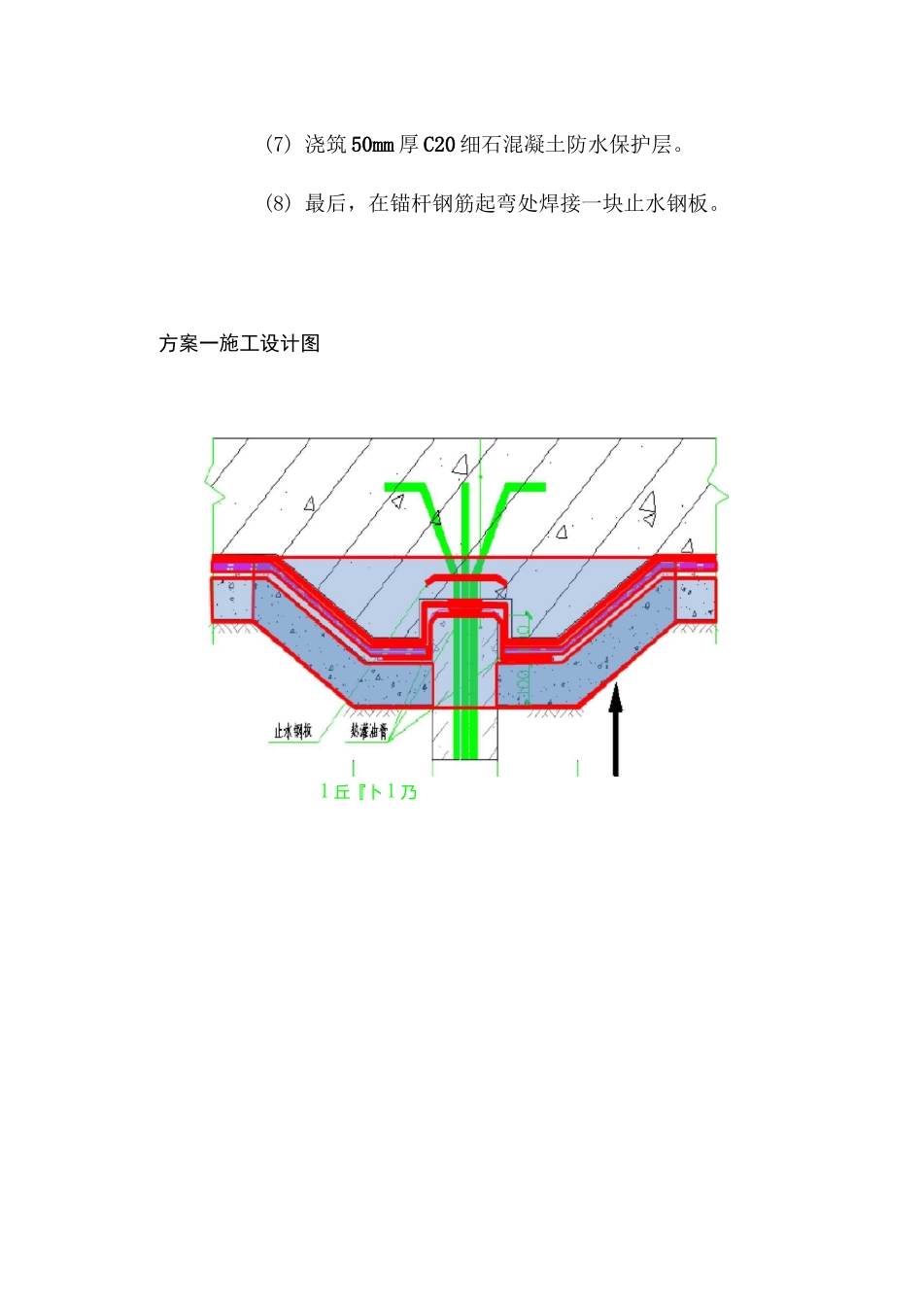

地下底板锚杆防水处理施工方案北京华泰龙城防腐工程有限公司2016年08月06日.编制依据和原则:地下工程防水技术规范GB50108-2008地下防水工程质量验收规范GB50208-2011遵循“防、排、截、堵相结合,刚柔相济,因地制宜,综合治理”的原则,具本做法还得根剧现场情况描杆情况而定二.防水设计方案方案一(采用刚性防水,在节点处焊接止水钢板防水)具体方法:具体方法:(1)浇筑垫层前派专人用铁锹和铁铲等工具将桩头清理出约200mm高,在桩头处形成500mmX500mm凹槽。(2)然后底板大面和凹槽一起浇筑100mm厚C15混凝土垫层。(3)将凹槽内和桩头表面杂物以及锚杆钢筋上污染物清理干净。4)沿凹槽底和桩头表面涂刷1.5mm厚聚氨酯涂膜防水层。(5)大面铺贴3+3mm厚2层SBSII型改性沥青防水卷材,注意和桩头边缘聚氨酯防水层热熔搭接密实压紧。(6)桩头锚杆钢筋露头处紧密缠绕止水条并采用热灌油膏密封。(7)浇筑50mm厚C20细石混凝土防水保护层。(8)最后,在锚杆钢筋起弯处焊接一块止水钢板。方案一施工设计图1丘『卜1乃垫层垫层与锚杆节点清II铺贴2层3mm厚青防水卷材桩露头处壇疑止水祭并采用油書嵌縫防水附层虹焊接止蛹板方棊一施工流程图方案二(采用柔性防水,在节点处加止水条和油膏嵌缝防水):具体方法:(1)浇筑100mm厚C15混凝土垫层,并在抗浮锚杆节点处用普通页岩砖进行围挡,形成凹槽,围挡直径为450mm。(2)取出普通页岩砖,清理凹槽内砂石土,并清理出100mm抗浮锚杆桩头。(3)用C15微膨胀混凝土将桩头周围灌实,混凝土刚好埋过桩头,并将桩头收光。然后用25mm厚掺3%防水剂水泥砂浆将凹槽四周找平。最终形成一个下口直径为300mm,上口直径为400mm,高100mm的杯型槽。粧头清理‘形成凹槽(4)混凝土与砂浆凝固且表面干燥后,将节点处锚杆上的杂物及基层清理干净,然后在杯型槽内及上口外100mm范围内涂刷1.5mm厚聚氨酯防水涂料。(5)再将BW遇水膨胀止水条紧密地缠绕于抗浮锚杆上,缠绕高度大于50mm,然后立即将建筑防水沥青嵌缝油膏灌注于锚杆钢筋之间的缝内,并将锚杆钢筋包裹住。(6)立即采用C15微膨胀混凝土对杯型槽进行封闭。(7)杯型槽上口收光与基层清理后,以锚杆为中心,在直径600mm范围内涂刷1.5mm厚聚氨酯防水涂料。(8)基层清理,涂刷冷底子油,然后铺粘4mm厚SBSII型改性沥青防水卷材附加层。紧接着大面铺粘SBSII型改性沥青防水卷材。(9)最后,浇筑50mm厚C20细石混凝土防水保护层,浇筑混凝土时,勿损坏防水卷材。/;./■卫-1001D0mmKl5®400/./,//4®15mn基层清I!基层清IT刷冷鷹子清II凹槽内砂石土「井清II岀清11輸节点处及sir防水ftp晨铺贴防水卷一材一浇筑鲤层”抗浮锚Wk水耕灌注液态油膏案粧头四周用碇灌实”用水泥砂浪抹平凹槽四周匚形輛型槽方案三(采用柔性防水,在节点处浇筑混凝土台加止水条防水):具体方法:(1)基础垫层浇筑100mm厚C10混凝土。(2)然后派专人在每个锚杆钢筋处再用C35混凝土浇筑高100mm,半径为100mm的混凝土墩台。(3)接着沿垫层和混凝土台表面涂刷一道水泥基渗透结晶型防水涂料。(4)再清理基层,必须将突出基层表面的异物,起砂和砂浆疙瘩等铲除,用高压空气将尘土杂物等清扫干净。最后刷上冷底子油。(5)铺贴4mm厚SBSII型改性沥青防水卷材附加层,卷材表面热熔后,施工人员应立即滚铺卷材。滚铺时应排除卷材下面的空气,使之平展并粘贴牢固。卷材按100mm进行互相搭接,满足防水规范要求。特别注意的是,铺贴锚杆处防水卷材时,应将卷材剪一直线豁口,并在锚杆四周剪出小三角豁口进行热熔铺贴,关键是要把接头沿锚杆钢筋上翻约20mm。紧接着大面铺SBSII型改性沥青防水卷材。(6)在卷材上翻接头处紧密缠绕上止水条,缠绕高度大于50mm并采用热灌油膏进行密封。(7)最后,浇筑50mm厚C20细石混凝土防水保护层,浇筑混凝土时,勿损坏防水卷材。旗EW十图:400mmO方案三施工流腥图:派专人觀腕土台n噩基层”1刷凄底子油r[防水ftpI层161rr洞kSi刷水灌潮晶型貝j缠案止水案并HifiMS方案四(采用柔性防水,在节点处加止水条和油膏嵌缝防水):1、锚杆钢筋基础垫层以上浮土及泥浆用钢刷清理干净。2、在锚杆周围250mm范围之内刷三遍水泥渗透结晶型防水涂料,锚杆钢筋上上翻50mm...
