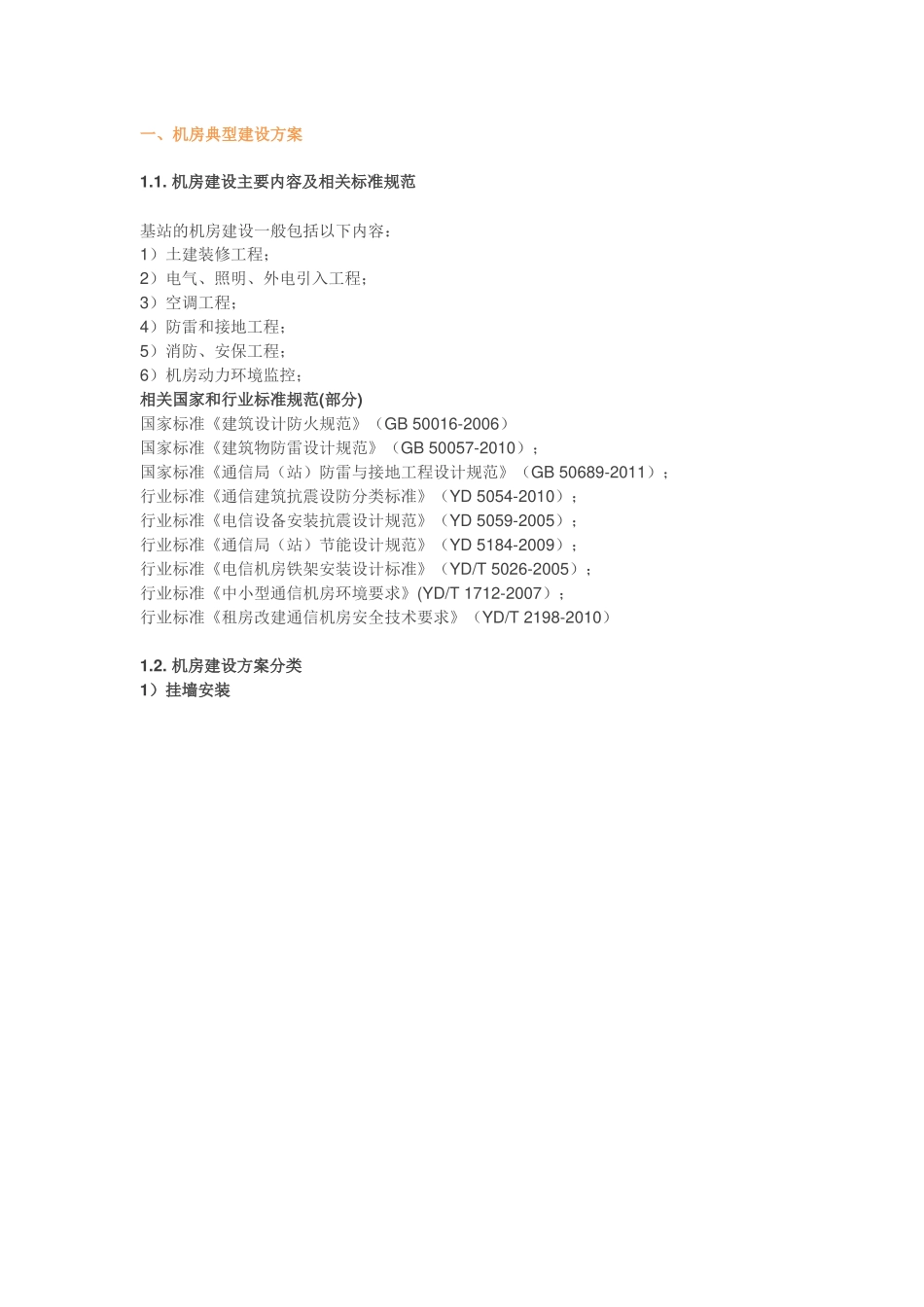

一、机房典型建设方案1
机房建设主要内容及相关标准规范基站的机房建设一般包括以下内容:1)土建装修工程;2)电气、照明、外电引入工程;3)空调工程;4)防雷和接地工程;5)消防、安保工程;6)机房动力环境监控;相关国家和行业标准规范(部分)国家标准《建筑设计防火规范》(GB50016-2006)国家标准《建筑物防雷设计规范》(GB50057-2010);国家标准《通信局(站)防雷与接地工程设计规范》(GB50689-2011);行业标准《通信建筑抗震设防分类标准》(YD5054-2010);行业标准《电信设备安装抗震设计规范》(YD5059-2005);行业标准《通信局(站)节能设计规范》(YD5184-2009);行业标准《电信机房铁架安装设计标准》(YD/T5026-2005);行业标准《中小型通信机房环境要求》(YD/T1712-2007);行业标准《租房改建通信机房安全技术要求》(YD/T2198-2010)1

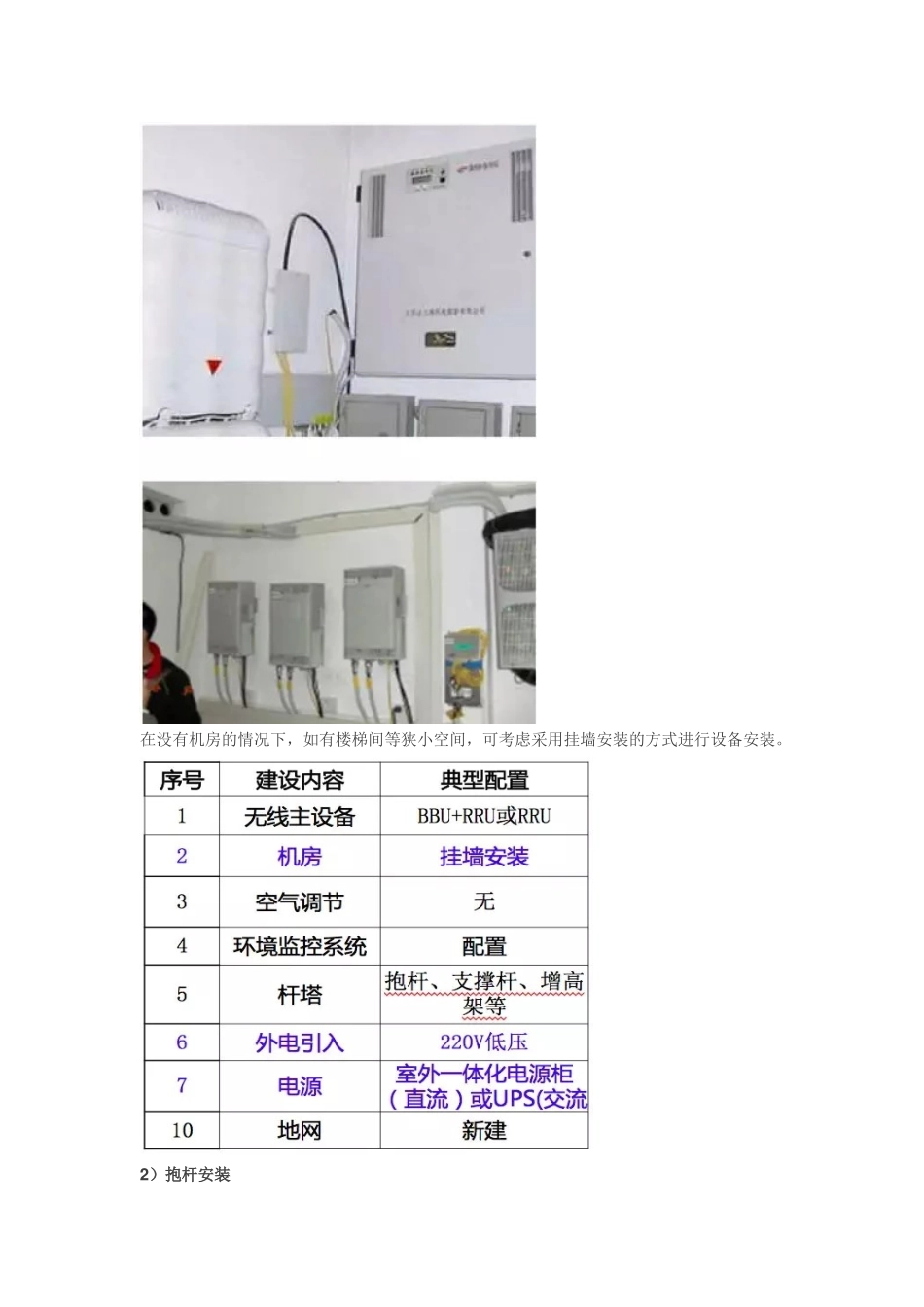

机房建设方案分类1)挂墙安装在没有机房的情况下,如有楼梯间等狭小空间,可考虑采用挂墙安装的方式进行设备安装

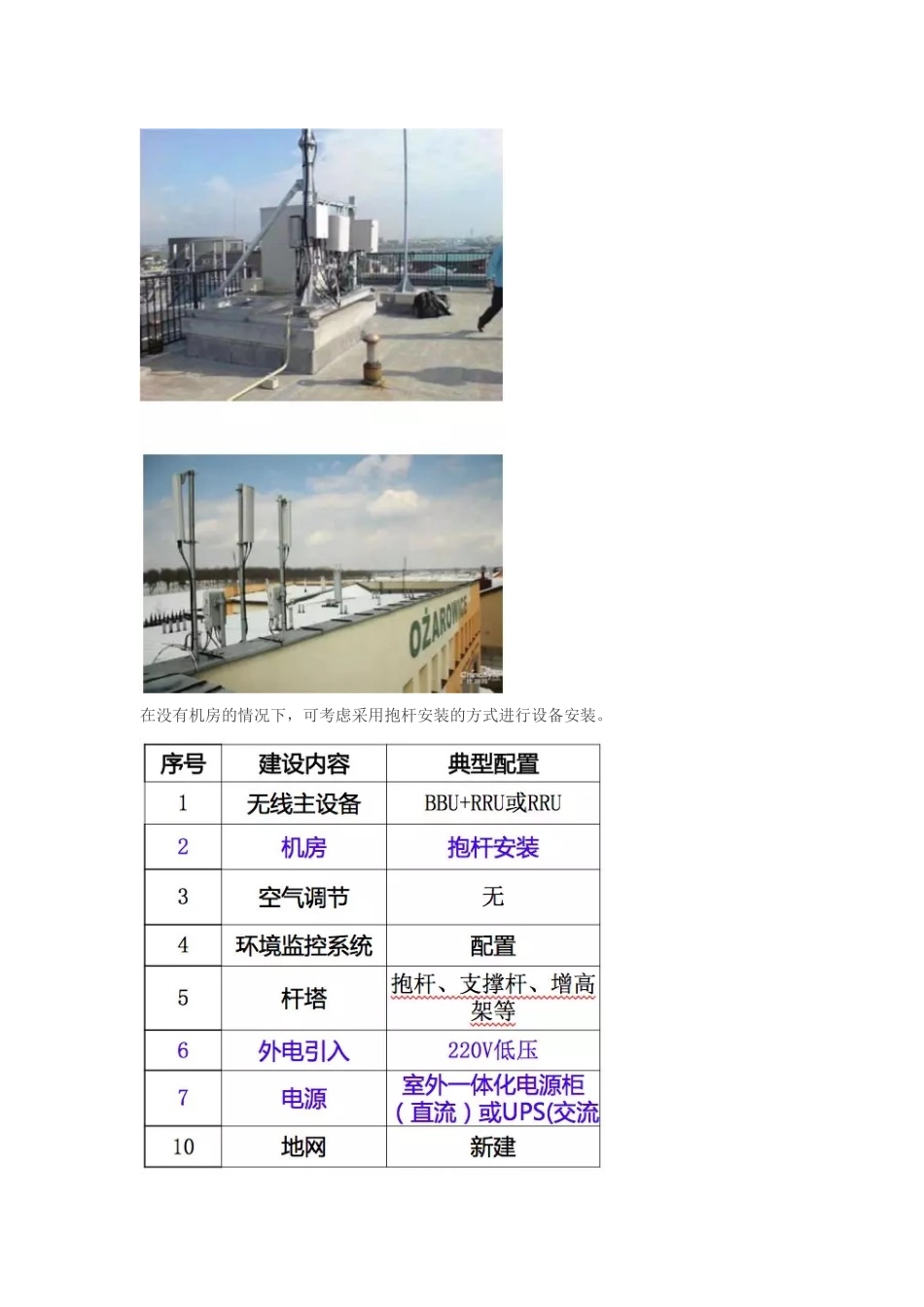

2)抱杆安装在没有机房的情况下,可考虑采用抱杆安装的方式进行设备安装
3)一体化机柜一体化机柜内可安装蓄电池、DC模块、BBU、RRU、传输设备等,占地面积小,扩容灵活
4)铁笼/笼架铁笼这种安装方式一般在农村使用较多,所以需要考虑防盗等因素
其典型配置如下:5)租赁机房租赁机房这种情况下,可根据租赁机房的面积、布局、承重情况进行设备的合理摆放,其典型配置如下所示:6)土建机房新建土建机房这种情况下,机房内的设备、布局等和租赁机房类似,但是在杆塔和外电引入上会存在较大的差异:7)集成仓集成仓也叫一体化机房,根据其材质、外观、结构等可细分为很多种,使用灵活
(1)集成仓在楼顶使用时基本同租赁机房;(2)集成仓在地面使用时基本同土建机房
