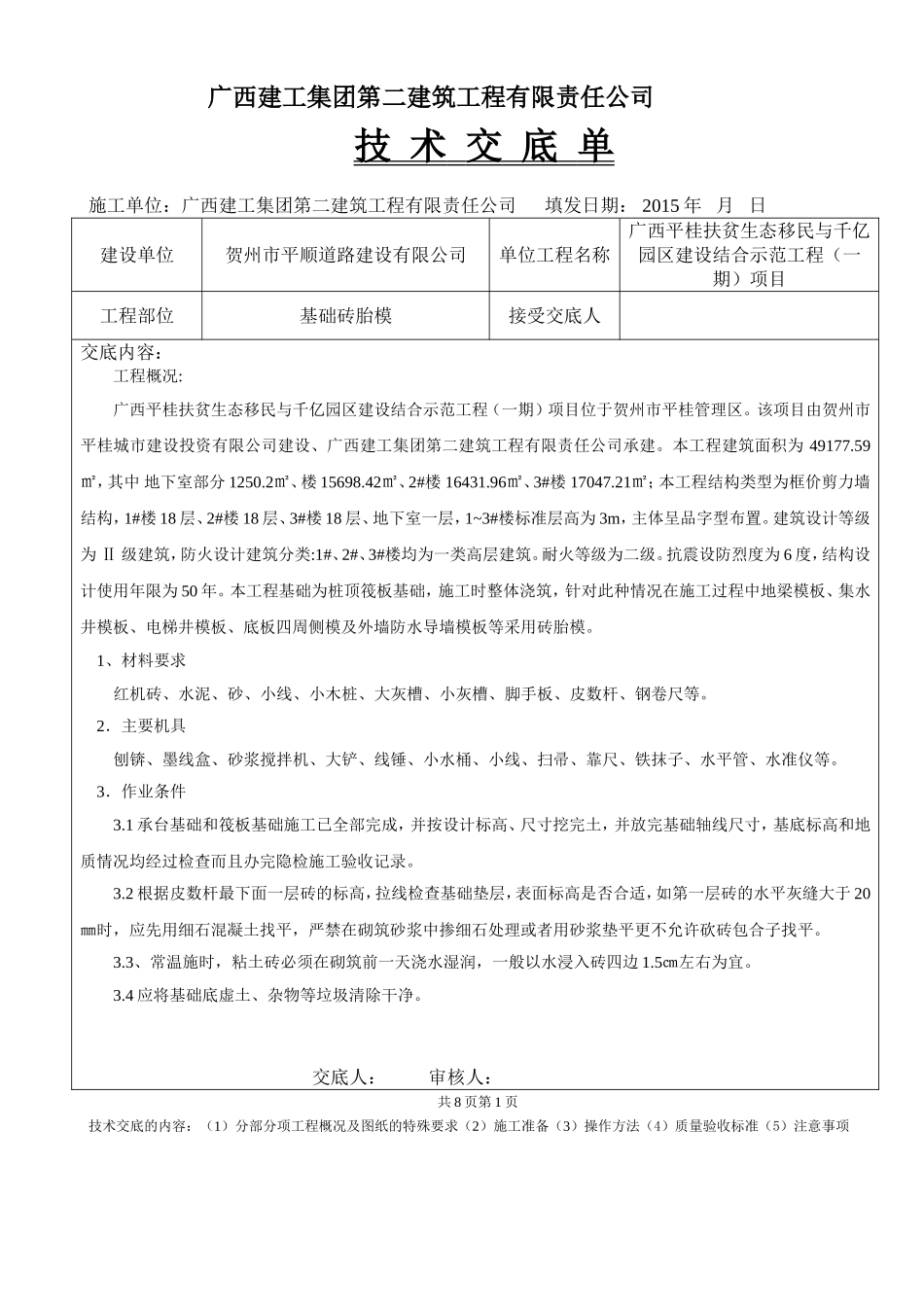

广西建工集团第二建筑工程有限责任公司技术交底单施工单位:广西建工集团第二建筑工程有限责任公司填发日期:2015年月日建设单位贺州市平顺道路建设有限公司单位工程名称广西平桂扶贫生态移民与千亿园区建设结合示范工程(一期)项目工程部位基础砖胎模接受交底人交底内容:工程概况:广西平桂扶贫生态移民与千亿园区建设结合示范工程(一期)项目位于贺州市平桂管理区
该项目由贺州市平桂城市建设投资有限公司建设、广西建工集团第二建筑工程有限责任公司承建
本工程建筑面积为49177
59㎡,其中地下室部分1250
2㎡、楼15698
42㎡、2#楼16431
96㎡、3#楼17047
21㎡;本工程结构类型为框价剪力墙结构,1#楼18层、2#楼18层、3#楼18层、地下室一层,1~3#楼标准层高为3m,主体呈品字型布置
建筑设计等级为Ⅱ级建筑,防火设计建筑分类:1#、2#、3#楼均为一类高层建筑
耐火等级为二级
抗震设防烈度为6度,结构设计使用年限为50年
本工程基础为桩顶筏板基础,施工时整体浇筑,针对此种情况在施工过程中地梁模板、集水井模板、电梯井模板、底板四周侧模及外墙防水导墙模板等采用砖胎模
1、材料要求红机砖、水泥、砂、小线、小木桩、大灰槽、小灰槽、脚手板、皮数杆、钢卷尺等
2.主要机具刨锛、墨线盒、砂浆搅拌机、大铲、线锤、小水桶、小线、扫帚、靠尺、铁抹子、水平管、水准仪等
3.作业条件3
1承台基础和筏板基础施工已全部完成,并按设计标高、尺寸挖完土,并放完基础轴线尺寸,基底标高和地质情况均经过检查而且办完隐检施工验收记录
2根据皮数杆最下面一层砖的标高,拉线检查基础垫层,表面标高是否合适,如第一层砖的水平灰缝大于20㎜时,应先用细石混凝土找平,严禁在砌筑砂浆中掺细石处理或者用砂浆垫平更不允许砍砖包合子找平
3、常温施时,粘土砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边1
