联锁块数量为厚约厚、工程概况:、本工程为集装箱码头一期(段)工程(重箱堆场),其中堆场工程设计做法如下单位::项目工程做法重箱堆场厚联锁块厚砂垫层厚贫砼厚水泥稳定碎石基层厚联锁块厚砂垫层厚贫砼厚水泥稳定碎石基层厚联锁块厚砂垫层厚水泥稳定碎石厚石灰粉煤灰碎石基层空箱堆场厚联锁块厚砂垫层厚水泥稳定碎石厚石灰粉煤灰碎石基层、主要工程量:水泥稳定碎石:重箱:厚约;厚约空箱:厚约石灰粉煤灰碎石垫层:重箱:厚约;空箱:厚约,;贫砼基层厚约;联锁块生产f联锁块运输f铺砌联锁块二、主要工序及其施工方法、堆场施工工艺流程原土地基整平碾压水泥稳定碎石基层施工贫砼基层施工铺设砂垫层、主要工序及其施工方法
水泥稳定碎石基层施工施工工艺流程基层验收f备料(水泥、碎石)f水泥稳定碎石拌合f运输f摊铺f碾压f养生f检测验收施工准备()、首先对底基层进行检验,底基层表面必须平整、坚实、具有规定坡度
复核控制桩高程
()、水稳摊铺前底基层清扫干净,并适量洒水保持湿润
()、搅拌厂办设备使用前应先调试所用厂拌设备、各计量系统,使所拌混合物含水量、骨料级配、水泥含量均符合配比要求,使机器运转正常,拌和机出料量与所用摊铺生产能力一致起来

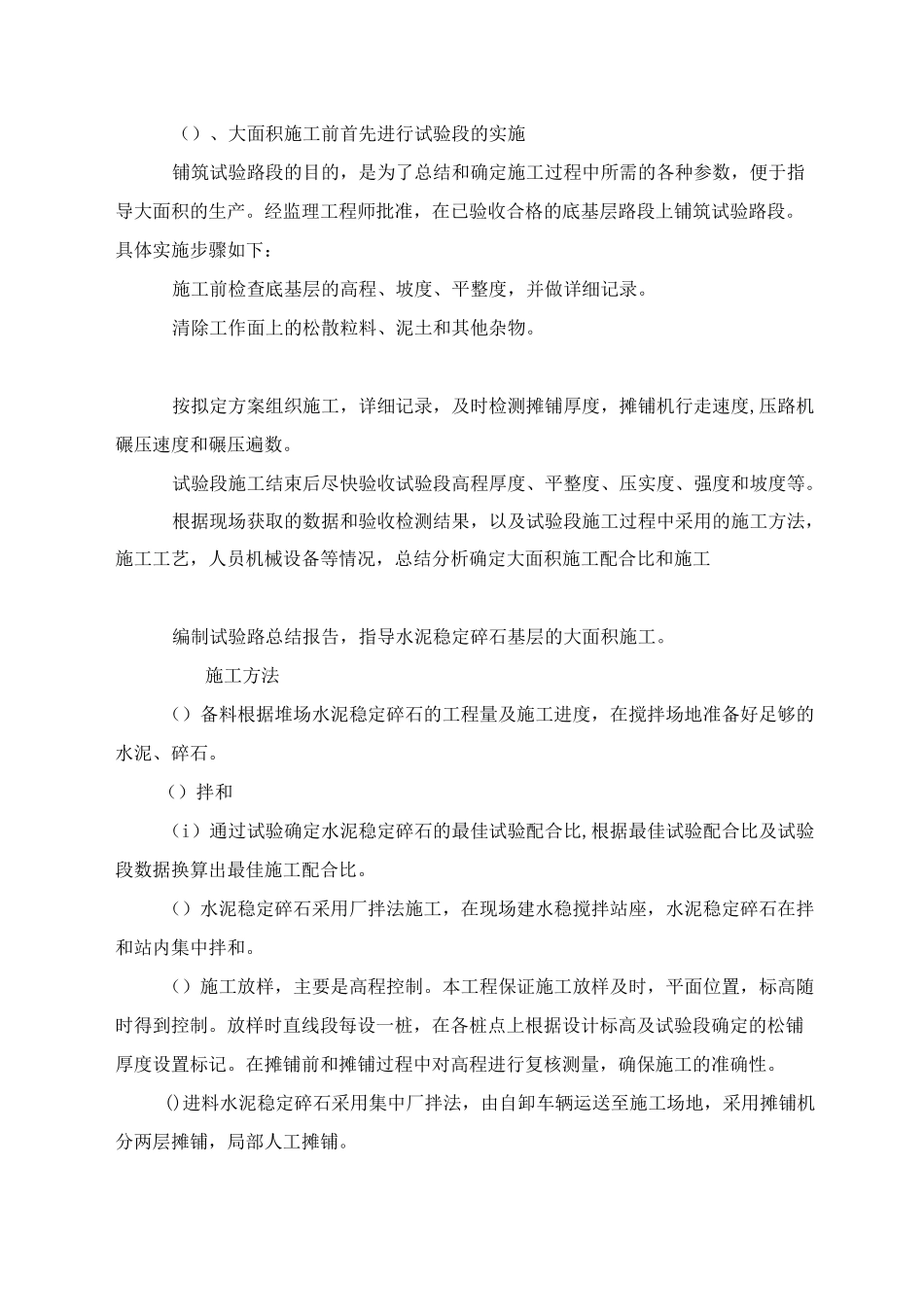

()、大面积施工前首先进行试验段的实施铺筑试验路段的目的,是为了总结和确定施工过程中所需的各种参数,便于指导大面积的生产
经监理工程师批准,在已验收合格的底基层路段上铺筑试验路段
具体实施步骤如下:施工前检查底基层的高程、坡度、平整度,并做详细记录
清除工作面上的松散粒料、泥土和其他杂物
按拟定方案组织施工,详细记录,及时检测摊铺厚度,摊铺机行走速度,压路机碾压速度和碾压遍数
试验段施工结束后尽快验收试验段高程厚度、平整度、压实度、强度和坡度等
根据现场获取的数据和验收检测结果,以及试验段施工过程中采用的施工方法,施工工艺,人员机械设备等情况,总结分析确定大面积施工配合比和施工编
