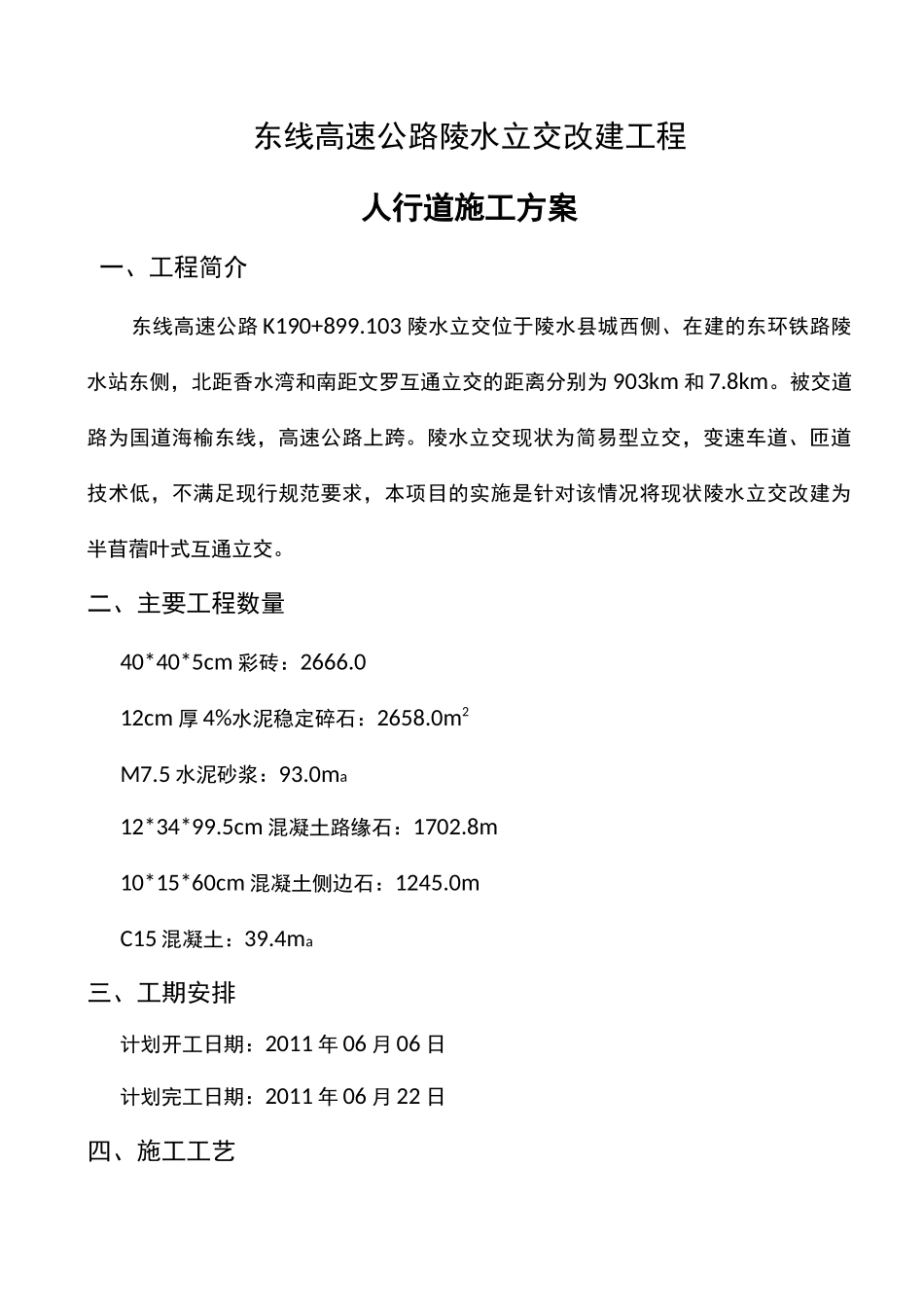

东线高速公路陵水立交改建工程人行道施工方案一、工程简介东线高速公路K190+899
103陵水立交位于陵水县城西侧、在建的东环铁路陵水站东侧,北距香水湾和南距文罗互通立交的距离分别为903km和7
被交道路为国道海榆东线,高速公路上跨
陵水立交现状为简易型立交,变速车道、匝道技术低,不满足现行规范要求,本项目的实施是针对该情况将现状陵水立交改建为半苜蓿叶式互通立交
二、主要工程数量40*40*5cm彩砖:2666
012cm厚4%水泥稳定碎石:2658
5水泥砂浆:93
0ma12*34*99
5cm混凝土路缘石:1702
8m10*15*60cm混凝土侧边石:1245
0mC15混凝土:39

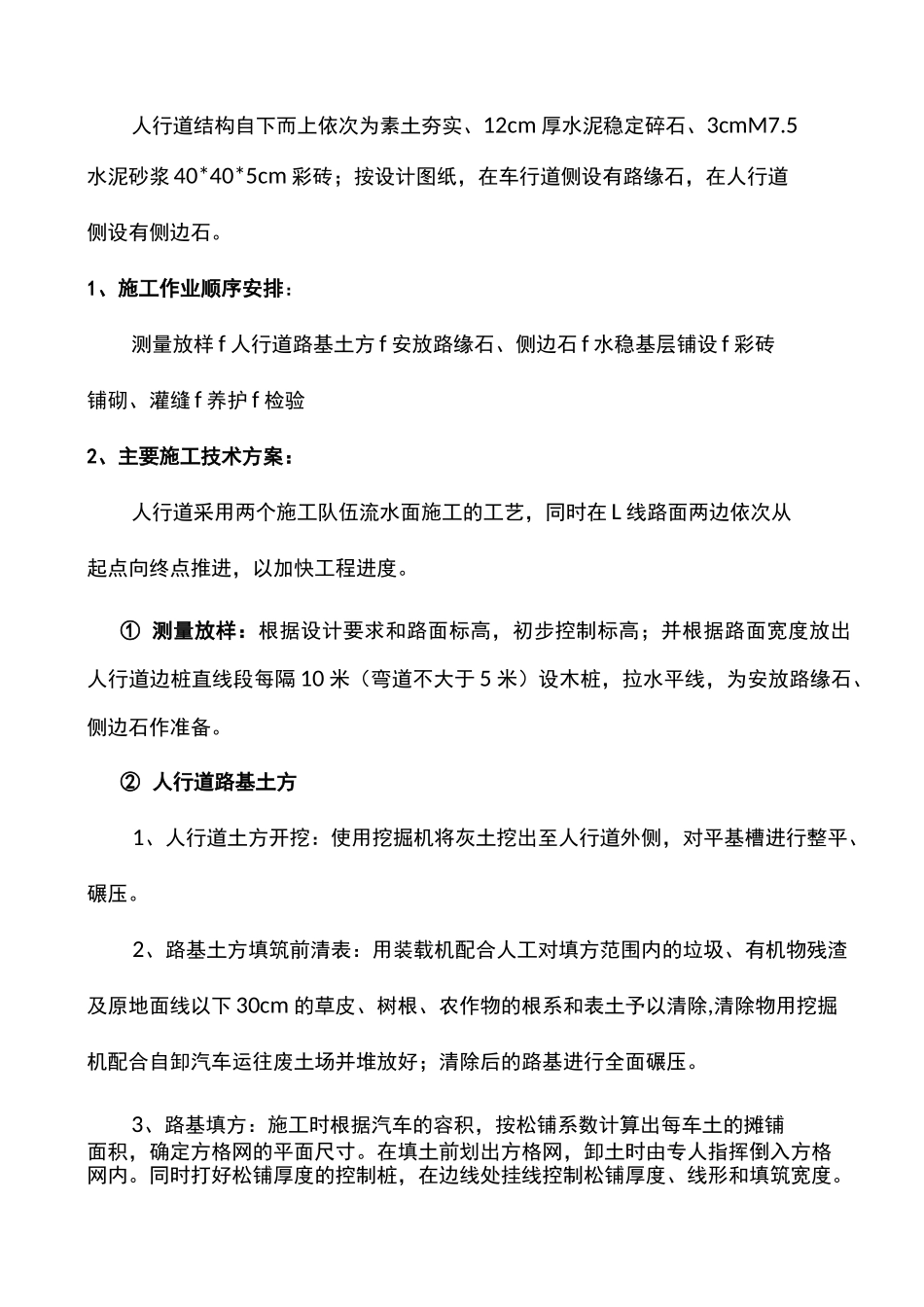

4ma三、工期安排计划开工日期:2011年06月06日计划完工日期:2011年06月22日四、施工工艺人行道结构自下而上依次为素土夯实、12cm厚水泥稳定碎石、3cmM7
5水泥砂浆40*40*5cm彩砖;按设计图纸,在车行道侧设有路缘石,在人行道侧设有侧边石
1、施工作业顺序安排:测量放样f人行道路基土方f安放路缘石、侧边石f水稳基层铺设f彩砖铺砌、灌缝f养护f检验2、主要施工技术方案:人行道采用两个施工队伍流水面施工的工艺,同时在L线路面两边依次从起点向终点推进,以加快工程进度
①测量放样:根据设计要求和路面标高,初步控制标高;并根据路面宽度放出人行道边桩直线段每隔10米(弯道不大于5米)设木桩,拉水平线,为安放路缘石、侧边石作准备
②人行道路基土方1、人行道土方开挖:使用挖掘机将灰土挖出至人行道外侧,对平基槽进行整平、碾压
2、路基土方填筑前清表:用装载机配合人工对填方范围内的垃圾、有机物残渣及原地面线以下30cm的草皮、树根、农作物的根系和表土予以清除,清除物用挖掘机配合自卸汽车运往废土场并堆放好;清除后的路基进行全面碾压
3、路基填方:施工时根据汽车的容
