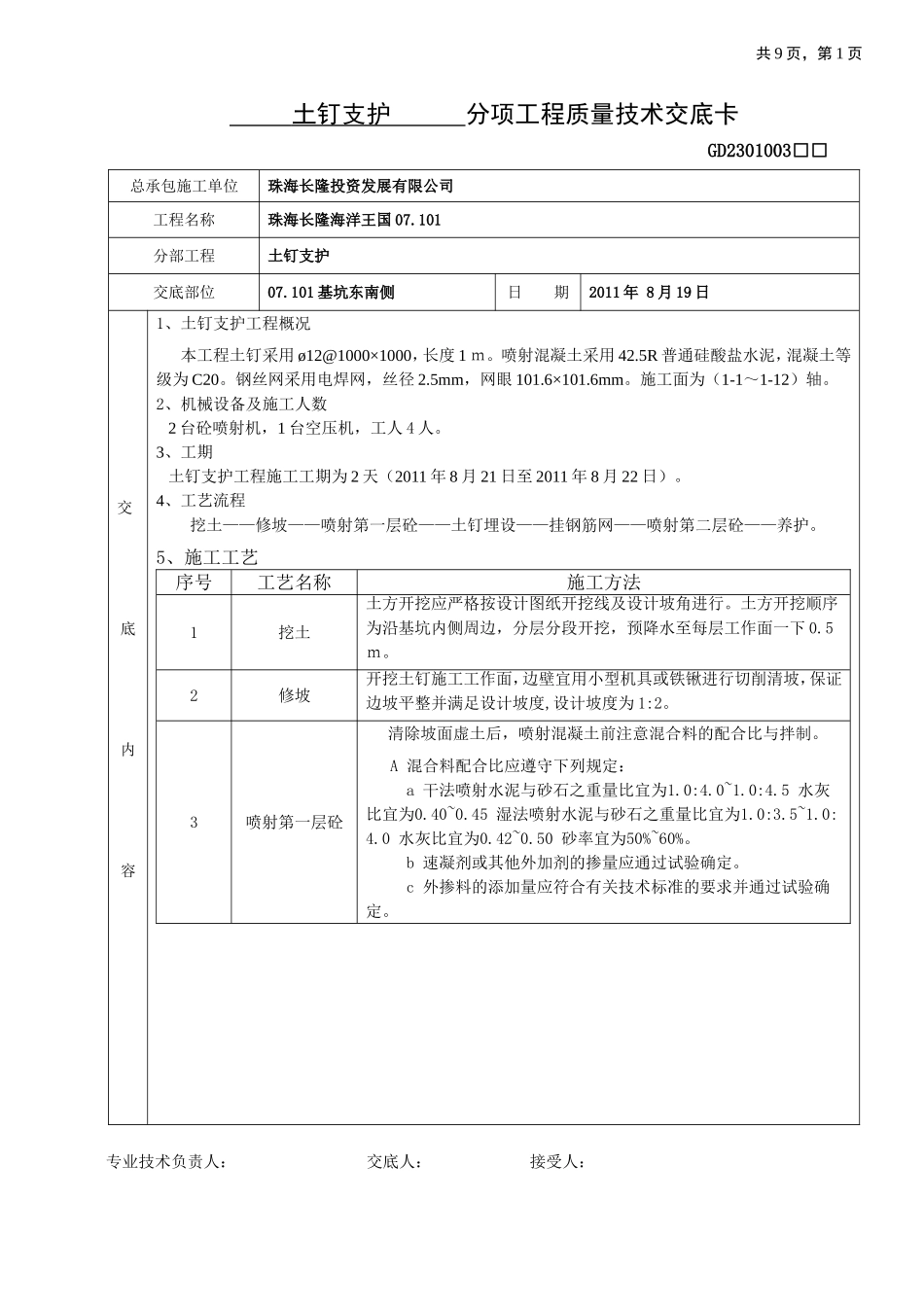

共9页,第1页土钉支护分项工程质量技术交底卡GD2301003□□总承包施工单位珠海长隆投资发展有限公司工程名称珠海长隆海洋王国07
101分部工程土钉支护交底部位07
101基坑东南侧日期2011年8月19日交底内容1、土钉支护工程概况本工程土钉采用ø12@1000×1000,长度1m
喷射混凝土采用42
5R普通硅酸盐水泥,混凝土等级为C20
钢丝网采用电焊网,丝径2
5mm,网眼101
施工面为(1-1~1-12)轴
2、机械设备及施工人数2台砼喷射机,1台空压机,工人4人
3、工期土钉支护工程施工工期为2天(2011年8月21日至2011年8月22日)
4、工艺流程挖土——修坡——喷射第一层砼——土钉埋设——挂钢筋网——喷射第二层砼——养护
5、施工工艺序号工艺名称施工方法1挖土土方开挖应严格按设计图纸开挖线及设计坡角进行
土方开挖顺序为沿基坑内侧周边,分层分段开挖,预降水至每层工作面一下0
2修坡开挖土钉施工工作面,边壁宜用小型机具或铁锹进行切削清坡,保证边坡平整并满足设计坡度,设计坡度为1:2

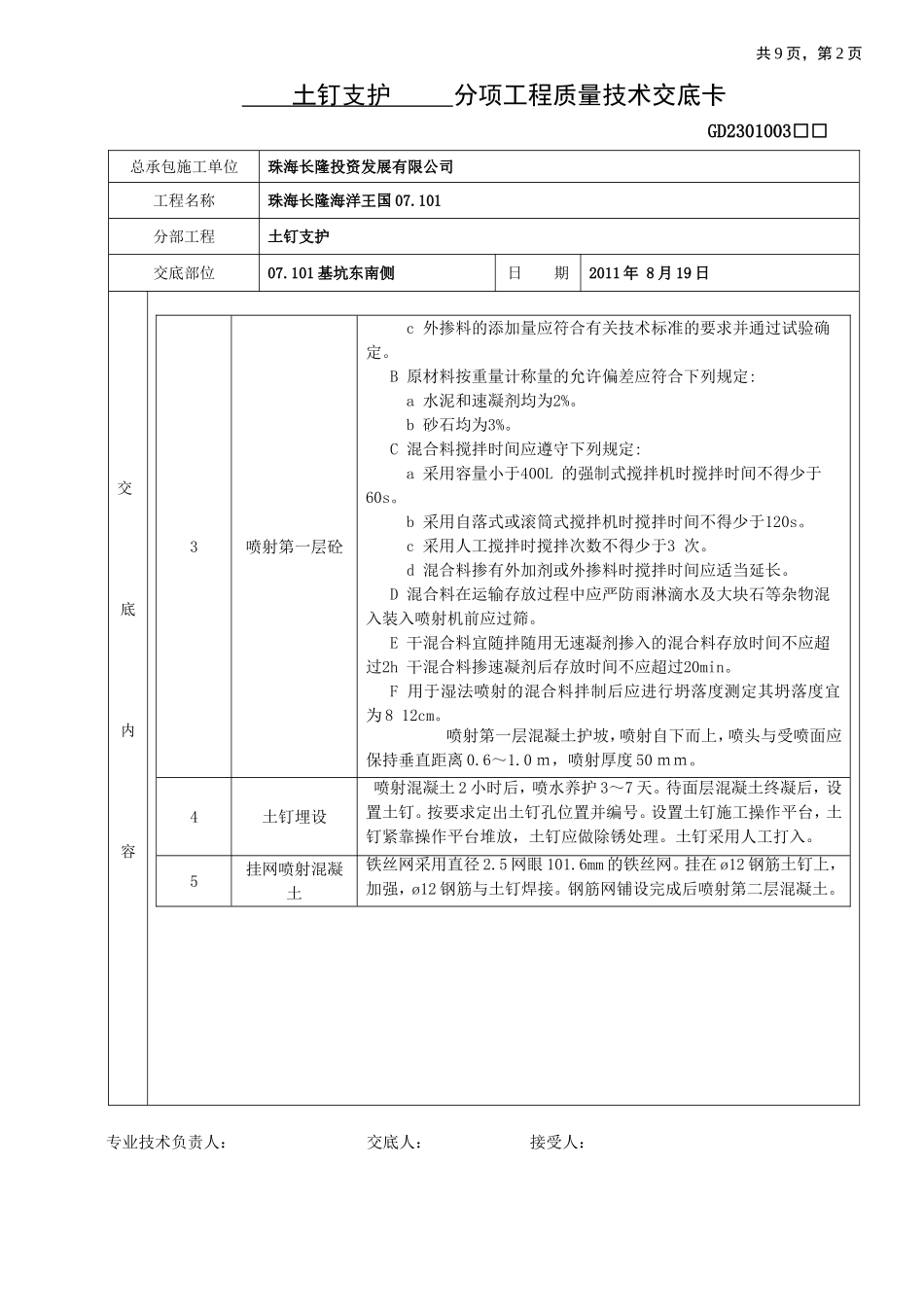

3喷射第一层砼清除坡面虚土后,喷射混凝土前注意混合料的配合比与拌制
A混合料配合比应遵守下列规定:a干法喷射水泥与砂石之重量比宜为1
5水灰比宜为0
45湿法喷射水泥与砂石之重量比宜为1
0水灰比宜为0
50砂率宜为50%~60%
b速凝剂或其他外加剂的掺量应通过试验确定
c外掺料的添加量应符合有关技术标准的要求并通过试验确定

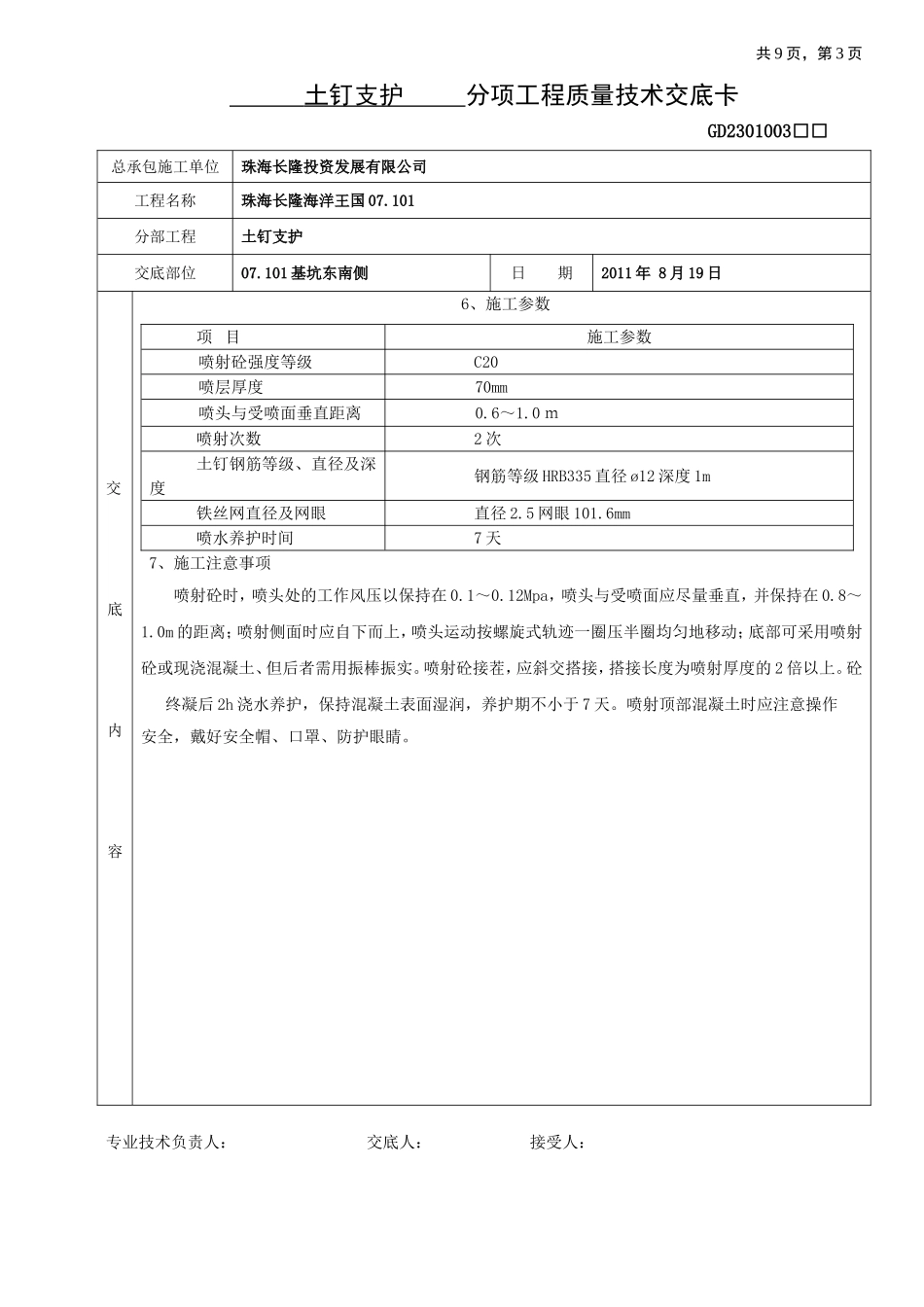

专业技术负责人:交底人:接受人:共9页,第2页土钉支护分项工程质量技术交底卡GD2301003□□总承包施工单位珠海长隆投资发展有限公司工程名称珠海长隆海洋王国07
101分部工程土钉支护交底部位07
101基坑东南侧日期2011年8月19日交底内容3喷射
