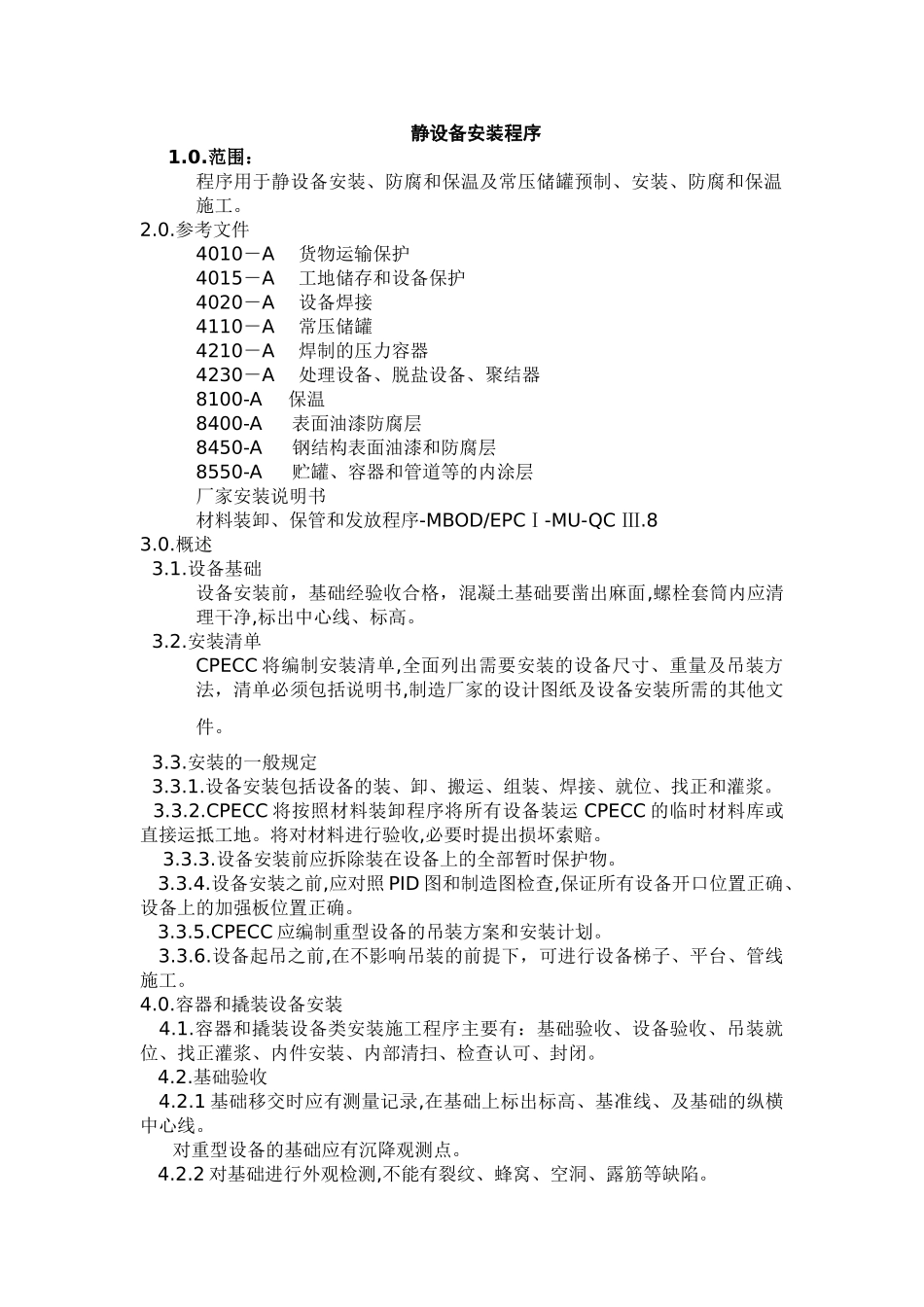

静设备安装程序1
范围:程序用于静设备安装、防腐和保温及常压储罐预制、安装、防腐和保温施工
参考文件4010-A货物运输保护4015-A工地储存和设备保护4020-A设备焊接4110-A常压储罐4210-A焊制的压力容器4230-A处理设备、脱盐设备、聚结器8100-A保温8400-A表面油漆防腐层8450-A钢结构表面油漆和防腐层8550-A贮罐、容器和管道等的内涂层厂家安装说明书材料装卸、保管和发放程序-MBOD/EPCⅠ-MU-QCⅢ
设备基础设备安装前,基础经验收合格,混凝土基础要凿出麻面,螺栓套筒内应清理干净,标出中心线、标高
安装清单CPECC将编制安装清单,全面列出需要安装的设备尺寸、重量及吊装方法,清单必须包括说明书,制造厂家的设计图纸及设备安装所需的其他文件
安装的一般规定3
设备安装包括设备的装、卸、搬运、组装、焊接、就位、找正和灌浆
CPECC将按照材料装卸程序将所有设备装运CPECC的临时材料库或直接运抵工地
将对材料进行验收,必要时提出损坏索赔
设备安装前应拆除装在设备上的全部暂时保护物
设备安装之前,应对照PID图和制造图检查,保证所有设备开口位置正确、设备上的加强板位置正确
CPECC应编制重型设备的吊装方案和安装计划
设备起吊之前,在不影响吊装的前提下,可进行设备梯子、平台、管线施工
容器和撬装设备安装4
容器和撬装设备类安装施工程序主要有:基础验收、设备验收、吊装就位、找正灌浆、内件安装、内部清扫、检查认可、封闭
1基础移交时应有测量记录,在基础上标出标高、基准线、及基础的纵横中心线
对重型设备的基础应有沉降观测点
2对基础进行外观检测,不能有裂纹、蜂窝、空洞、露筋等缺陷
