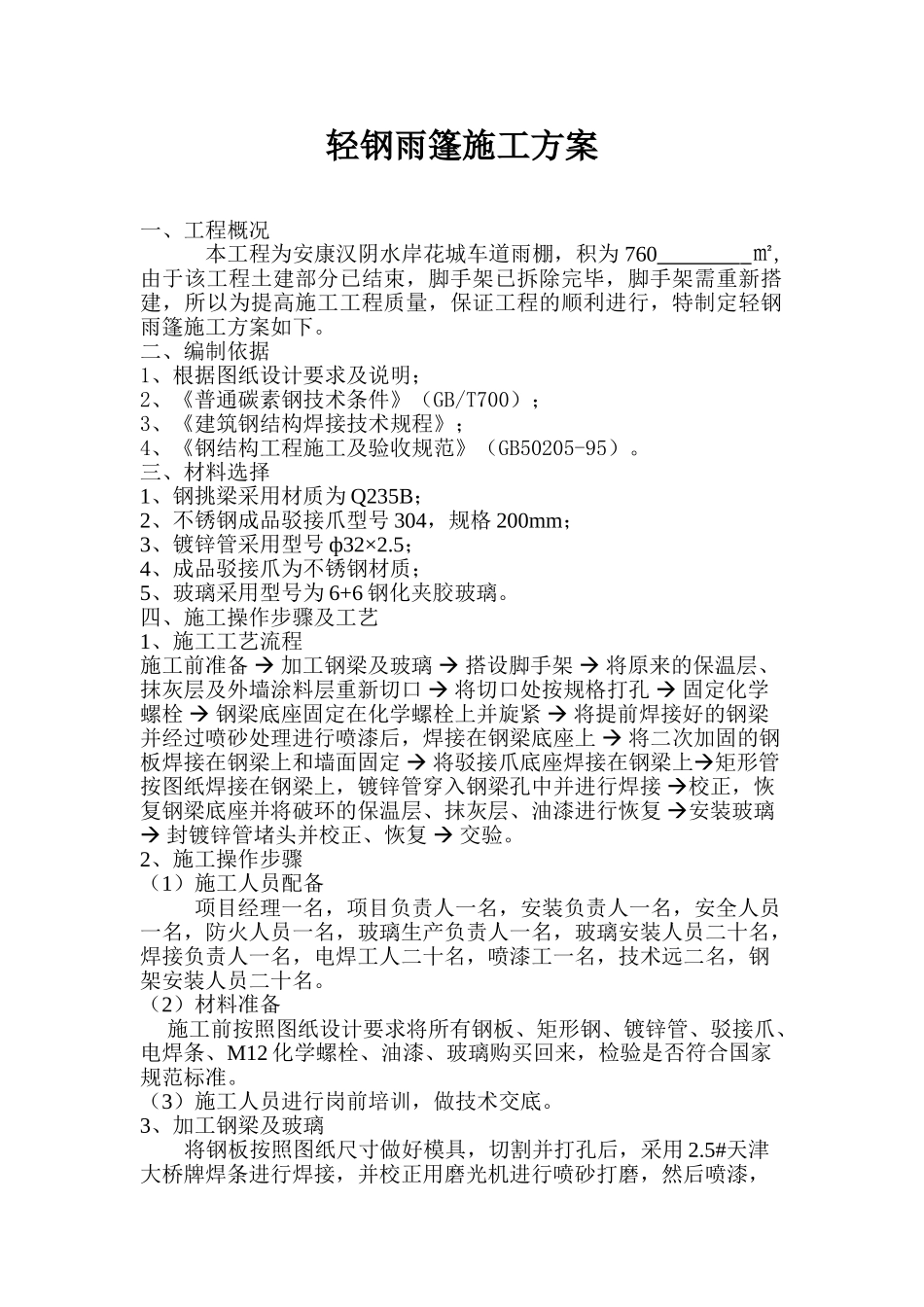

轻钢雨篷施工方案一、工程概况本工程为安康汉阴水岸花城车道雨棚,积为760㎡,由于该工程土建部分已结束,脚手架已拆除完毕,脚手架需重新搭建,所以为提高施工工程质量,保证工程的顺利进行,特制定轻钢雨篷施工方案如下
二、编制依据1、根据图纸设计要求及说明;2、《普通碳素钢技术条件》(GB/T700);3、《建筑钢结构焊接技术规程》;4、《钢结构工程施工及验收规范》(GB50205-95)
三、材料选择1、钢挑梁采用材质为Q235B;2、不锈钢成品驳接爪型号304,规格200mm;3、镀锌管采用型号ф32×2
5;4、成品驳接爪为不锈钢材质;5、玻璃采用型号为6+6钢化夹胶玻璃
四、施工操作步骤及工艺1、施工工艺流程施工前准备加工钢梁及玻璃搭设脚手架将原来的保温层、抹灰层及外墙涂料层重新切口将切口处按规格打孔固定化学螺栓钢梁底座固定在化学螺栓上并旋紧将提前焊接好的钢梁并经过喷砂处理进行喷漆后,焊接在钢梁底座上将二次加固的钢板焊接在钢梁上和墙面固定将驳接爪底座焊接在钢梁上矩形管按图纸焊接在钢梁上,镀锌管穿入钢梁孔中并进行焊接校正,恢复钢梁底座并将破环的保温层、抹灰层、油漆进行恢复安装玻璃封镀锌管堵头并校正、恢复交验
2、施工操作步骤(1)施工人员配备项目经理一名,项目负责人一名,安装负责人一名,安全人员一名,防火人员一名,玻璃生产负责人一名,玻璃安装人员二十名,焊接负责人一名,电焊工人二十名,喷漆工一名,技术远二名,钢架安装人员二十名
(2)材料准备施工前按照图纸设计要求将所有钢板、矩形钢、镀锌管、驳接爪、电焊条、M12化学螺栓、油漆、玻璃购买回来,检验是否符合国家规范标准
(3)施工人员进行岗前培训,做技术交底
3、加工钢梁及玻璃将钢板按照图纸尺寸做好模具,切割并打孔后,采用2
5#天津大桥牌焊条进行焊接,并校正用磨光机进行喷砂打磨,然后喷漆,玻璃进行钢
