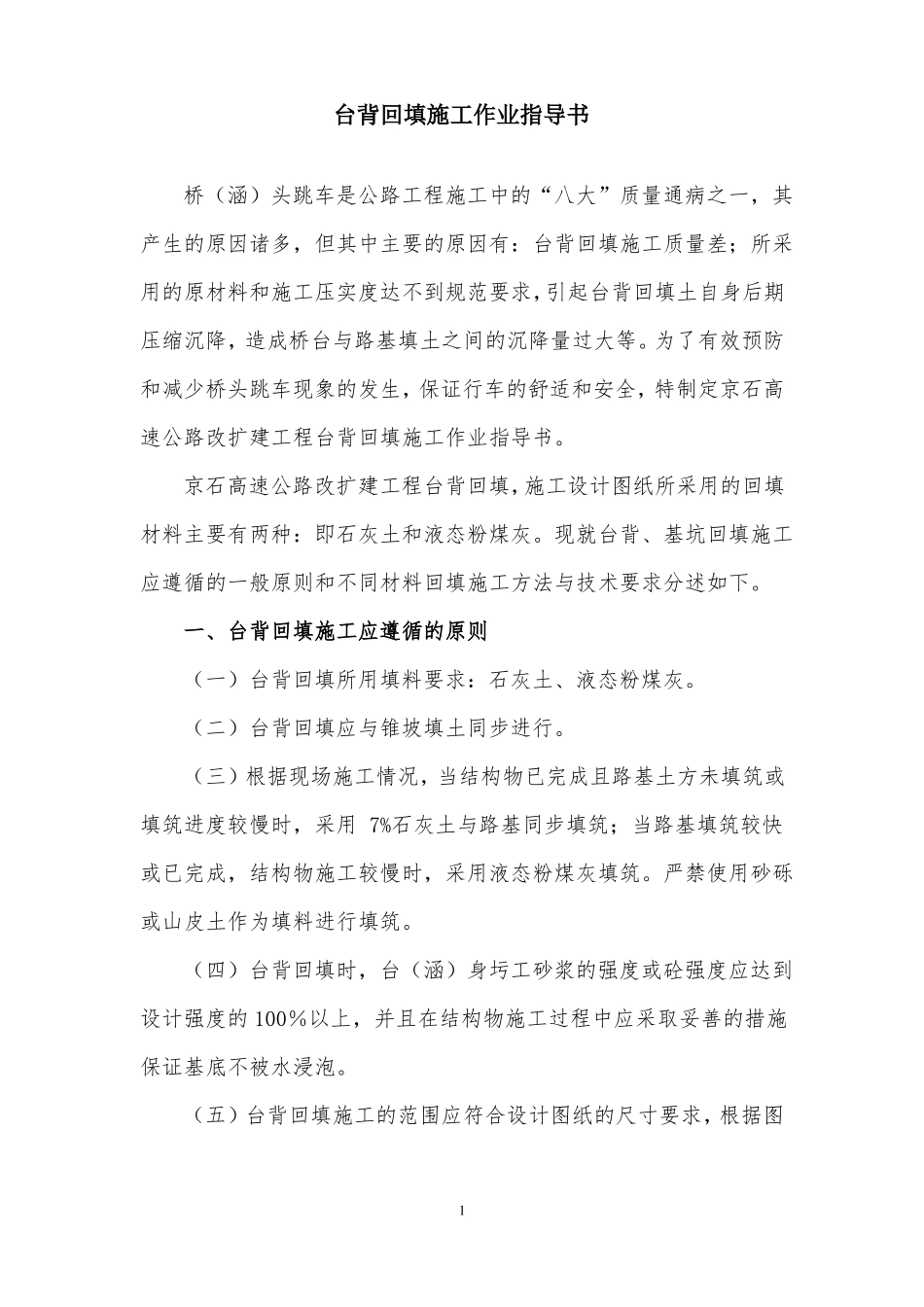

台背回填施工作业指导书桥(涵)头跳车是公路工程施工中的“八大”质量通病之一,其产生的原因诸多,但其中主要的原因有:台背回填施工质量差;所采用的原材料和施工压实度达不到规范要求,引起台背回填土自身后期压缩沉降,造成桥台与路基填土之间的沉降量过大等
为了有效预防和减少桥头跳车现象的发生,保证行车的舒适和安全,特制定京石高速公路改扩建工程台背回填施工作业指导书
京石高速公路改扩建工程台背回填,施工设计图纸所采用的回填材料主要有两种:即石灰土和液态粉煤灰
现就台背、基坑回填施工应遵循的一般原则和不同材料回填施工方法与技术要求分述如下
一、台背回填施工应遵循的原则(一)台背回填所用填料要求:石灰土、液态粉煤灰
(二)台背回填应与锥坡填土同步进行
(三)根据现场施工情况,当结构物已完成且路基土方未填筑或填筑进度较慢时,采用7%石灰土与路基同步填筑;当路基填筑较快或已完成,结构物施工较慢时,采用液态粉煤灰填筑
严禁使用砂砾或山皮土作为填料进行填筑
(四)台背回填时,台(涵)身圬工砂浆的强度或砼强度应达到设计强度的100%以上,并且在结构物施工过程中应采取妥善的措施保证基底不被水浸泡

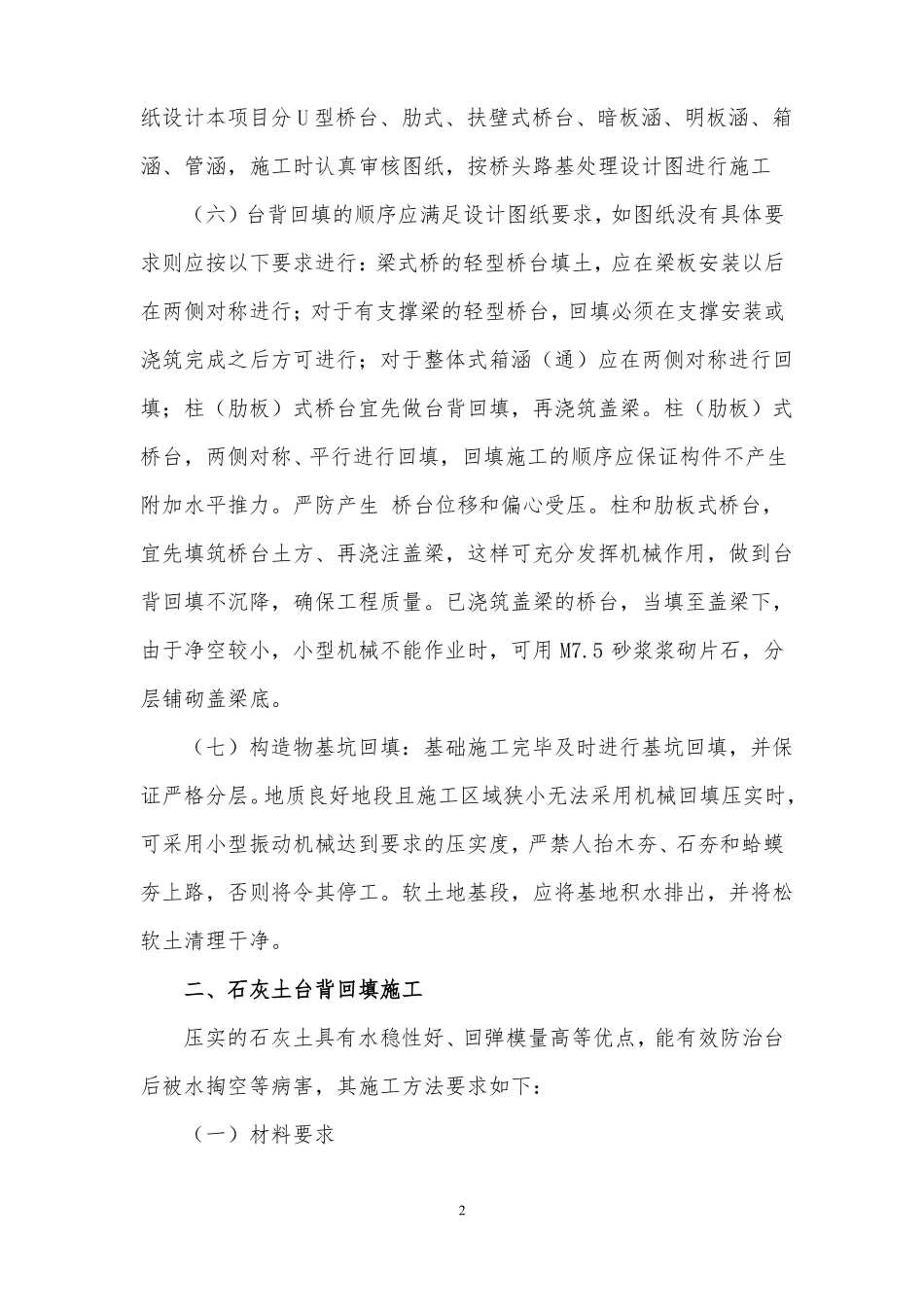

(五)台背回填施工的范围应符合设计图纸的尺寸要求,根据图1纸设计本项目分U型桥台、肋式、扶壁式桥台、暗板涵、明板涵、箱涵、管涵,施工时认真审核图纸,按桥头路基处理设计图进行施工(六)台背回填的顺序应满足设计图纸要求,如图纸没有具体要求则应按以下要求进行:梁式桥的轻型桥台填土,应在梁板安装以后在两侧对称进行;对于有支撑梁的轻型桥台,回填必须在支撑安装或浇筑完成之后方可进行;对于整体式箱涵(通)应在两侧对称进行回填;柱(肋板)式桥台宜先做台背回填,再浇筑盖梁
柱(肋板)式桥台,两侧对称、平行进行回填,回填施工的顺序应保证构件不产生附加水平推力
严防产生桥台位移和偏心受压

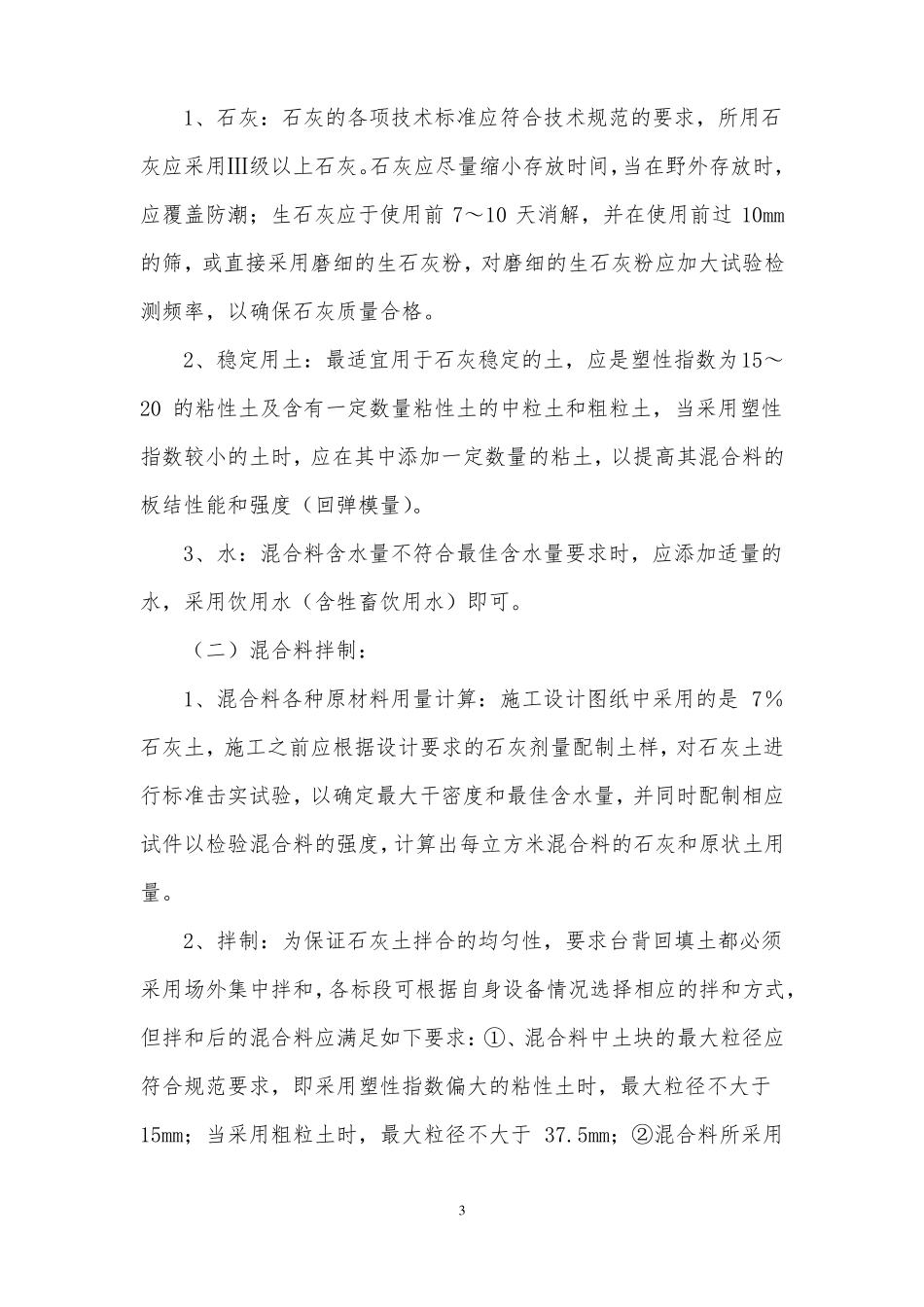

柱和肋板式桥台,宜先填筑桥台土方、再浇注盖
