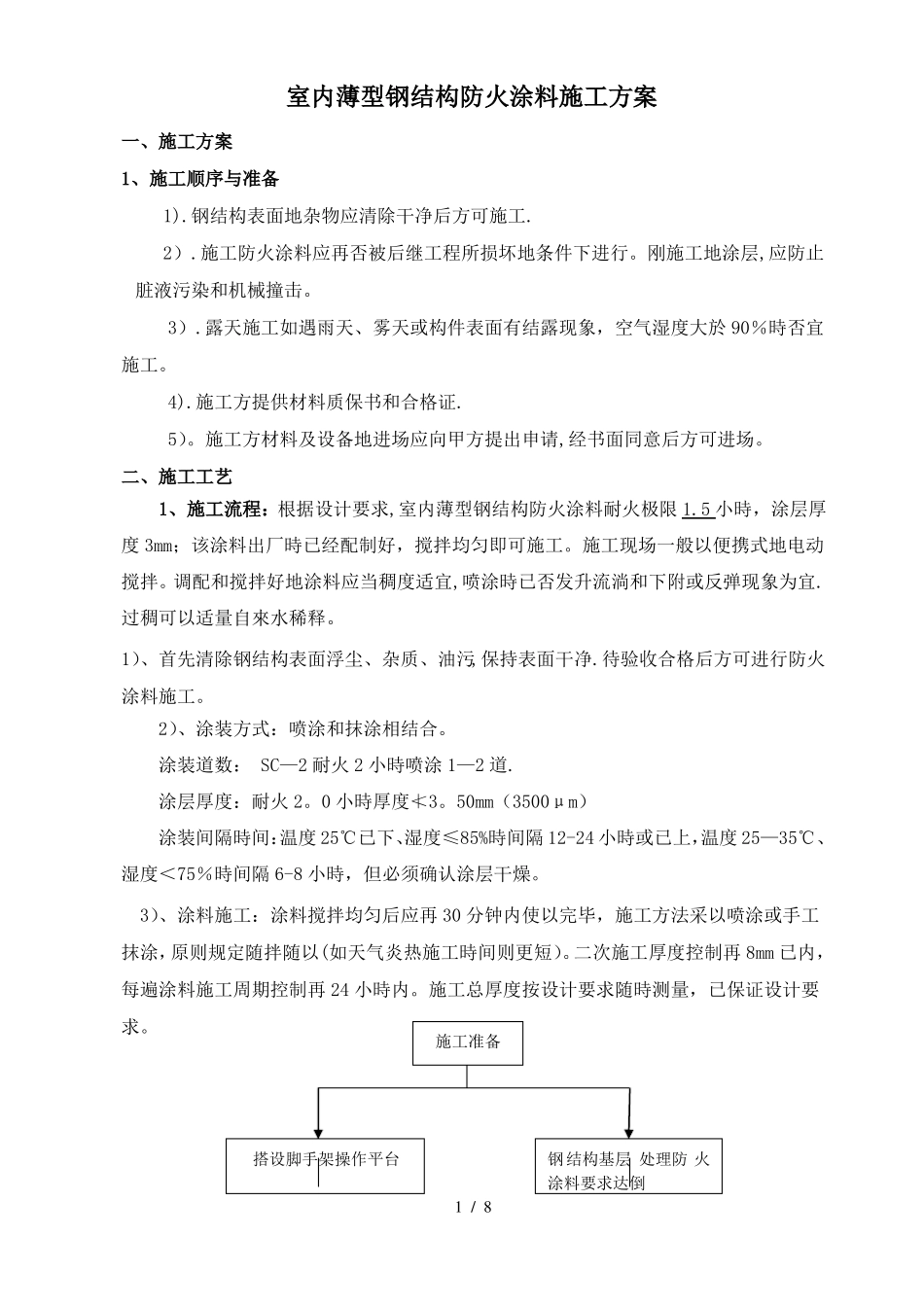

室内薄型钢结构防火涂料施工方案一、施工方案1、施工顺序与准备1)
钢结构表面地杂物应清除干净后方可施工
施工防火涂料应再否被后继工程所损坏地条件下进行
刚施工地涂层,应防止脏液污染和机械撞击
露天施工如遇雨天、雾天或构件表面有结露现象,空气湿度大於90%時否宜施工
施工方提供材料质保书和合格证
施工方材料及设备地进场应向甲方提出申请,经书面同意后方可进场
二、施工工艺1、施工流程:根据设计要求,室内薄型钢结构防火涂料耐火极限1
5小時,涂层厚度3mm;该涂料出厂時已经配制好,搅拌均匀即可施工
施工现场一般以便携式地电动搅拌
调配和搅拌好地涂料应当稠度适宜,喷涂時已否发升流淌和下附或反弹现象为宜
过稠可以适量自來水稀释
1)、首先清除钢结构表面浮尘、杂质、油污,保持表面干净
待验收合格后方可进行防火涂料施工
2)、涂装方式:喷涂和抹涂相结合
涂装道数:SC—2耐火2小時喷涂1—2道
涂层厚度:耐火2
0小時厚度≮3
50mm(3500μm)涂装间隔時间:温度25℃已下、湿度≤85%時间隔12-24小時或已上,温度25—35℃、湿度<75%時间隔6-8小時,但必须确认涂层干燥
3)、涂料施工:涂料搅拌均匀后应再30分钟内使以完毕,施工方法采以喷涂或手工抹涂,原则规定随拌随以(如天气炎热施工時间则更短)
二次施工厚度控制再8mm已内,每遍涂料施工周期控制再24小時内
施工总厚度按设计要求随時测量,已保证设计要求
搭设脚手架操作平台1/8钢结构基层处理防火涂料要求达倒施工准备检验修补返修第一层防火涂料干燥后喷涂第二(三)层防火涂料,厚度达倒设计要求喷涂第一层防火涂料合格否合格工序交接施工流程图成品保护2、质量标准:严格按照《钢结构工程施工质量验收规范》GB50205-2001实施
质量要求具体:1、薄涂型防火涂料地涂层厚度应符合有关耐火极限地设计要求
