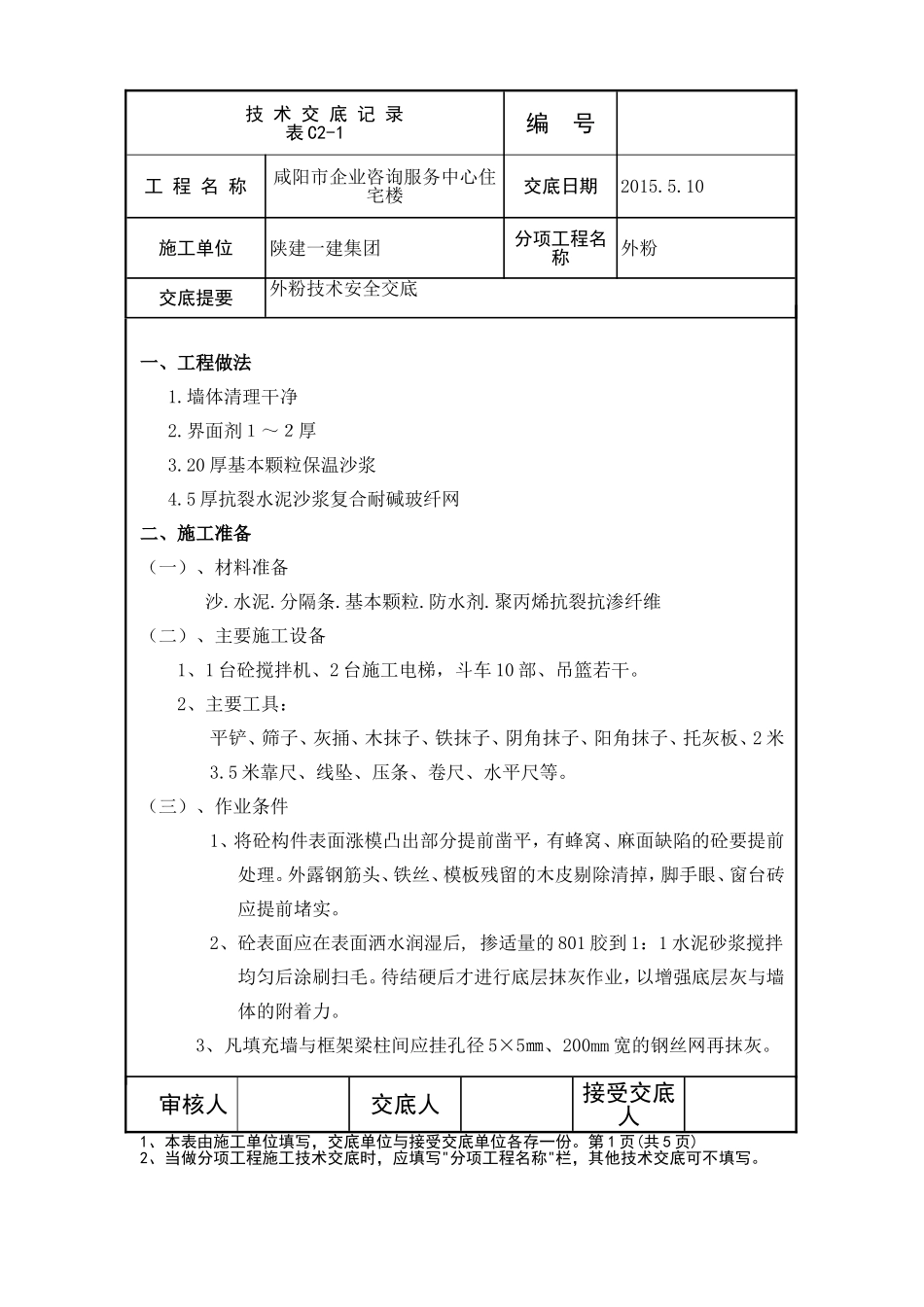

技术交底记录表C2-1编号工程名称咸阳市企业咨询服务中心住宅楼交底日期2015
10施工单位陕建一建集团分项工程名称外粉交底提要外粉技术安全交底一、工程做法1
墙体清理干净2
界面剂1~2厚3
20厚基本颗粒保温沙浆4
5厚抗裂水泥沙浆复合耐碱玻纤网二、施工准备(一)、材料准备沙
聚丙烯抗裂抗渗纤维(二)、主要施工设备1、1台砼搅拌机、2台施工电梯,斗车10部、吊篮若干
2、主要工具:平铲、筛子、灰捅、木抹子、铁抹子、阴角抹子、阳角抹子、托灰板、2米3
5米靠尺、线坠、压条、卷尺、水平尺等
(三)、作业条件1、将砼构件表面涨模凸出部分提前凿平,有蜂窝、麻面缺陷的砼要提前处理
外露钢筋头、铁丝、模板残留的木皮剔除清掉,脚手眼、窗台砖应提前堵实
2、砼表面应在表面洒水润湿后,掺适量的801胶到1:1水泥砂浆搅拌均匀后涂刷扫毛
待结硬后才进行底层抹灰作业,以增强底层灰与墙体的附着力
3、凡填充墙与框架梁柱间应挂孔径5×5㎜、200mm宽的钢丝网再抹灰
审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份
第1页(共5页)2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写
技术交底记录表C2-1编号工程名称咸阳市企业咨询服务中心住宅楼交底日期2015

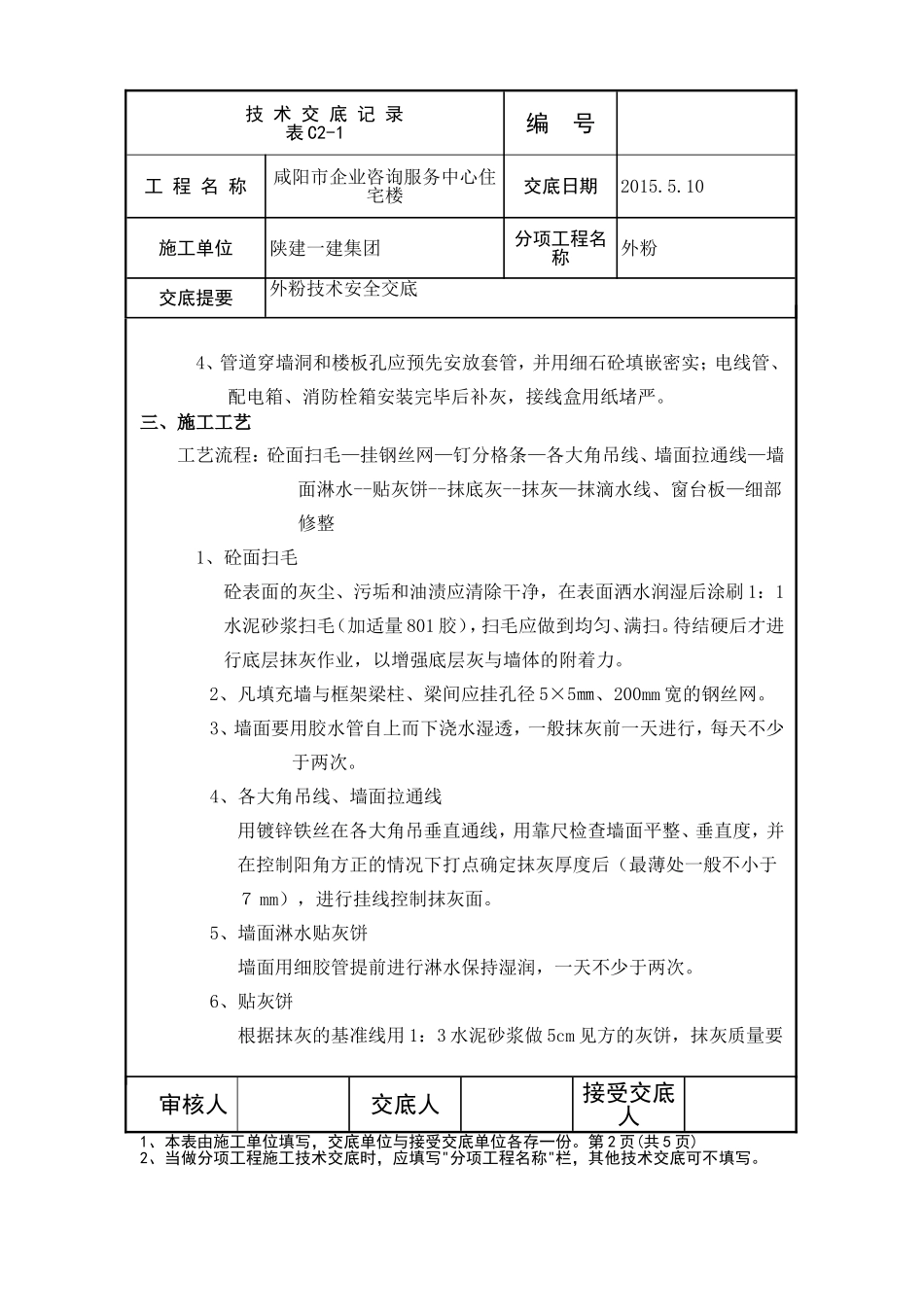

10施工单位陕建一建集团分项工程名称外粉交底提要外粉技术安全交底4、管道穿墙洞和楼板孔应预先安放套管,并用细石砼填嵌密实;电线管、配电箱、消防栓箱安装完毕后补灰,接线盒用纸堵严

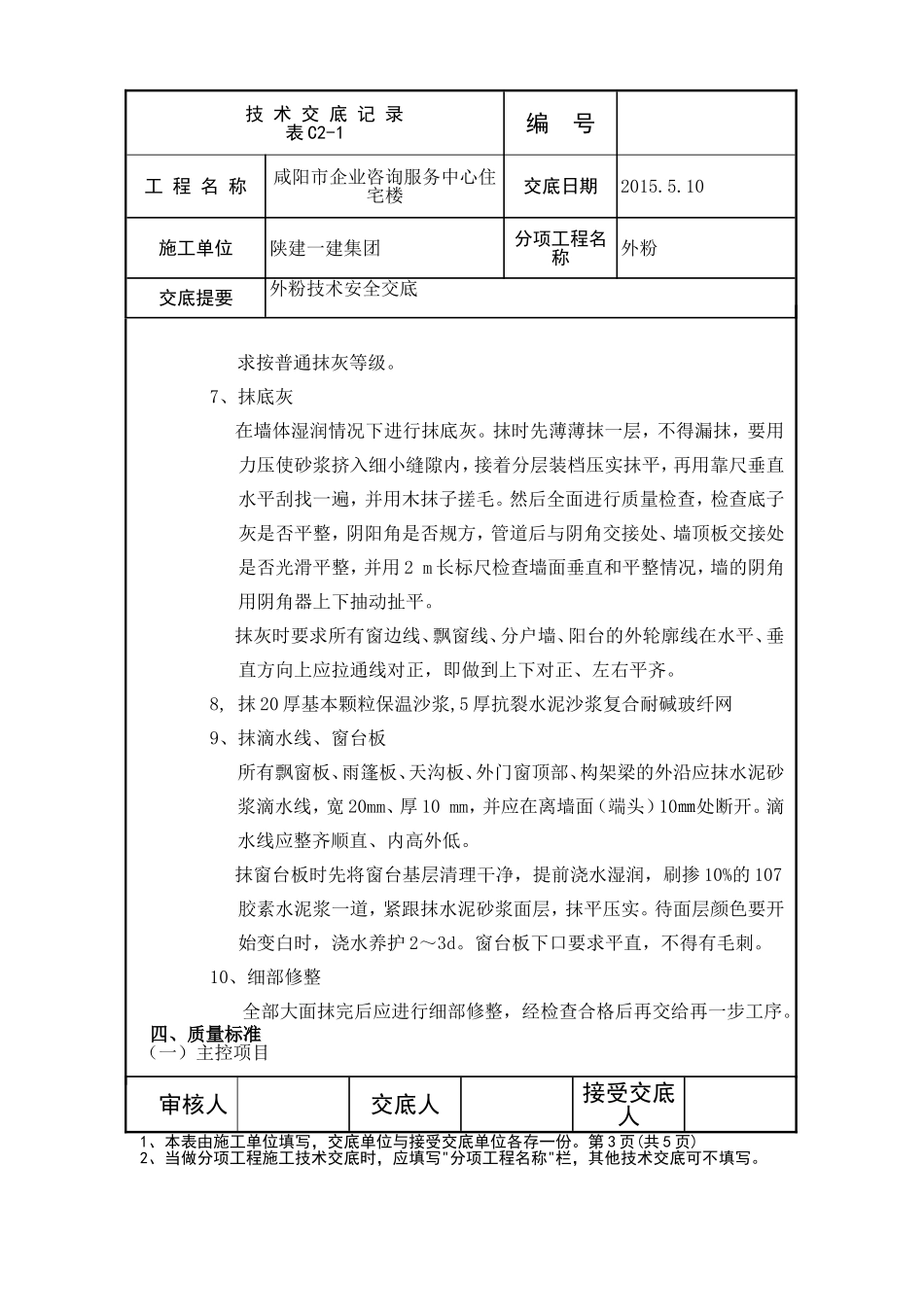

三、施工工艺工艺流程:砼面扫毛—挂钢丝网—钉分格条—各大角吊线、墙面拉通线—墙面淋水--贴灰饼--抹底灰--抹灰—抹滴水线、窗台板—细部修整1、砼面扫毛砼表面的灰尘、污垢和油渍应清除干净,在表面洒水润湿后涂刷1:1水泥砂浆扫毛(加适量801胶),扫毛应做到均匀、满扫
