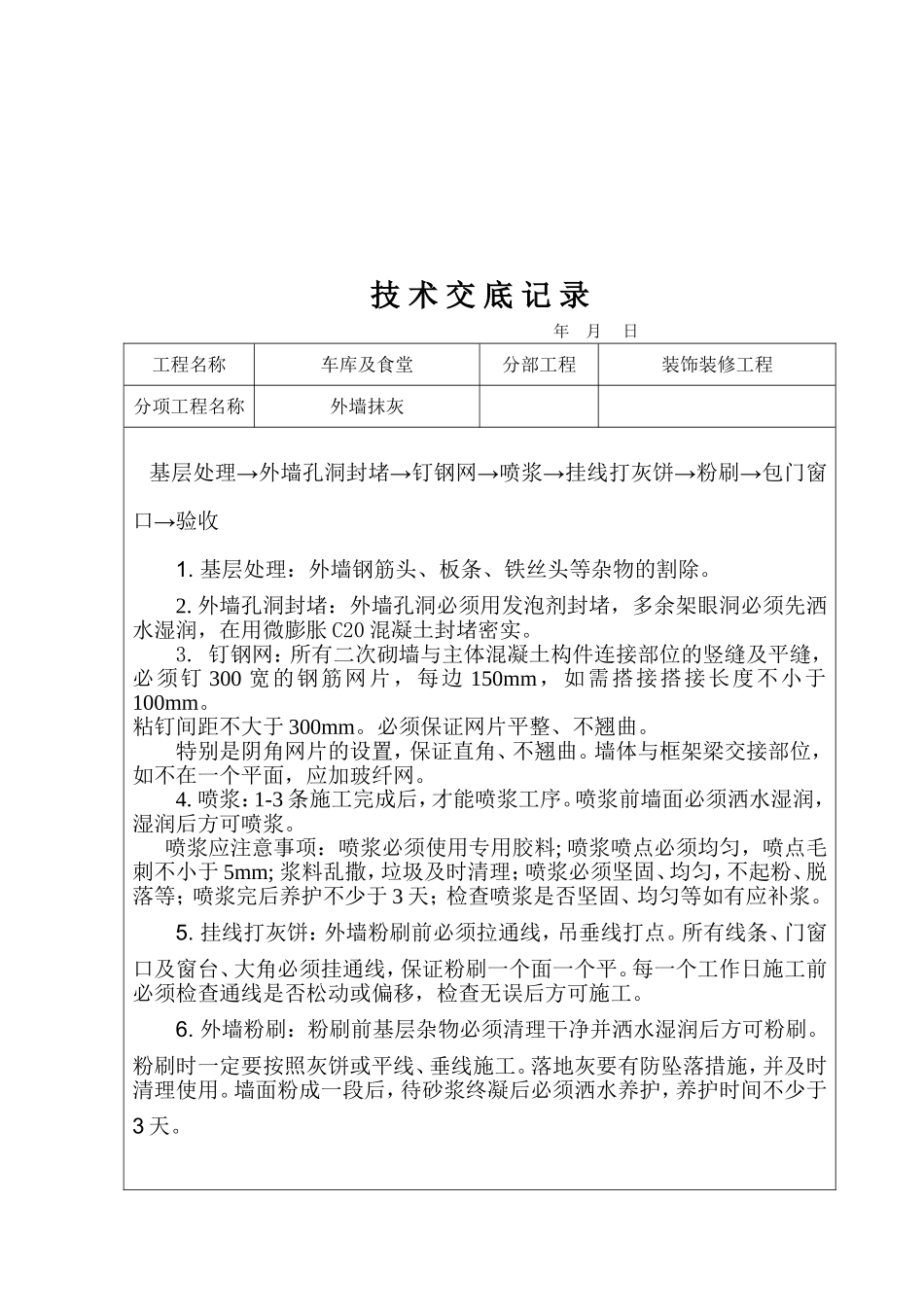

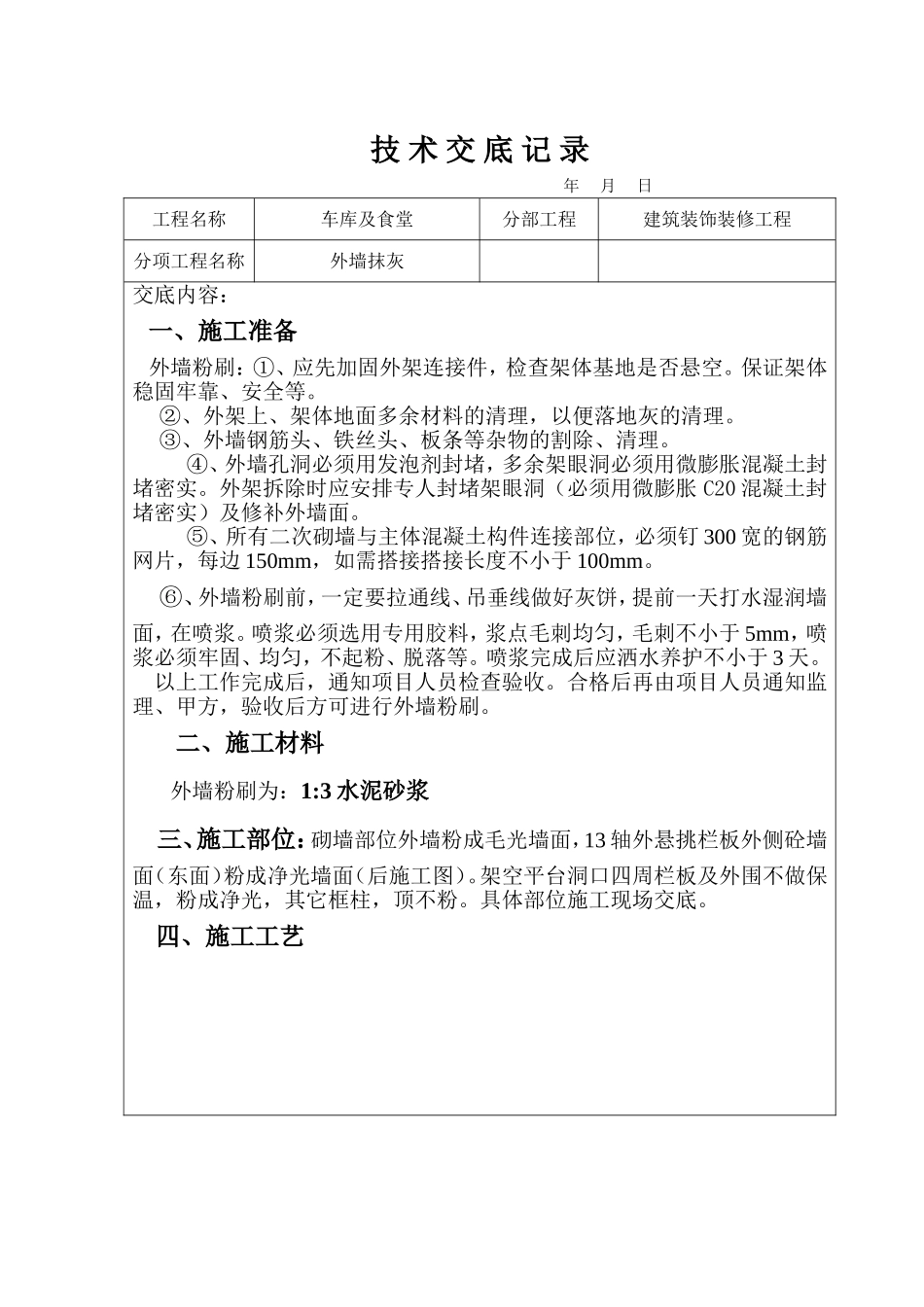

技术交底记录年月日工程名称车库及食堂分部工程建筑装饰装修工程分项工程名称外墙抹灰交底内容:一、施工准备外墙粉刷:①、应先加固外架连接件,检查架体基地是否悬空
保证架体稳固牢靠、安全等
②、外架上、架体地面多余材料的清理,以便落地灰的清理
③、外墙钢筋头、铁丝头、板条等杂物的割除、清理
④、外墙孔洞必须用发泡剂封堵,多余架眼洞必须用微膨胀混凝土封堵密实
外架拆除时应安排专人封堵架眼洞(必须用微膨胀C20混凝土封堵密实)及修补外墙面

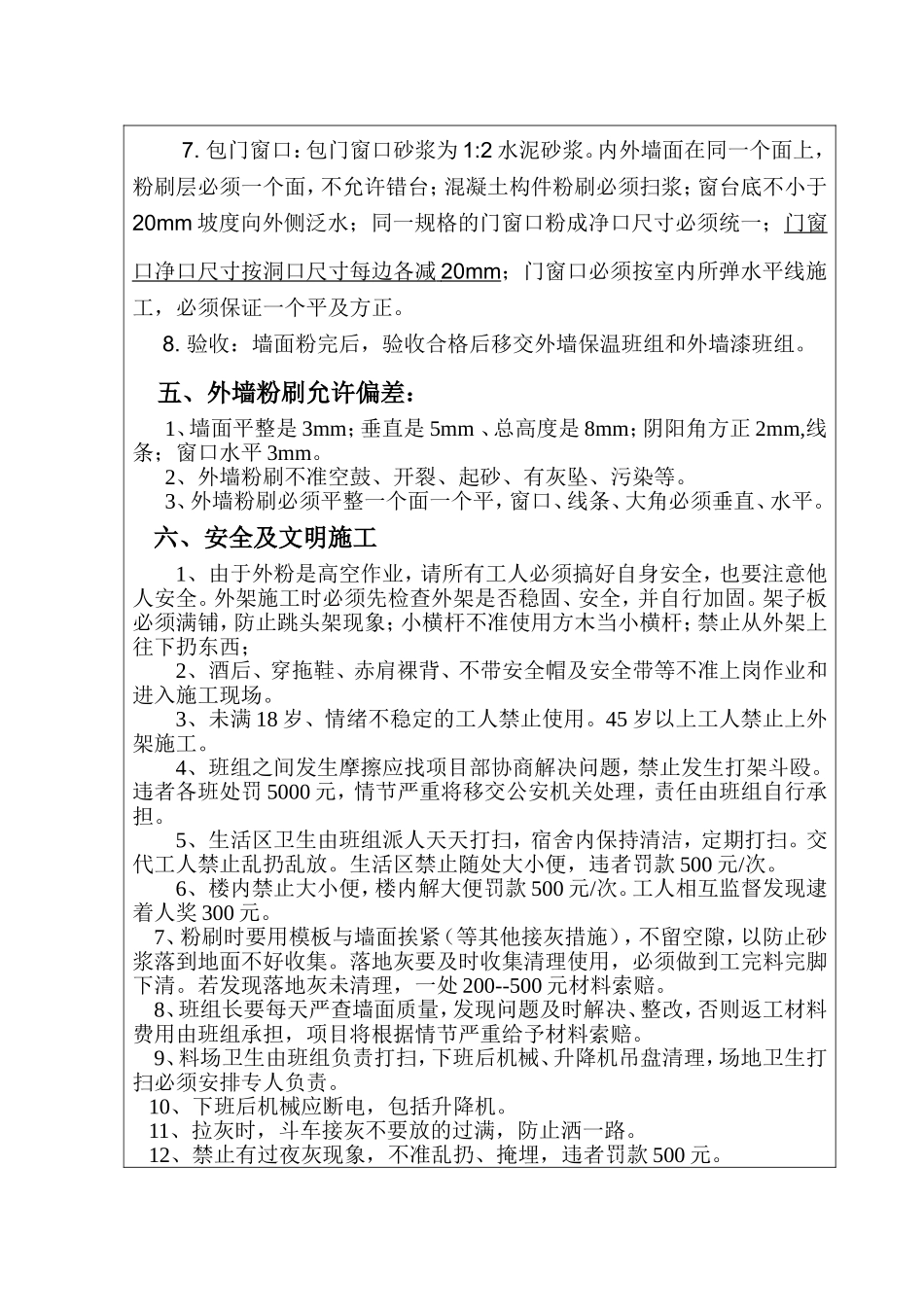

⑤、所有二次砌墙与主体混凝土构件连接部位,必须钉300宽的钢筋网片,每边150mm,如需搭接搭接长度不小于100mm
⑥、外墙粉刷前,一定要拉通线、吊垂线做好灰饼,提前一天打水湿润墙面,在喷浆
喷浆必须选用专用胶料,浆点毛刺均匀,毛刺不小于5mm,喷浆必须牢固、均匀,不起粉、脱落等
喷浆完成后应洒水养护不小于3天
以上工作完成后,通知项目人员检查验收
合格后再由项目人员通知监理、甲方,验收后方可进行外墙粉刷
二、施工材料外墙粉刷为:1:3水泥砂浆三、施工部位:砌墙部位外墙粉成毛光墙面,13轴外悬挑栏板外侧砼墙面(东面)粉成净光墙面(后施工图)
架空平台洞口四周栏板及外围不做保温,粉成净光,其它框柱,顶不粉
具体部位施工现场交底
四、施工工艺技术交底记录年月日工程名称车库及食堂分部工程装饰装修工程分项工程名称外墙抹灰基层处理→外墙孔洞封堵→钉钢网→喷浆→挂线打灰饼→粉刷→包门窗口→验收1
基层处理:外墙钢筋头、板条、铁丝头等杂物的割除
外墙孔洞封堵:外墙孔洞必须用发泡剂封堵,多余架眼洞必须先洒水湿润,在用微膨胀C20混凝土封堵密实
钉钢网:所有二次砌墙与主体混凝土构件连接部位的竖缝及平缝,必须钉300宽的钢筋网片,每边150mm,如需搭接搭接长度不小于100mm
粘钉间距不大于300mm
必须保证网片平整、不翘曲
特别是阴角网片的设置,保证直
