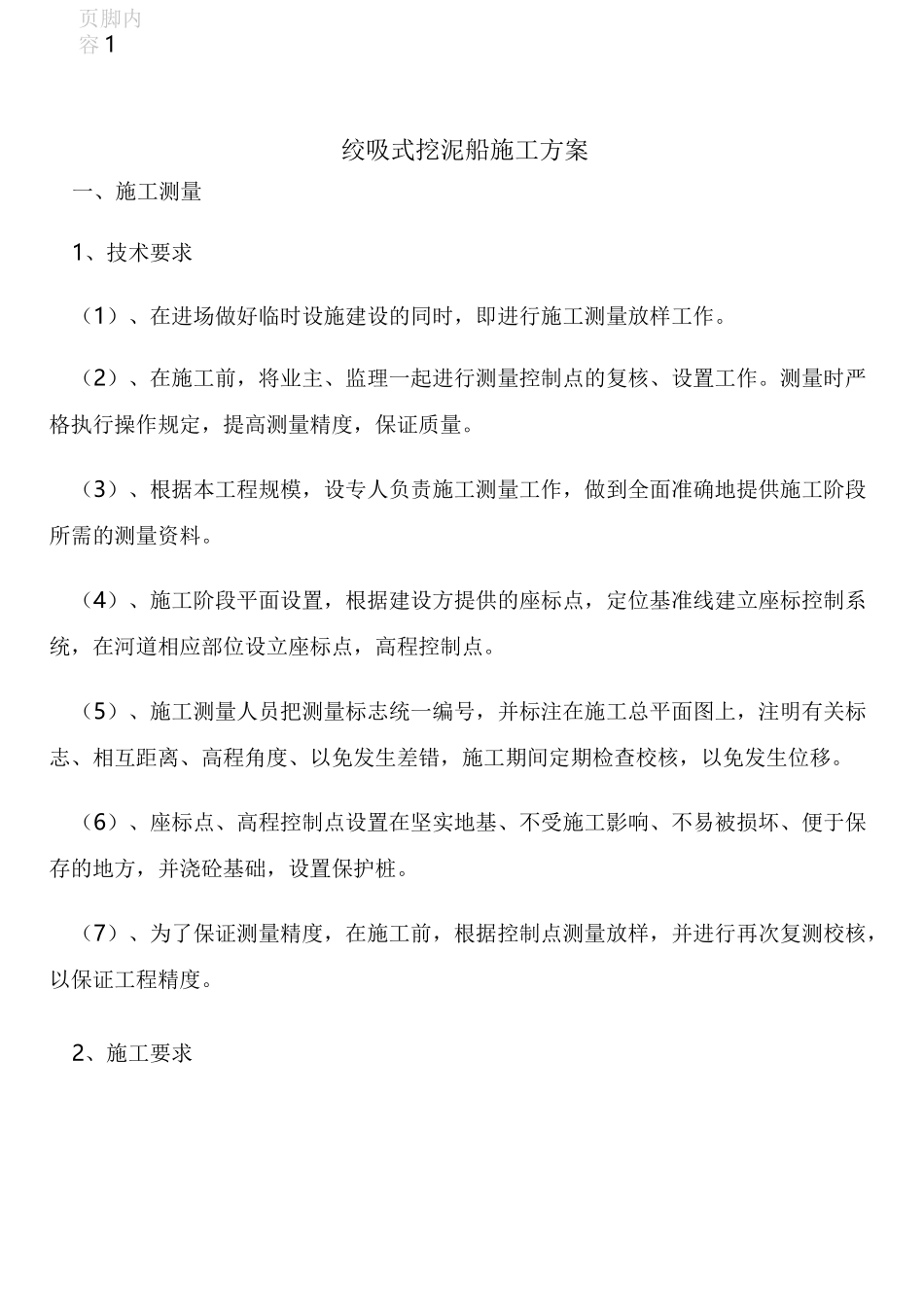

页脚内容1绞吸式挖泥船施工方案一、施工测量1、技术要求(1)、在进场做好临时设施建设的同时,即进行施工测量放样工作
(2)、在施工前,将业主、监理一起进行测量控制点的复核、设置工作
测量时严格执行操作规定,提高测量精度,保证质量
(3)、根据本工程规模,设专人负责施工测量工作,做到全面准确地提供施工阶段所需的测量资料
(4)、施工阶段平面设置,根据建设方提供的座标点,定位基准线建立座标控制系统,在河道相应部位设立座标点,高程控制点
(5)、施工测量人员把测量标志统一编号,并标注在施工总平面图上,注明有关标志、相互距离、高程角度、以免发生差错,施工期间定期检查校核,以免发生位移
(6)、座标点、高程控制点设置在坚实地基、不受施工影响、不易被损坏、便于保存的地方,并浇砼基础,设置保护桩
(7)、为了保证测量精度,在施工前,根据控制点测量放样,并进行再次复测校核,以保证工程精度

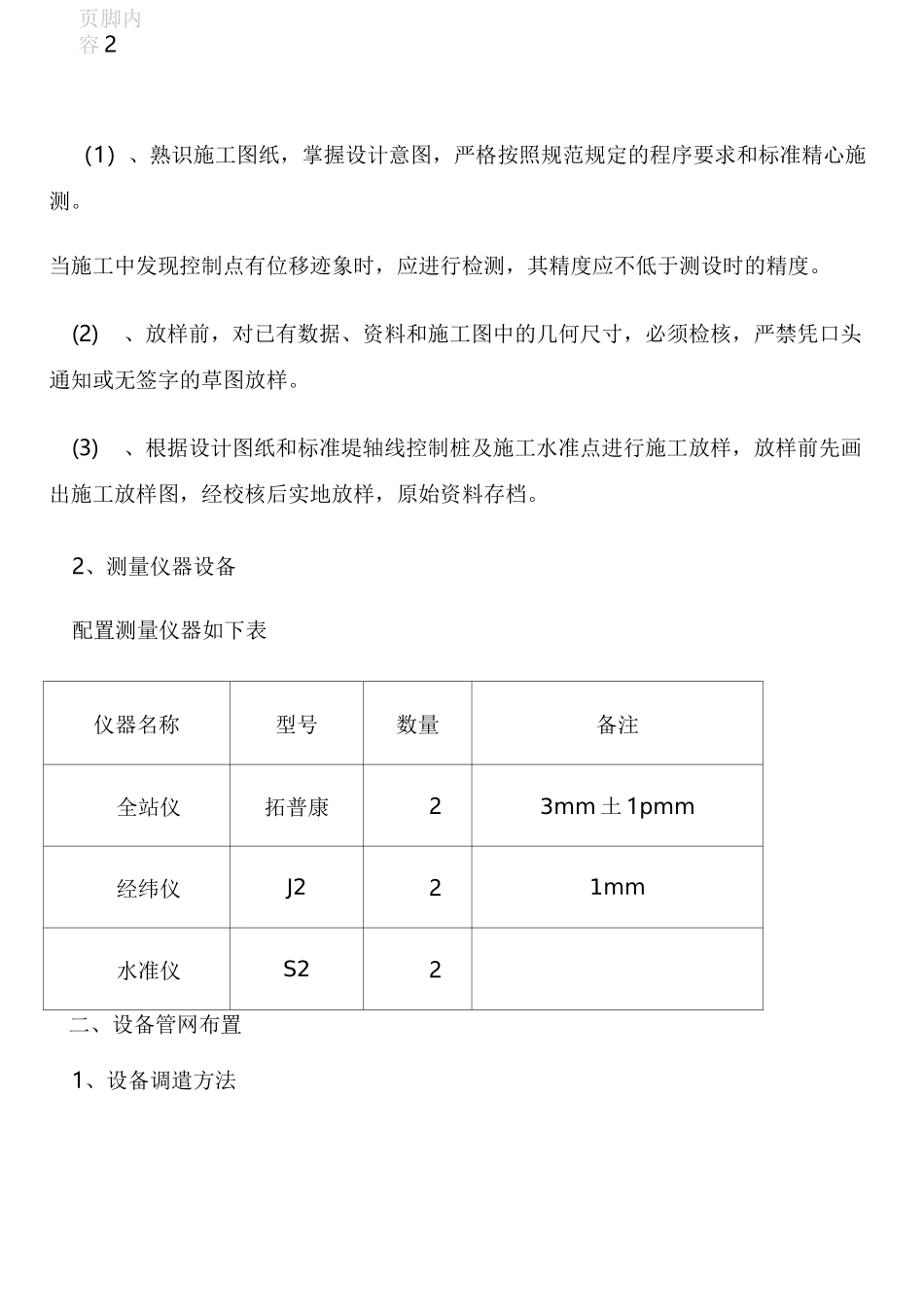

2、施工要求页脚内容2(1)、熟识施工图纸,掌握设计意图,严格按照规范规定的程序要求和标准精心施测
当施工中发现控制点有位移迹象时,应进行检测,其精度应不低于测设时的精度
(2)、放样前,对已有数据、资料和施工图中的几何尺寸,必须检核,严禁凭口头通知或无签字的草图放样
(3)、根据设计图纸和标准堤轴线控制桩及施工水准点进行施工放样,放样前先画出施工放样图,经校核后实地放样,原始资料存档

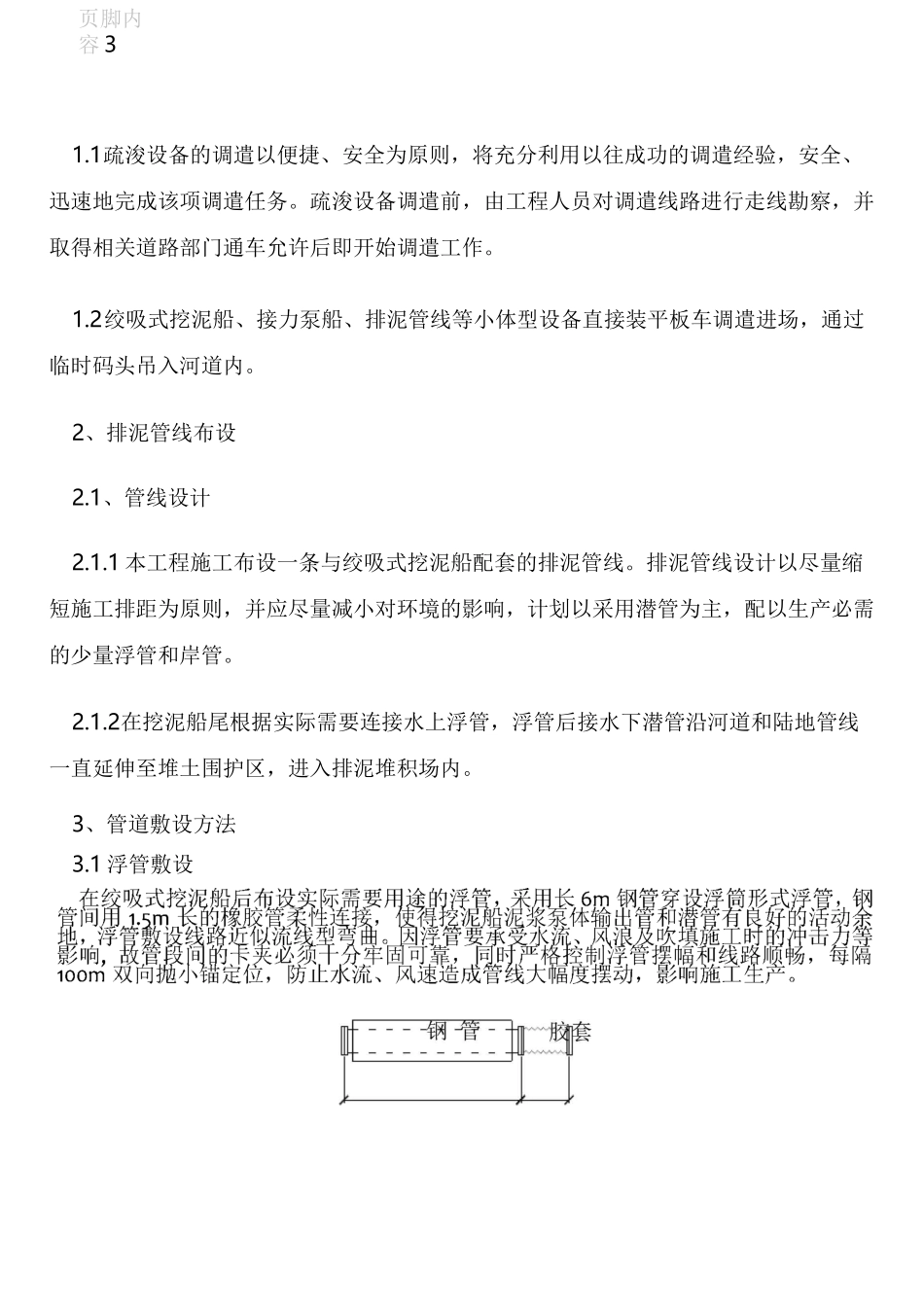

2、测量仪器设备配置测量仪器如下表仪器名称型号数量备注全站仪拓普康23mm土1pmm经纬仪J221mm水准仪S22二、设备管网布置1、设备调遣方法页脚内容31
1疏浚设备的调遣以便捷、安全为原则,将充分利用以往成功的调遣经验,安全、迅速地完成该项调遣任务
疏浚设备调遣前,由工程人员对调遣线路进行走线勘察,并取得相关道路部门通车允许后即开始调遣工作
2绞吸式挖泥船、接力泵船、排泥管线等小体型设备直接装平板车调遣进场,通过
